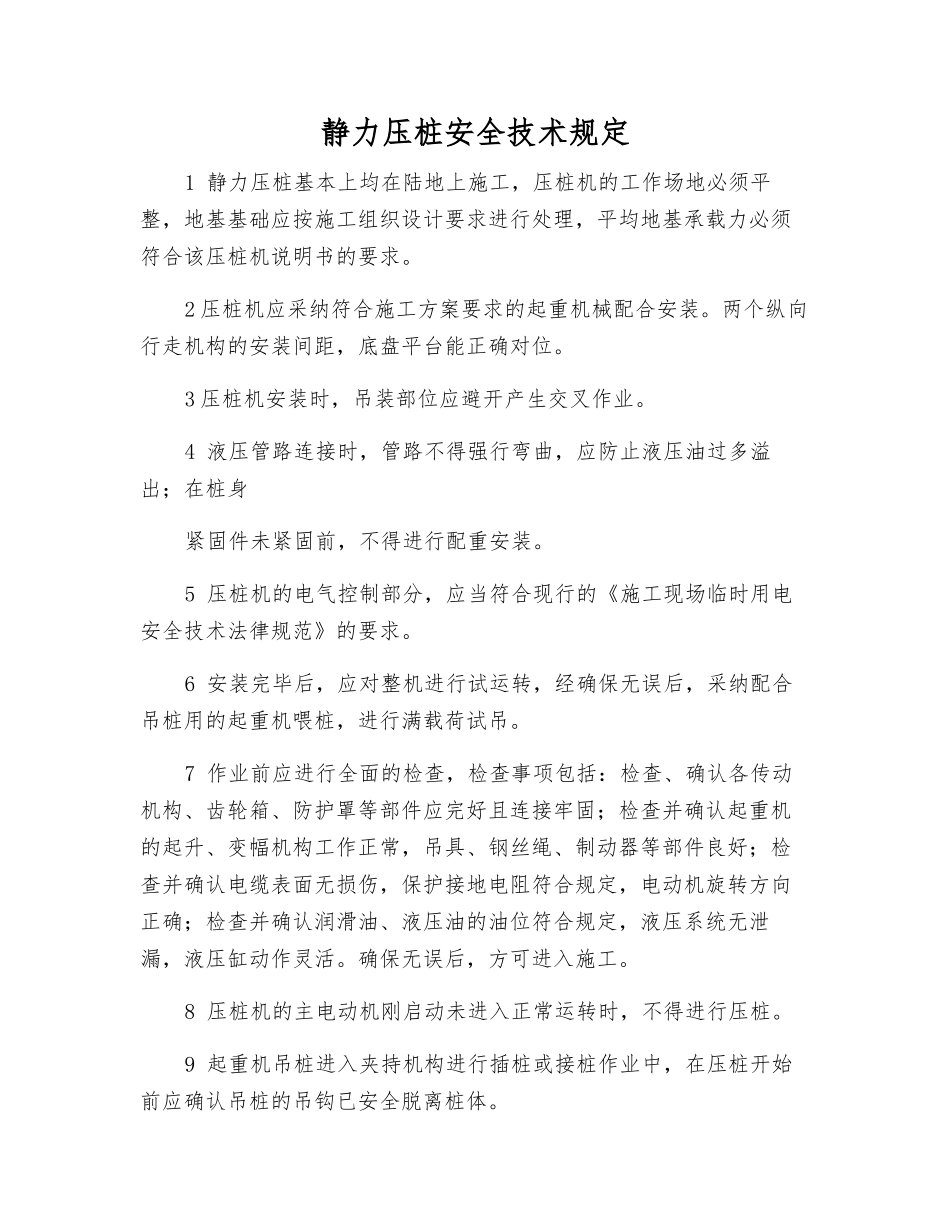

静力压桩安全技术规定1 静力压桩基本上均在陆地上施工,压桩机的工作场地必须平整,地基基础应按施工组织设计要求进行处理,平均地基承载力必须符合该压桩机说明书的要求
2 压桩机应采纳符合施工方案要求的起重机械配合安装
两个纵向行走机构的安装间距,底盘平台能正确对位
3 压桩机安装时,吊装部位应避开产生交叉作业
4 液压管路连接时,管路不得强行弯曲,应防止液压油过多溢出;在桩身紧固件未紧固前,不得进行配重安装
5 压桩机的电气控制部分,应当符合现行的《施工现场临时用电安全技术法律规范》的要求
6 安装完毕后,应对整机进行试运转,经确保无误后,采纳配合吊桩用的起重机喂桩,进行满载荷试吊
7 作业前应进行全面的检查,检查事项包括:检查、确认各传动机构、齿轮箱、防护罩等部件应完好且连接牢固;检查并确认起重机的起升、变幅机构工作正常,吊具、钢丝绳、制动器等部件良好;检查并确认电缆表面无损伤,保护接地电阻符合规定,电动机旋转方向正确;检查并确认润滑油、液压油的油位符合规定,液压系统无泄漏,液压缸动作灵活
确保无误后,方可进入施工

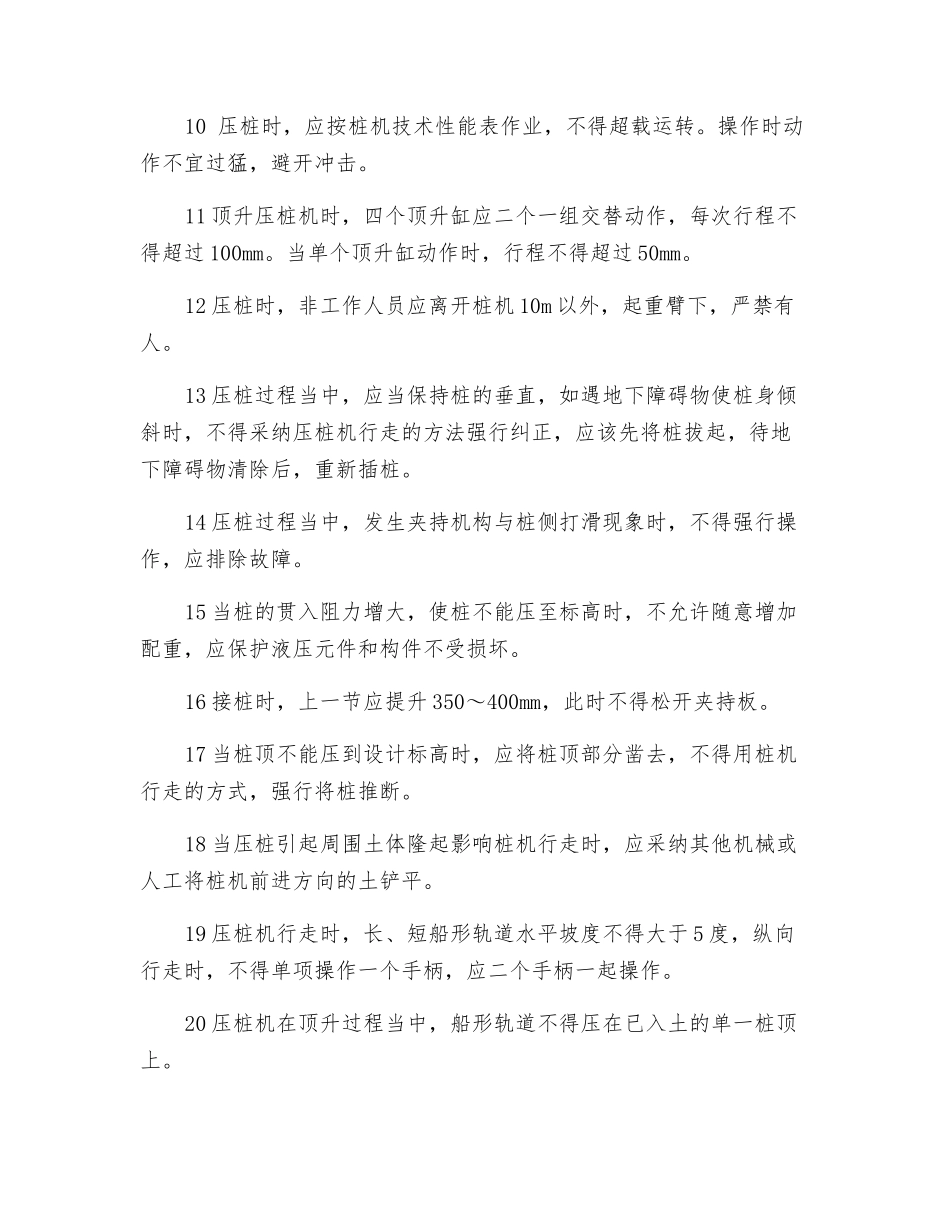

8 压桩机的主电动机刚启动未进入正常运转时,不得进行压桩
9 起重机吊桩进入夹持机构进行插桩或接桩作业中,在压桩开始前应确认吊桩的吊钩已安全脱离桩体
10 压桩时,应按桩机技术性能表作业,不得超载运转
操作时动作不宜过猛,避开冲击
11 顶升压桩机时,四个顶升缸应二个一组交替动作,每次行程不得超过 100mm
当单个顶升缸动作时,行程不得超过 50mm
12 压桩时,非工作人员应离开桩机 10m 以外,起重臂下,严禁有人
13 压桩过程当中,应当保持桩的垂直,如遇地下障碍物使桩身倾斜时,不得采纳压桩机行走的方法强行纠正,应该先将桩拔起,待地下障碍物清除后,重新插桩
14 压桩过程当中,发生夹持机构与桩侧打滑现象时,不得强行操作,应排除故障
15 当桩的贯入阻力增大
