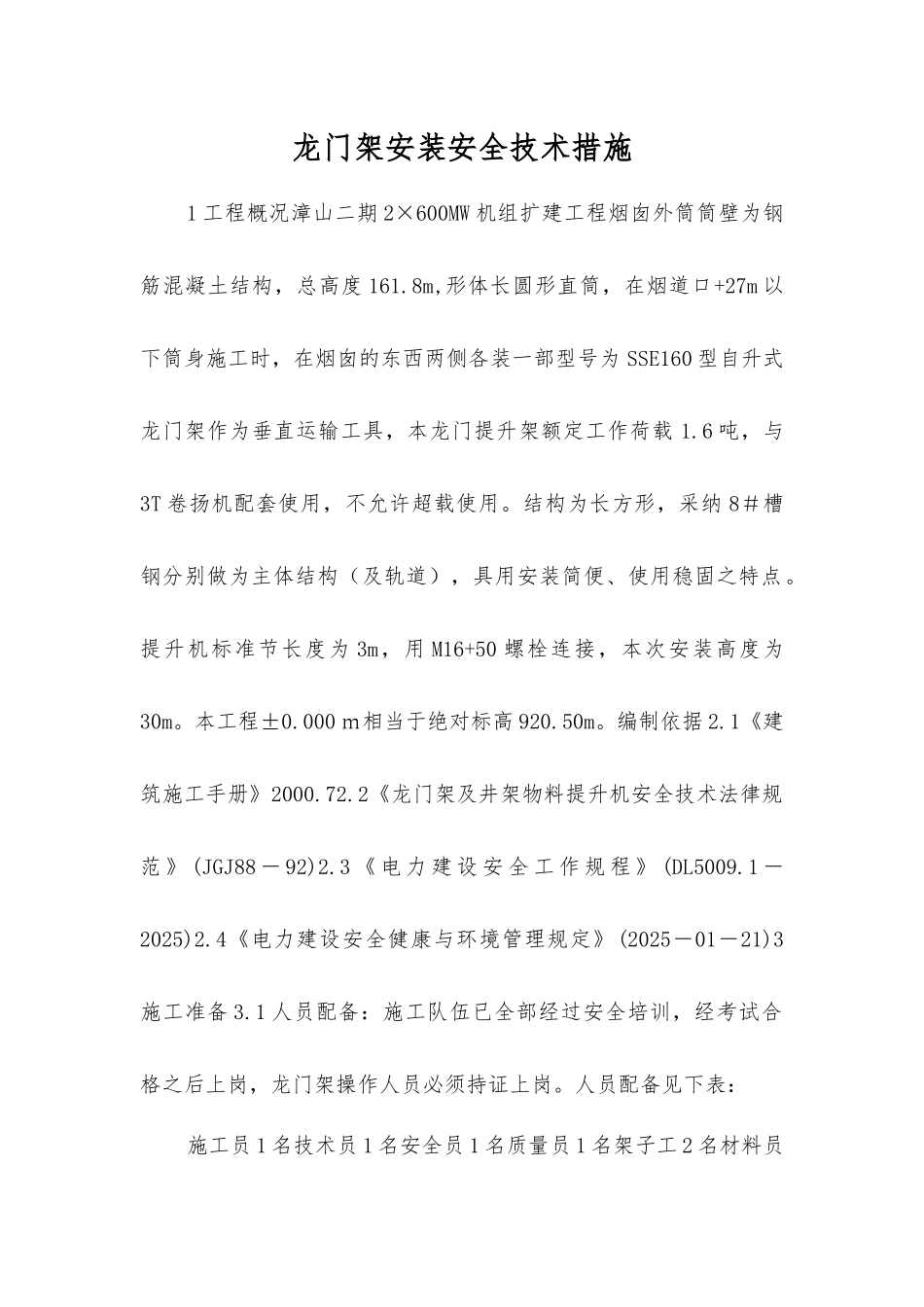

龙门架安装安全技术措施1 工程概况漳山二期 2×600MW 机组扩建工程烟囱外筒筒壁为钢筋混凝土结构,总高度 161
8m,形体长圆形直筒,在烟道口+27m 以下筒身施工时,在烟囱的东西两侧各装一部型号为 SSE160 型自升式龙门架作为垂直运输工具,本龙门提升架额定工作荷载 1
6 吨,与3T 卷扬机配套使用,不允许超载使用
结构为长方形,采纳 8#槽钢分别做为主体结构(及轨道),具用安装简便、使用稳固之特点
提升机标准节长度为 3m,用 M16+50 螺栓连接,本次安装高度为30m
000 m相当于绝对标高 920
编制依据 2
1《建筑施工手册》2000
2《龙门架及井架物料提升机安全技术法律规范 》 (JGJ88 - 92)2
3 《 电 力 建 设 安 全 工 作 规 程 》 (DL5009
1 -2025)2
4《电力建设安全健康与环境管理规定》(2025-01-21)3施工准备 3
1 人员配备:施工队伍已全部经过安全培训,经考试合格之后上岗,龙门架操作人员必须持证上岗

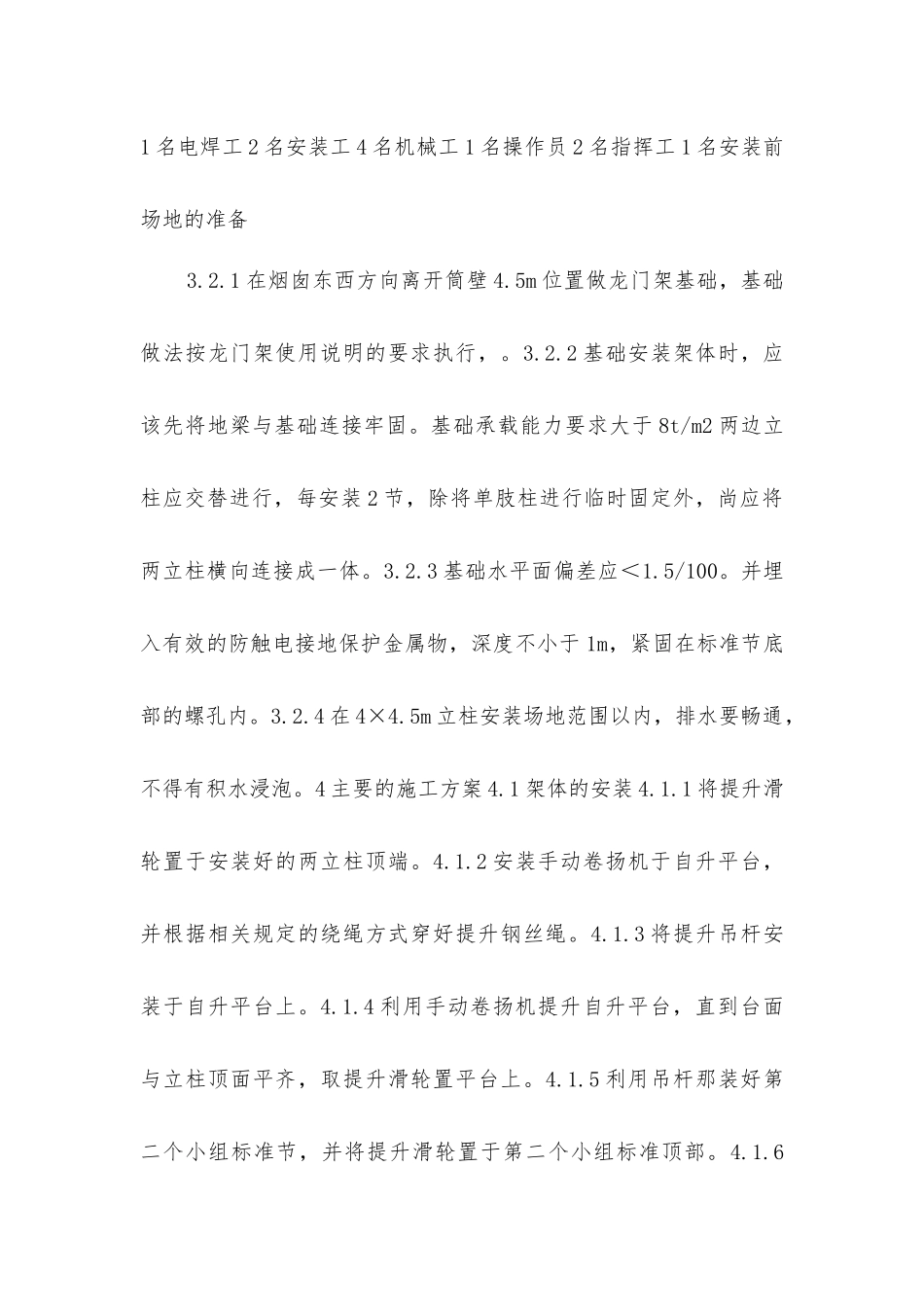

人员配备见下表:施工员 1 名技术员 1 名安全员 1 名质量员 1 名架子工 2 名材料员1 名电焊工 2 名安装工 4 名机械工 1 名操作员 2 名指挥工 1 名安装前场地的准备3
1 在烟囱东西方向离开筒壁 4
5m 位置做龙门架基础,基础做法按龙门架使用说明的要求执行,
2 基础安装架体时,应该先将地梁与基础连接牢固
基础承载能力要求大于 8t/m2 两边立柱应交替进行,每安装 2 节,除将单肢柱进行临时固定外,尚应将两立柱横向连接成一体
3 基础水平面偏差应<1
并埋入有效的防触电接地保护金属物,深度不小于 1m,紧固在标准节底部的螺孔内
4 在 4×4
5m 立柱安装场地范围以内,排水要畅通,不得有积水浸泡
