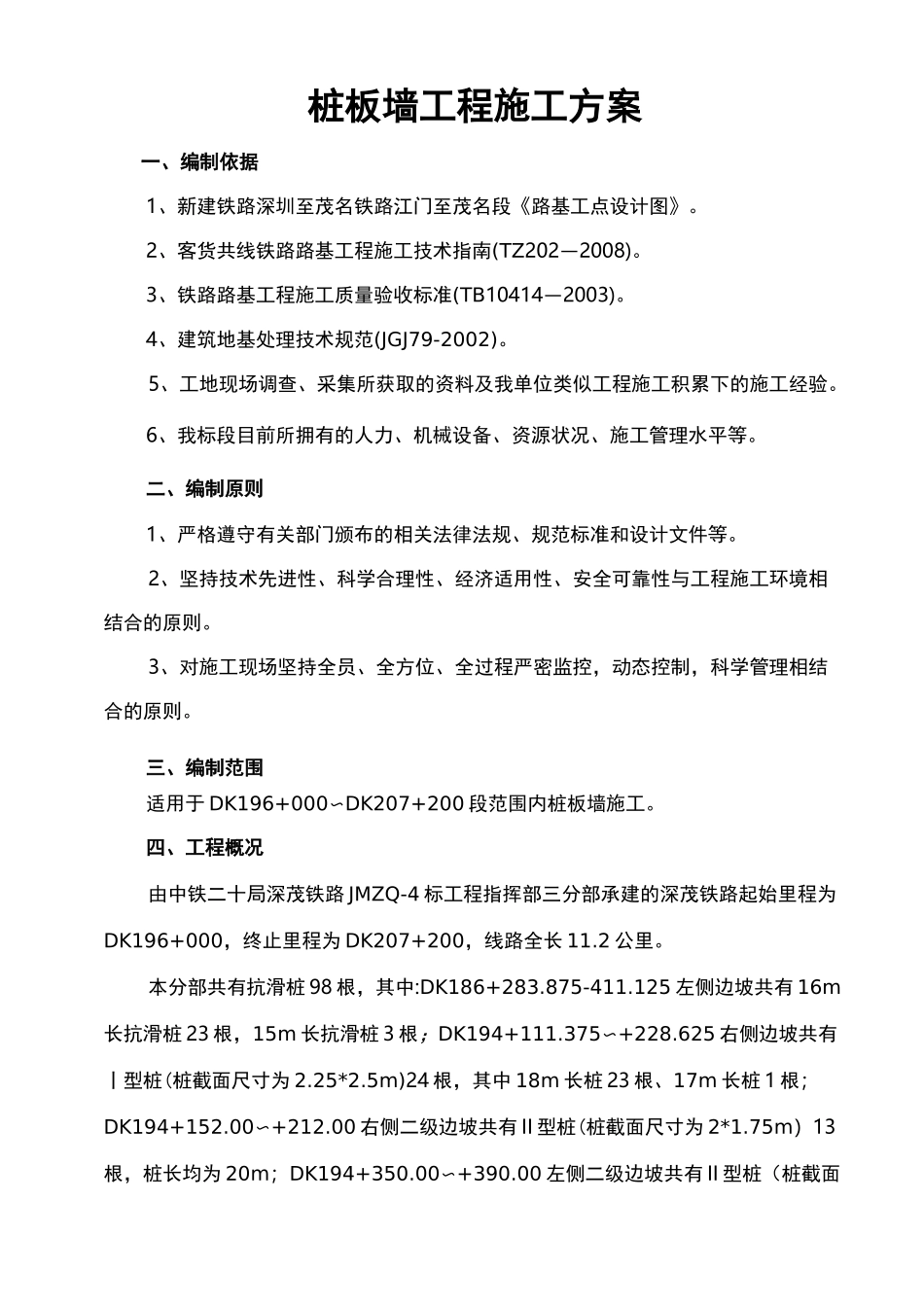

桩板墙工程施工方案一、编制依据1、新建铁路深圳至茂名铁路江门至茂名段《路基工点设计图》
2、客货共线铁路路基工程施工技术指南(TZ202—2008)
3、铁路路基工程施工质量验收标准(TB10414—2003)
4、建筑地基处理技术规范(JGJ79-2002)
5、工地现场调查、采集所获取的资料及我单位类似工程施工积累下的施工经验
6、我标段目前所拥有的人力、机械设备、资源状况、施工管理水平等
二、编制原则1、严格遵守有关部门颁布的相关法律法规、规范标准和设计文件等
2、坚持技术先进性、科学合理性、经济适用性、安全可靠性与工程施工环境相结合的原则
3、对施工现场坚持全员、全方位、全过程严密监控,动态控制,科学管理相结合的原则
三、编制范围适用于 DK196+000〜DK207+200 段范围内桩板墙施工

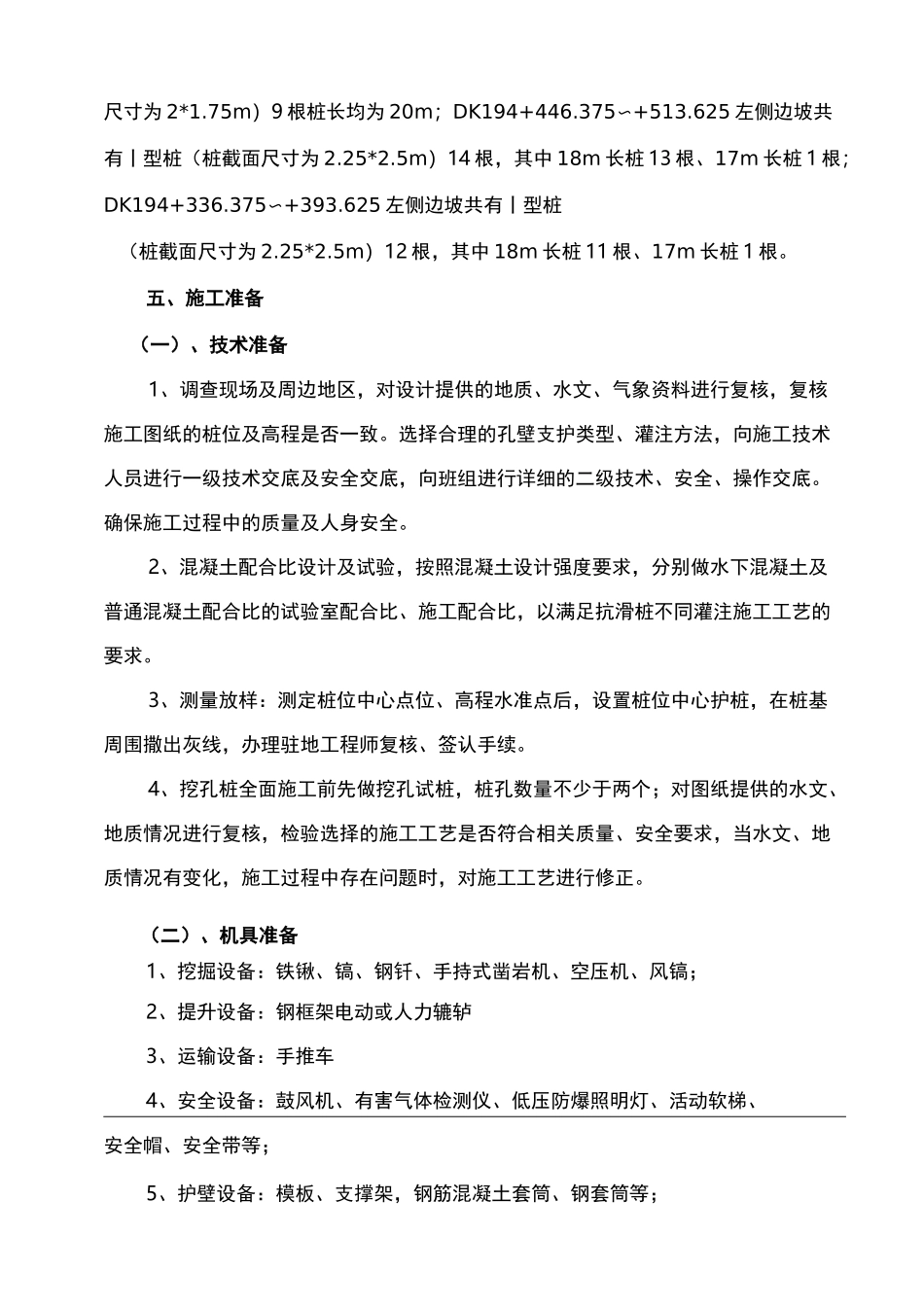

四、工程概况由中铁二十局深茂铁路 JMZQ-4 标工程指挥部三分部承建的深茂铁路起始里程为DK196+000,终止里程为 DK207+200,线路全长 11
本分部共有抗滑桩 98 根,其中:DK186+283
875-411
125 左侧边坡共有 16m长抗滑桩 23 根,15m 长抗滑桩 3 根;DK194+111
375〜+228
625 右侧边坡共有丨型桩(桩截面尺寸为 2
5m)24 根,其中 18m 长桩 23 根、17m 长桩 1 根;DK194+152
00〜+212
00 右侧二级边坡共有 II 型桩(桩截面尺寸为 2*1
75m)13根,桩长均为 20m;DK194+350
00〜+390
00 左侧二级边坡共有 II 型桩(桩截面尺寸为 2*1
75m)9 根桩长均为 20m;DK194+446
375〜+513
625 左侧边坡共有丨型桩(桩截面尺寸为 2

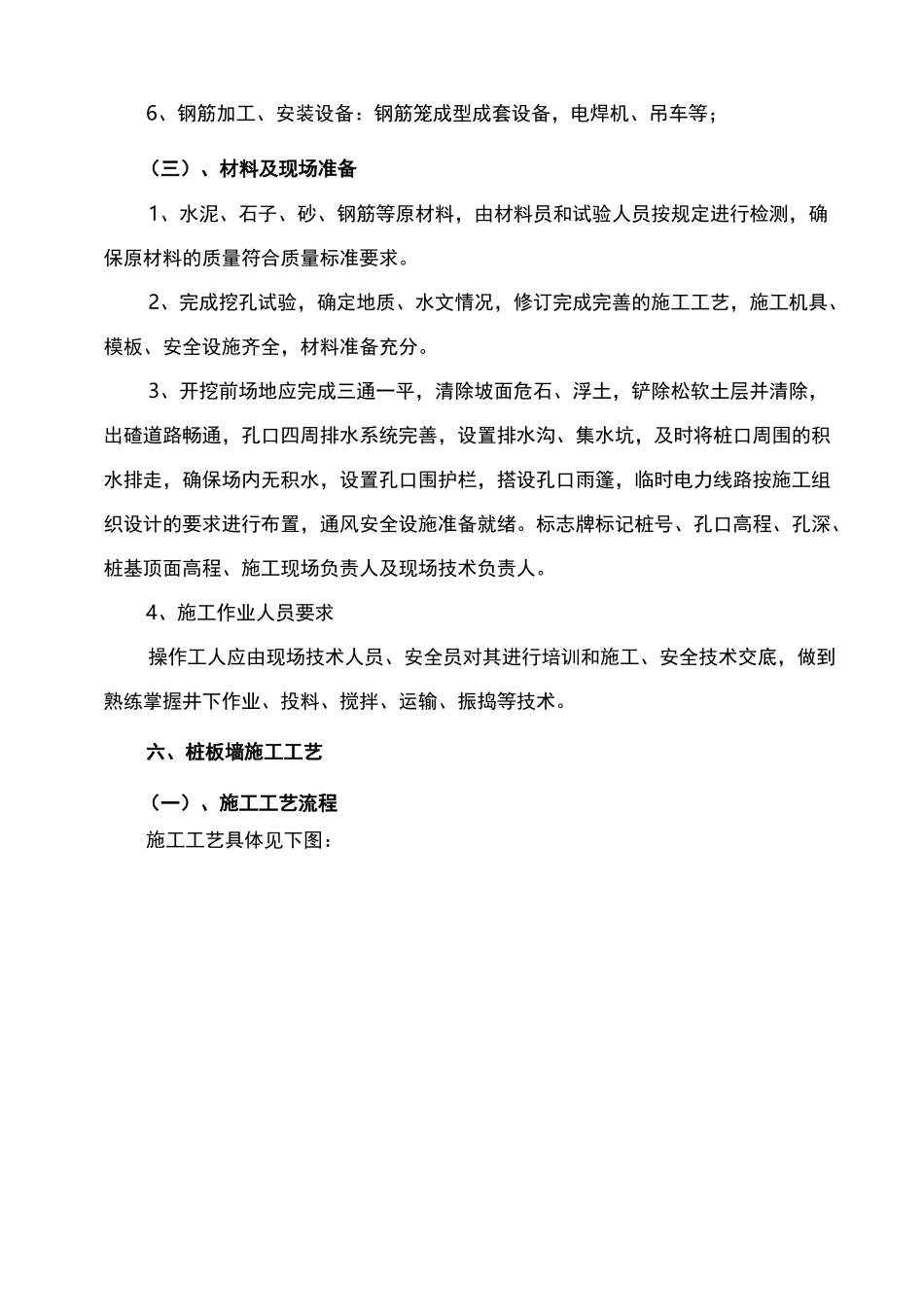

5m)14 根,其中 18m 长桩 13 根、17m 长桩 1
