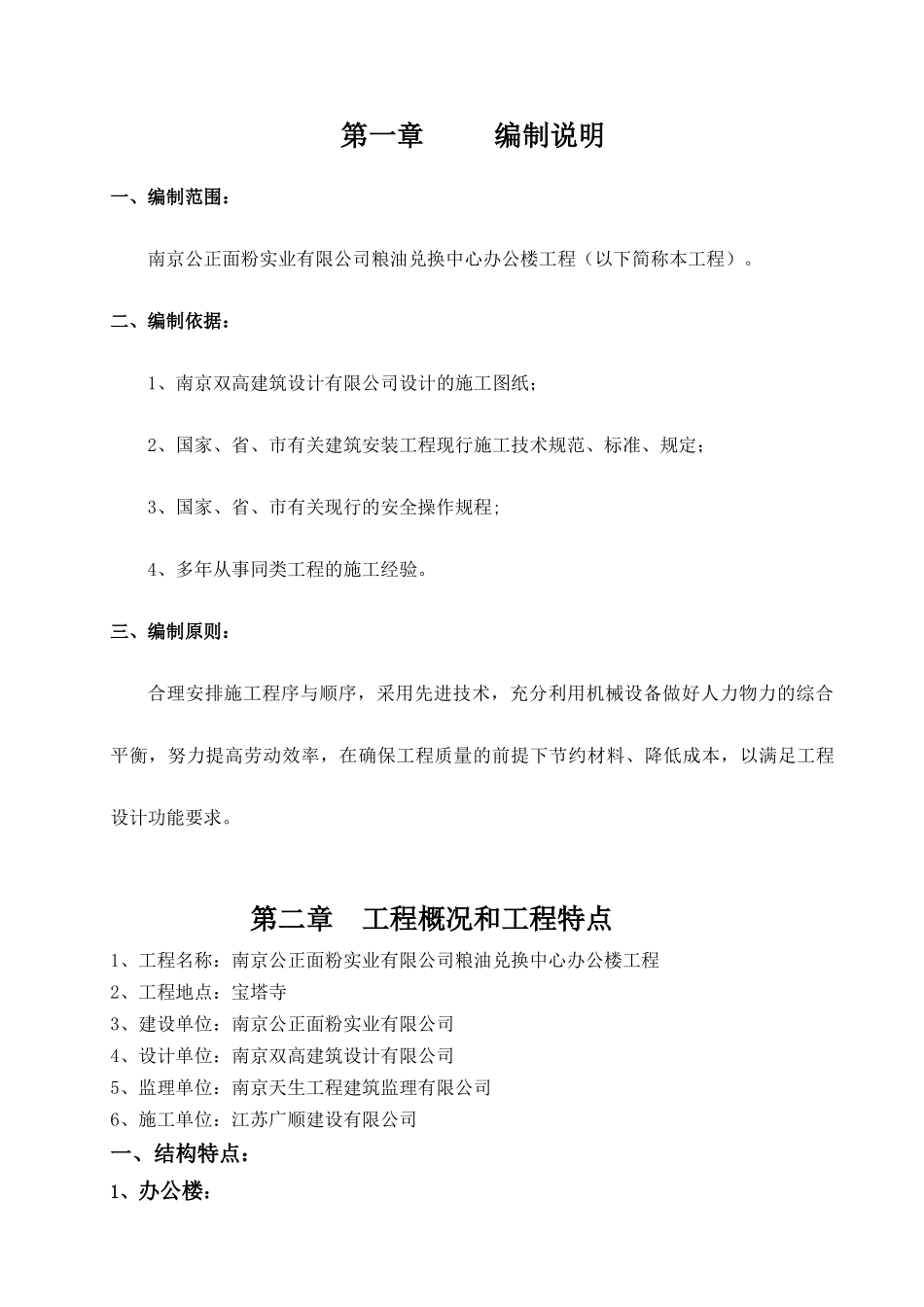

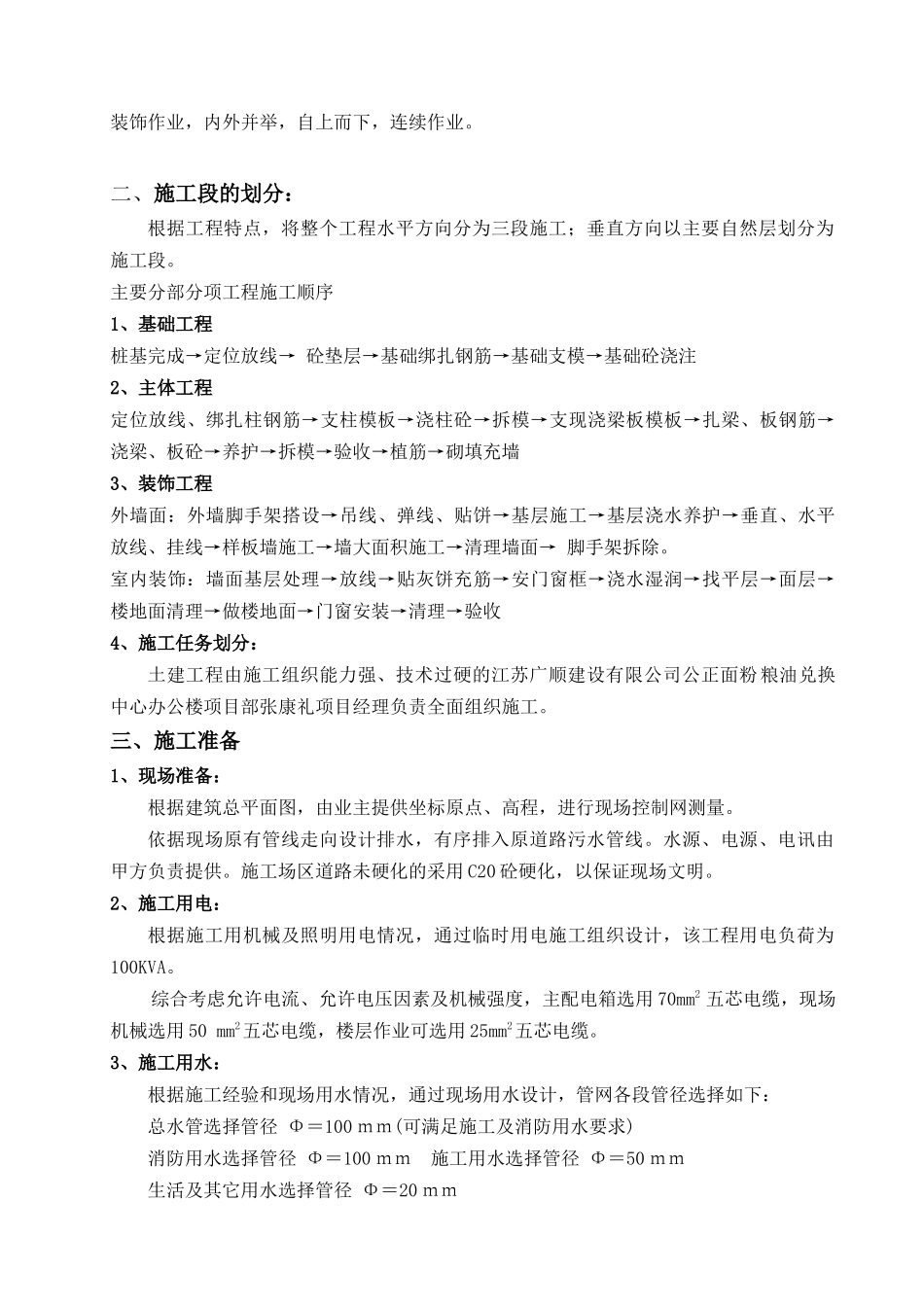

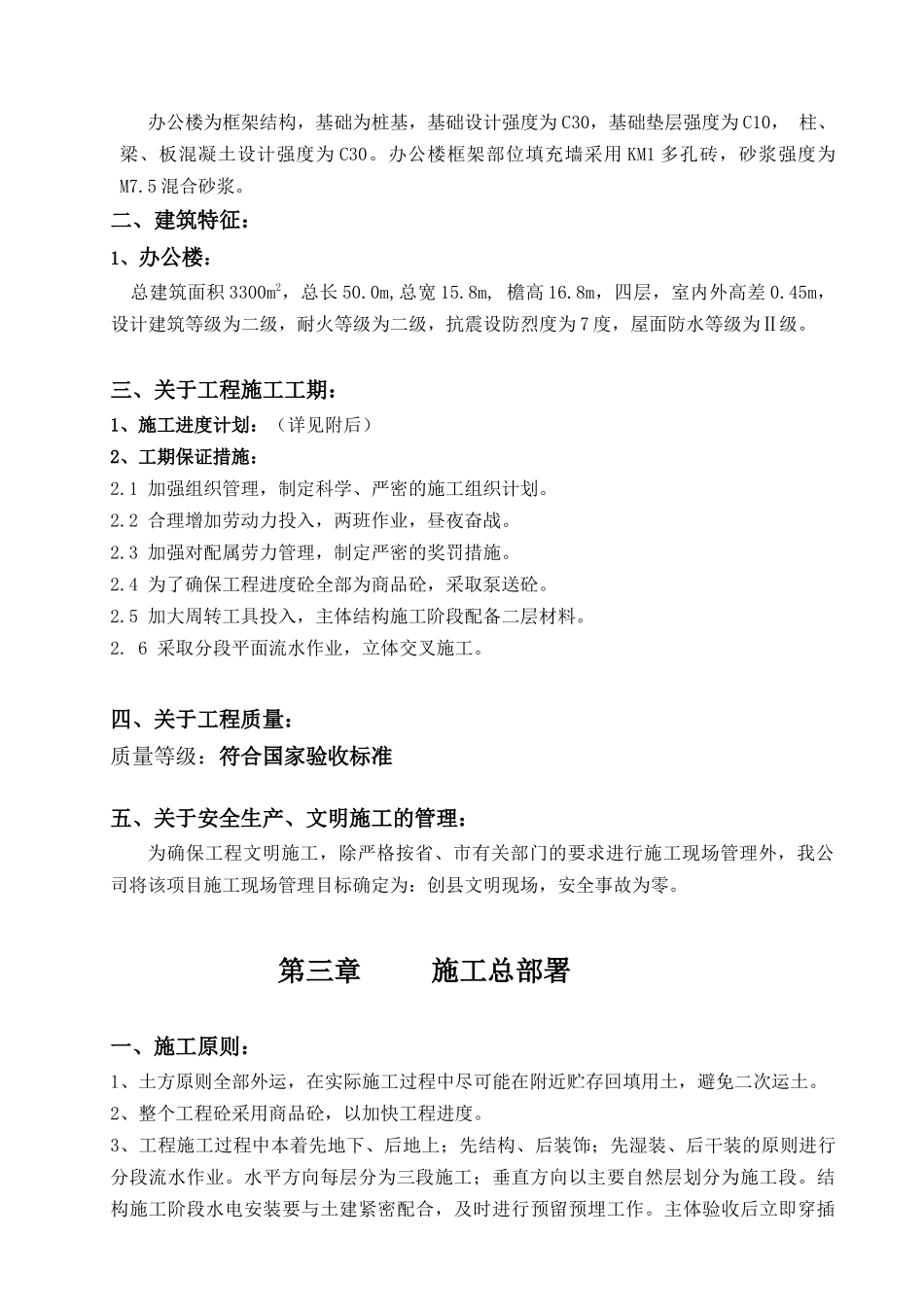

第一章 编制说明一、编制范围:南京公正面粉实业有限公司粮油兑换中心办公楼工程(以下简称本工程)。二、编制依据:1、南京双高建筑设计有限公司设计的施工图纸;2、国家、省、市有关建筑安装工程现行施工技术规范、标准、规定;3、国家、省、市有关现行的安全操作规程;4、多年从事同类工程的施工经验。三、编制原则:合理安排施工程序与顺序,采用先进技术,充分利用机械设备做好人力物力的综合平衡,努力提高劳动效率,在确保工程质量的前提下节约材料、降低成本,以满足工程设计功能要求。第二章 工程概况和工程特点1、工程名称:南京公正面粉实业有限公司粮油兑换中心办公楼工程2、工程地点:宝塔寺3、建设单位:南京公正面粉实业有限公司4、设计单位:南京双高建筑设计有限公司5、监理单位:南京天生工程建筑监理有限公司6、施工单位:江苏广顺建设有限公司 一、结构特点:1、办公楼: 办公楼为框架结构,基础为桩基,基础设计强度为 C30,基础垫层强度为 C10, 柱、梁、板混凝土设计强度为 C30。办公楼框架部位填充墙采用 KM1 多孔砖,砂浆强度为M7.5 混合砂浆。二、建筑特征:1、办公楼: 总建筑面积 3300m2,总长 50.0m,总宽 15.8m, 檐高 16.8m,四层,室内外高差 0.45m,设计建筑等级为二级,耐火等级为二级,抗震设防烈度为 7 度,屋面防水等级为Ⅱ级。 三、关于工程施工工期:1、施工进度计划:(详见附后) 2、工期保证措施:2.1 加强组织管理,制定科学、严密的施工组织计划。2.2 合理增加劳动力投入,两班作业,昼夜奋战。2.3 加强对配属劳力管理,制定严密的奖罚措施。2.4 为了确保工程进度砼全部为商品砼,采取泵送砼。2.5 加大周转工具投入,主体结构施工阶段配备二层材料。2. 6 采取分段平面流水作业,立体交叉施工。四、关于工程质量:质量等级:符合国家验收标准五、关于安全生产、文明施工的管理:为确保工程文明施工,除严格按省、市有关部门的要求进行施工现场管理外,我公司将该项目施工现场管理目标确定为:创县文明现场,安全事故为零。第三章 施工总部署一、施工原则:1、土方原则全部外运,在实际施工过程中尽可能在附近贮存回填用土,避免二次运土。2、整个工程砼采用商品砼,以加快工程进度。3、工程施工过程中本着先地下、后地上;先结构、后装饰;先湿装、后干装的原则进行分段流水作业。水平方向每层分为三段施工;垂直方向以主要自然层划分为施工段。结构施工阶段水电安装要与土...
