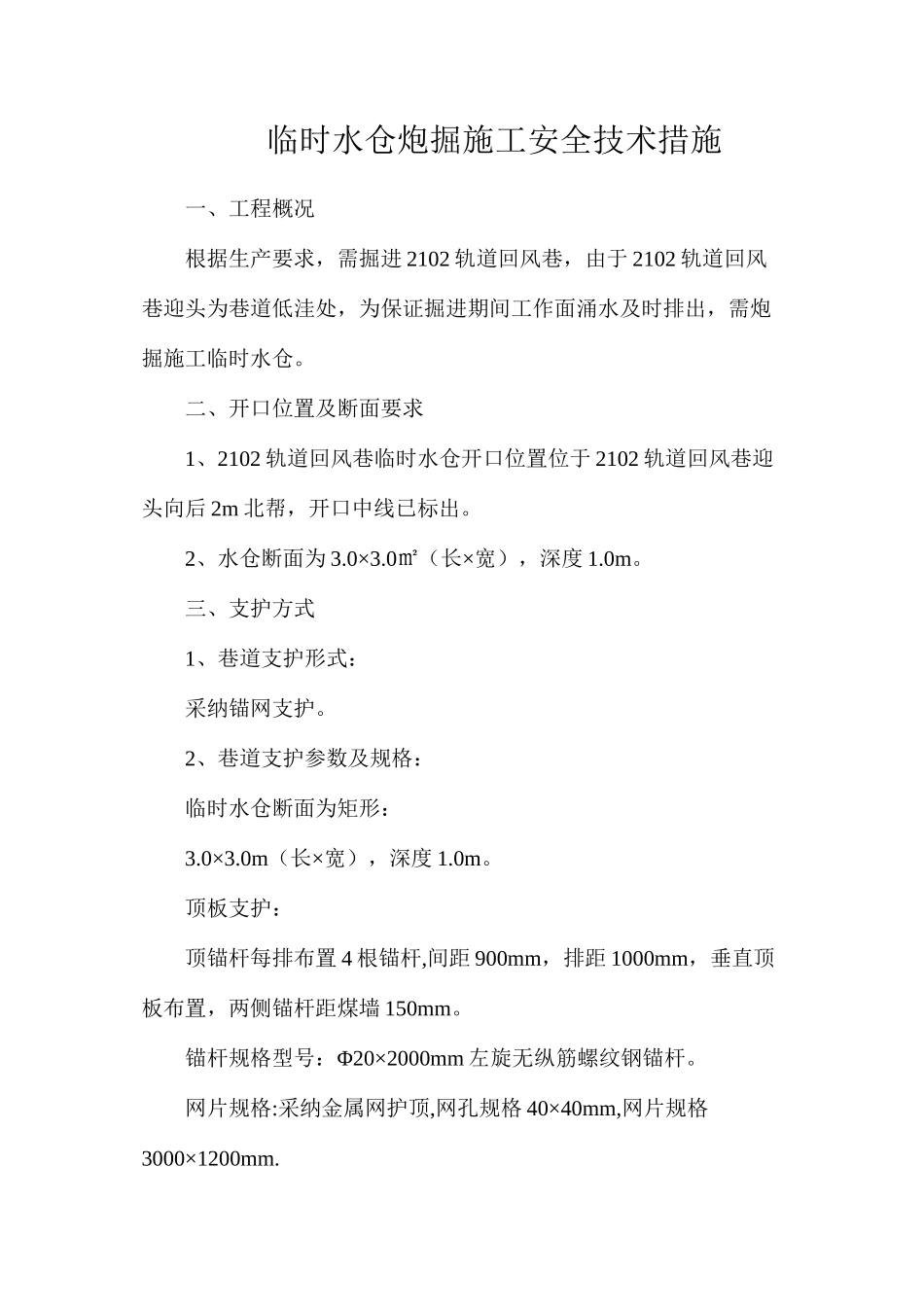

临时水仓炮掘施工安全技术措施一、工程概况根据生产要求,需掘进 2102 轨道回风巷,由于 2102 轨道回风巷迎头为巷道低洼处,为保证掘进期间工作面涌水及时排出,需炮掘施工临时水仓
二、开口位置及断面要求1、2102 轨道回风巷临时水仓开口位置位于 2102 轨道回风巷迎头向后 2m 北帮,开口中线已标出
2、水仓断面为 3
0㎡(长×宽),深度 1
三、支护方式1、巷道支护形式:采纳锚网支护
2、巷道支护参数及规格:临时水仓断面为矩形:3
0m(长×宽),深度 1
顶板支护:顶锚杆每排布置 4 根锚杆,间距 900mm,排距 1000mm,垂直顶板布置,两侧锚杆距煤墙 150mm
锚杆规格型号:Φ20×2000mm 左旋无纵筋螺纹钢锚杆
网片规格:采纳金属网护顶,网孔规格 40×40mm,网片规格3000×1200mm

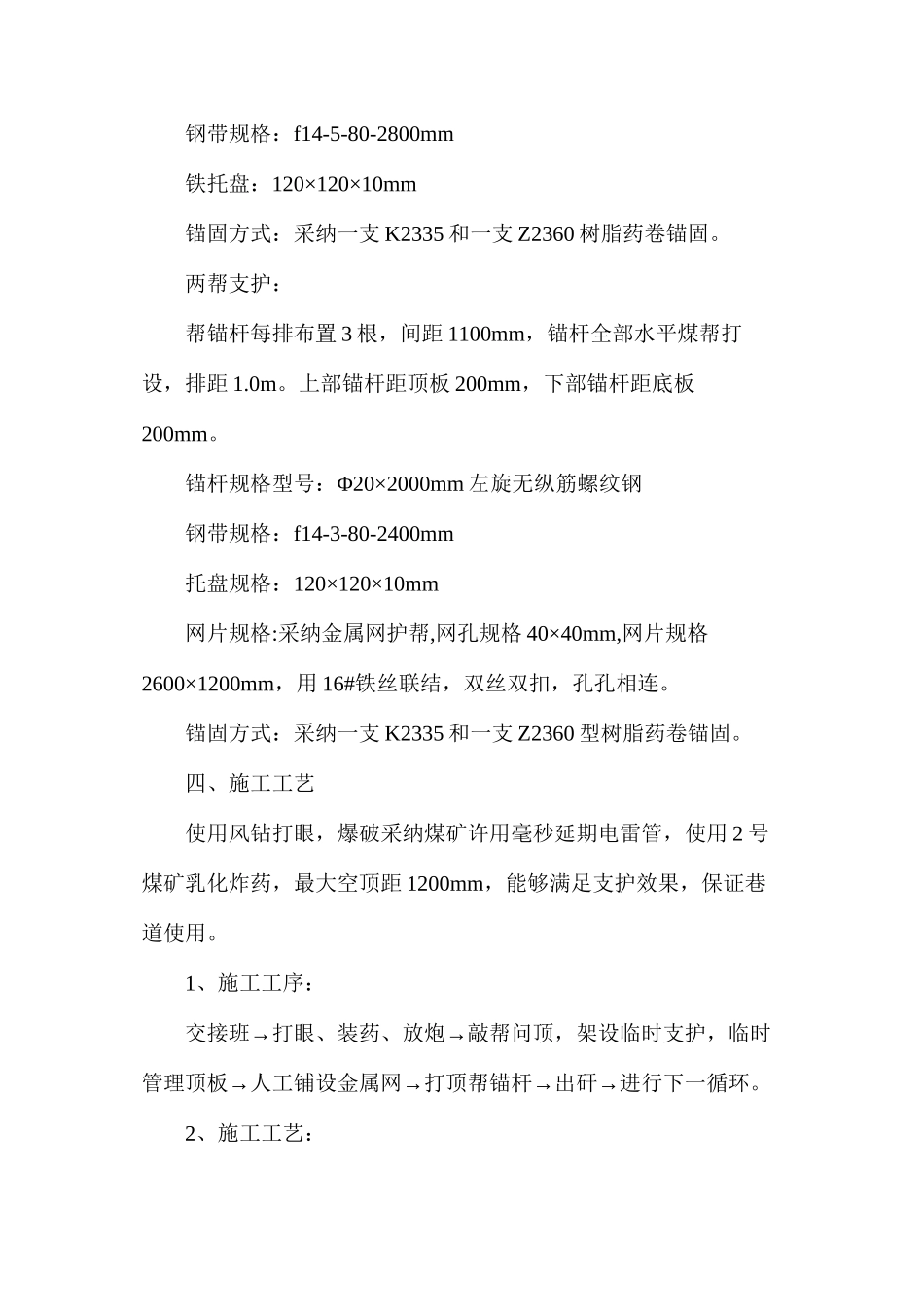

钢带规格:f14-5-80-2800mm铁托盘:120×120×10mm锚固方式:采纳一支 K2335 和一支 Z2360 树脂药卷锚固
两帮支护:帮锚杆每排布置 3 根,间距 1100mm,锚杆全部水平煤帮打设,排距 1
上部锚杆距顶板 200mm,下部锚杆距底板200mm
锚杆规格型号:Φ20×2000mm 左旋无纵筋螺纹钢钢带规格:f14-3-80-2400mm托盘规格:120×120×10mm网片规格:采纳金属网护帮,网孔规格 40×40mm,网片规格2600×1200mm,用 16#铁丝联结,双丝双扣,孔孔相连
锚固方式:采纳一支 K2335 和一支 Z2360 型树脂药卷锚固
四、施工工艺使用风钻打眼,爆破采纳煤矿许用毫秒延期电雷管,使用 2 号煤矿乳化炸药,最大空顶距 1200mm,能够满足支护效果,保证巷道使用

1、施工工序:→→交接班打眼、装药、放炮敲帮问顶,架设临时支护,临时→→→→管理顶板人工铺设金属
