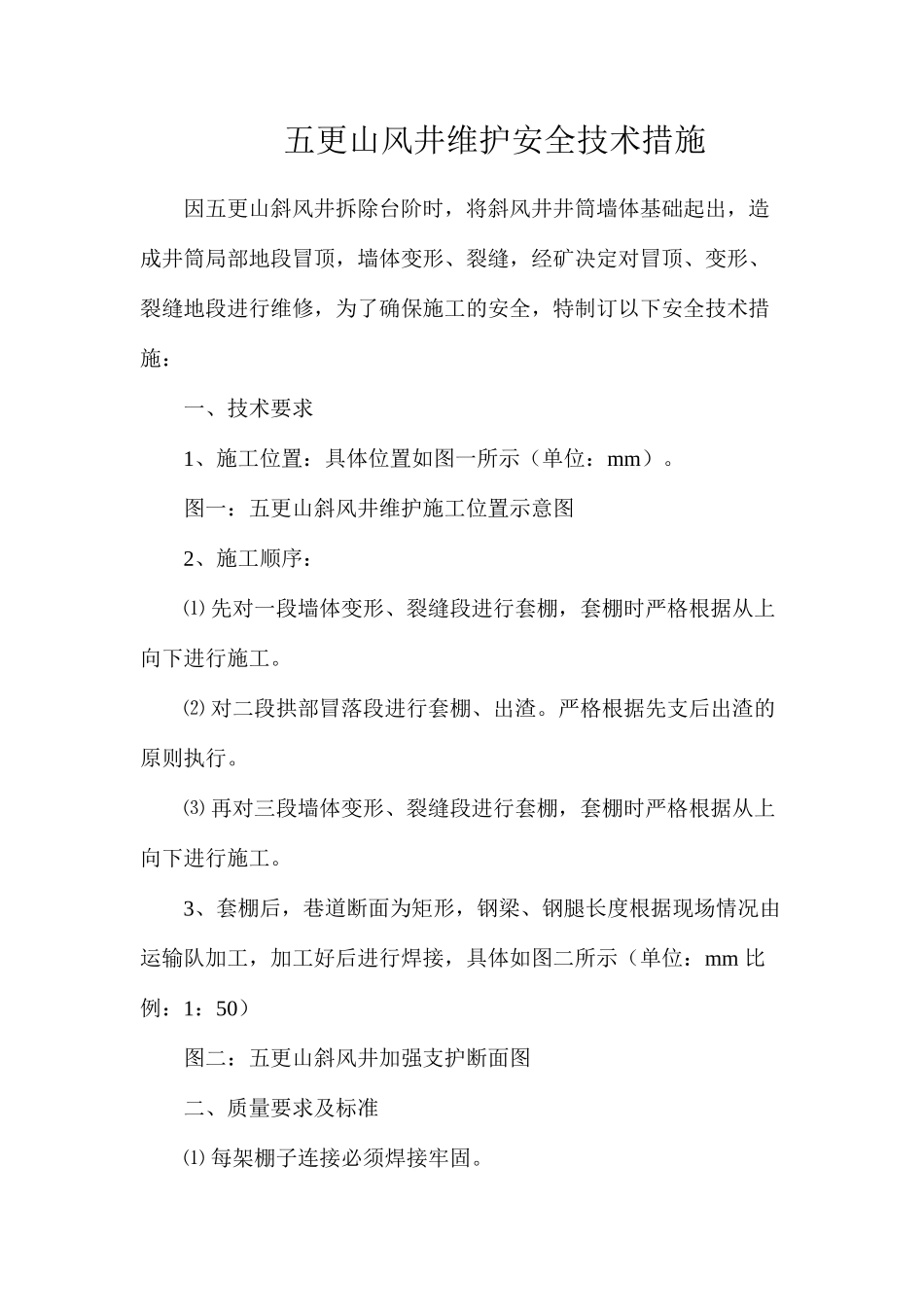

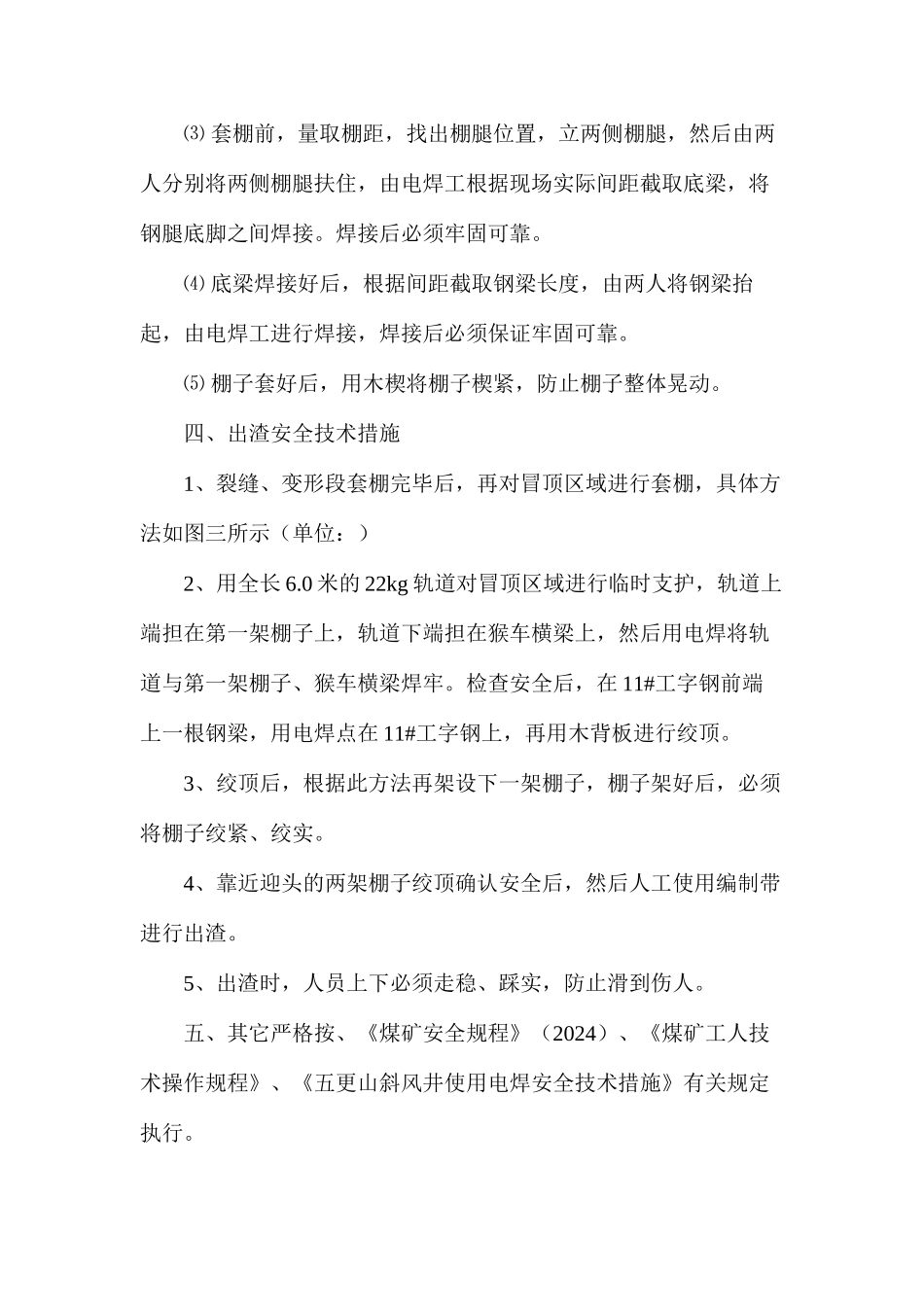

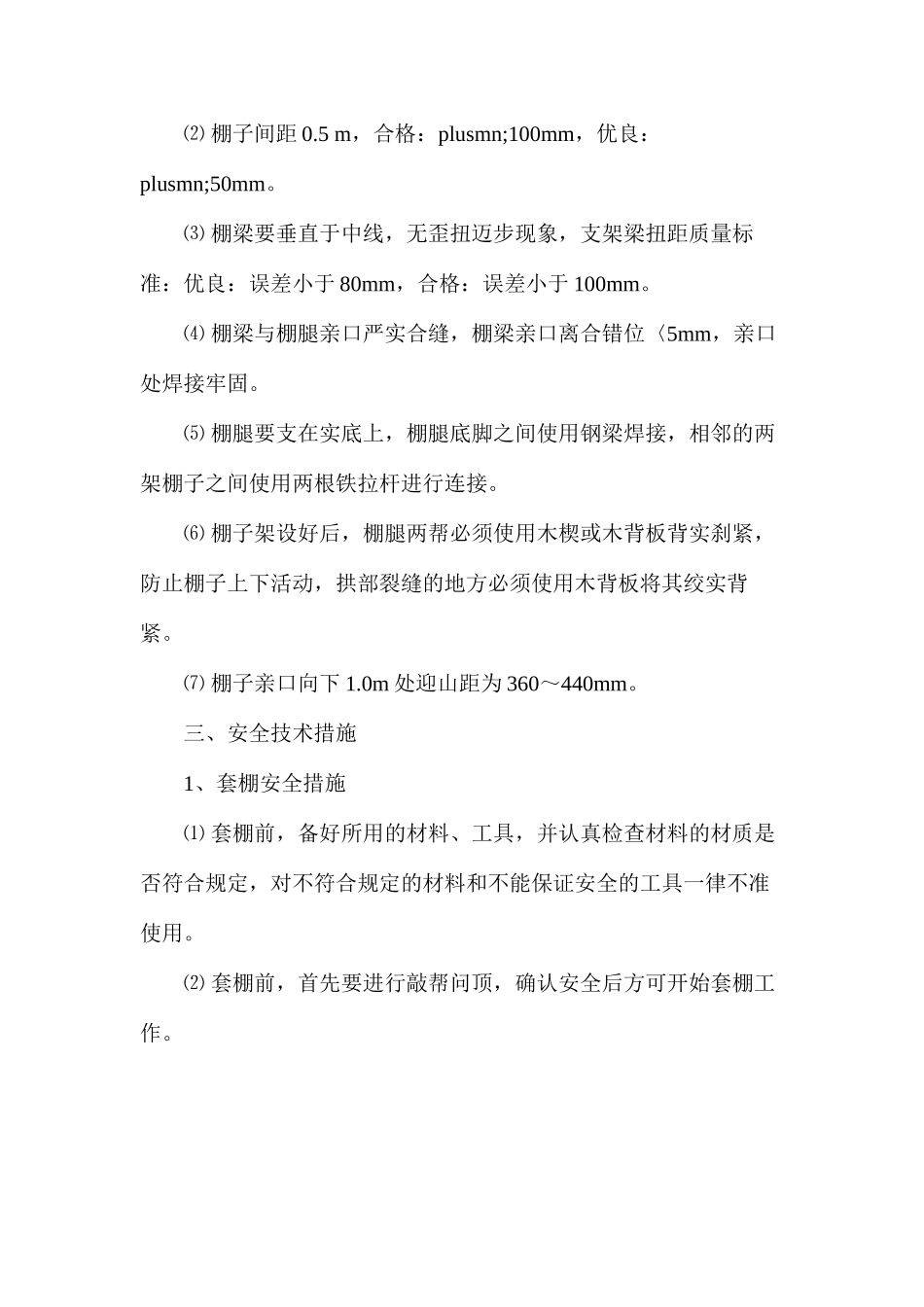

五更山风井维护安全技术措施因五更山斜风井拆除台阶时,将斜风井井筒墙体基础起出,造成井筒局部地段冒顶,墙体变形、裂缝,经矿决定对冒顶、变形、裂缝地段进行维修,为了确保施工的安全,特制订以下安全技术措施:一、技术要求1、施工位置:具体位置如图一所示(单位:mm)。图一:五更山斜风井维护施工位置示意图2、施工顺序: ⑴ 先对一段墙体变形、裂缝段进行套棚,套棚时严格根据从上向下进行施工。 ⑵ 对二段拱部冒落段进行套棚、出渣。严格根据先支后出渣的原则执行。 ⑶ 再对三段墙体变形、裂缝段进行套棚,套棚时严格根据从上向下进行施工。3、套棚后,巷道断面为矩形,钢梁、钢腿长度根据现场情况由运输队加工,加工好后进行焊接,具体如图二所示(单位:mm 比例:1:50)图二:五更山斜风井加强支护断面图二、质量要求及标准 ⑴ 每架棚子连接必须焊接牢固。 ⑵ 棚子间距 0.5 m,合格:plusmn;100mm,优良:plusmn;50mm。 ⑶ 棚梁要垂直于中线,无歪扭迈步现象,支架梁扭距质量标准:优良:误差小于 80mm,合格:误差小于 100mm。 ⑷ 棚梁与棚腿亲口严实合缝,棚梁亲口离合错位〈5mm,亲口处焊接牢固。 ⑸ 棚腿要支在实底上,棚腿底脚之间使用钢梁焊接,相邻的两架棚子之间使用两根铁拉杆进行连接。 ⑹ 棚子架设好后,棚腿两帮必须使用木楔或木背板背实刹紧,防止棚子上下活动,拱部裂缝的地方必须使用木背板将其绞实背紧。 ⑺ 棚子亲口向下 1.0m 处迎山距为 360~440mm。三、安全技术措施1、套棚安全措施 ⑴ 套棚前,备好所用的材料、工具,并认真检查材料的材质是否符合规定,对不符合规定的材料和不能保证安全的工具一律不准使用。 ⑵ 套棚前,首先要进行敲帮问顶,确认安全后方可开始套棚工作。 ⑶ 套棚前,量取棚距,找出棚腿位置,立两侧棚腿,然后由两人分别将两侧棚腿扶住,由电焊工根据现场实际间距截取底梁,将钢腿底脚之间焊接。焊接后必须牢固可靠。 ⑷ 底梁焊接好后,根据间距截取钢梁长度,由两人将钢梁抬起,由电焊工进行焊接,焊接后必须保证牢固可靠。 ⑸ 棚子套好后,用木楔将棚子楔紧,防止棚子整体晃动。四、出渣安全技术措施1、裂缝、变形段套棚完毕后,再对冒顶区域进行套棚,具体方法如图三所示(单位:)2、用全长 6.0 米的 22kg 轨道对冒顶区域进行临时支护,轨道上端担在第一架棚子上,轨道下端担在猴车横梁上,然后用电焊将轨道与第一架棚子、猴车横梁焊牢。检查...
