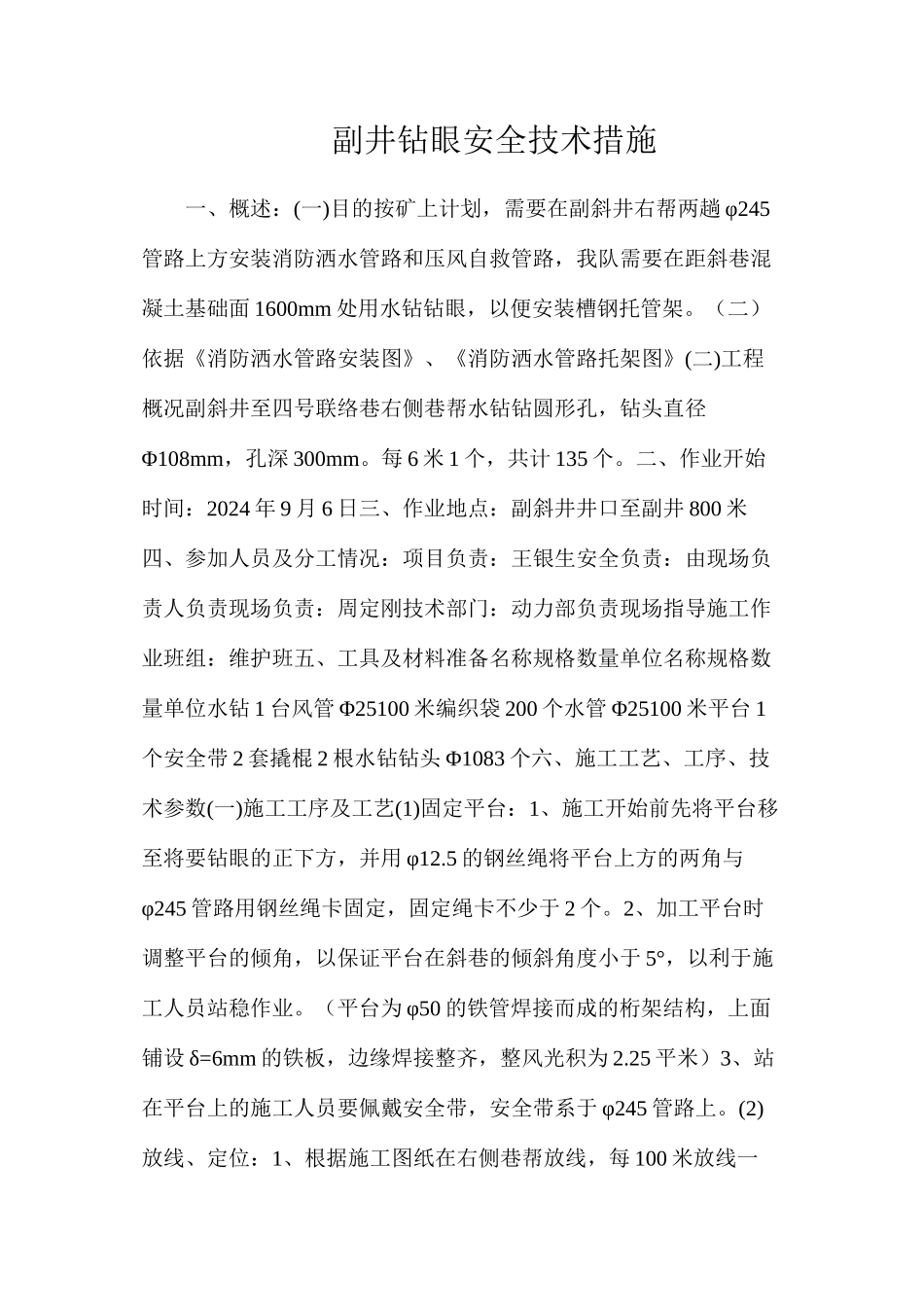

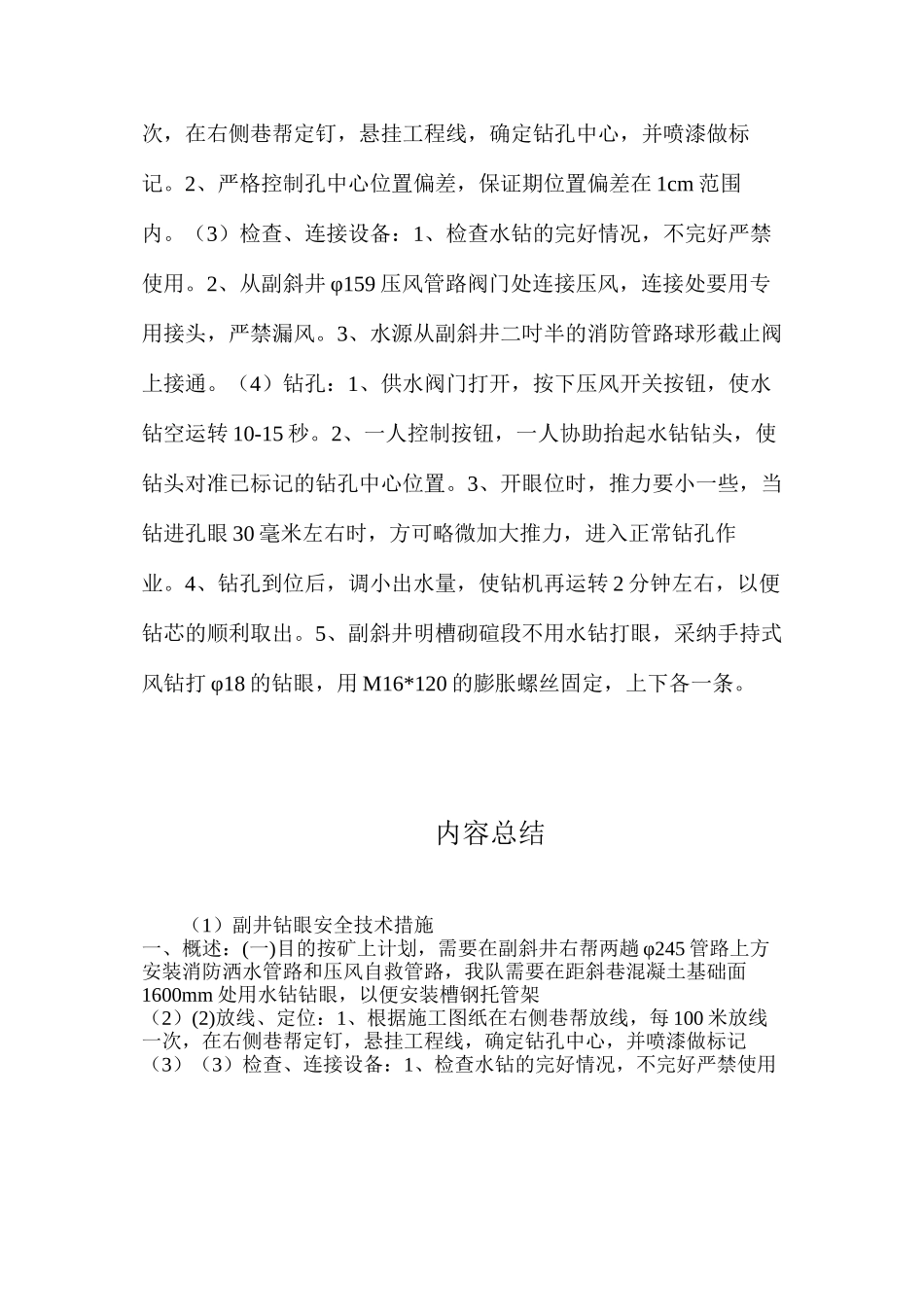

副井钻眼安全技术措施一、概述:(一)目的按矿上计划,需要在副斜井右帮两趟 φ245管路上方安装消防洒水管路和压风自救管路,我队需要在距斜巷混凝土基础面 1600mm 处用水钻钻眼,以便安装槽钢托管架。(二)依据《消防洒水管路安装图》、《消防洒水管路托架图》(二)工程概况副斜井至四号联络巷右侧巷帮水钻钻圆形孔,钻头直径Φ108mm,孔深 300mm。每 6 米 1 个,共计 135 个。二、作业开始时间:2024 年 9 月 6 日三、作业地点:副斜井井口至副井 800 米四、参加人员及分工情况:项目负责:王银生安全负责:由现场负责人负责现场负责:周定刚技术部门:动力部负责现场指导施工作业班组:维护班五、工具及材料准备名称规格数量单位名称规格数量单位水钻 1 台风管 Φ25100 米编织袋 200 个水管 Φ25100 米平台 1个安全带 2 套撬棍 2 根水钻钻头 Φ1083 个六、施工工艺、工序、技术参数(一)施工工序及工艺(1)固定平台:1、施工开始前先将平台移至将要钻眼的正下方,并用 φ12.5 的钢丝绳将平台上方的两角与φ245 管路用钢丝绳卡固定,固定绳卡不少于 2 个。2、加工平台时调整平台的倾角,以保证平台在斜巷的倾斜角度小于 5°,以利于施工人员站稳作业。(平台为 φ50 的铁管焊接而成的桁架结构,上面铺设 δ=6mm 的铁板,边缘焊接整齐,整风光积为 2.25 平米)3、站在平台上的施工人员要佩戴安全带,安全带系于 φ245 管路上。(2)放线、定位:1、根据施工图纸在右侧巷帮放线,每 100 米放线一次,在右侧巷帮定钉,悬挂工程线,确定钻孔中心,并喷漆做标记。2、严格控制孔中心位置偏差,保证期位置偏差在 1cm 范围内。(3)检查、连接设备:1、检查水钻的完好情况,不完好严禁使用。2、从副斜井 φ159 压风管路阀门处连接压风,连接处要用专用接头,严禁漏风。3、水源从副斜井二吋半的消防管路球形截止阀上接通。(4)钻孔:1、供水阀门打开,按下压风开关按钮,使水钻空运转 10-15 秒。2、一人控制按钮,一人协助抬起水钻钻头,使钻头对准已标记的钻孔中心位置。3、开眼位时,推力要小一些,当钻进孔眼 30 毫米左右时,方可略微加大推力,进入正常钻孔作业。4、钻孔到位后,调小出水量,使钻机再运转 2 分钟左右,以便钻芯的顺利取出。5、副斜井明槽砌碹段不用水钻打眼,采纳手持式风钻打 φ18 的钻眼,用 M16*120 的膨胀螺丝固定,上下各一条。内容总结(1)副井钻眼安全技术措施一...
