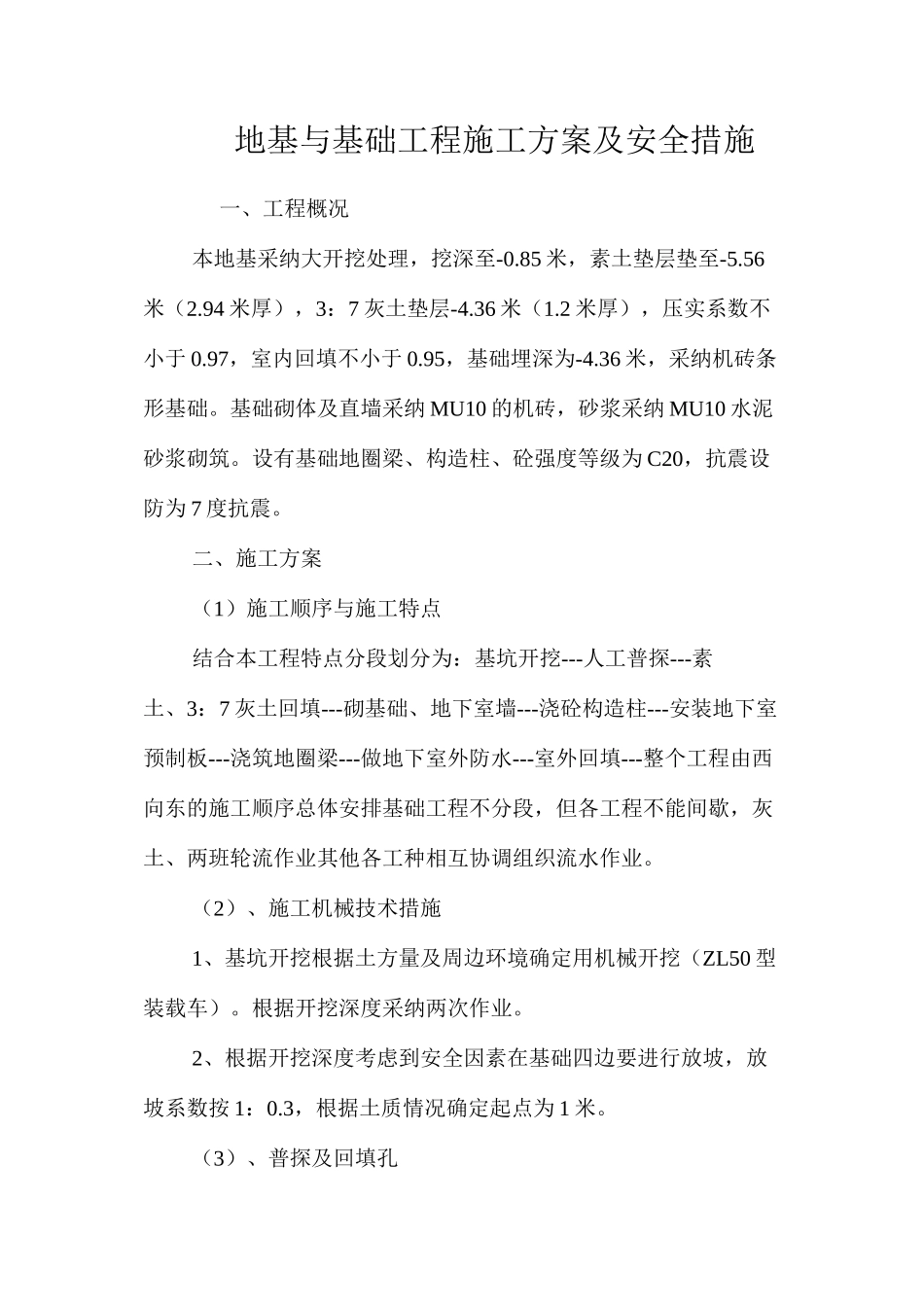

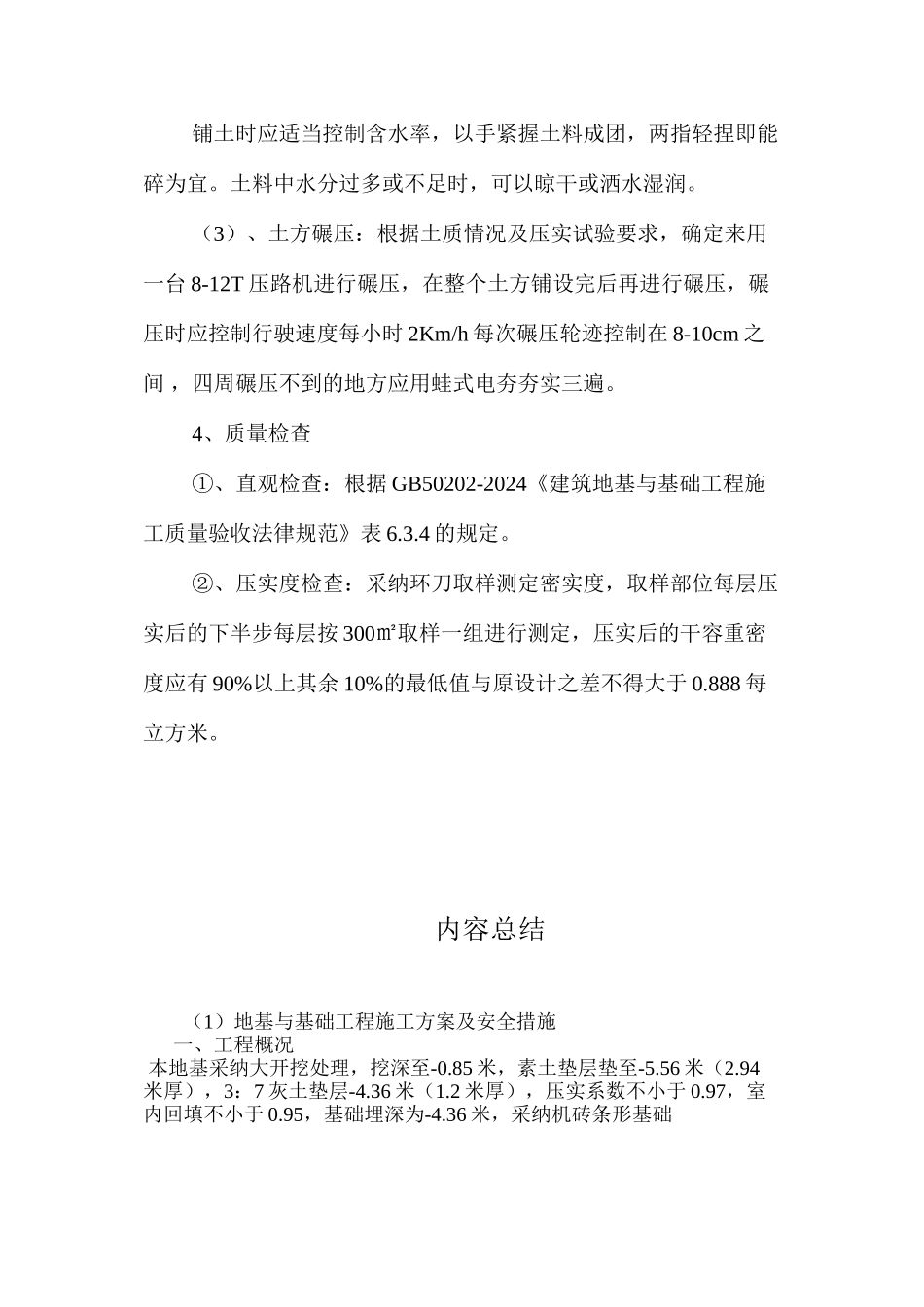

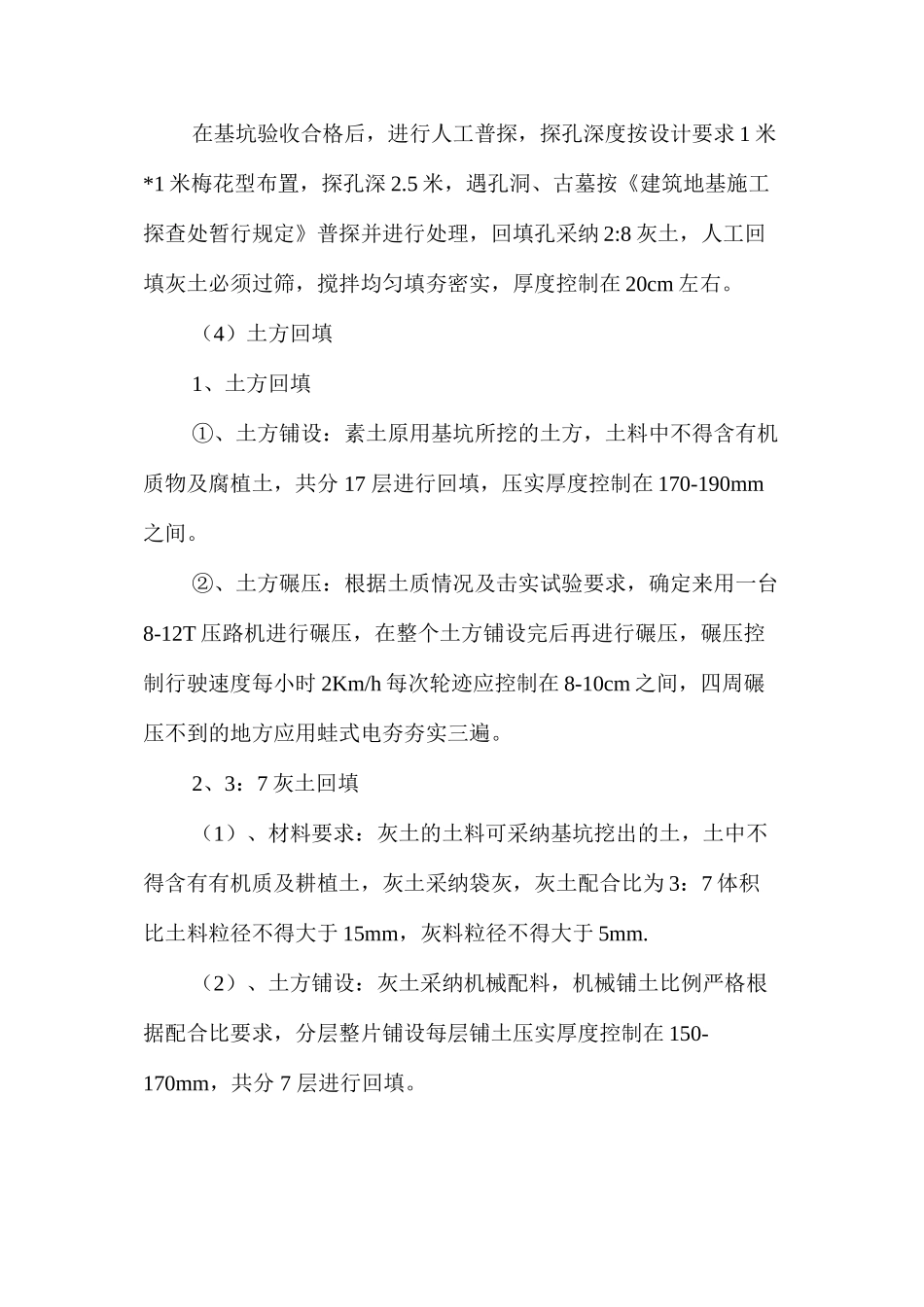

地基与基础工程施工方案及安全措施 一、工程概况 本地基采纳大开挖处理,挖深至-0.85 米,素土垫层垫至-5.56米(2.94 米厚),3:7 灰土垫层-4.36 米(1.2 米厚),压实系数不小于 0.97,室内回填不小于 0.95,基础埋深为-4.36 米,采纳机砖条形基础。基础砌体及直墙采纳 MU10 的机砖,砂浆采纳 MU10 水泥砂浆砌筑。设有基础地圈梁、构造柱、砼强度等级为 C20,抗震设防为 7 度抗震。 二、施工方案 (1)施工顺序与施工特点 结合本工程特点分段划分为:基坑开挖---人工普探---素土、3:7 灰土回填---砌基础、地下室墙---浇砼构造柱---安装地下室预制板---浇筑地圈梁---做地下室外防水---室外回填---整个工程由西向东的施工顺序总体安排基础工程不分段,但各工程不能间歇,灰土、两班轮流作业其他各工种相互协调组织流水作业。 (2)、施工机械技术措施 1、基坑开挖根据土方量及周边环境确定用机械开挖(ZL50 型装载车)。根据开挖深度采纳两次作业。 2、根据开挖深度考虑到安全因素在基础四边要进行放坡,放坡系数按 1:0.3,根据土质情况确定起点为 1 米。 (3)、普探及回填孔 在基坑验收合格后,进行人工普探,探孔深度按设计要求 1 米*1 米梅花型布置,探孔深 2.5 米,遇孔洞、古墓按《建筑地基施工探查处暂行规定》普探并进行处理,回填孔采纳 2:8 灰土,人工回填灰土必须过筛,搅拌均匀填夯密实,厚度控制在 20cm 左右。 (4)土方回填 1、土方回填 ①、土方铺设:素土原用基坑所挖的土方,土料中不得含有机 质物及腐植土,共分 17 层进行回填,压实厚度控制在 170-190mm之间。 ②、土方碾压:根据土质情况及击实试验要求,确定来用一台8-12T 压路机进行碾压,在整个土方铺设完后再进行碾压,碾压控制行驶速度每小时 2Km/h 每次轮迹应控制在 8-10cm 之间,四周碾压不到的地方应用蛙式电夯夯实三遍。 2、3:7 灰土回填 (1)、材料要求:灰土的土料可采纳基坑挖出的土,土中不得含有有机质及耕植土,灰土采纳袋灰,灰土配合比为 3:7 体积比土料粒径不得大于 15mm,灰料粒径不得大于 5mm. (2)、土方铺设:灰土采纳机械配料,机械铺土比例严格根据配合比要求,分层整片铺设每层铺土压实厚度控制在 150-170mm ,共分 7 层进行回填。 铺土时应适当控制含水率,以手紧握土料成团,两指轻捏即能碎为宜。土料中水分过多或不足时,可以晾干或洒水湿润。 (3)、土方碾压:根据...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地基与基础工程施工方案及安全措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
