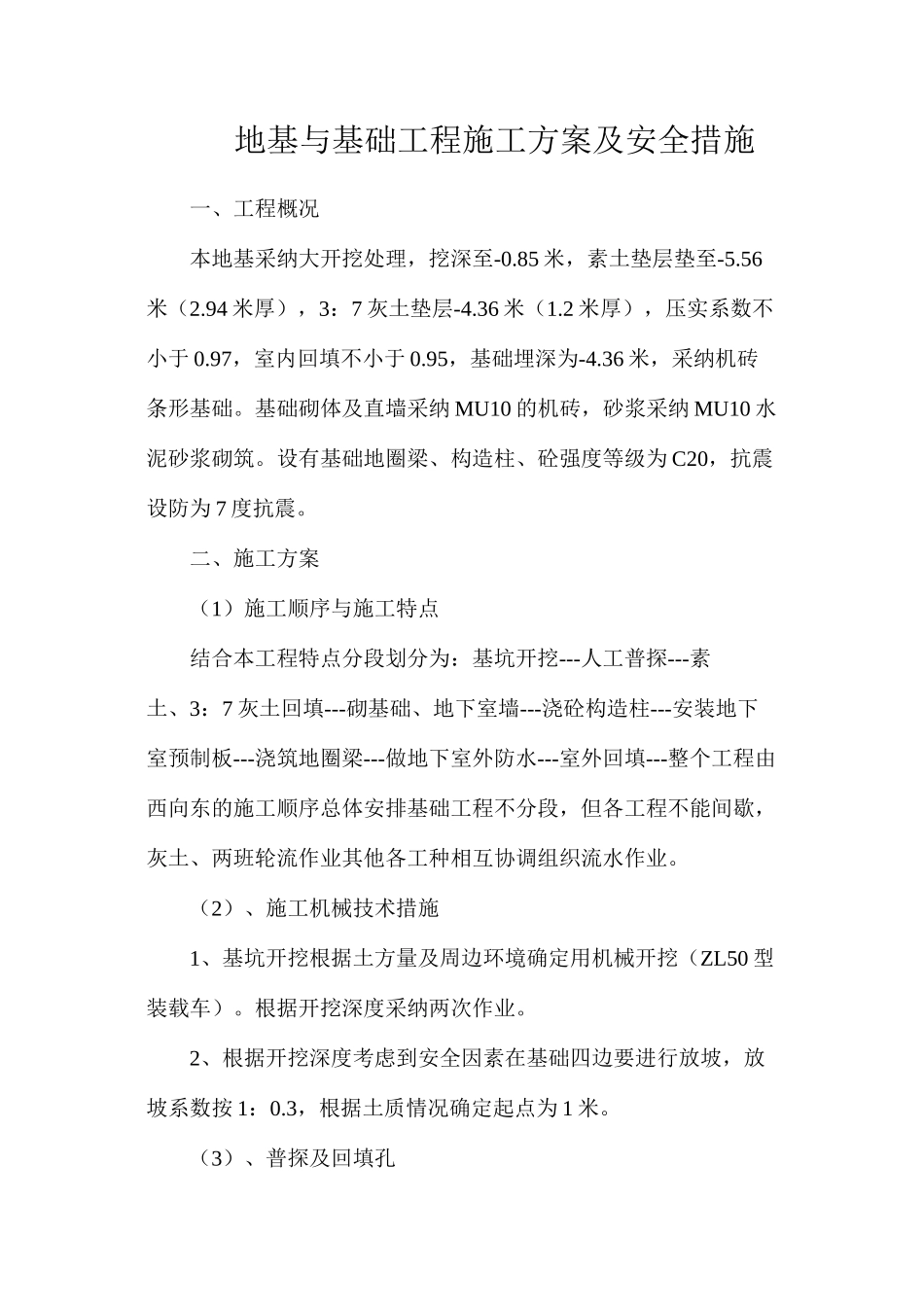

地基与基础工程施工方案及安全措施一、工程概况本地基采纳大开挖处理,挖深至-0
85 米,素土垫层垫至-5
94 米厚),3:7 灰土垫层-4
36 米(1
2 米厚),压实系数不小于 0
97,室内回填不小于 0
95,基础埋深为-4
36 米,采纳机砖条形基础
基础砌体及直墙采纳 MU10 的机砖,砂浆采纳 MU10 水泥砂浆砌筑
设有基础地圈梁、构造柱、砼强度等级为 C20,抗震设防为 7 度抗震
二、施工方案(1)施工顺序与施工特点结合本工程特点分段划分为:基坑开挖---人工普探---素土、3:7 灰土回填---砌基础、地下室墙---浇砼构造柱---安装地下室预制板---浇筑地圈梁---做地下室外防水---室外回填---整个工程由西向东的施工顺序总体安排基础工程不分段,但各工程不能间歇,灰土、两班轮流作业其他各工种相互协调组织流水作业
(2)、施工机械技术措施1、基坑开挖根据土方量及周边环境确定用机械开挖(ZL50 型装载车)
根据开挖深度采纳两次作业
2、根据开挖深度考虑到安全因素在基础四边要进行放坡,放坡系数按 1:0
3,根据土质情况确定起点为 1 米

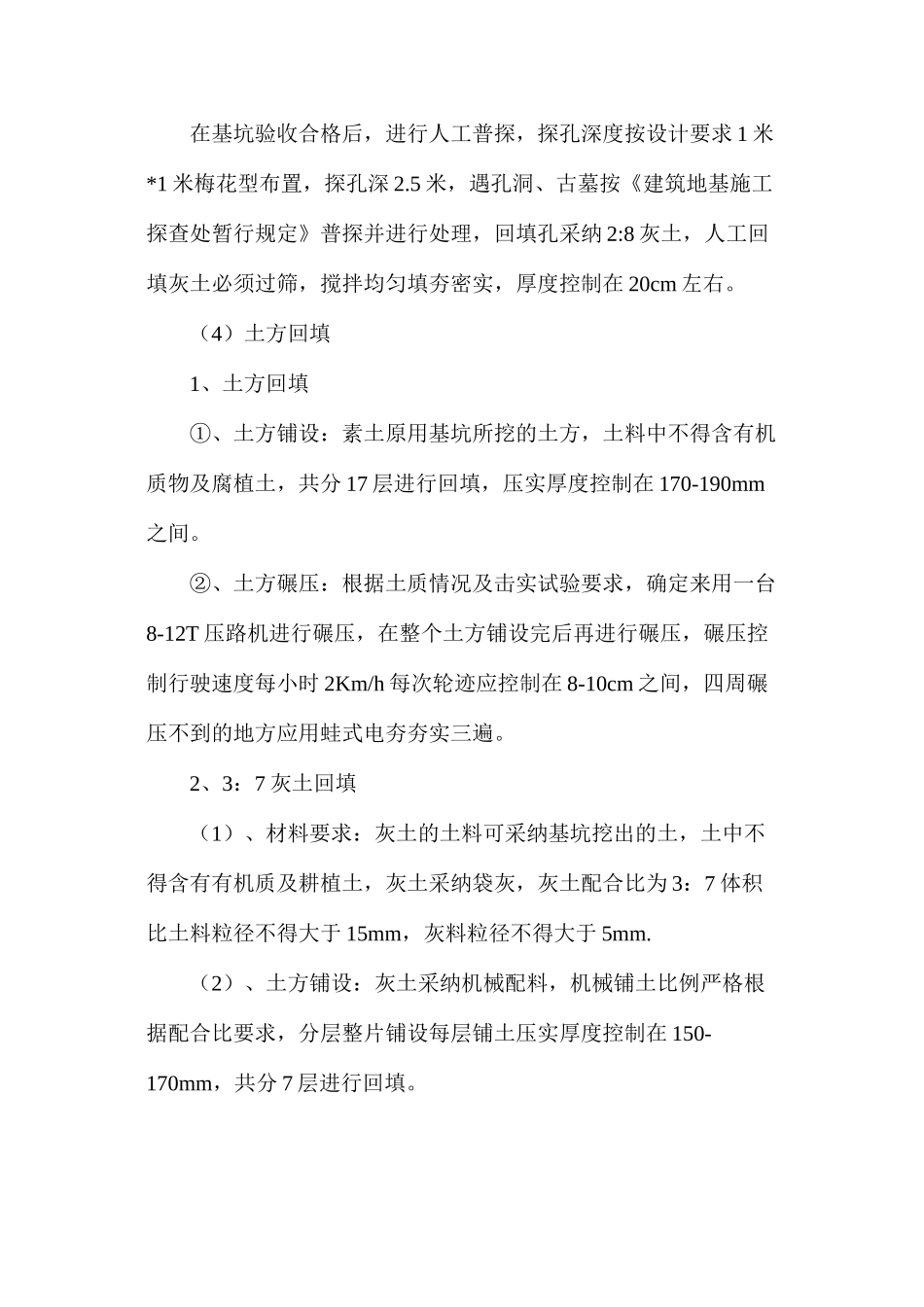

(3)、普探及回填孔在基坑验收合格后,进行人工普探,探孔深度按设计要求 1 米*1 米梅花型布置,探孔深 2

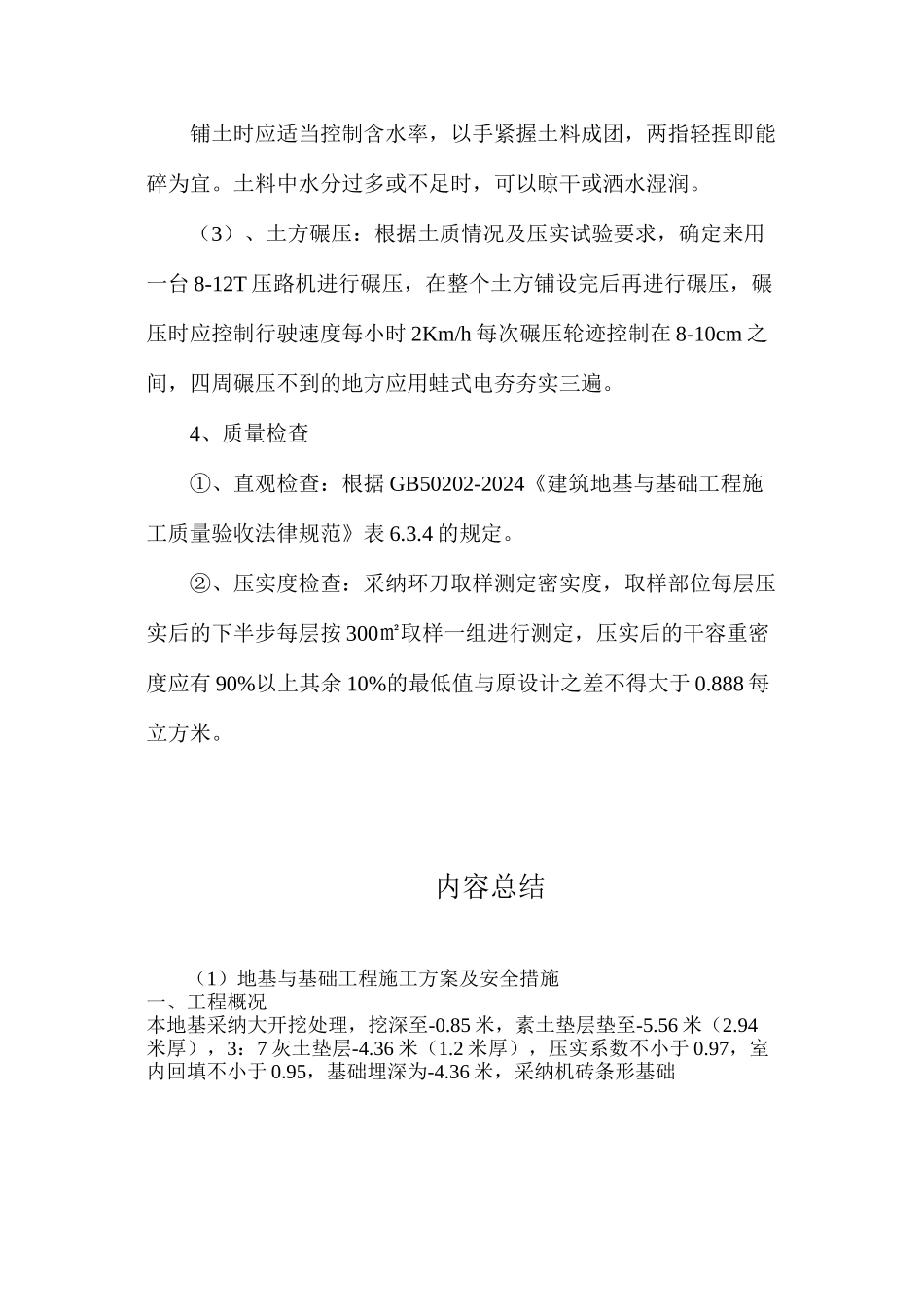

5 米,遇孔洞、古墓按《建筑地基施工探查处暂行规定》普探并进行处理,回填孔采纳 2:8 灰土,人工回填灰土必须过筛,搅拌均匀填夯密实,厚度控制在 20cm 左右
(4)土方回填1、土方回填①、土方铺设:素土原用基坑所挖的土方,土料中不得含有机质物及腐植土,共分 17 层进行回填,压实厚度控制在 170-190mm之间
②、土方碾压:根据土质情况及击实试验要求,确定来用一台8-12T 压路机进行碾压,在整个土方铺设完后再进行碾压,碾压控制行驶速度每小时 2Km/h 每次轮迹应控制在 8-10cm
