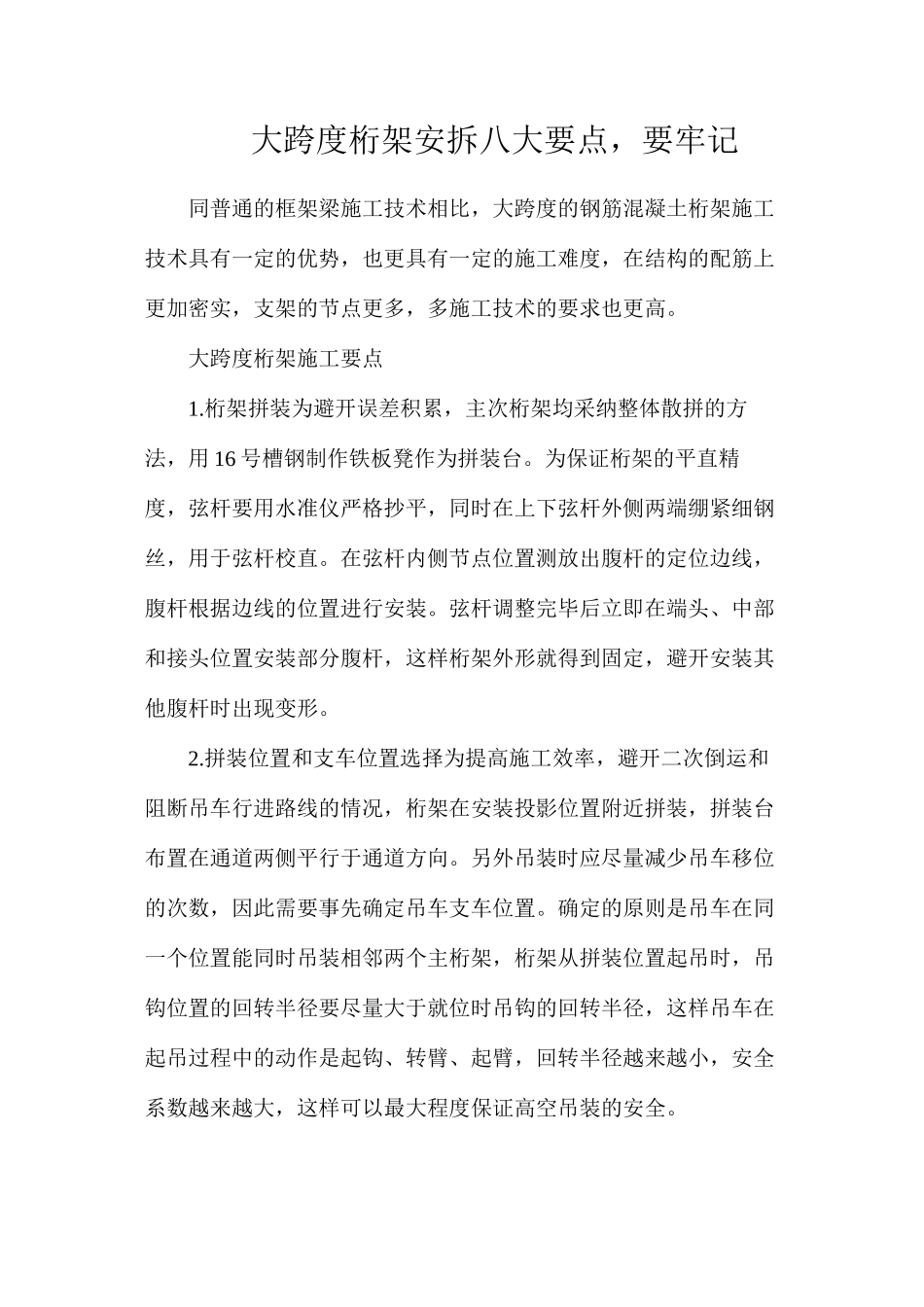

大跨度桁架安拆八大要点,要牢记同普通的框架梁施工技术相比,大跨度的钢筋混凝土桁架施工技术具有一定的优势,也更具有一定的施工难度,在结构的配筋上更加密实,支架的节点更多,多施工技术的要求也更高。大跨度桁架施工要点1.桁架拼装为避开误差积累,主次桁架均采纳整体散拼的方法,用 16 号槽钢制作铁板凳作为拼装台。为保证桁架的平直精度,弦杆要用水准仪严格抄平,同时在上下弦杆外侧两端绷紧细钢丝,用于弦杆校直。在弦杆内侧节点位置测放出腹杆的定位边线,腹杆根据边线的位置进行安装。弦杆调整完毕后立即在端头、中部和接头位置安装部分腹杆,这样桁架外形就得到固定,避开安装其他腹杆时出现变形。2.拼装位置和支车位置选择为提高施工效率,避开二次倒运和阻断吊车行进路线的情况,桁架在安装投影位置附近拼装,拼装台布置在通道两侧平行于通道方向。另外吊装时应尽量减少吊车移位的次数,因此需要事先确定吊车支车位置。确定的原则是吊车在同一个位置能同时吊装相邻两个主桁架,桁架从拼装位置起吊时,吊钩位置的回转半径要尽量大于就位时吊钩的回转半径,这样吊车在起吊过程中的动作是起钩、转臂、起臂,回转半径越来越小,安全系数越来越大,这样可以最大程度保证高空吊装的安全。3.主桁架吊装(1)施工顺序由于受现场条件的制约,桁架安装采纳从一侧到另一侧顺序的施工方法。施工顺序应满足施工组织设计方案的要求,并严格遵照施工交底进行管理。(2)桁架吊装桁架吊装前应精确调整支座的平面位置和标高,调整完毕后根据图纸要求焊接牢固。在支座表面测放出桁架定位轴线。桁架整榀吊装时采纳两点吊装,为避开单榀桁架侧向失稳,吊装时在桁架两侧距端头各 1/3 的位置设置缆风绳,桁架就位后用缆风绳进行固定。桁架分两段吊装时也采纳两点吊装,先吊装较短的部分,悬挑端头放于支撑架顶并用水准仪监测调整标高,之后吊装较长的一段,吊车摘钩前上下弦对接口要焊接牢固,之后焊接对接点之间的腹杆。双机抬吊时先吊装端头的两段。桁架中间段的长度大于混凝土之间的净距,为保证起吊过程中桁架不会和混凝土结构干涉,正式吊装前桁架水平位置应斜置。吊运工程中,若两台吊车的动作是起臂、转臂,回转半径越来越小,则安全系数越来越大。另外由于桁架两端高度不同,所以尽量使两台吊车的负荷一致。抬吊时应从车尾方向起吊,每台吊车采纳一点吊装。就位后立即焊接牢固两端的对接口,之后焊接对接点之间的腹杆。4.次桁架吊装主桁架吊装...
