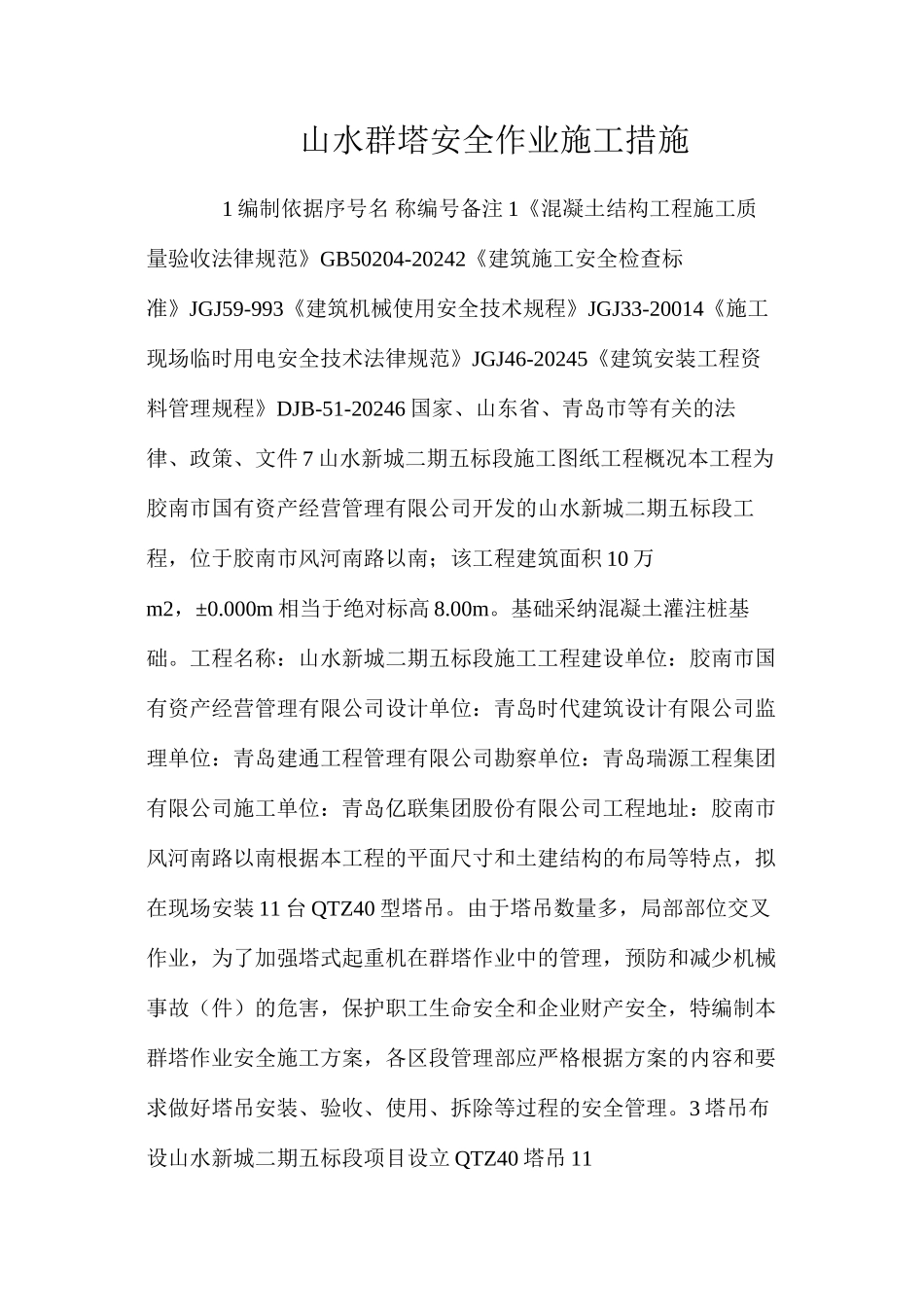

山水群塔安全作业施工措施 1 编制依据序号名 称编号备注 1《混凝土结构工程施工质量验收法律规范》GB50204-20242《建筑施工安全检查标准》JGJ59-993《建筑机械使用安全技术规程》JGJ33-20014《施工现场临时用电安全技术法律规范》JGJ46-20245《建筑安装工程资料管理规程》DJB-51-20246 国家、山东省、青岛市等有关的法律、政策、文件 7 山水新城二期五标段施工图纸工程概况本工程为胶南市国有资产经营管理有限公司开发的山水新城二期五标段工程,位于胶南市风河南路以南;该工程建筑面积 10 万m2,±0
000m 相当于绝对标高 8
基础采纳混凝土灌注桩基础
工程名称:山水新城二期五标段施工工程建设单位:胶南市国有资产经营管理有限公司设计单位:青岛时代建筑设计有限公司监理单位:青岛建通工程管理有限公司勘察单位:青岛瑞源工程集团有限公司施工单位:青岛亿联集团股份有限公司工程地址:胶南市风河南路以南根据本工程的平面尺寸和土建结构的布局等特点,拟在现场安装 11 台 QTZ40 型塔吊
由于塔吊数量多,局部部位交叉作业,为了加强塔式起重机在群塔作业中的管理,预防和减少机械事故(件)的危害,保护职工生命安全和企业财产安全,特编制本群塔作业安全施工方案,各区段管理部应严格根据方案的内容和要求做好塔吊安装、验收、使用、拆除等过程的安全管理

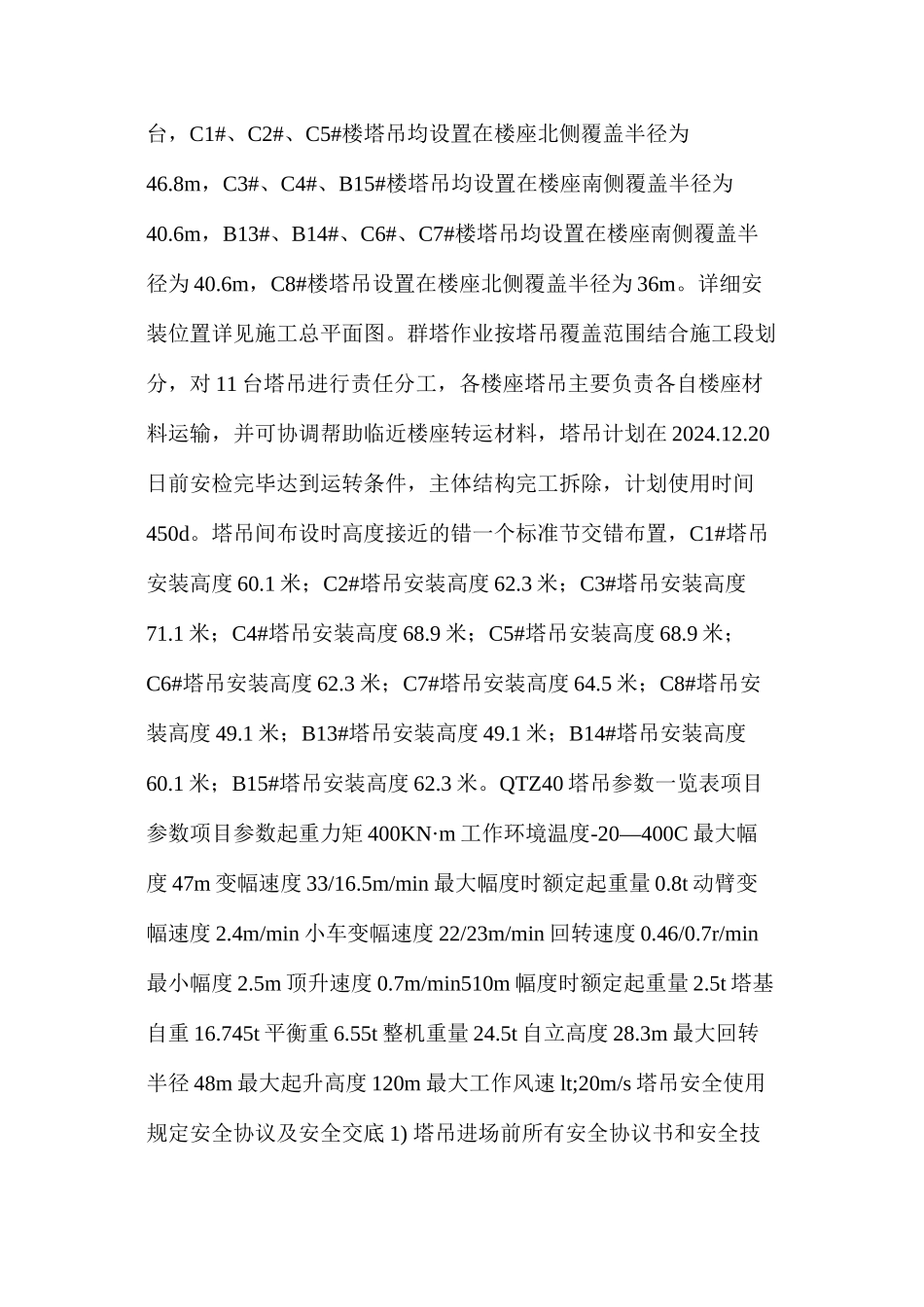

3 塔吊布设山水新城二期五标段项目设立 QTZ40 塔吊 11台,C1#、C2#、C5#楼塔吊均设置在楼座北侧覆盖半径为46
8m,C3#、C4#、B15#楼塔吊均设置在楼座南侧覆盖半径为40
6m,B13#、B14#、C6#、C7#楼塔吊均设置在楼座南侧覆盖半径为 40
6m,C8#楼塔吊设置在楼座北侧覆盖半径为 36m
详细安装位置详见施工总平面图

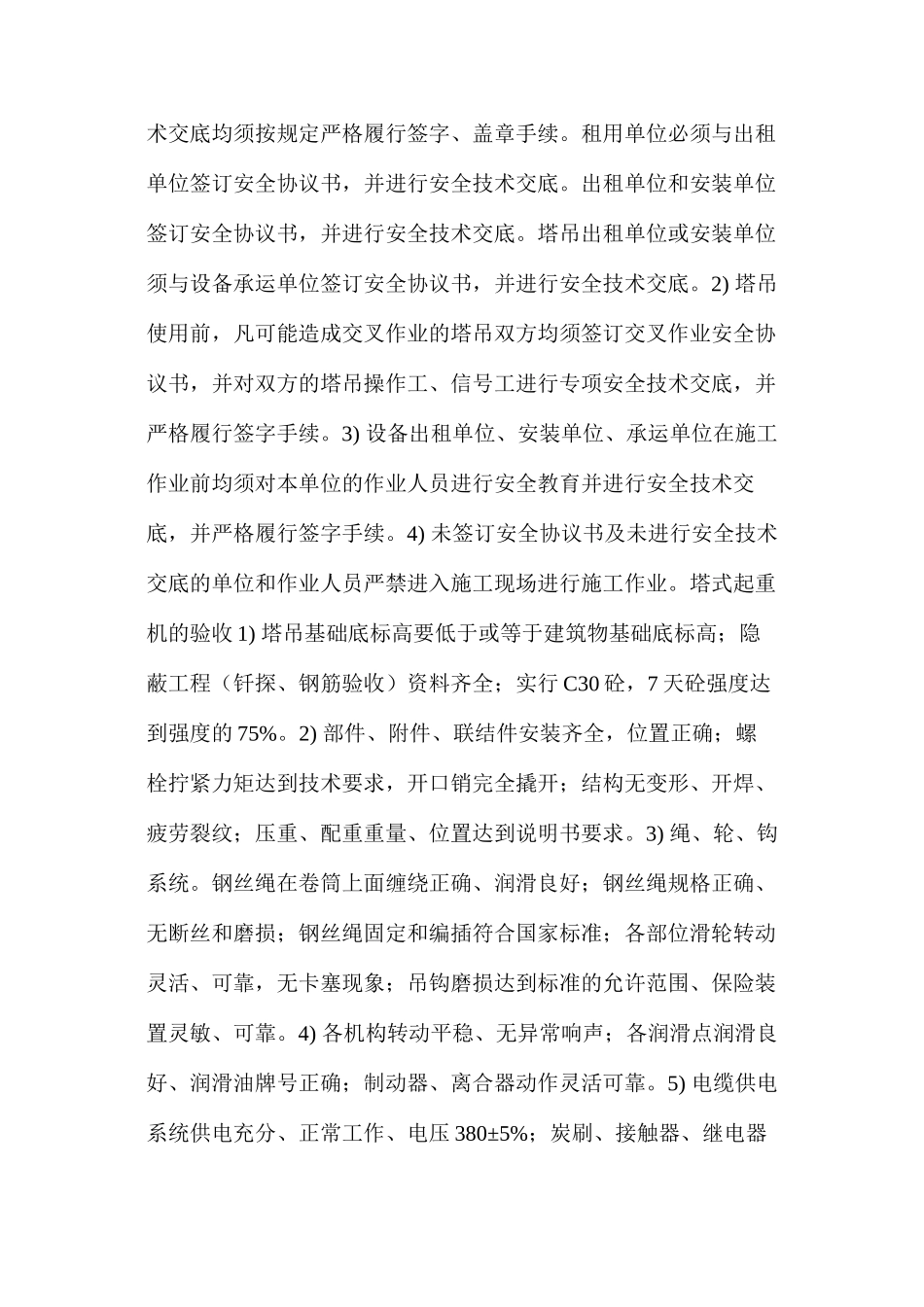

群塔作业按塔吊覆盖范围结合施工段划分,对 11 台塔吊进行责
