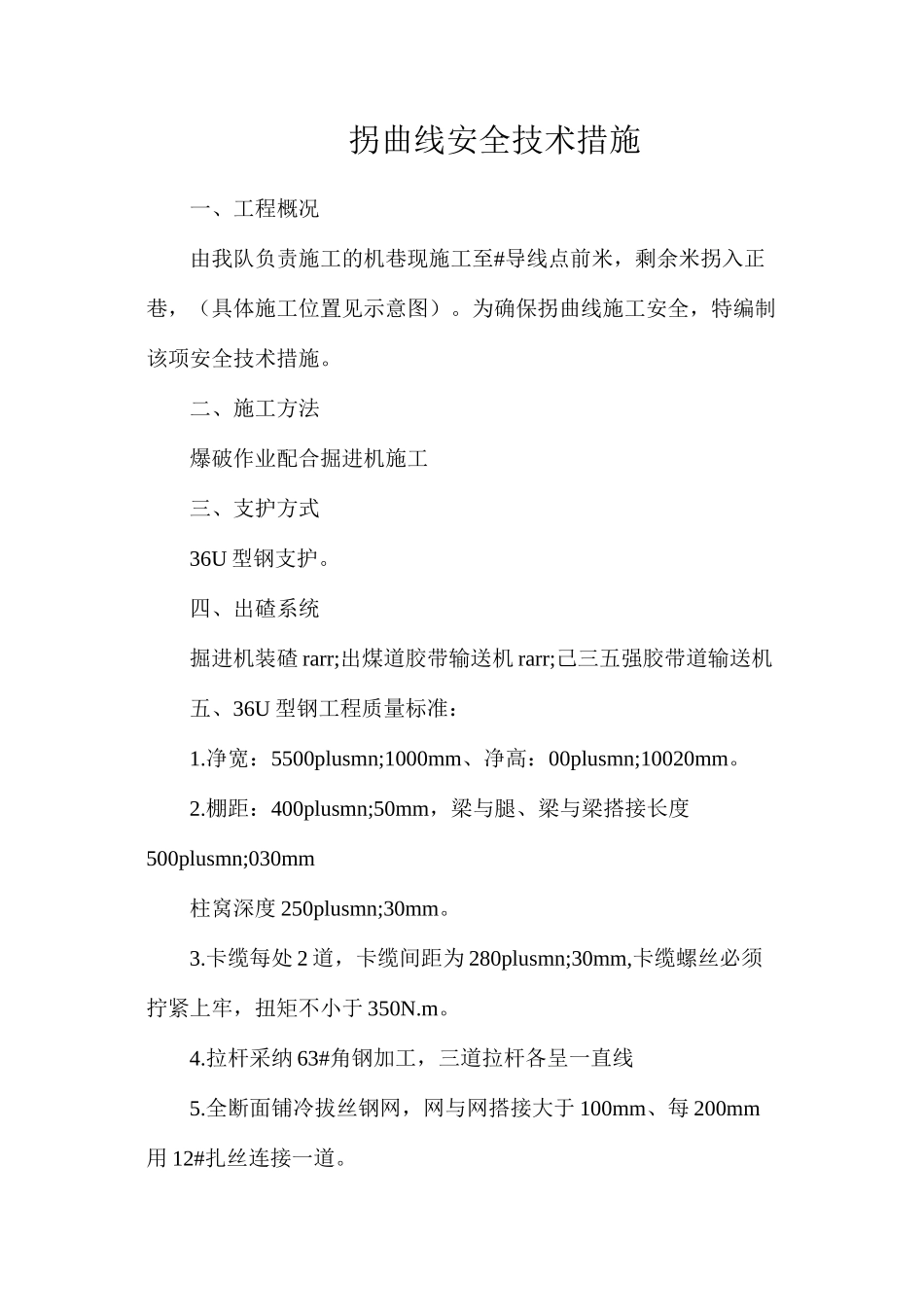

拐曲线安全技术措施一、工程概况由我队负责施工的机巷现施工至#导线点前米,剩余米拐入正巷,(具体施工位置见示意图)
为确保拐曲线施工安全,特编制该项安全技术措施
二、施工方法爆破作业配合掘进机施工三、支护方式36U 型钢支护
四、出碴系统掘进机装碴 rarr;出煤道胶带输送机 rarr;己三五强胶带道输送机五、36U 型钢工程质量标准:1
净宽:5500plusmn;1000mm、净高:00plusmn;10020mm
棚距:400plusmn;50mm,梁与腿、梁与梁搭接长度500plusmn;030mm柱窝深度 250plusmn;30mm
卡缆每处 2 道,卡缆间距为 280plusmn;30mm,卡缆螺丝必须拧紧上牢,扭矩不小于 350N
拉杆采纳 63#角钢加工,三道拉杆各呈一直线5
全断面铺冷拔丝钢网,网与网搭接大于 100mm、每 200mm用 12#扎丝连接一道
每 500mm 一道小板划线刹背,小板规格:800mmtimes;100mmtimes;50mm
帮顶、两腮必须刹实背牢,严禁空帮、空顶
中心误差 plusmn;30mm、方向误差<100mm,严格根据中线、腰线施工

六、安全技术措施1
施工期间,设专人观山,并严格执行敲帮问顶制度,及时找净帮顶危岩活矸,防止片帮伤人
施工期间,所有施工人员做到自保、互保、联保杜绝安全事故发生
每班施工前,跟班干部或班组长要对施施工场地点顶板等现场情况进行检查,确定无安全隐患后方可施工
必须沿己 16 煤层顶板施工,严禁留顶煤
加强顶板控制,最大控顶距不得大于 500mm
施工期间,跟班干部或班组长应携带瓦斯便携仪,并根据规定使用便携仪
若发现施工现场瓦斯异常时,必须停止作业,切断电源,撤出人员,立即汇报调度室
架棚作业时,必须搭建牢固工作台,严禁采纳掘进机切割头
