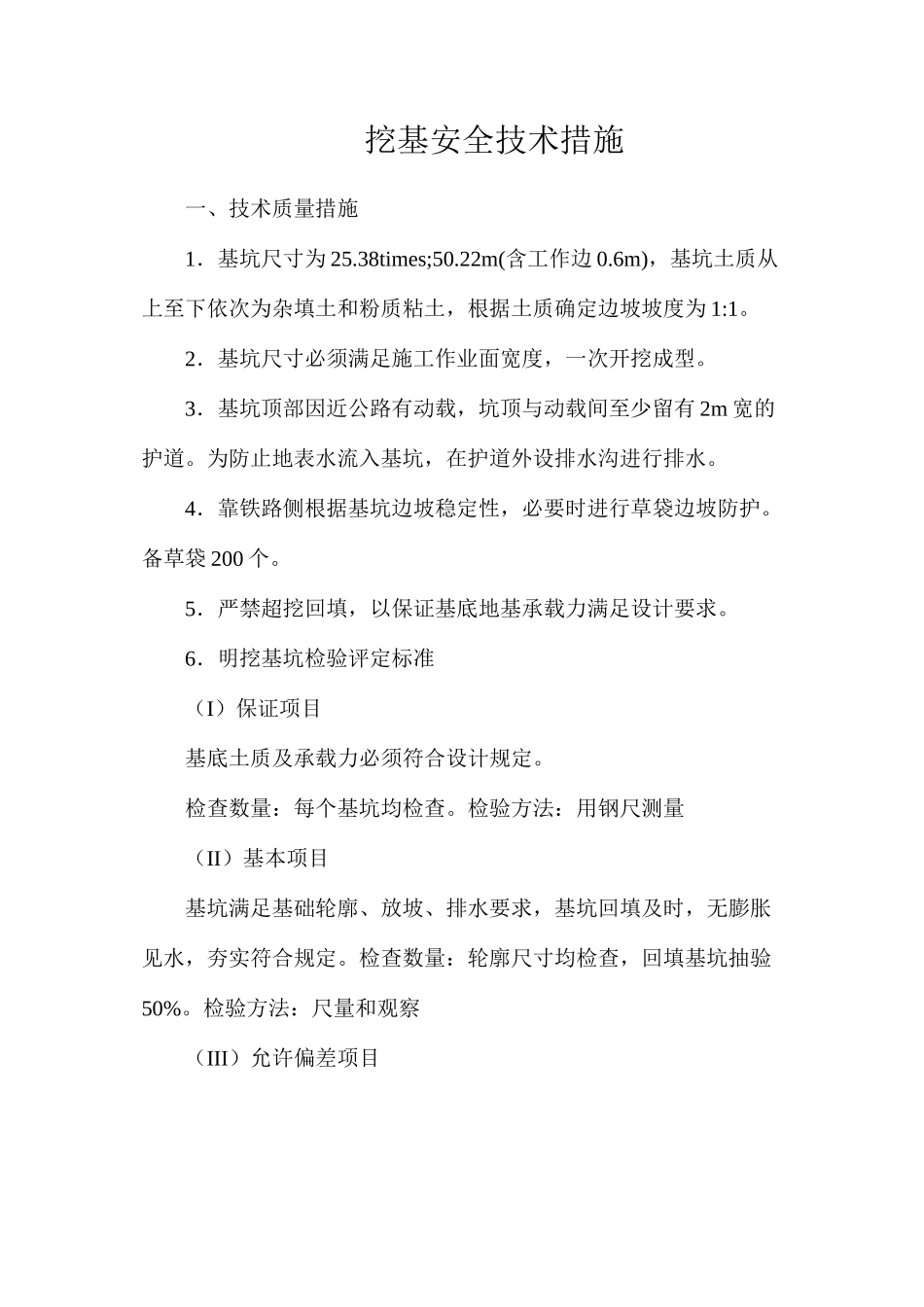

挖基安全技术措施一、技术质量措施1.基坑尺寸为 25
38times;50
22m(含工作边 0
6m),基坑土质从上至下依次为杂填土和粉质粘土,根据土质确定边坡坡度为 1:1
2.基坑尺寸必须满足施工作业面宽度,一次开挖成型
3.基坑顶部因近公路有动载,坑顶与动载间至少留有 2m 宽的护道
为防止地表水流入基坑,在护道外设排水沟进行排水
4.靠铁路侧根据基坑边坡稳定性,必要时进行草袋边坡防护
备草袋 200 个
5.严禁超挖回填,以保证基底地基承载力满足设计要求
6.明挖基坑检验评定标准(I)保证项目基底土质及承载力必须符合设计规定
检查数量:每个基坑均检查
检验方法:用钢尺测量(II)基本项目基坑满足基础轮廓、放坡、排水要求,基坑回填及时,无膨胀见水,夯实符合规定
检查数量:轮廓尺寸均检查,回填基坑抽验50%

检验方法:尺量和观察(III)允许偏差项目地质类别允许偏差(㎜)检验方法土plusmn;50S3 水准仪测量或尺量检查基坑检查不少于 5 处

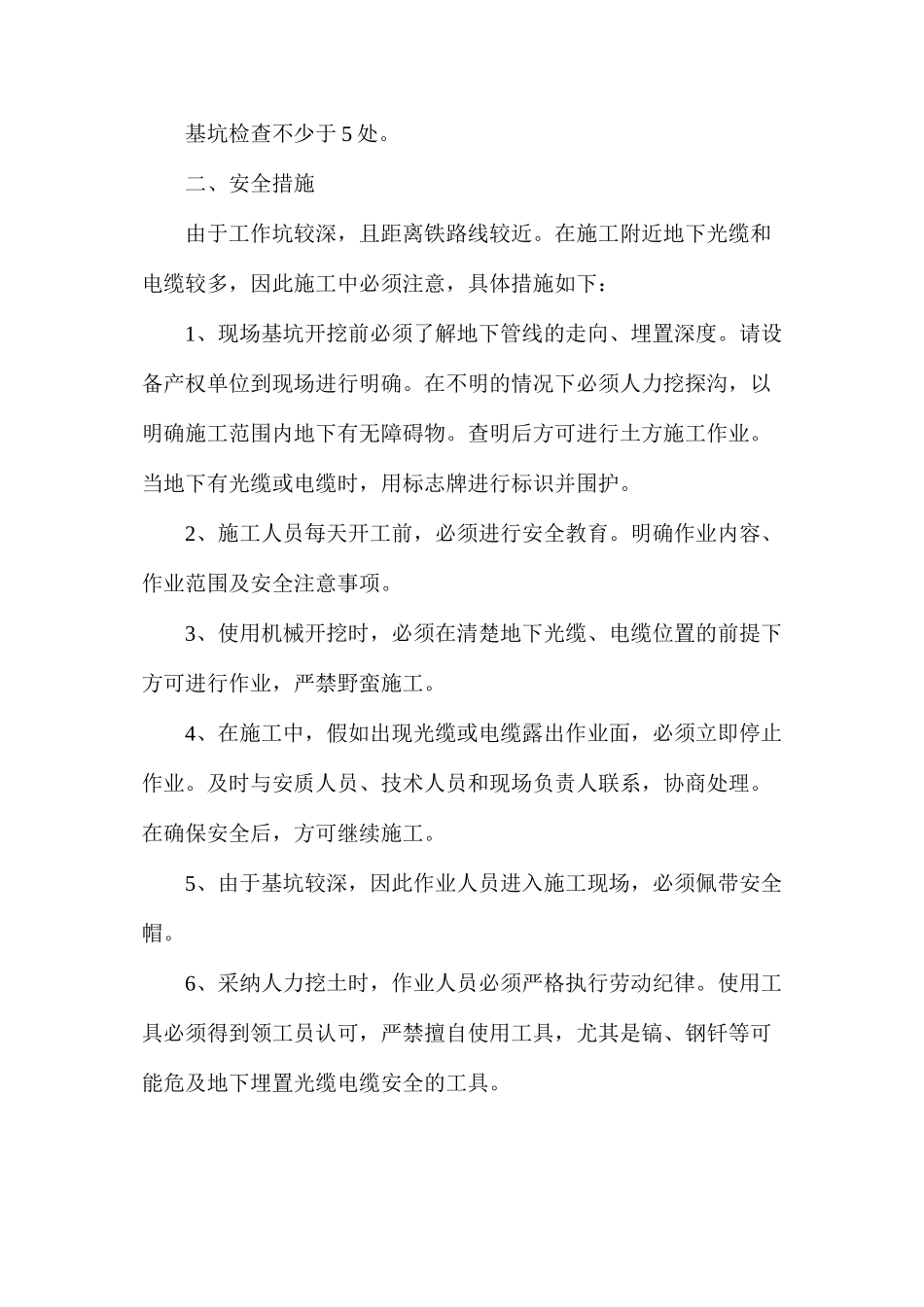

二、安全措施由于工作坑较深,且距离铁路线较近
在施工附近地下光缆和电缆较多,因此施工中必须注意,具体措施如下:1、现场基坑开挖前必须了解地下管线的走向、埋置深度
请设备产权单位到现场进行明确
在不明的情况下必须人力挖探沟,以明确施工范围内地下有无障碍物
查明后方可进行土方施工作业
当地下有光缆或电缆时,用标志牌进行标识并围护
2、施工人员每天开工前,必须进行安全教育
明确作业内容、作业范围及安全注意事项
3、使用机械开挖时,必须在清楚地下光缆、电缆位置的前提下方可进行作业,严禁野蛮施工
4、在施工中,假如出现光缆或电缆露出作业面,必须立即停止作业
及时与安质人员、技术人员和现场负责人联系,协商处理
在确保安全后,方可继续施工
5、由于基坑较深,因此作业人员进入施工现场,必须佩带安全帽
6、采纳人力挖土时,作业人员必须严格执行
