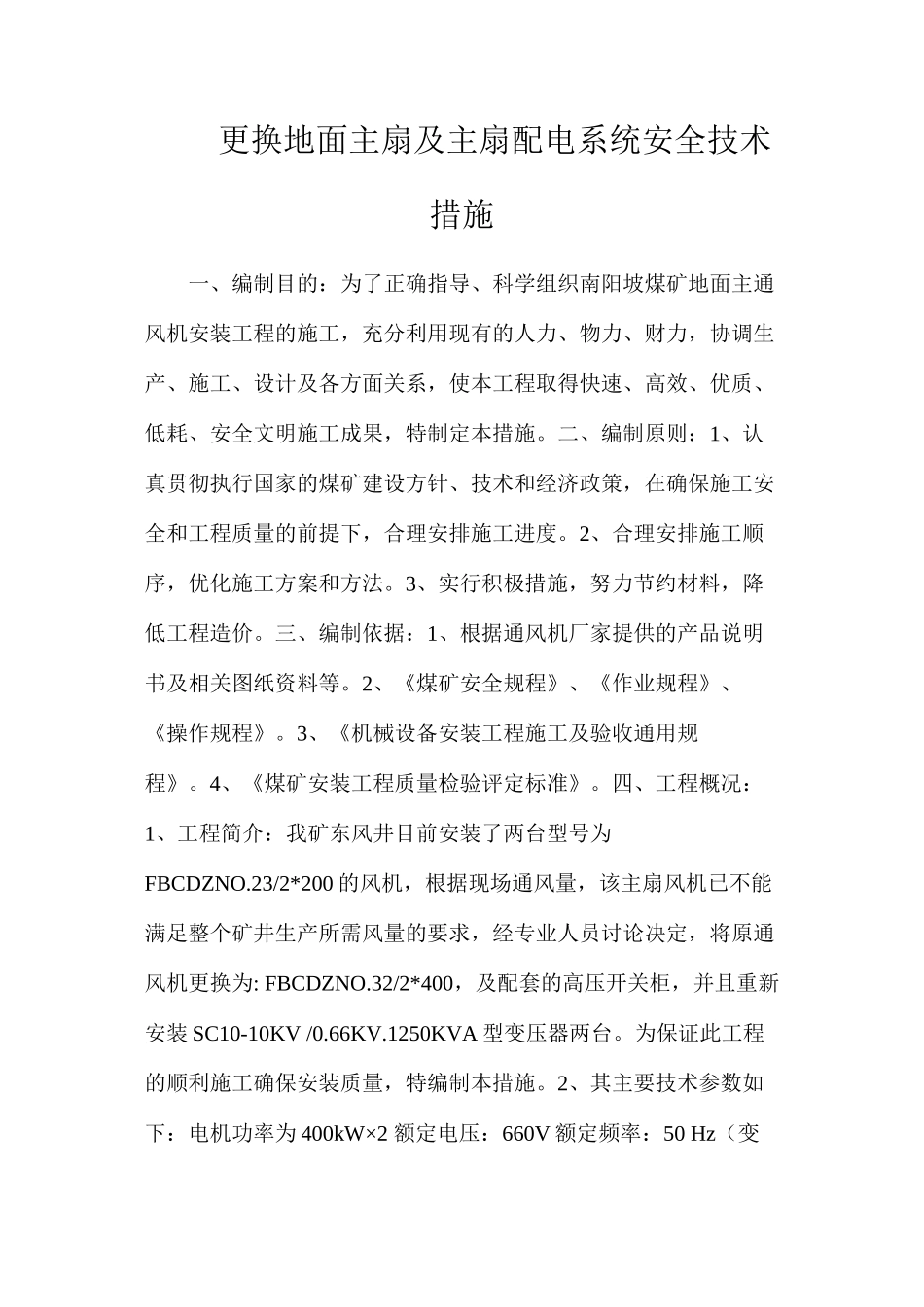

更换地面主扇及主扇配电系统安全技术措施一、编制目的:为了正确指导、科学组织南阳坡煤矿地面主通风机安装工程的施工,充分利用现有的人力、物力、财力,协调生产、施工、设计及各方面关系,使本工程取得快速、高效、优质、低耗、安全文明施工成果,特制定本措施
二、编制原则:1、认真贯彻执行国家的煤矿建设方针、技术和经济政策,在确保施工安全和工程质量的前提下,合理安排施工进度
2、合理安排施工顺序,优化施工方案和方法
3、实行积极措施,努力节约材料,降低工程造价
三、编制依据:1、根据通风机厂家提供的产品说明书及相关图纸资料等
2、《煤矿安全规程》、《作业规程》、《操作规程》
3、《机械设备安装工程施工及验收通用规程》
4、《煤矿安装工程质量检验评定标准》

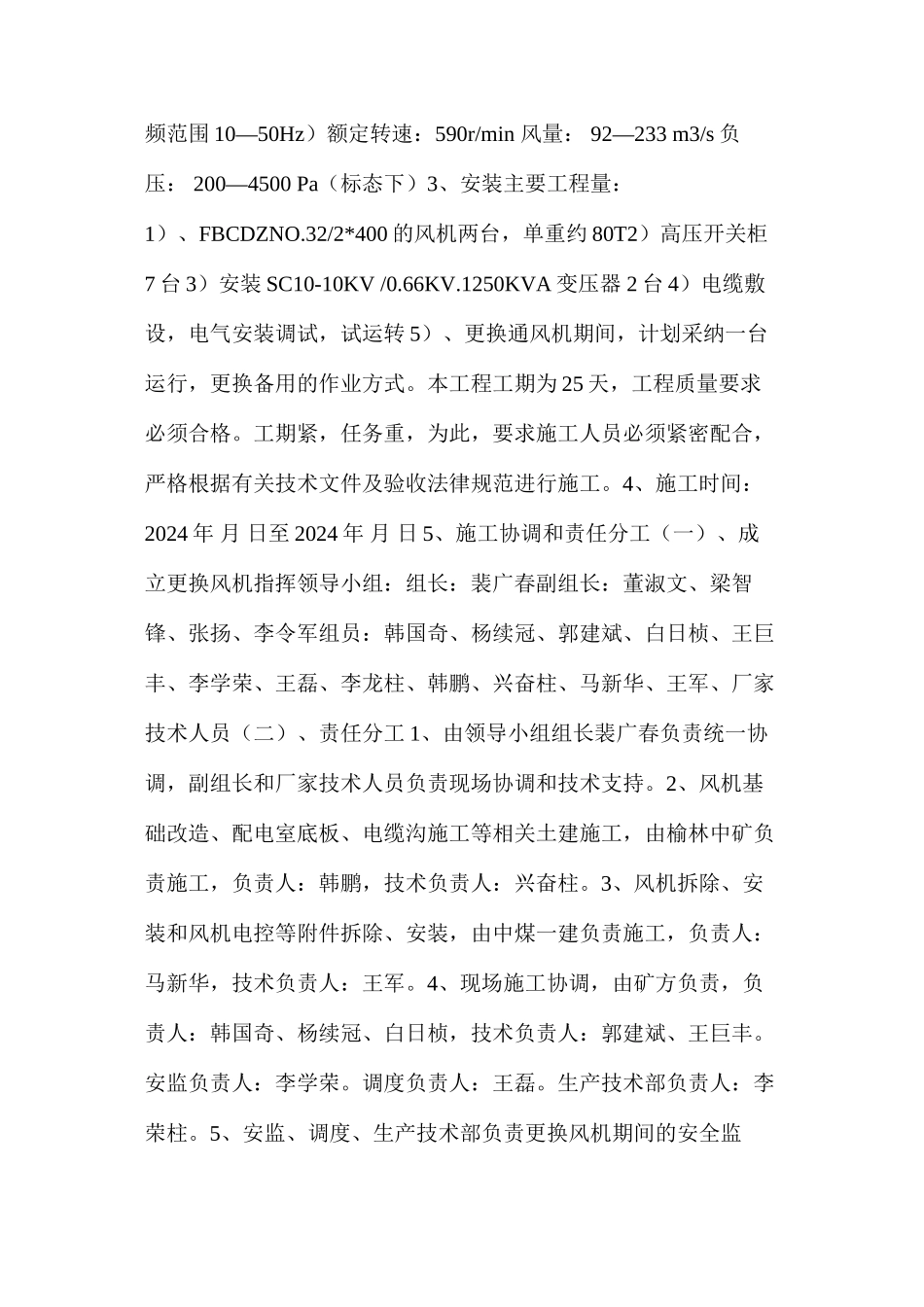

四、工程概况:1、工程简介:我矿东风井目前安装了两台型号为FBCDZNO
23/2*200 的风机,根据现场通风量,该主扇风机已不能满足整个矿井生产所需风量的要求,经专业人员讨论决定,将原通风机更换为: FBCDZNO
32/2*400,及配套的高压开关柜,并且重新安装 SC10-10KV /0
1250KVA 型变压器两台
为保证此工程的顺利施工确保安装质量,特编制本措施
2、其主要技术参数如下:电机功率为 400kW×2 额定电压:660V 额定频率:50 Hz(变频范围 10—50Hz)额定转速:590r/min 风量: 92—233 m3/s 负 压: 200—4500 Pa(标态下)3、安装主要工程量:1)、FBCDZNO
32/2*400 的风机两台,单重约 80T2 )高压开关柜7 台 3)安装 SC10-10KV /0
1250KVA 变压器 2 台 4)电缆敷设,电气安装调试,试运转 5)、更换通风机期间,计划采纳一台运行,更换备用的作业方式

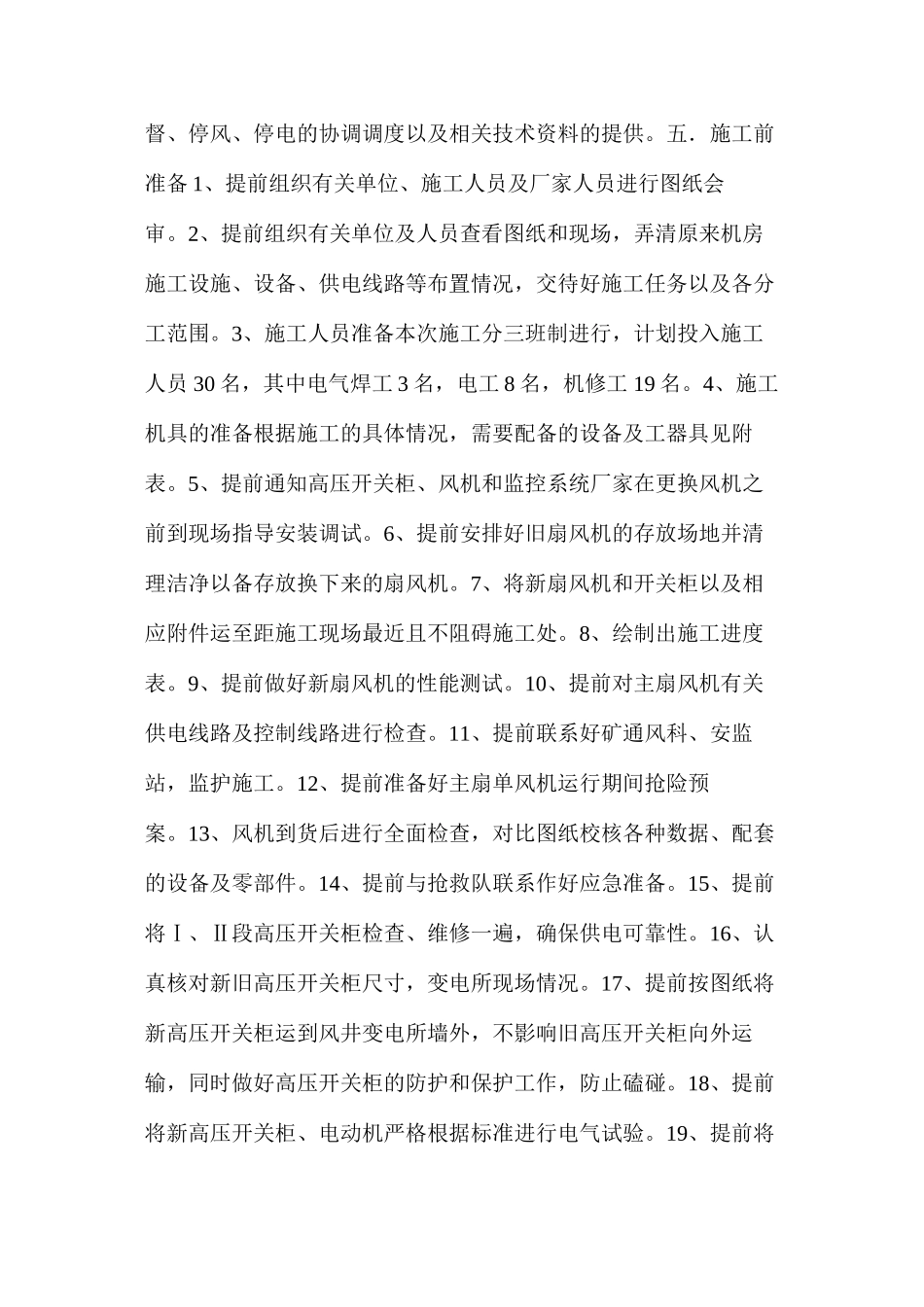

本工程工期为 25 天,工程质量要求必须合格
