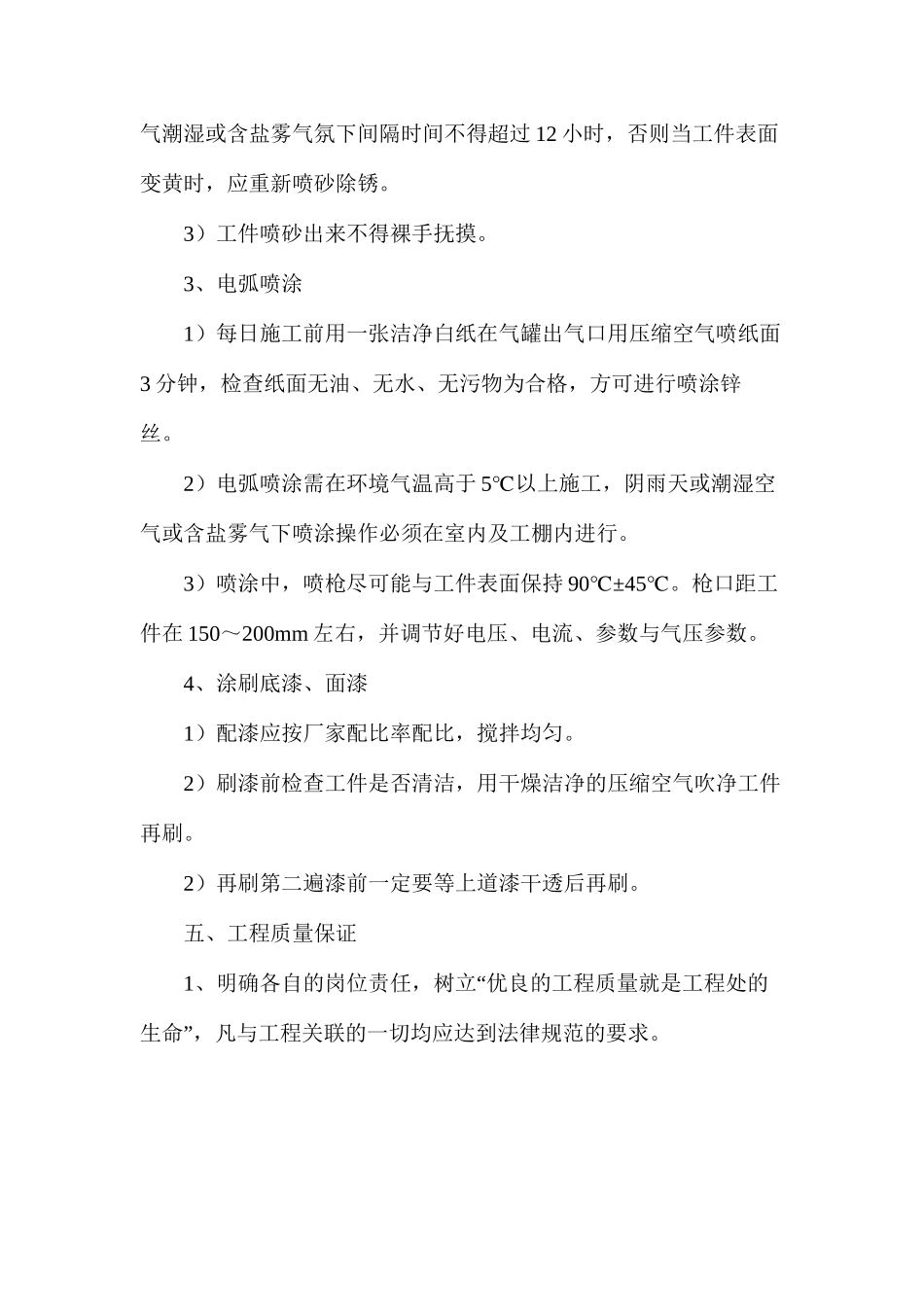

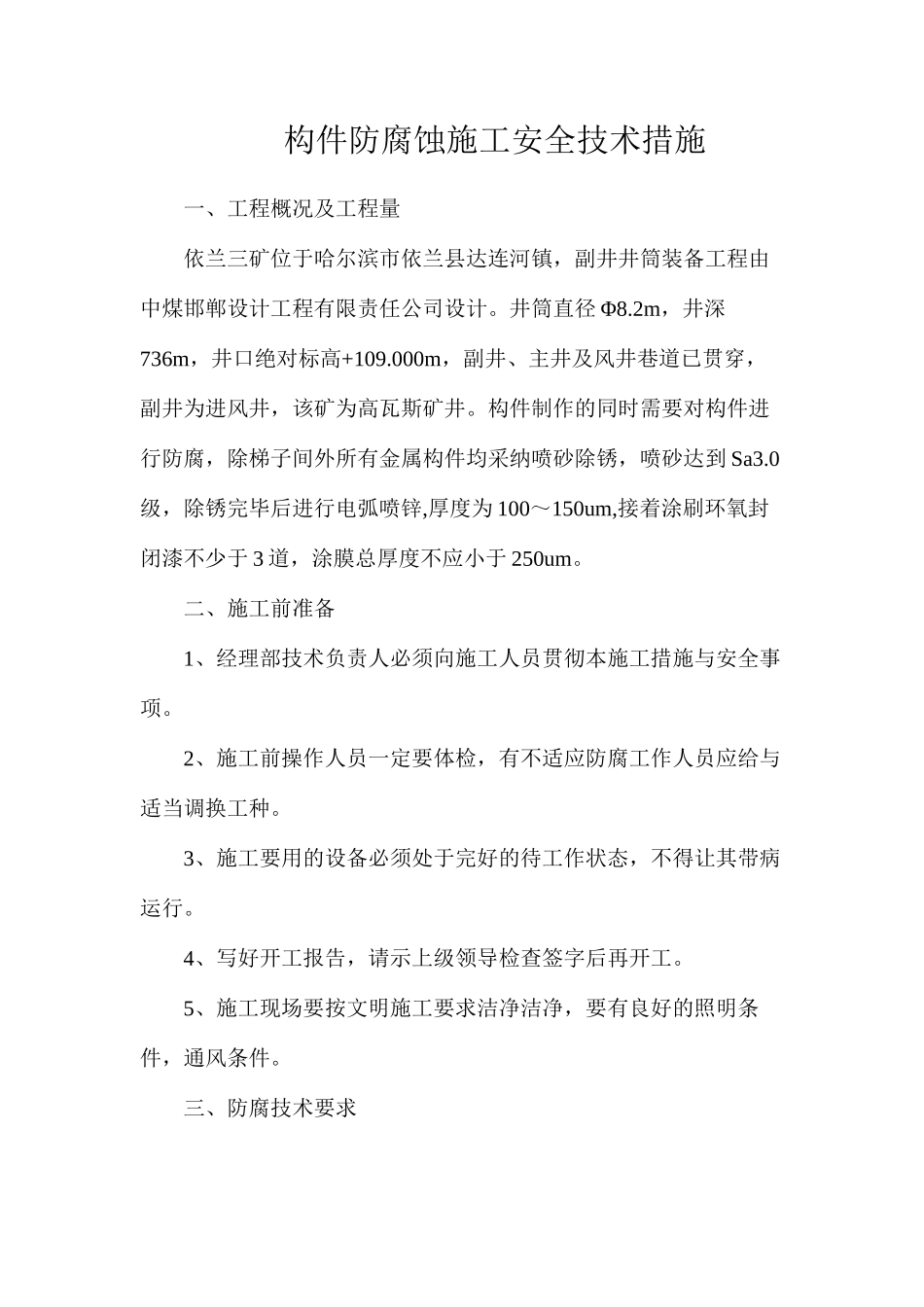

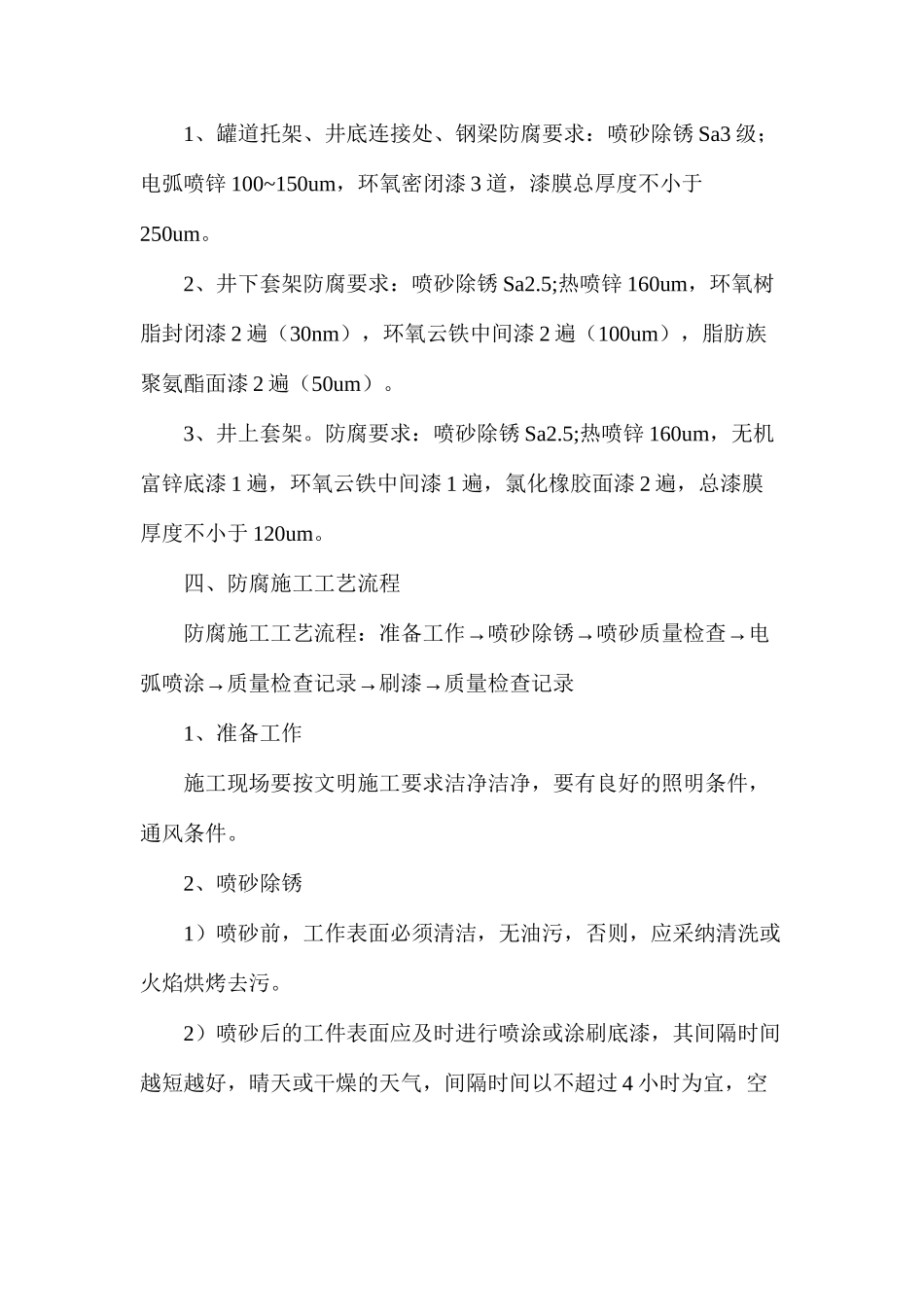

构件防腐蚀施工安全技术措施一、工程概况及工程量依兰三矿位于哈尔滨市依兰县达连河镇,副井井筒装备工程由中煤邯郸设计工程有限责任公司设计。井筒直径 Φ8.2m,井深736m,井口绝对标高+109.000m,副井、主井及风井巷道已贯穿,副井为进风井,该矿为高瓦斯矿井。构件制作的同时需要对构件进行防腐,除梯子间外所有金属构件均采纳喷砂除锈,喷砂达到 Sa3.0级,除锈完毕后进行电弧喷锌,厚度为 100~150um,接着涂刷环氧封闭漆不少于 3 道,涂膜总厚度不应小于 250um。二、施工前准备1、经理部技术负责人必须向施工人员贯彻本施工措施与安全事项。2、施工前操作人员一定要体检,有不适应防腐工作人员应给与适当调换工种。3、施工要用的设备必须处于完好的待工作状态,不得让其带病运行。4、写好开工报告,请示上级领导检查签字后再开工。5、施工现场要按文明施工要求洁净洁净,要有良好的照明条件,通风条件。三、防腐技术要求1、罐道托架、井底连接处、钢梁防腐要求:喷砂除锈 Sa3 级;电弧喷锌 100~150um,环氧密闭漆 3 道,漆膜总厚度不小于250um。2、井下套架防腐要求:喷砂除锈 Sa2.5;热喷锌 160um,环氧树脂封闭漆 2 遍(30nm),环氧云铁中间漆 2 遍(100um),脂肪族聚氨酯面漆 2 遍(50um)。3、井上套架。防腐要求:喷砂除锈 Sa2.5;热喷锌 160um,无机富锌底漆 1 遍,环氧云铁中间漆 1 遍,氯化橡胶面漆 2 遍,总漆膜厚度不小于 120um。四、防腐施工工艺流程→→→防腐施工工艺流程:准备工作喷砂除锈喷砂质量检查电→→→弧喷涂质量检查记录刷漆质量检查记录1、准备工作施工现场要按文明施工要求洁净洁净,要有良好的照明条件,通风条件。2、喷砂除锈1)喷砂前,工作表面必须清洁,无油污,否则,应采纳清洗或火焰烘烤去污。2)喷砂后的工件表面应及时进行喷涂或涂刷底漆,其间隔时间越短越好,晴天或干燥的天气,间隔时间以不超过 4 小时为宜,空气潮湿或含盐雾气氛下间隔时间不得超过 12 小时,否则当工件表面变黄时,应重新喷砂除锈。3)工件喷砂出来不得裸手抚摸。3、电弧喷涂1)每日施工前用一张洁净白纸在气罐出气口用压缩空气喷纸面3 分钟,检查纸面无油、无水、无污物为合格,方可进行喷涂锌丝。2)电弧喷涂需在环境气温高于 5℃以上施工,阴雨天或潮湿空气或含盐雾气下喷涂操作必须在室内及工棚内进行。3)喷涂中,喷枪尽可能与工件表面保持 90±45℃℃。枪口距工件在 150~200mm 左右,并...
