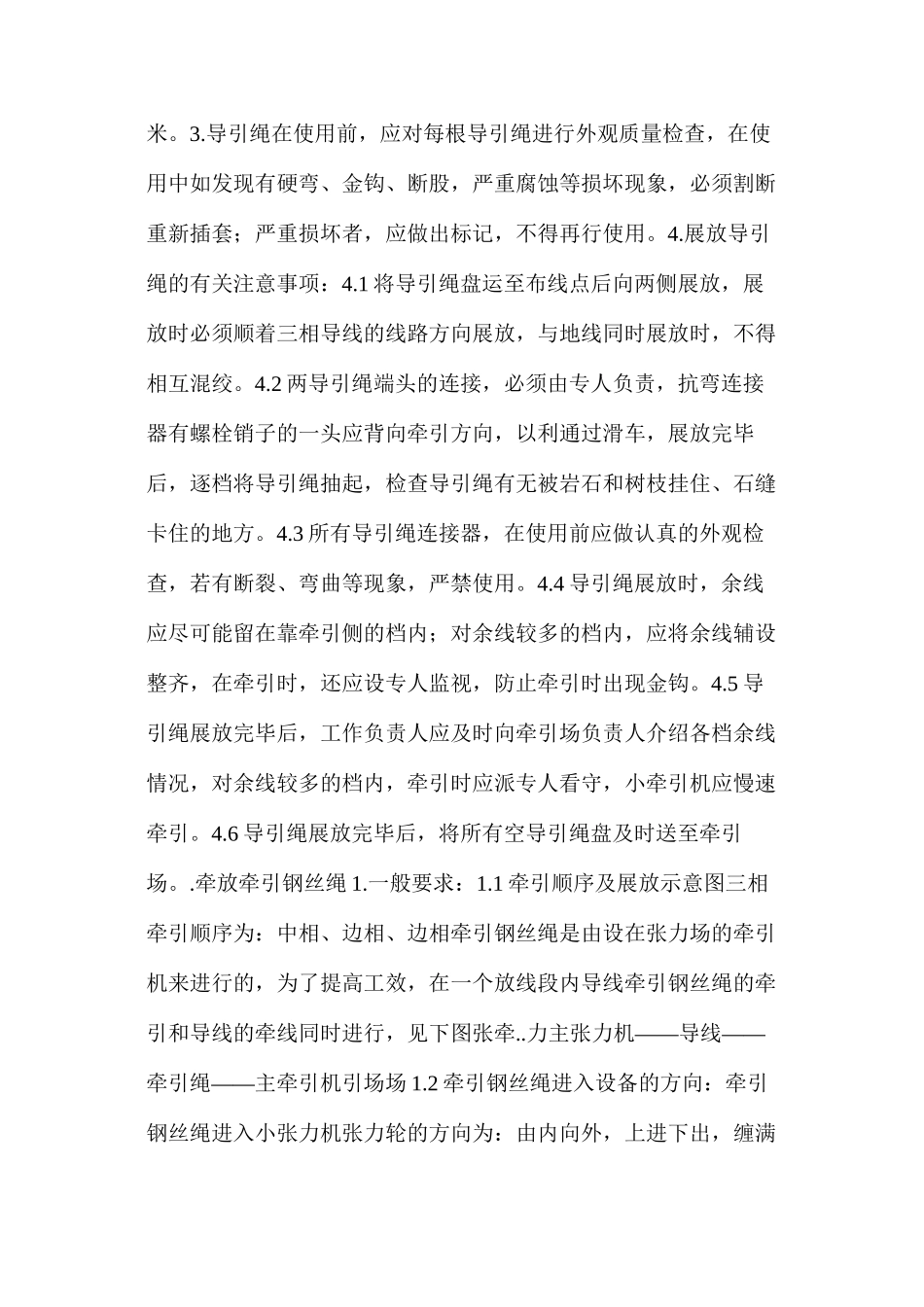

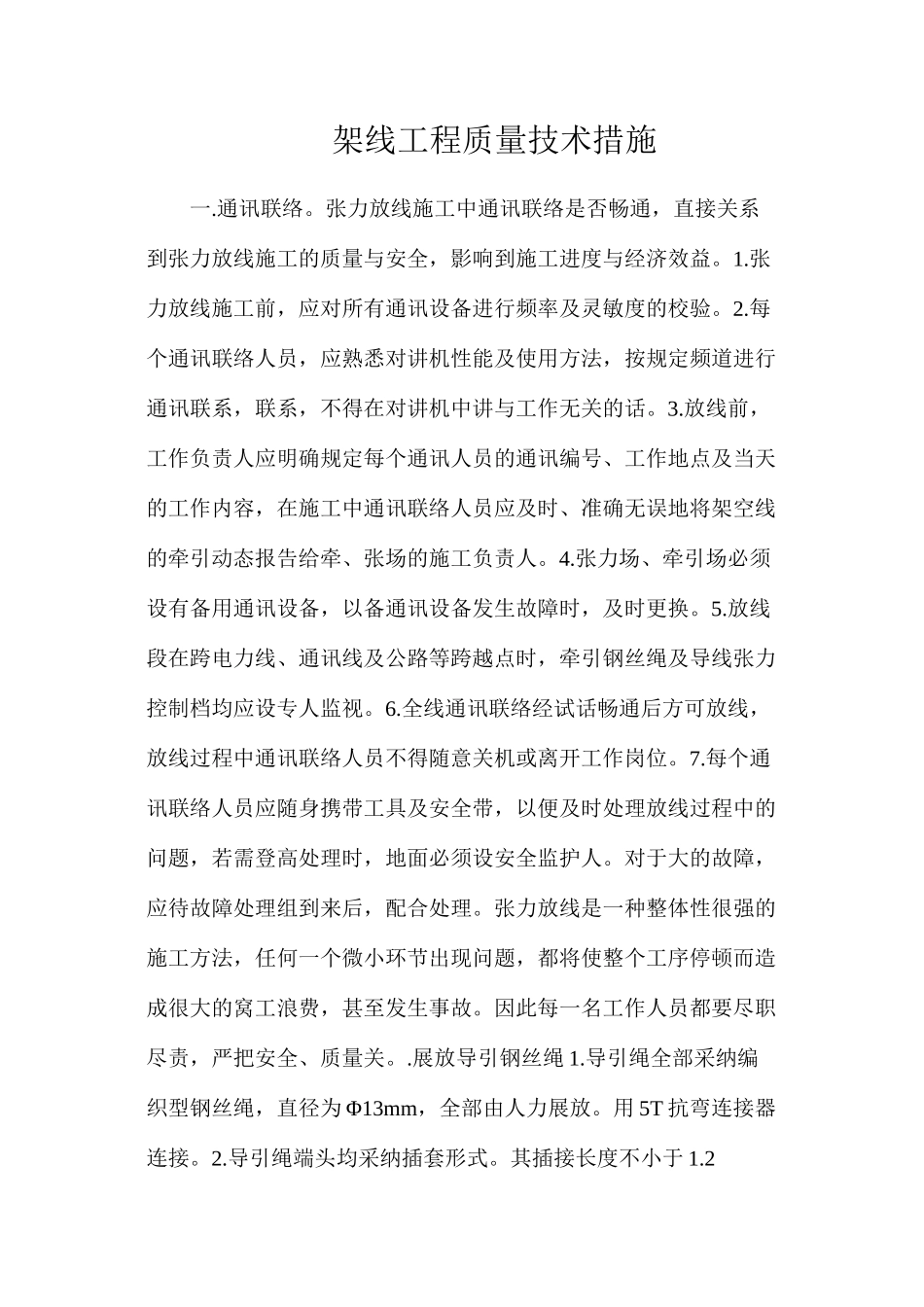

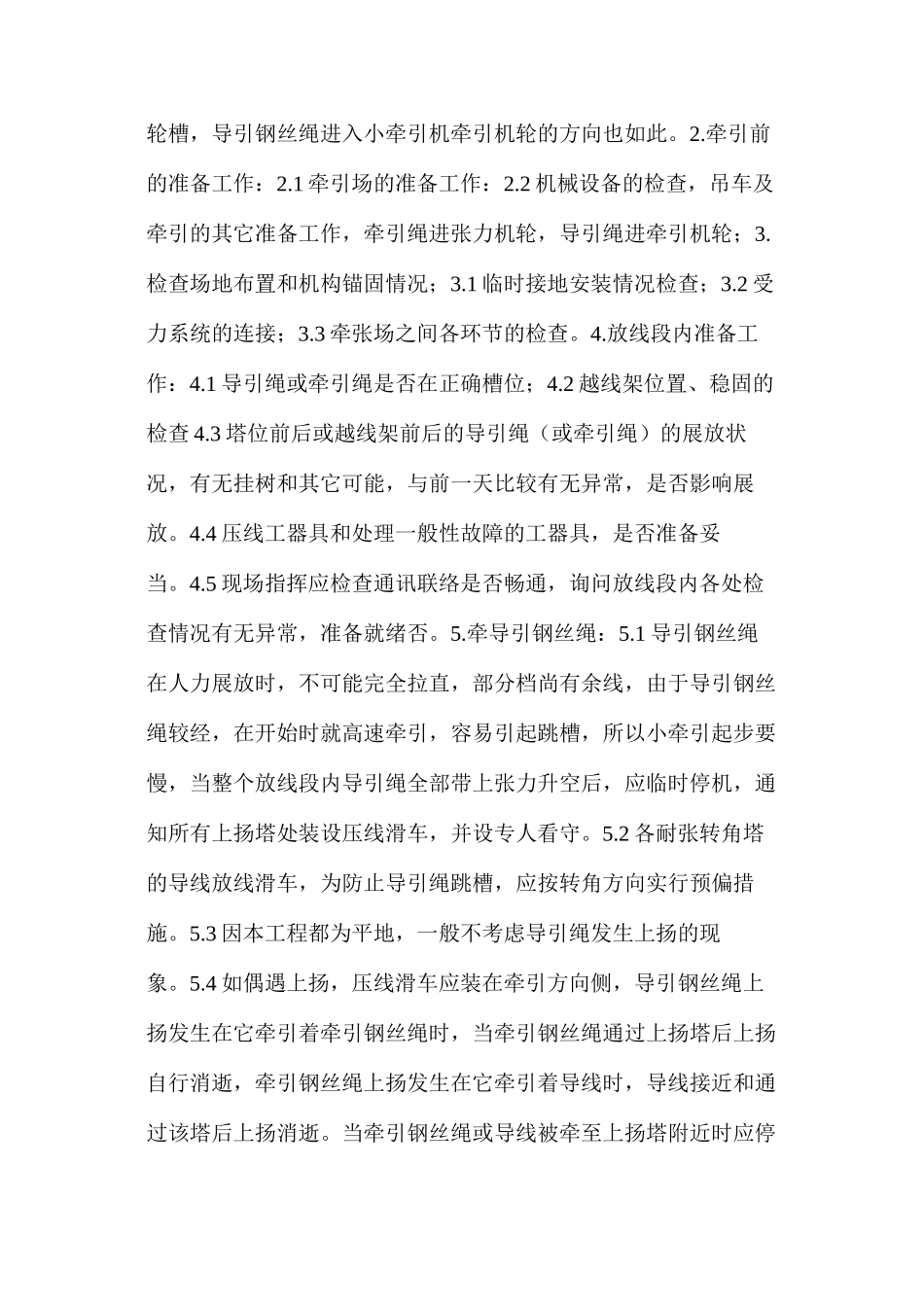

架线工程质量技术措施一.通讯联络。张力放线施工中通讯联络是否畅通,直接关系到张力放线施工的质量与安全,影响到施工进度与经济效益。1.张力放线施工前,应对所有通讯设备进行频率及灵敏度的校验。2.每个通讯联络人员,应熟悉对讲机性能及使用方法,按规定频道进行通讯联系,联系,不得在对讲机中讲与工作无关的话。3.放线前,工作负责人应明确规定每个通讯人员的通讯编号、工作地点及当天的工作内容,在施工中通讯联络人员应及时、准确无误地将架空线的牵引动态报告给牵、张场的施工负责人。4.张力场、牵引场必须设有备用通讯设备,以备通讯设备发生故障时,及时更换。5.放线段在跨电力线、通讯线及公路等跨越点时,牵引钢丝绳及导线张力控制档均应设专人监视。6.全线通讯联络经试话畅通后方可放线,放线过程中通讯联络人员不得随意关机或离开工作岗位。7.每个通讯联络人员应随身携带工具及安全带,以便及时处理放线过程中的问题,若需登高处理时,地面必须设安全监护人。对于大的故障,应待故障处理组到来后,配合处理。张力放线是一种整体性很强的施工方法,任何一个微小环节出现问题,都将使整个工序停顿而造成很大的窝工浪费,甚至发生事故。因此每一名工作人员都要尽职尽责,严把安全、质量关。.展放导引钢丝绳 1.导引绳全部采纳编织型钢丝绳,直径为 Φ13mm,全部由人力展放。用 5T 抗弯连接器连接。2.导引绳端头均采纳插套形式。其插接长度不小于 1.2米。3.导引绳在使用前,应对每根导引绳进行外观质量检查,在使用中如发现有硬弯、金钩、断股,严重腐蚀等损坏现象,必须割断重新插套;严重损坏者,应做出标记,不得再行使用。4.展放导引绳的有关注意事项:4.1 将导引绳盘运至布线点后向两侧展放,展放时必须顺着三相导线的线路方向展放,与地线同时展放时,不得相互混绞。4.2 两导引绳端头的连接,必须由专人负责,抗弯连接器有螺栓销子的一头应背向牵引方向,以利通过滑车,展放完毕后,逐档将导引绳抽起,检查导引绳有无被岩石和树枝挂住、石缝卡住的地方。4.3 所有导引绳连接器,在使用前应做认真的外观检查,若有断裂、弯曲等现象,严禁使用。4.4 导引绳展放时,余线应尽可能留在靠牵引侧的档内;对余线较多的档内,应将余线辅设整齐,在牵引时,还应设专人监视,防止牵引时出现金钩。4.5 导引绳展放完毕后,工作负责人应及时向牵引场负责人介绍各档余线情况,对余线较多的档内,牵引时应派专人看守,小牵引机应慢速牵引...
