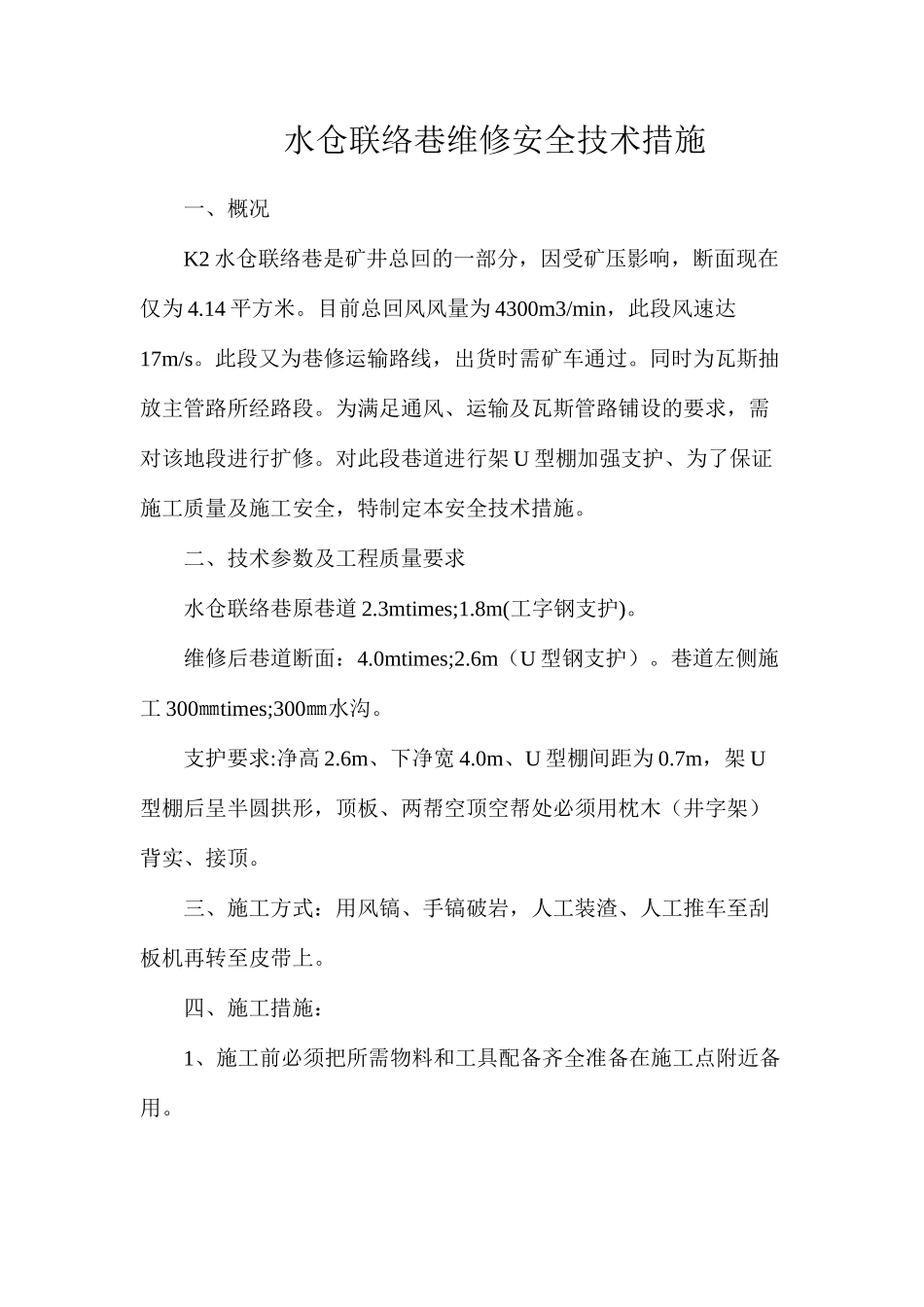

水仓联络巷维修安全技术措施一、概况K2 水仓联络巷是矿井总回的一部分,因受矿压影响,断面现在仅为 4
14 平方米
目前总回风风量为 4300m3/min,此段风速达17m/s
此段又为巷修运输路线,出货时需矿车通过
同时为瓦斯抽放主管路所经路段
为满足通风、运输及瓦斯管路铺设的要求,需对该地段进行扩修
对此段巷道进行架 U 型棚加强支护、为了保证施工质量及施工安全,特制定本安全技术措施
二、技术参数及工程质量要求水仓联络巷原巷道 2
3mtimes;1
8m(工字钢支护)
维修后巷道断面:4
0mtimes;2
6m(U 型钢支护)
巷道左侧施工 300㎜times;300㎜水沟
支护要求:净高 2
6m、下净宽 4
0m、U 型棚间距为 0
7m,架 U型棚后呈半圆拱形,顶板、两帮空顶空帮处必须用枕木(井字架)背实、接顶
三、施工方式:用风镐、手镐破岩,人工装渣、人工推车至刮板机再转至皮带上
四、施工措施:1、施工前必须把所需物料和工具配备齐全准备在施工点附近备用

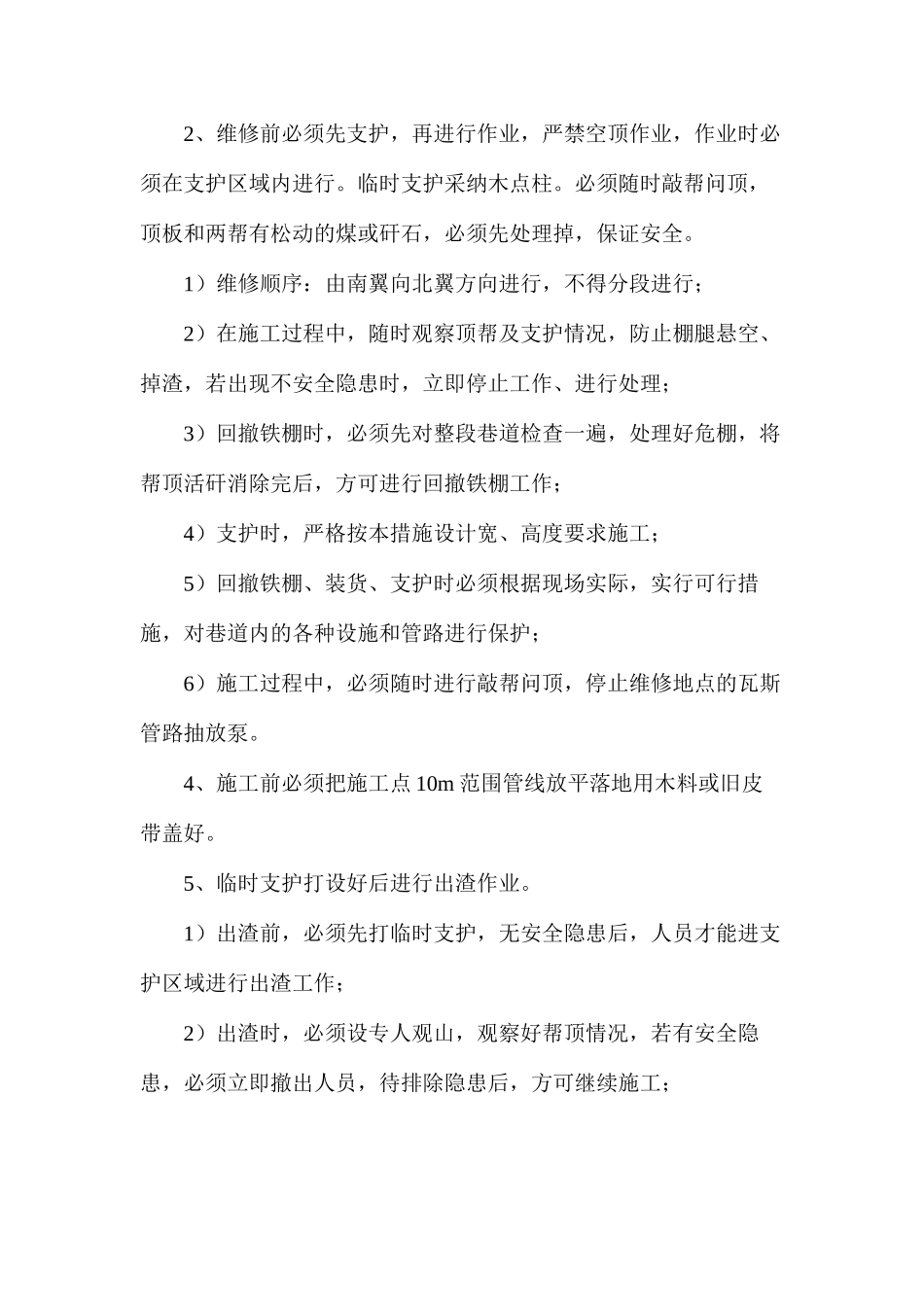

2、维修前必须先支护,再进行作业,严禁空顶作业,作业时必须在支护区域内进行
临时支护采纳木点柱
必须随时敲帮问顶,顶板和两帮有松动的煤或矸石,必须先处理掉,保证安全
1)维修顺序:由南翼向北翼方向进行,不得分段进行;2)在施工过程中,随时观察顶帮及支护情况,防止棚腿悬空、掉渣,若出现不安全隐患时,立即停止工作、进行处理;3)回撤铁棚时,必须先对整段巷道检查一遍,处理好危棚,将帮顶活矸消除完后,方可进行回撤铁棚工作;4)支护时,严格按本措施设计宽、高度要求施工;5)回撤铁棚、装货、支护时必须根据现场实际,实行可行措施,对巷道内的各种设施和管路进行保护;6)施工过程中,必须随时进行敲帮问顶,停止维修地点的瓦斯管路抽放泵
4、施工前必须把施工点 10m 范围管线放平落地用木料或旧皮带盖好
5、临时支护打设好后进行出
