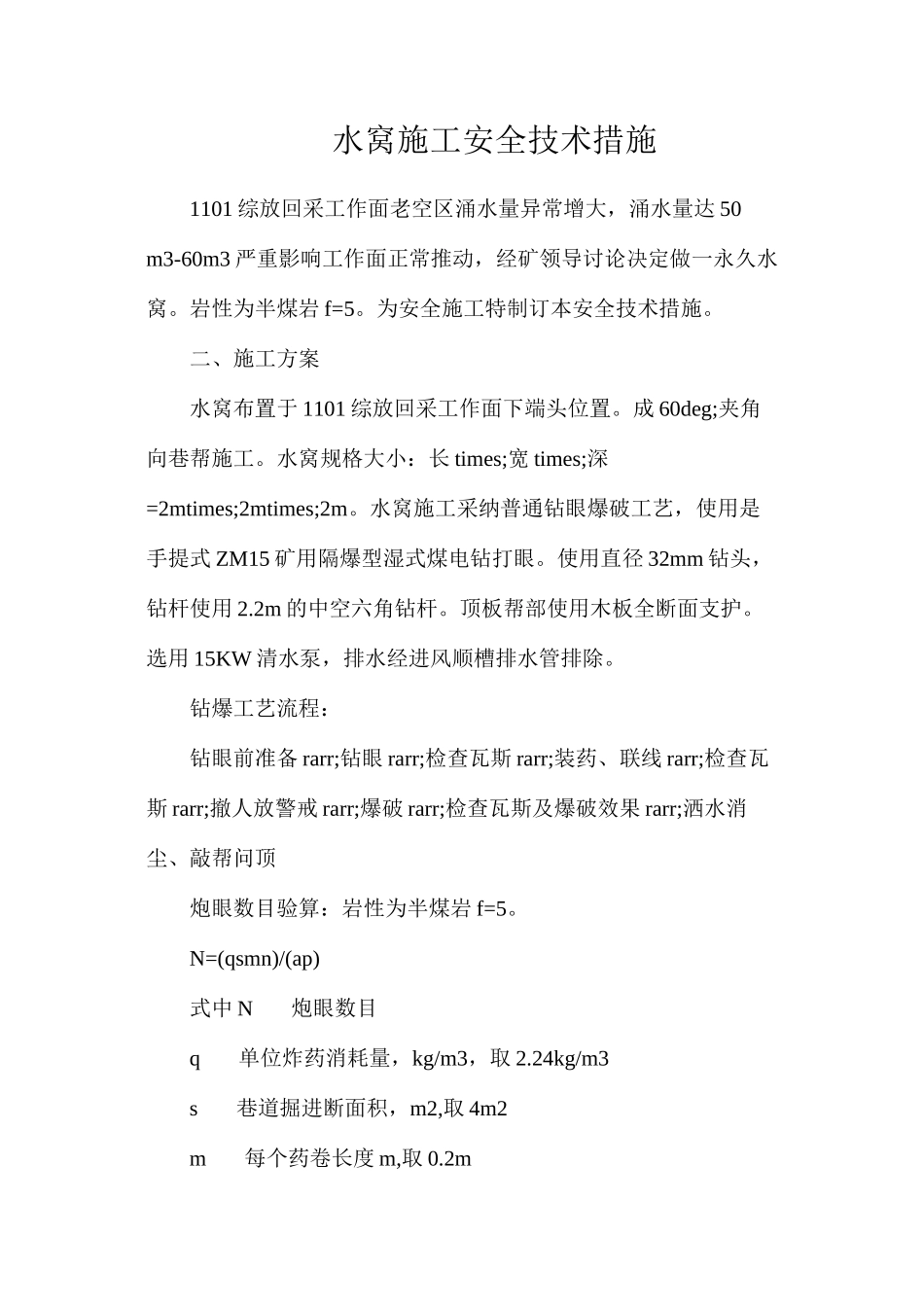

水窝施工安全技术措施1101 综放回采工作面老空区涌水量异常增大,涌水量达 50 m3-60m3 严重影响工作面正常推动,经矿领导讨论决定做一永久水窝。岩性为半煤岩 f=5。为安全施工特制订本安全技术措施。二、施工方案水窝布置于 1101 综放回采工作面下端头位置。成 60deg;夹角向巷帮施工。水窝规格大小:长 times;宽 times;深=2mtimes;2mtimes;2m。水窝施工采纳普通钻眼爆破工艺,使用是手提式 ZM15 矿用隔爆型湿式煤电钻打眼。使用直径 32mm 钻头,钻杆使用 2.2m 的中空六角钻杆。顶板帮部使用木板全断面支护。选用 15KW 清水泵,排水经进风顺槽排水管排除。钻爆工艺流程:钻眼前准备 rarr;钻眼 rarr;检查瓦斯 rarr;装药、联线 rarr;检查瓦斯 rarr;撤人放警戒 rarr;爆破 rarr;检查瓦斯及爆破效果 rarr;洒水消尘、敲帮问顶炮眼数目验算:岩性为半煤岩 f=5。N=(qsmn)/(ap)式中 N 炮眼数目q 单位炸药消耗量,kg/m3,取 2.24kg/m3s 巷道掘进断面积,m2,取 4m2m 每个药卷长度 m,取 0.2ma 装药系数,即装药长度与炮眼长度之比,取 0.5p 单个药卷重量 kg,每个药卷取 0.2kgn 炮眼利用率,80%经计算的 N=15○2 炮眼布置分别布置斜眼楔形掏槽和辅助眼、周边眼。附图:炮眼布置图。三、施工方法1、首先在施工位置方圆 5m 范围内对顶板执行敲帮问顶制度,必须由有经验的工人站在安全地点用长柄工具及时找尽顶、帮的危岩活矸。检查施施工场地点支护完好情况以及作业地点进退自如、退路畅通。2、根据炮眼布置位置使用红漆标示清楚,根据炮眼深度使用红漆在钻杆上标示清楚,以免多打或少打。3、接装电源、进水接头时。空载试验检查各电、水、油管路是畅通以及钎子中心孔是否通气。4、开眼位时,钻杆不可过快,气腿推力要调小一些,当钻进孔眼 10mm 时,方可逐步加快转速,加大推力,进入正常钻孔作业。操作者应在钻机摇臂端的外侧站立。必须两人配合作业:一人打眼,一人更换钎杆和负责观察顶板情况。5、钻孔到位后,关闭电源,调小出水量,减慢钻机转速,回撤钻杆。检查钻机是否损伤,螺丝是否松动,并及时处理好。将钻机以竖直方式置于安全地点免受炮崩、机轧等意外损伤。6、爆破采纳正向装药,串联式联线方式,使用三级煤矿许用瞬发电雷管,三级煤矿许用乳化炸药,每眼使用 2 个水炮泥,炮泥长度 ge;0.5m。7、爆破后根据设计尺寸要求分次刷大至设计要求。8、使用木背板全断面支护。9、安装水泵、开关、铺设电...
