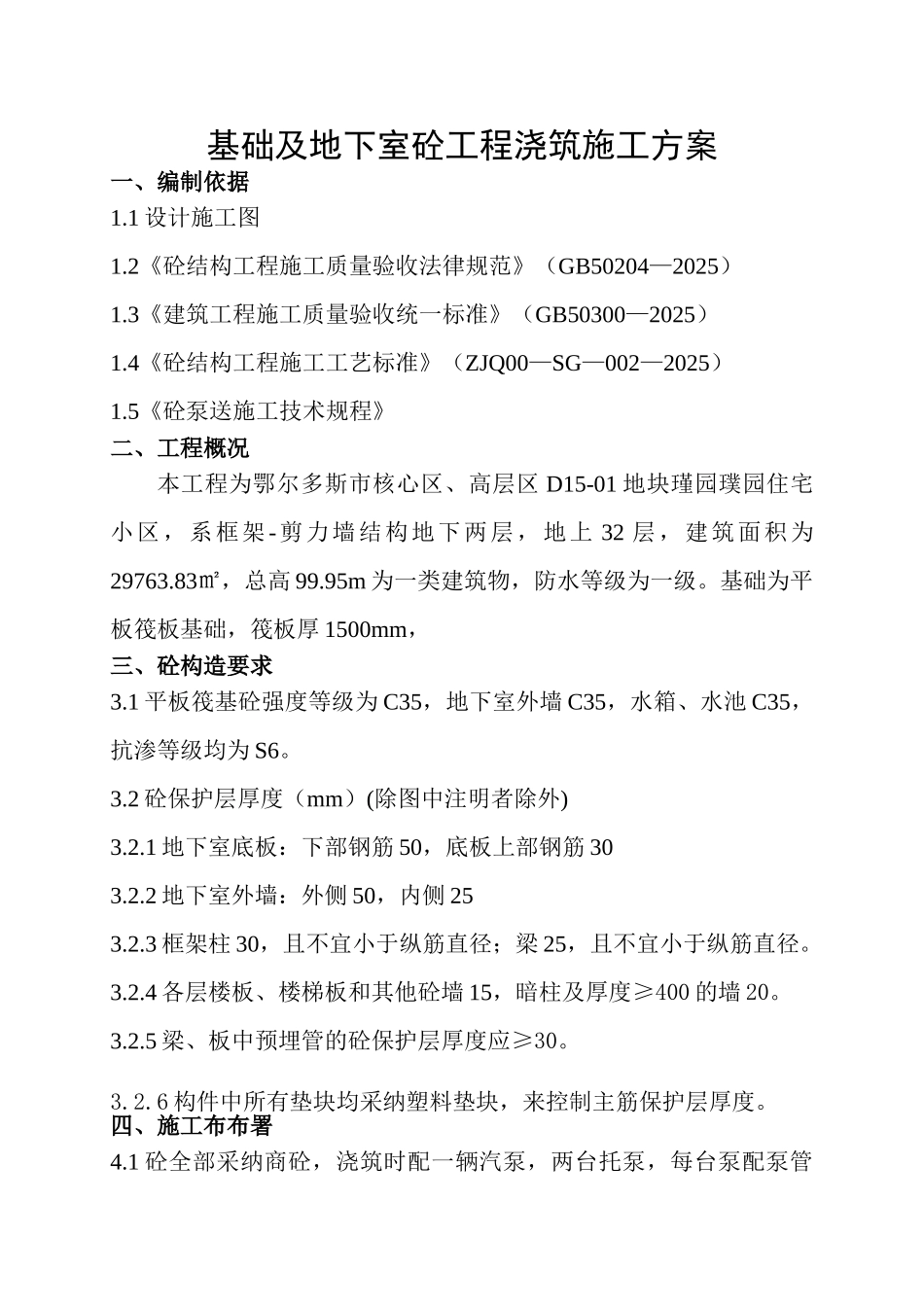

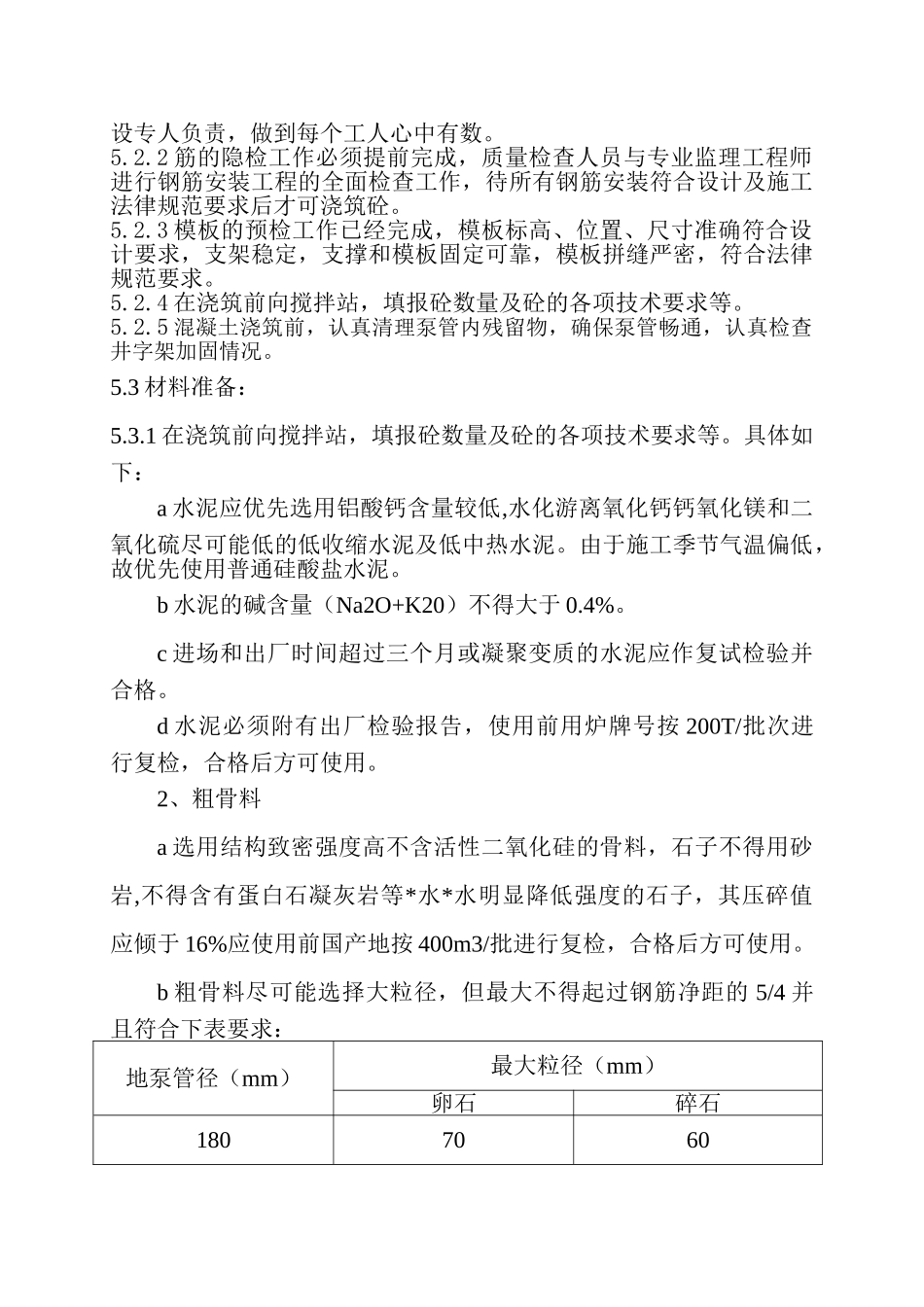

基础及地下室砼工程浇筑施工方案一、编制依据1.1 设计施工图1.2《砼结构工程施工质量验收法律规范》(GB50204—2025)1.3《建筑工程施工质量验收统一标准》(GB50300—2025)1.4《砼结构工程施工工艺标准》(ZJQ00—SG—002—2025)1.5《砼泵送施工技术规程》二、工程概况本工程为鄂尔多斯市核心区、高层区 D15-01 地块瑾园璞园住宅小区,系框架-剪力墙结构地下两层,地上 32 层,建筑面积为29763.83㎡,总高 99.95m 为一类建筑物,防水等级为一级。基础为平板筏板基础,筏板厚 1500mm,三、砼构造要求3.1 平板筏基砼强度等级为 C35,地下室外墙 C35,水箱、水池 C35,抗渗等级均为 S6。3.2 砼保护层厚度(mm)(除图中注明者除外)3.2.1 地下室底板:下部钢筋 50,底板上部钢筋 303.2.2 地下室外墙:外侧 50,内侧 253.2.3 框架柱 30,且不宜小于纵筋直径;梁 25,且不宜小于纵筋直径。3.2.4 各层楼板、楼梯板和其他砼墙 15,暗柱及厚度≥400 的墙 20。3.2.5 梁、板中预埋管的砼保护层厚度应≥30。3.2.6 构件中所有垫块均采纳塑料垫块,来控制主筋保护层厚度。四、施工布布署4.1 砼全部采纳商砼,浇筑时配一辆汽泵,两台托泵,每台泵配泵管90m 长。在筏板边缘汽泵能够着的范围内汽泵浇筑。4.2 施工段划分及施工起点流向:本工程以后浇带为界,后浇带以东为第Ⅰ段,后浇带以北为第Ⅱ段。在浇筑砼的过程中,再以加强带为界,第Ⅰ段分为 A、B、四块,第Ⅱ段分为 A、B、三段,两段施工均自东向西连续浇灌。4.3、进度计划:筏板基础:由于每段砼连续浇筑,故在 I 段 A、B、区段钢筋就绪后方可开始浇筑砼,计划于 2025 年 8 月开始 I 段浇筑于 10 月 25 日I 段完毕,于 10 月 26 日开始 II 段浇筑完毕于 10 月 30 日。地下一层于11 月 14 日开始浇筑,11 月 16 日浇筑完毕。地下二层于 11 月 20 日开始浇筑,11 月 22 日浇筑完毕。根据工期安排及日浇筑量的量大小等,每天需 24h 浇筑,现场管理人员分成两班,每班 12h。工人每 8h 一换,各有关专业施工班组长跟班作业。负责检查,协调各方面工作等。五、施工准备5.1 主要机具准备主要机具准备:规格单位数量单耗量(KW)总功率(KW)备注自升式塔吊 80型台1 台ZN-50 型振捣棒台151.126.4平板振捣器台62.213.2铁锹把40汽车吊台2施工电梯部220T 以上砼汽车泵辆1排量 75m3/hIPF-75 型托泵台21734排量 75m3/h5.2、技术...
