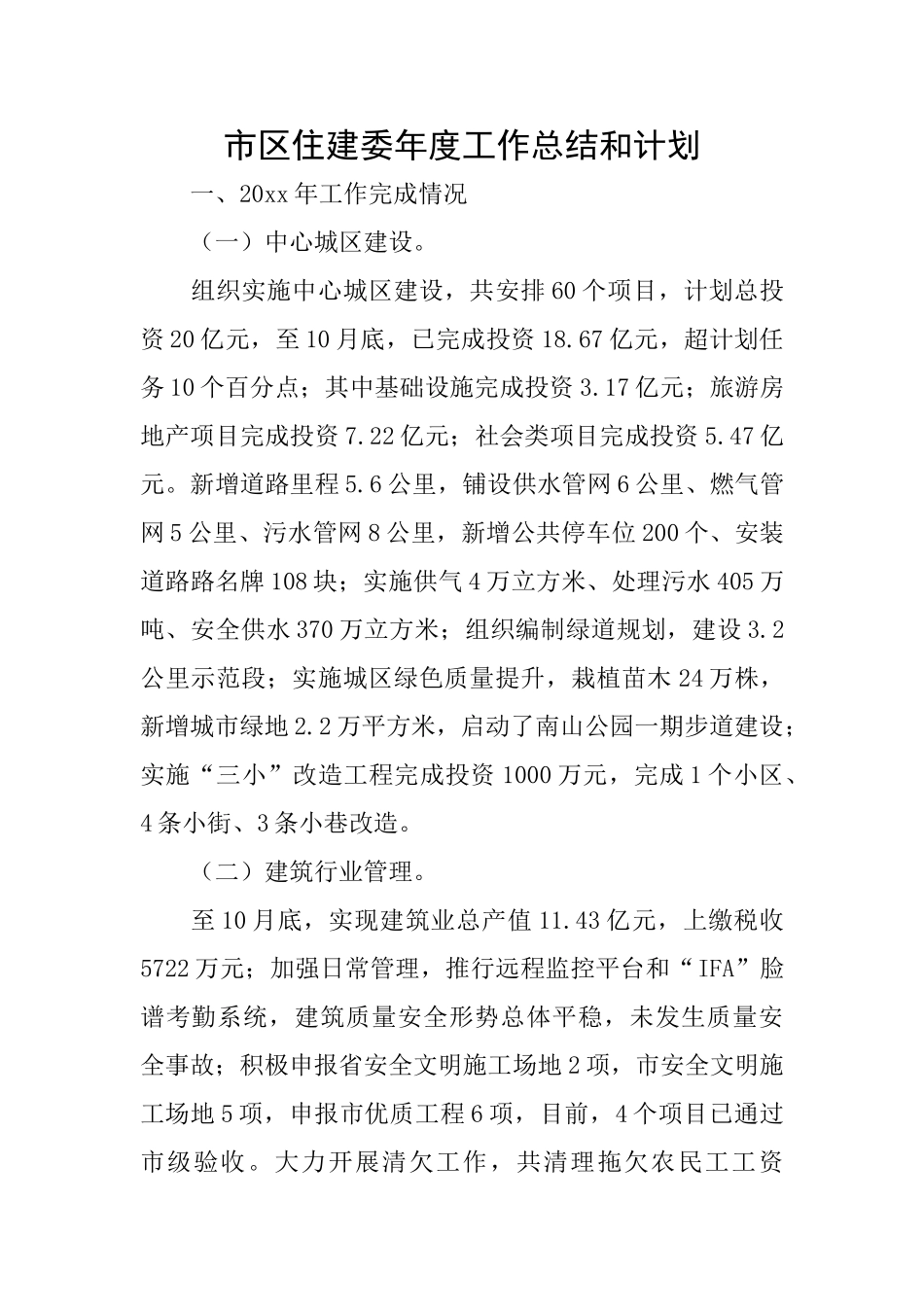

市区住建委年度工作总结和计划 一、20xx 年工作完成情况 (一)中心城区建设
组织实施中心城区建设,共安排 60 个项目,计划总投资 20 亿元,至 10 月底,已完成投资 18
67 亿元,超计划任务 10 个百分点;其中基础设施完成投资 3
17 亿元;旅游房地产项目完成投资 7
22 亿元;社会类项目完成投资 5
新增道路里程 5
6 公里,铺设供水管网 6 公里、燃气管网 5 公里、污水管网 8 公里,新增公共停车位 200 个、安装道路路名牌 108 块;实施供气 4 万立方米、处理污水 405 万吨、安全供水 370 万立方米;组织编制绿道规划,建设 3
2公里示范段;实施城区绿色质量提升,栽植苗木 24 万株,新增城市绿地 2
2 万平方米,启动了南山公园一期步道建设;实施“三小”改造工程完成投资 1000 万元,完成 1 个小区、4 条小街、3 条小巷改造
(二)建筑行业管理
至 10 月底,实现建筑业总产值 11
43 亿元,上缴税收5722 万元;加强日常管理,推行远程监控平台和“IFA”脸谱考勤系统,建筑质量安全形势总体平稳,未发生质量安全事故;积极申报省安全文明施工场地 2 项,市安全文明施工场地 5 项,申报市优质工程 6 项,目前,4 个项目已通过市级验收

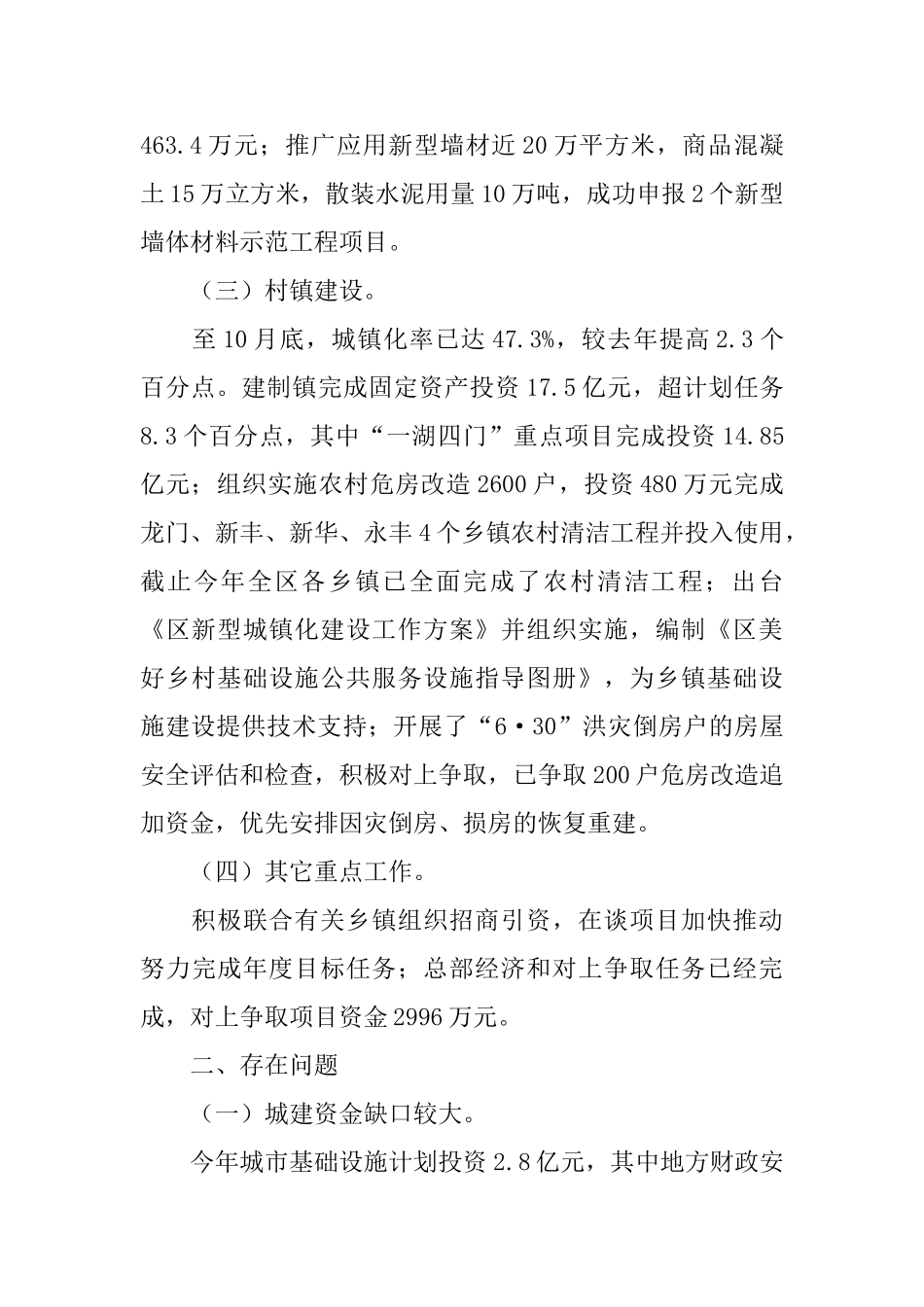

大力开展清欠工作,共清理拖欠农民工工资463
4 万元;推广应用新型墙材近 20 万平方米,商品混凝土 15 万立方米,散装水泥用量 10 万吨,成功申报 2 个新型墙体材料示范工程项目
(三)村镇建设
至 10 月底,城镇化率已达 47
3%,较去年提高 2
3 个百分点
建制镇完成固定资产投资 17
5 亿元,超计划任务8
3 个百分点,其中“一湖四门”重点项目完成投资 14

85亿元;组织实施农村危房改造 2600 户,投资 480 万元完成龙门、新丰、新华、永丰
