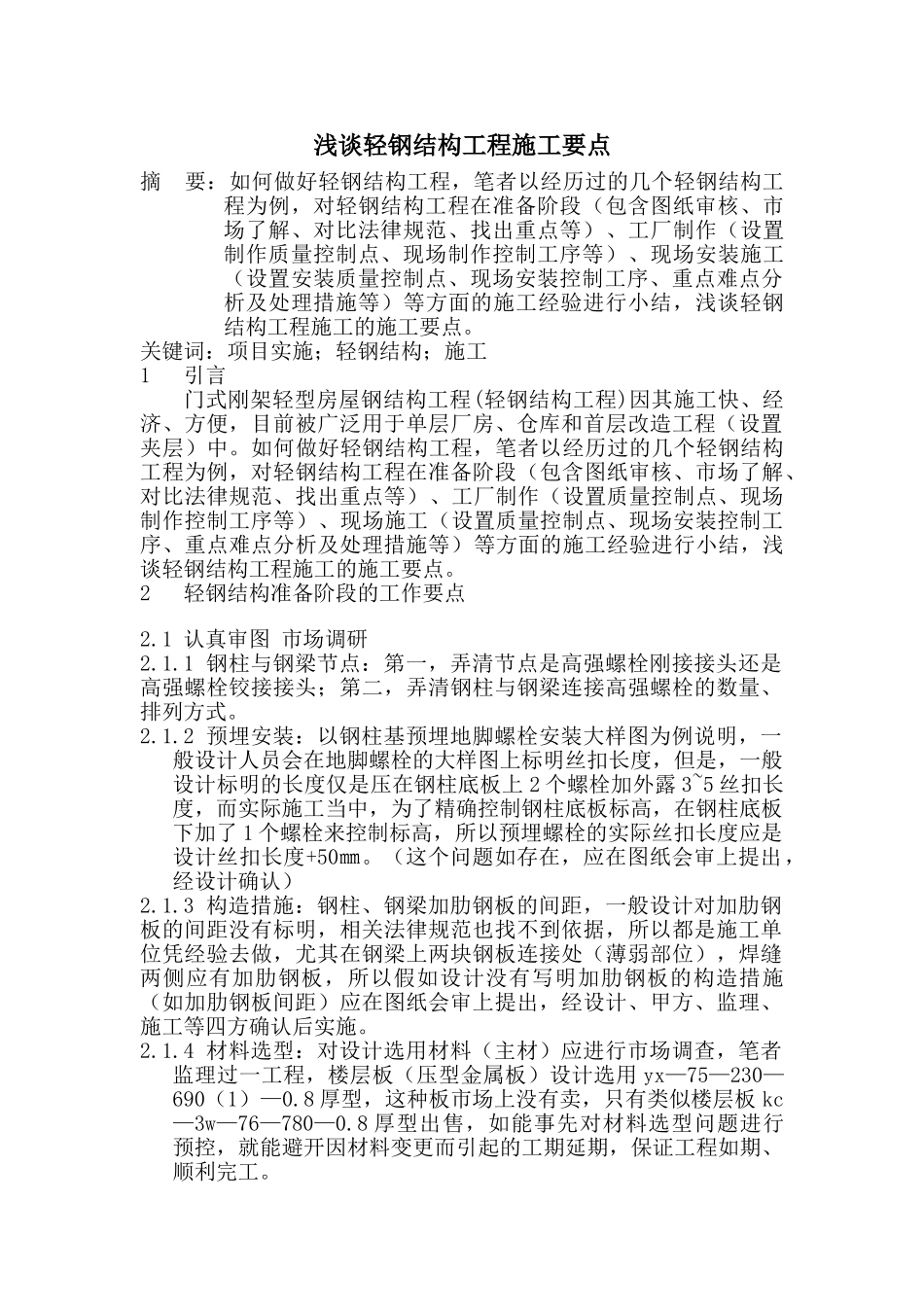

浅谈轻钢结构工程施工要点摘 要:如何做好轻钢结构工程,笔者以经历过的几个轻钢结构工程为例,对轻钢结构工程在准备阶段(包含图纸审核、市场了解、对比法律规范、找出重点等)、工厂制作(设置制作质量控制点、现场制作控制工序等)、现场安装施工(设置安装质量控制点、现场安装控制工序、重点难点分析及处理措施等)等方面的施工经验进行小结,浅谈轻钢结构工程施工的施工要点
关键词:项目实施;轻钢结构;施工1 引言门式刚架轻型房屋钢结构工程(轻钢结构工程)因其施工快、经济、方便,目前被广泛用于单层厂房、仓库和首层改造工程(设置夹层)中
如何做好轻钢结构工程,笔者以经历过的几个轻钢结构工程为例,对轻钢结构工程在准备阶段(包含图纸审核、市场了解、对比法律规范、找出重点等)、工厂制作(设置质量控制点、现场制作控制工序等)、现场施工(设置质量控制点、现场安装控制工序、重点难点分析及处理措施等)等方面的施工经验进行小结,浅谈轻钢结构工程施工的施工要点

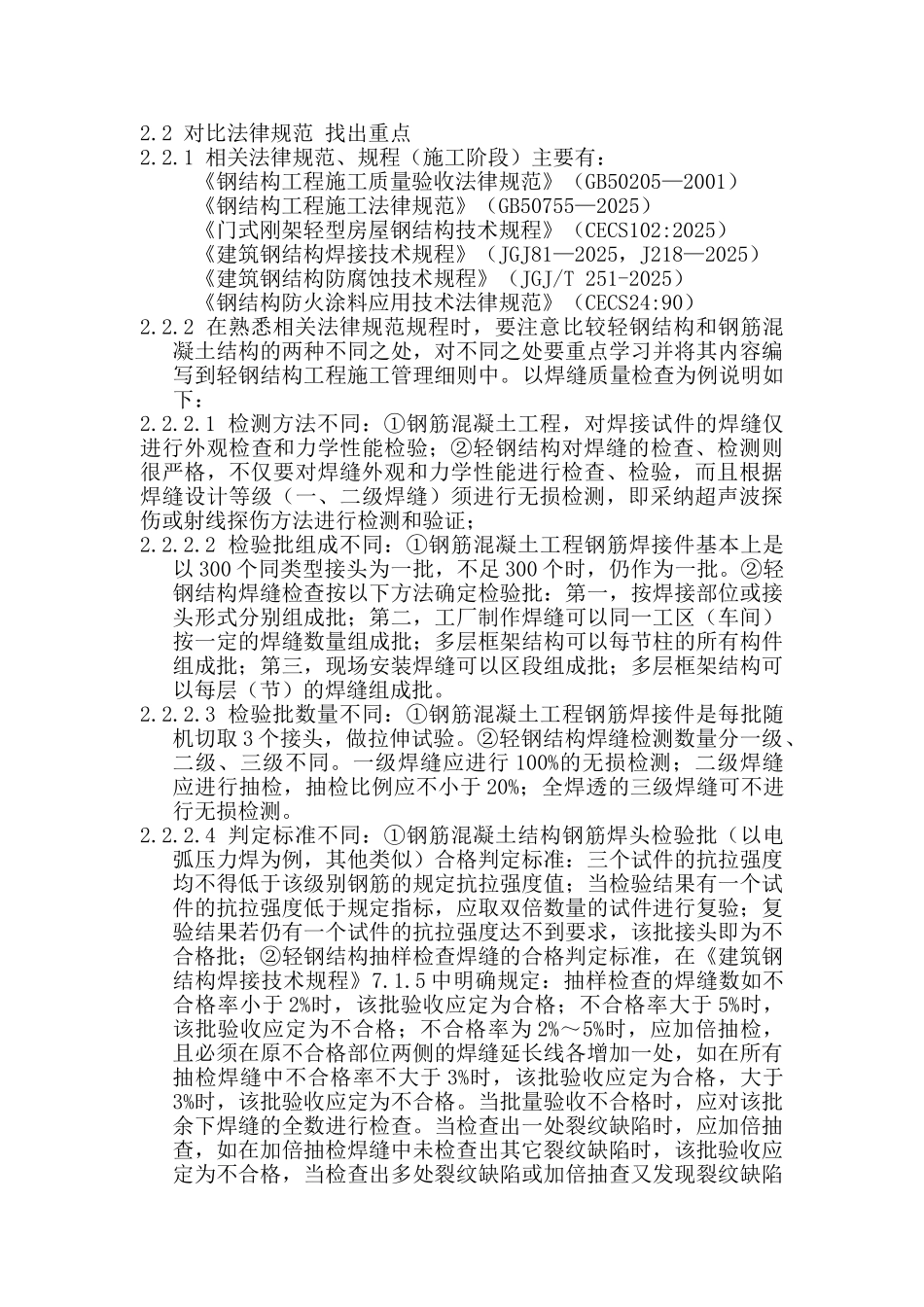

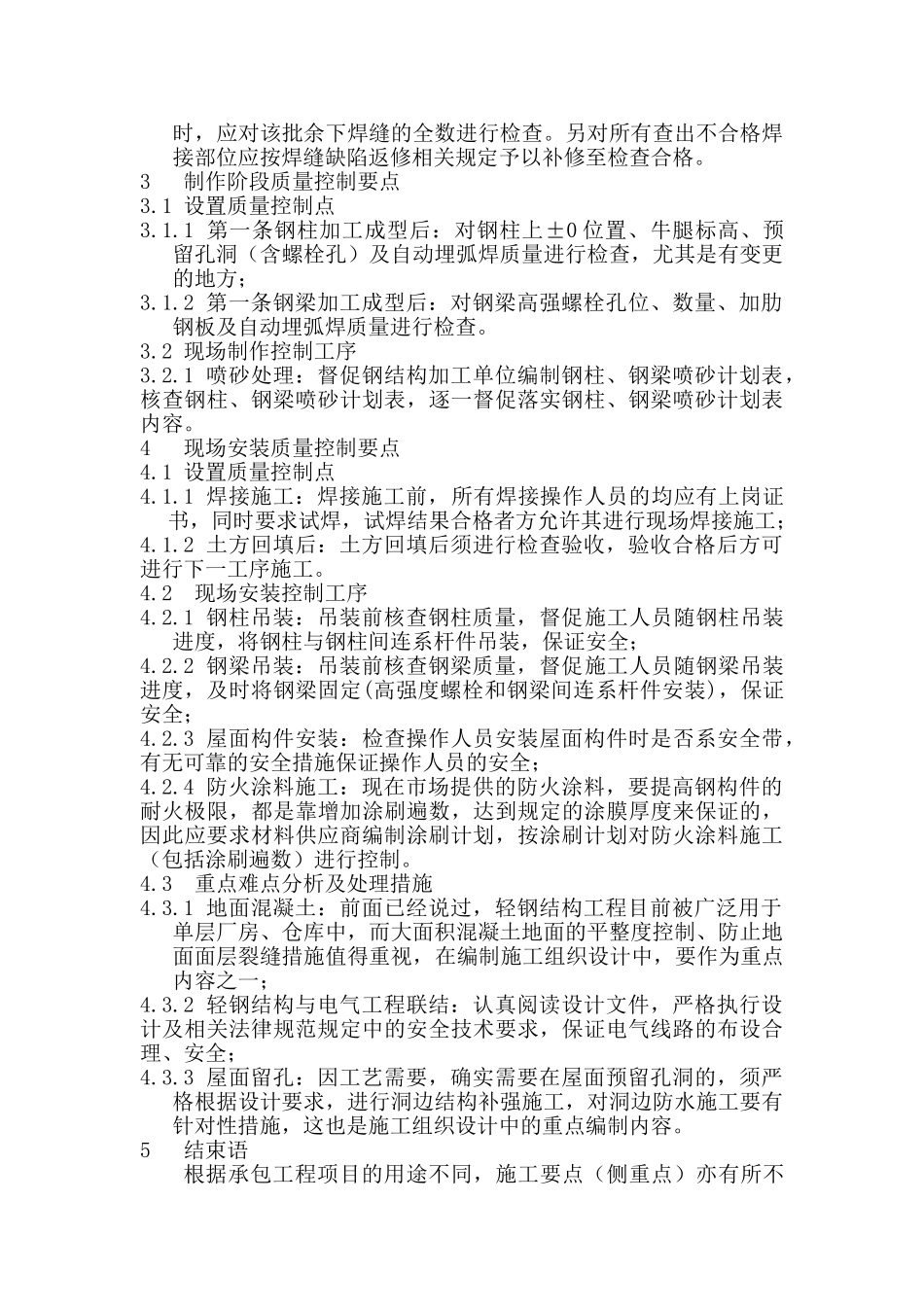

2 轻钢结构准备阶段的工作要点2
1 认真审图 市场调研2
1 钢柱与钢梁节点:第一,弄清节点是高强螺栓刚接接头还是高强螺栓铰接接头;第二,弄清钢柱与钢梁连接高强螺栓的数量、排列方式
2 预埋安装:以钢柱基预埋地脚螺栓安装大样图为例说明,一般设计人员会在地脚螺栓的大样图上标明丝扣长度,但是,一般设计标明的长度仅是压在钢柱底板上 2 个螺栓加外露 3~5 丝扣长度,而实际施工当中,为了精确控制钢柱底板标高,在钢柱底板下加了 1 个螺栓来控制标高,所以预埋螺栓的实际丝扣长度应是设计丝扣长度+50㎜
(这个问题如存在,应在图纸会审上提出,经设计确认)2
3 构造措施:钢柱、钢梁加肋钢板的间距,一般设计对加肋钢板的间距没有标明,相关法律规范也找不到依据,所以都是施工单位凭经验去做,尤其在钢梁上两块钢板连接处(薄弱部位),焊缝两侧应有加肋钢板,所以假如
