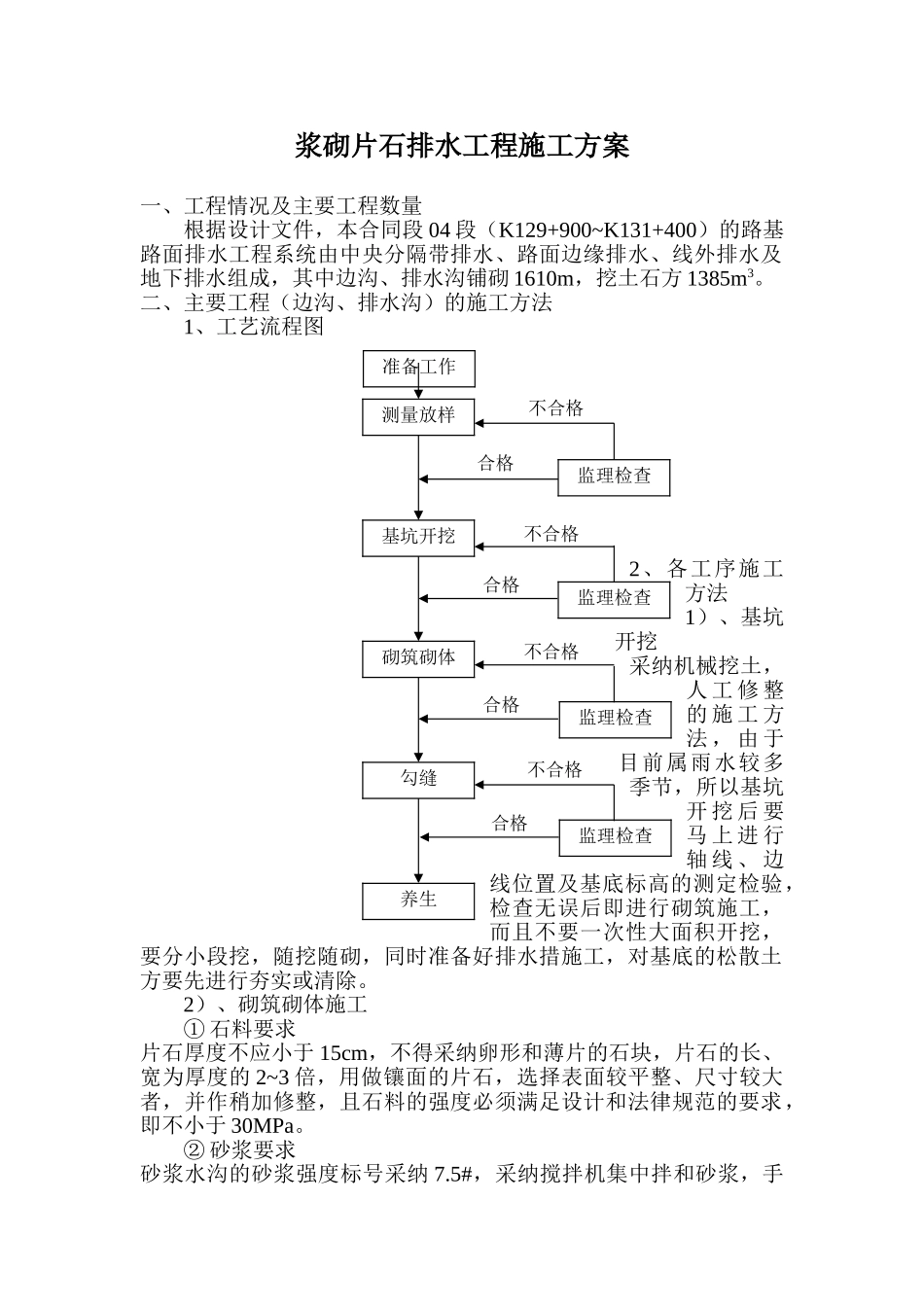

浆砌片石排水工程施工方案一、工程情况及主要工程数量根据设计文件,本合同段 04 段(K129+900~K131+400)的路基路面排水工程系统由中央分隔带排水、路面边缘排水、线外排水及地下排水组成,其中边沟、排水沟铺砌 1610m,挖土石方 1385m3
二、主要工程(边沟、排水沟)的施工方法1、工艺流程图2、各工序施工方法1)、基坑开挖采纳机械挖土,人 工 修 整的 施 工 方法 , 由 于目前属雨水较多季节,所以基坑开 挖 后 要马 上 进 行轴 线 、 边线位置及基底标高的测定检验,检查无误后即进行砌筑施工,而且不要一次性大面积开挖,要分小段挖,随挖随砌,同时准备好排水措施工,对基底的松散土方要先进行夯实或清除
2)、砌筑砌体施工① 石料要求片石厚度不应小于 15cm,不得采纳卵形和薄片的石块,片石的长、宽为厚度的 2~3 倍,用做镶面的片石,选择表面较平整、尺寸较大者,并作稍加修整,且石料的强度必须满足设计和法律规范的要求,即不小于 30MPa
② 砂浆要求砂浆水沟的砂浆强度标号采纳 7
5#,采纳搅拌机集中拌和砂浆,手准备工作测量放样基坑开挖砌筑砌体勾缝监理检查不合格合格合格监理检查不合格监理检查不合格合格监理检查不合格合格养生扶拖拉运送砂浆的送料方式
拌和砂浆时,严格控制材料的配比用量,保证磅称称量,机械拌和
其配合比已经过监理中心试验室的平行试验
砂浆配合比见附件
③ 砌筑砌体a、石块在使用前先浇水湿润,表面如有泥土、水碛,先清洗洁净才使用,砌筑第一层砌体时,如基底为岩石或混凝土面,先将基底表面清洗、湿润,再坐浆砌筑,如基底为土质,可直接坐浆砌筑
b、实行分层砌筑的方法,以 2~3 层砌块组成一工作层,每工作层的水平缝应大致找平,各工作层坚缝相互错开,不得贯穿

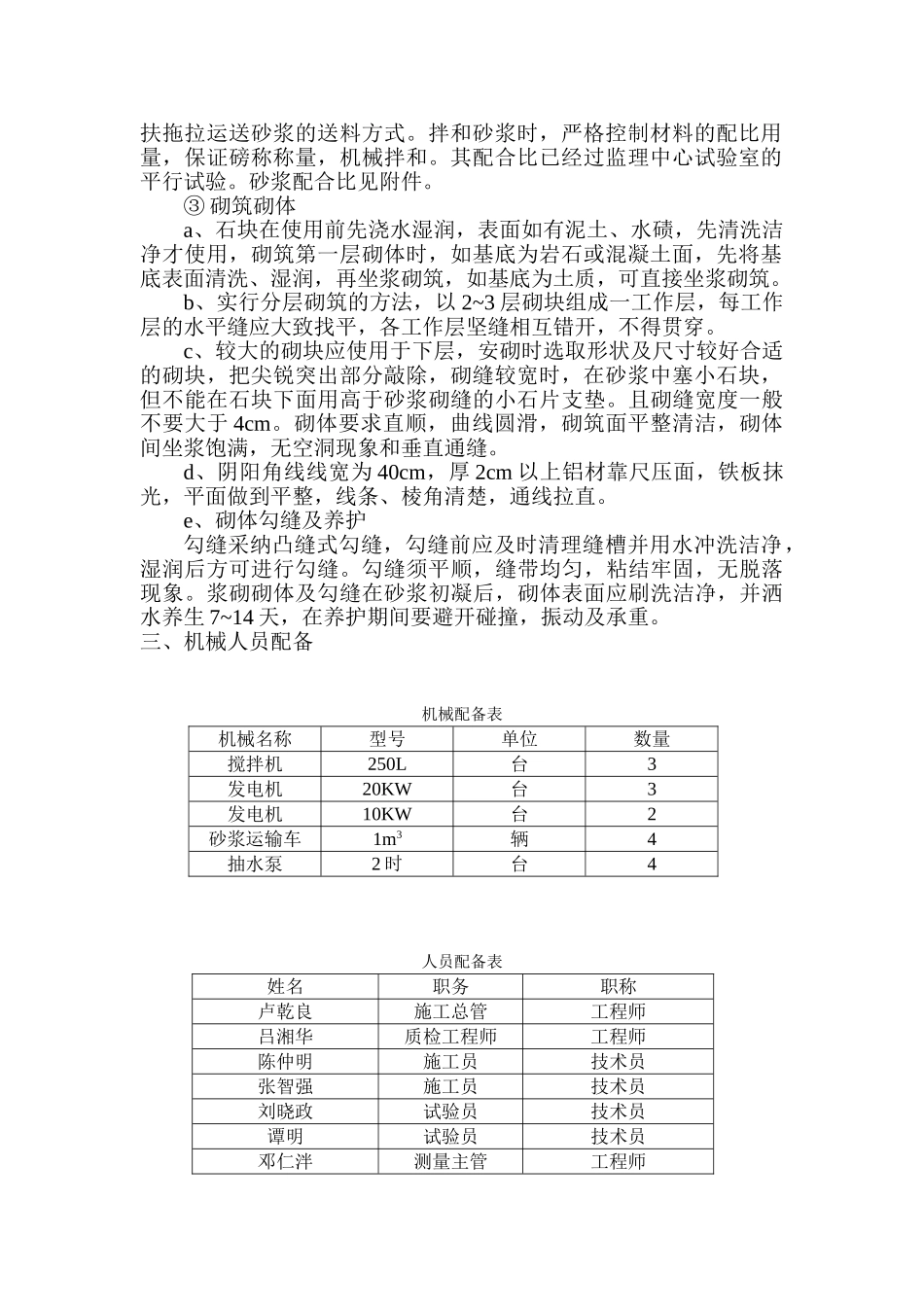

c、较大的砌块应使用于下层,安砌时选取形状及尺寸较好合适的砌块,把尖锐突出部分敲除,砌缝较宽时,在砂
