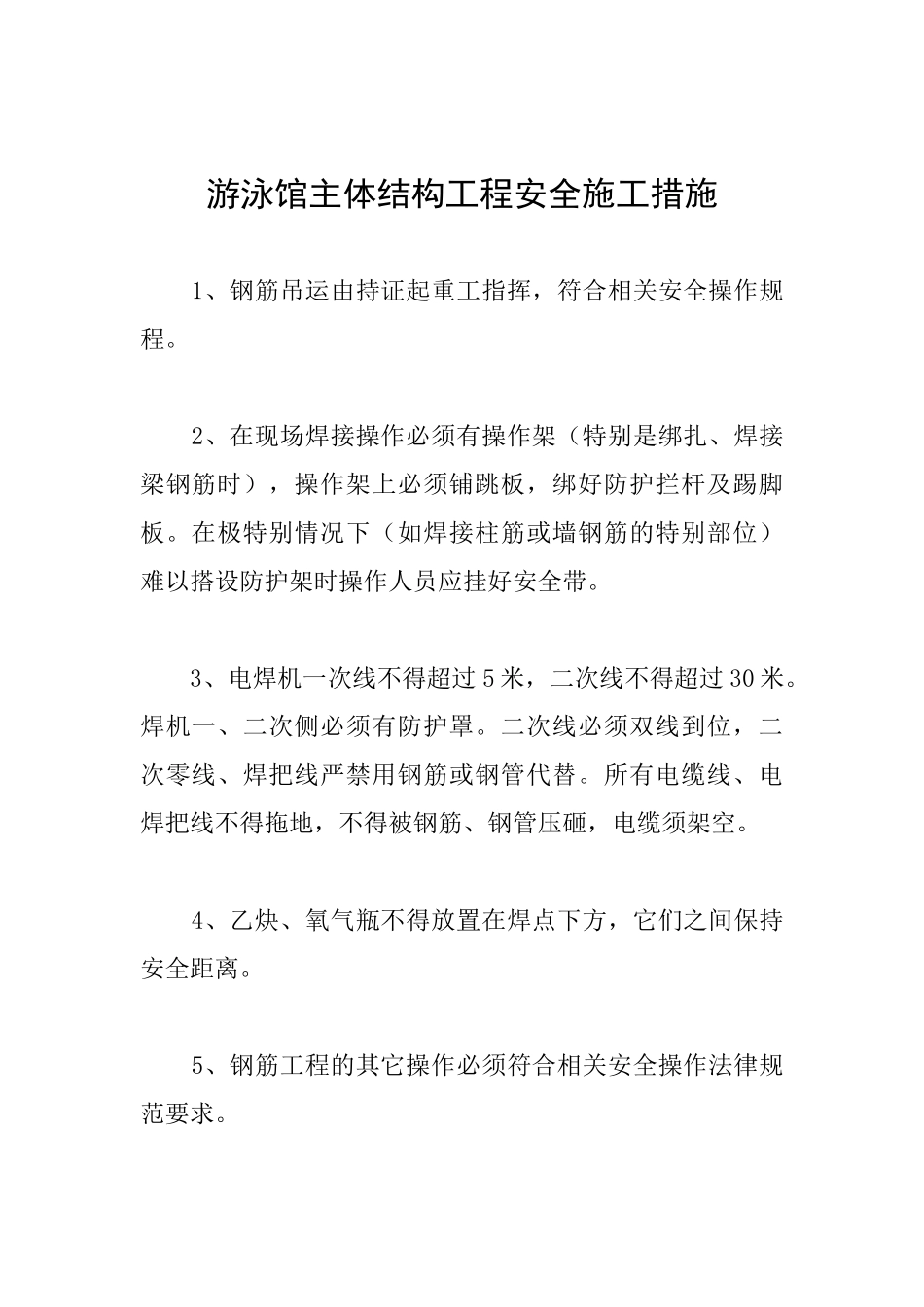

游泳馆主体结构工程安全施工措施 1、钢筋吊运由持证起重工指挥,符合相关安全操作规程
2、在现场焊接操作必须有操作架(特别是绑扎、焊接梁钢筋时),操作架上必须铺跳板,绑好防护拦杆及踢脚板
在极特别情况下(如焊接柱筋或墙钢筋的特别部位)难以搭设防护架时操作人员应挂好安全带
3、电焊机一次线不得超过 5 米,二次线不得超过 30 米
焊机一、二次侧必须有防护罩
二次线必须双线到位,二次零线、焊把线严禁用钢筋或钢管代替
所有电缆线、电焊把线不得拖地,不得被钢筋、钢管压砸,电缆须架空
4、乙炔、氧气瓶不得放置在焊点下方,它们之间保持安全距离
5、钢筋工程的其它操作必须符合相关安全操作法律规范要求

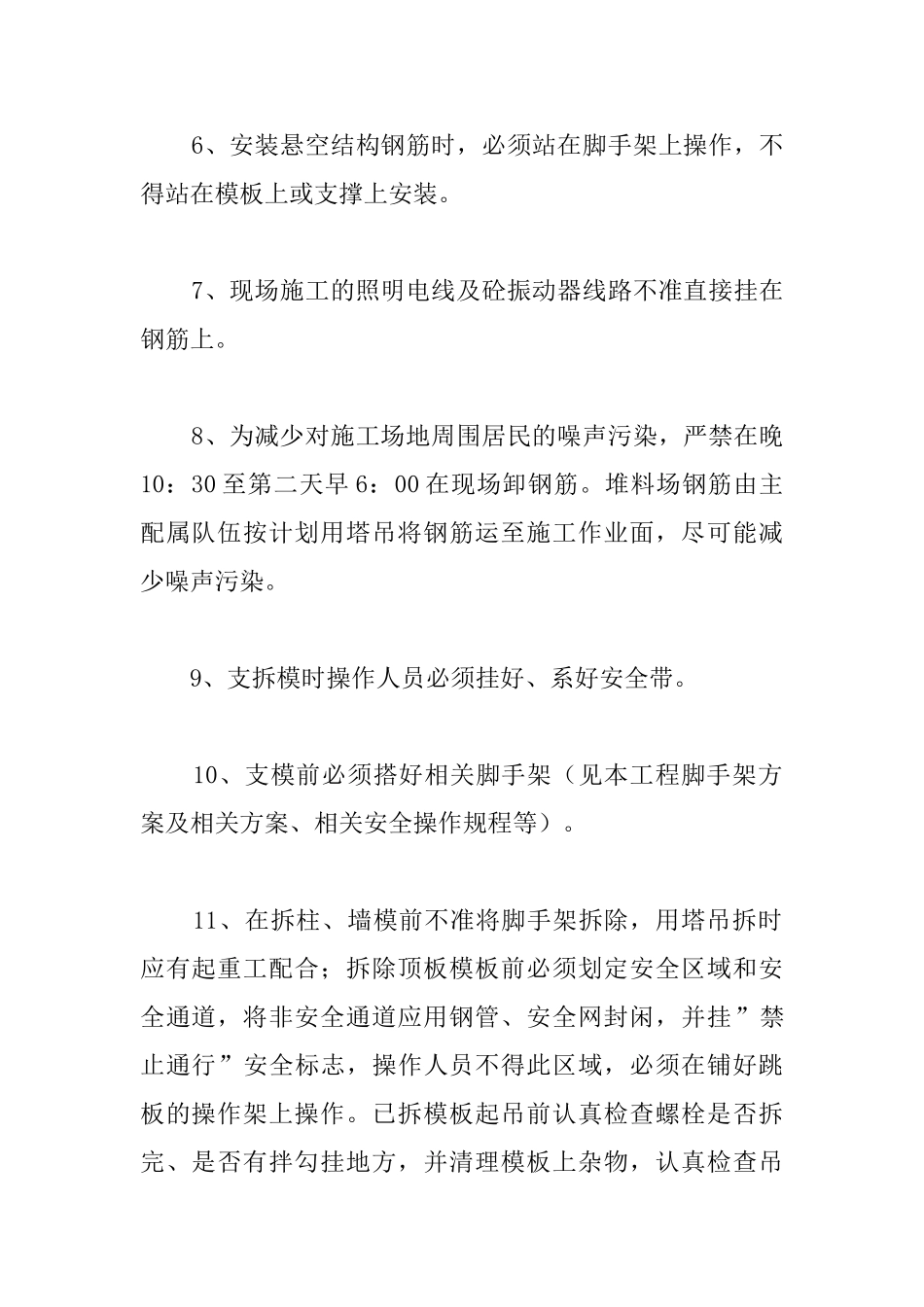

6、安装悬空结构钢筋时,必须站在脚手架上操作,不得站在模板上或支撑上安装
7、现场施工的照明电线及砼振动器线路不准直接挂在钢筋上
8、为减少对施工场地周围居民的噪声污染,严禁在晚10:30 至第二天早 6:00 在现场卸钢筋
堆料场钢筋由主配属队伍按计划用塔吊将钢筋运至施工作业面,尽可能减少噪声污染
9、支拆模时操作人员必须挂好、系好安全带
10、支模前必须搭好相关脚手架(见本工程脚手架方案及相关方案、相关安全操作规程等)
11、在拆柱、墙模前不准将脚手架拆除,用塔吊拆时应有起重工配合;拆除顶板模板前必须划定安全区域和安全通道,将非安全通道应用钢管、安全网封闲,并挂”禁止通行”安全标志,操作人员不得此区域,必须在铺好跳板的操作架上操作
已拆模板起吊前认真检查螺栓是否拆完、是否有拌勾挂地方,并清理模板上杂物,认真检查吊钩是否有开焊,脱扣现象

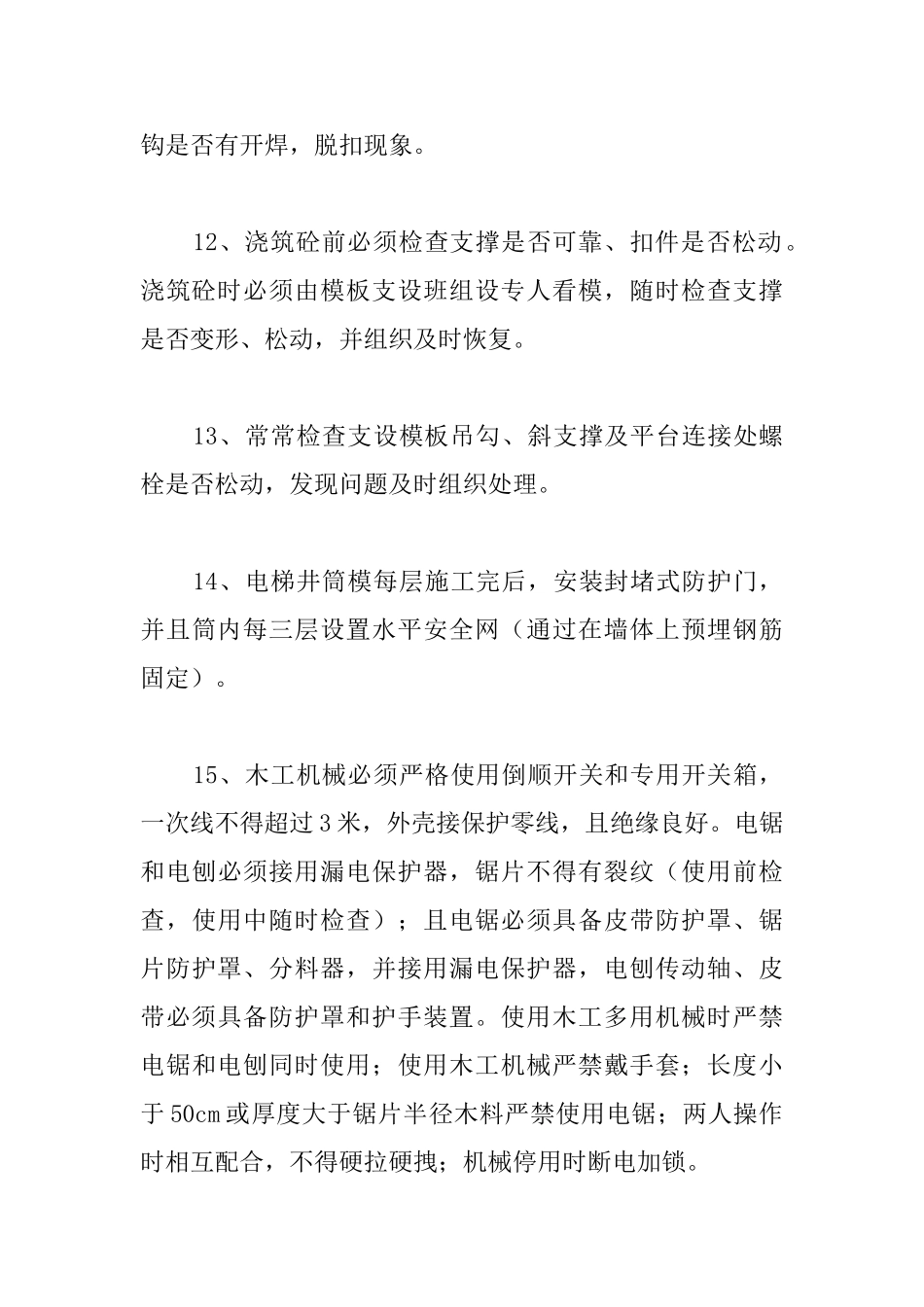

12、浇筑砼前必须检查支撑是否可靠、扣件是否松动
浇筑砼时必须由模板支设班组设专人看模,随时检查支撑是否变形、松动,并组织及时恢复
13、常常检查支设模板吊勾、斜支撑及平台连接处螺栓是否松动,发现问题及时组织处理
14、电梯井筒模
