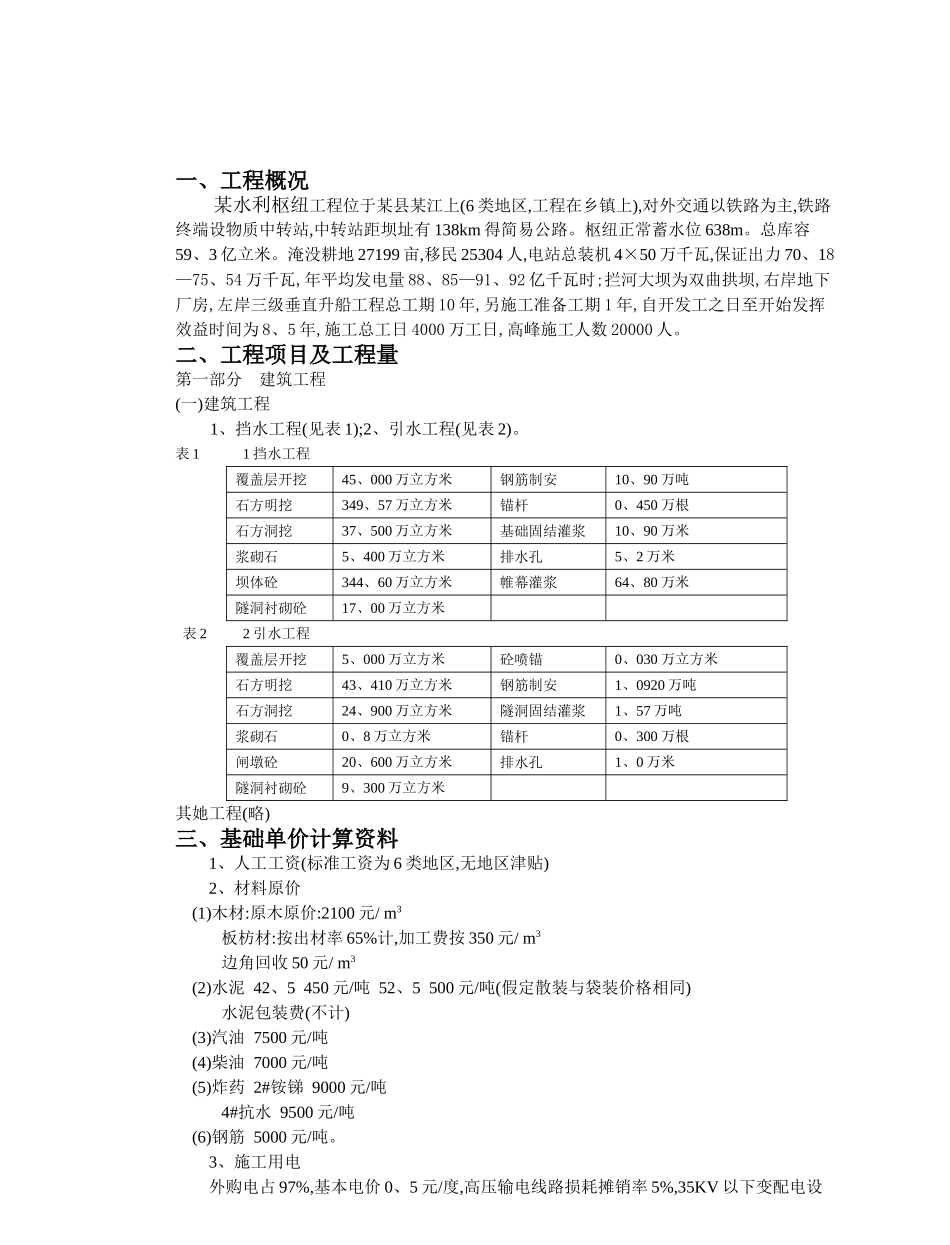

一、工程概况某水利枢纽工程位于某县某江上(6 类地区,工程在乡镇上),对外交通以铁路为主,铁路终端设物质中转站,中转站距坝址有 138km 得简易公路
枢纽正常蓄水位 638m
总库容59、3 亿立米
淹没耕地 27199 亩,移民 25304 人,电站总装机 4×50 万千瓦,保证出力 70、18—75、54 万千瓦,年平均发电量 88、85—91、92 亿千瓦时;拦河大坝为双曲拱坝,右岸地下厂房,左岸三级垂直升船工程总工期 10 年,另施工准备工期 1 年,自开发工之日至开始发挥效益时间为 8、5 年,施工总工日 4000 万工日,高峰施工人数 20000 人
二、工程项目及工程量第一部分 建筑工程(一)建筑工程1、挡水工程(见表 1);2、引水工程(见表 2)
表 1 1 挡水工程 覆盖层开挖45、000 万立方米钢筋制安10、90 万吨石方明挖349、57 万立方米锚杆0、450 万根石方洞挖37、500 万立方米基础固结灌浆10、90 万米浆砌石5、400 万立方米排水孔5、2 万米坝体砼344、60 万立方米帷幕灌浆64、80 万米隧洞衬砌砼17、00 万立方米 表 2 2 引水工程覆盖层开挖5、000 万立方米砼喷锚0、030 万立方米石方明挖43、410 万立方米钢筋制安1、0920 万吨石方洞挖24、900 万立方米隧洞固结灌浆1、57 万吨浆砌石0、8 万立方米锚杆0、300 万根闸墩砼20、600 万立方米排水孔1、0 万米隧洞衬砌砼9、300 万立方米其她工程(略)三、基础单价计算资料1、人工工资(标准工资为 6 类地区,无地区津贴)2、材料原价(1)木材:原木原价:2100 元/ m3 板枋材:按出材率 65%计,加工费按 350 元/ m3 边角回收 50 元/ m3(2)水泥 42、5 450 元/吨 52、5 500 元/吨(假定散装与袋装价
