电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

主、副水仓清仓安全技术措施

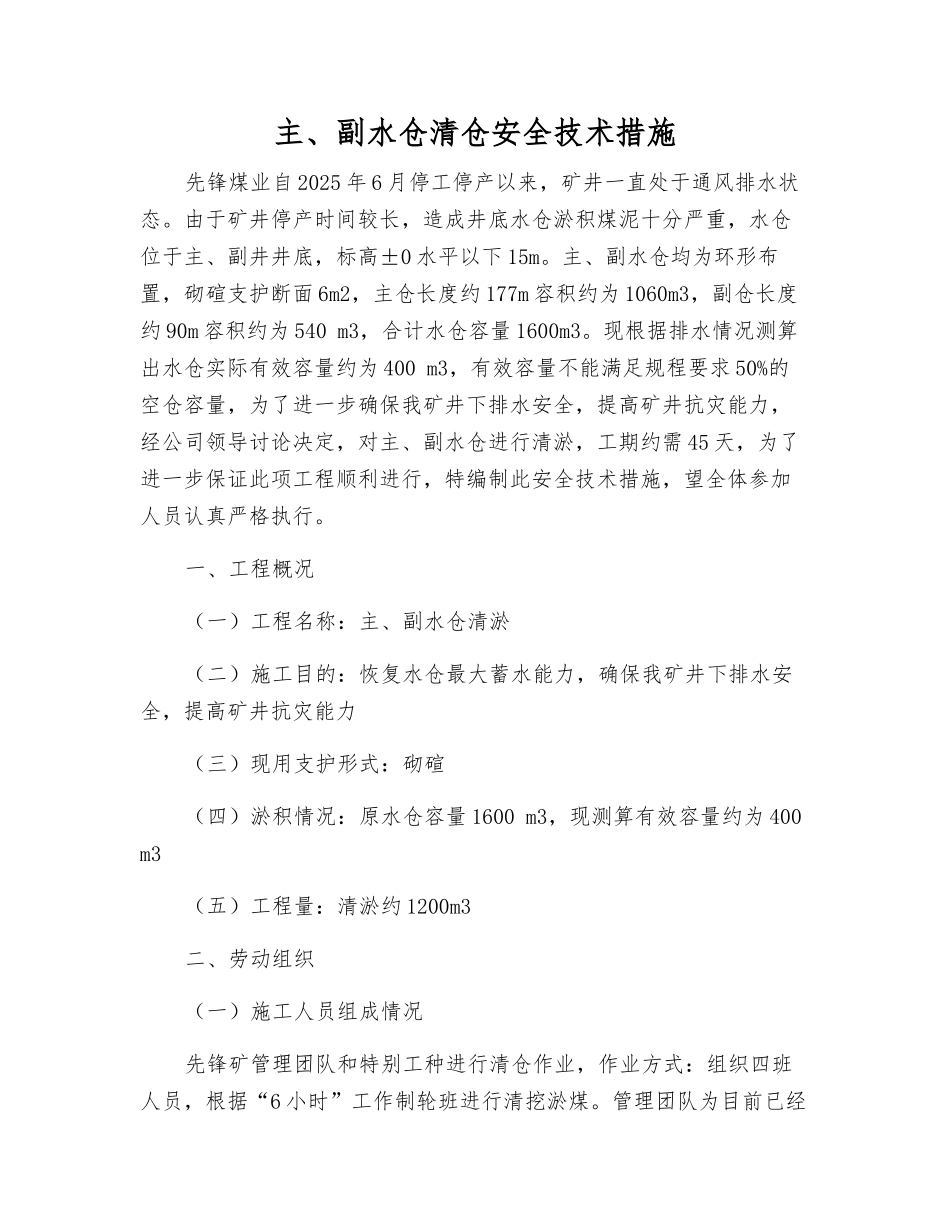

主、副水仓清仓安全技术措施_第1页
1/11

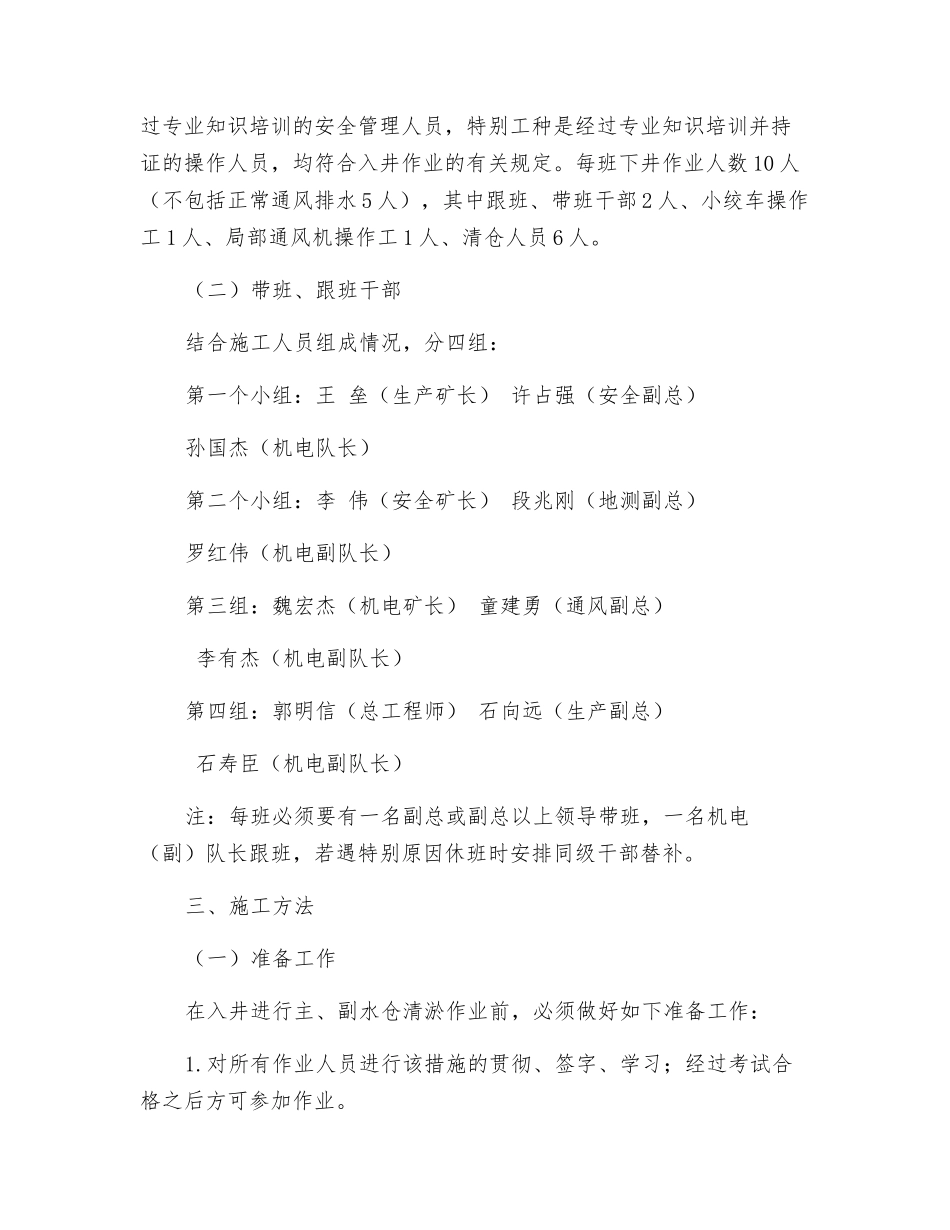

主、副水仓清仓安全技术措施_第2页
2/11

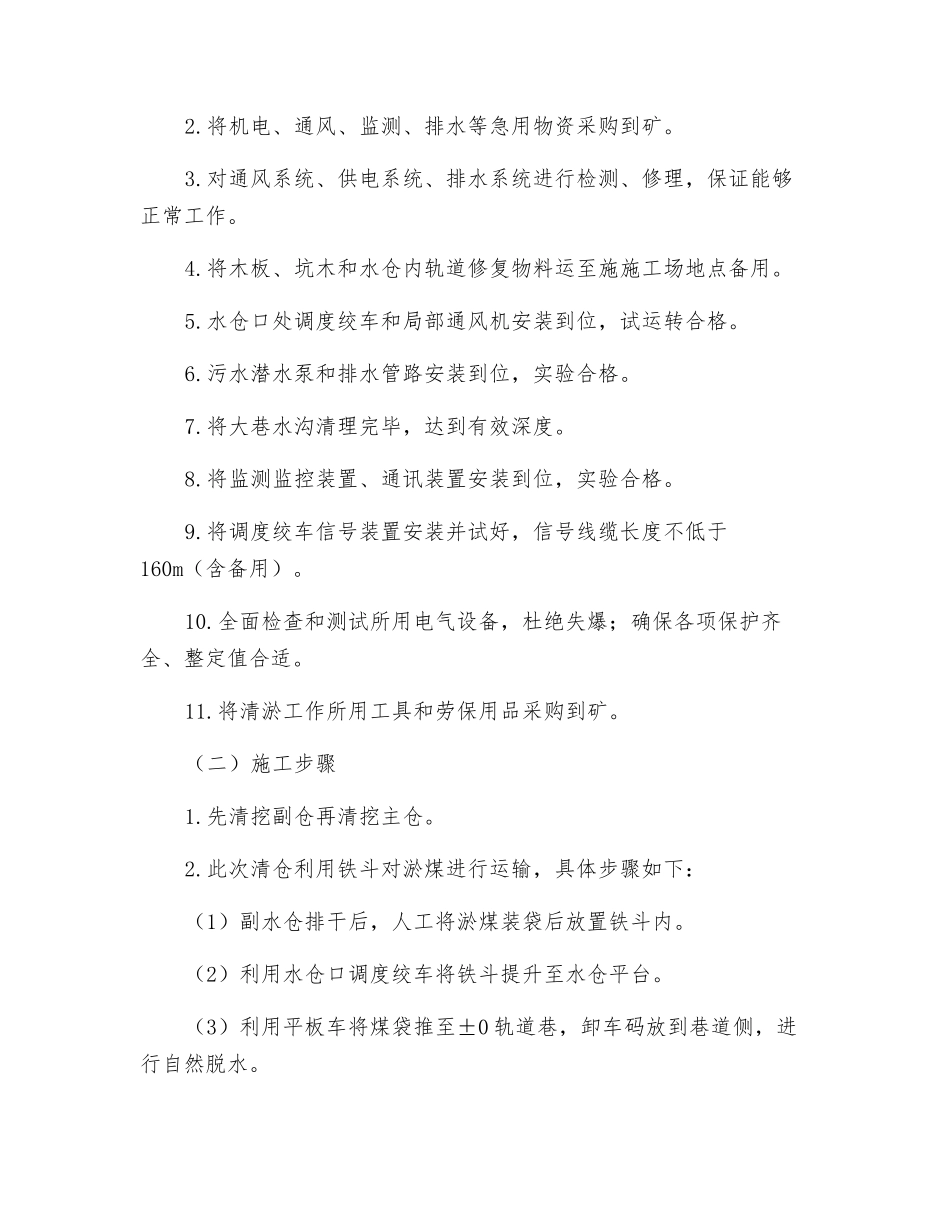

主、副水仓清仓安全技术措施_第3页
3/11
主、副水仓清仓安全技术措施先锋煤业自 2025 年 6 月停工停产以来,矿井一直处于通风排水状态。由于矿井停产时间较长,造成井底水仓淤积煤泥十分严重,水仓位于主、副井井底,标高±0 水平以下 15m。主、副水仓均为环形布置,砌碹支护断面 6m2,主仓长度约 177m 容积约为 1060m3,副仓长度约 90m 容积约为 540 m3,合计水仓容量 1600m3。现根据排水情况测算出水仓实际有效容量约为 400 m3,有效容量不能满足规程要求 50%的空仓容量,为了进一步确保我矿井下排水安全,提高矿井抗灾能力,经公司领导讨论决定,对主、副水仓进行清淤,工期约需 45 天,为了进一步保证此项工程顺利进行,特编制此安全技术措施,望全体参加人员认真严格执行。一、工程概况(一)工程名称:主、副水仓清淤(二)施工目的:恢复水仓最大蓄水能力,确保我矿井下排水安全,提高矿井抗灾能力(三)现用支护形式:砌碹(四)淤积情况:原水仓容量 1600 m3,现测算有效容量约为 400 m3(五)工程量:清淤约 1200m3二、劳动组织(一)施工人员组成情况先锋矿管理团队和特别工种进行清仓作业,作业方式:组织四班人员,根据“6 小时”工作制轮班进行清挖淤煤。管理团队为目前已经过专业知识培训的安全管理人员,特别工种是经过专业知识培训并持证的操作人员,均符合入井作业的有关规定。每班下井作业人数 10 人(不包括正常通风排水 5 人),其中跟班、带班干部 2 人、小绞车操作工 1 人、局部通风机操作工 1 人、清仓人员 6 人。(二)带班、跟班干部结合施工人员组成情况,分四组:第一个小组:王 垒(生产矿长) 许占强(安全副总)孙国杰(机电队长)第二个小组:李 伟(安全矿长) 段兆刚(地测副总)罗红伟(机电副队长)第三组:魏宏杰(机电矿长) 童建勇(通风副总) 李有杰(机电副队长)第四组:郭明信(总工程师) 石向远(生产副总) 石寿臣(机电副队长)注:每班必须要有一名副总或副总以上领导带班,一名机电(副)队长跟班,若遇特别原因休班时安排同级干部替补。三、施工方法(一)准备工作在入井进行主、副水仓清淤作业前,必须做好如下准备工作:1.对所有作业人员进行该措施的贯彻、签字、学习;经过考试合格之后方可参加作业。2.将机电、通风、监测、排水等急用物资采购到矿。3.对通风系统、供电系统、排水系统进行检测、修理,保证能够正常工作。4.将木板、坑木和水仓内轨道修复物料运至施施工场地点备用。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主、副水仓清仓安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
