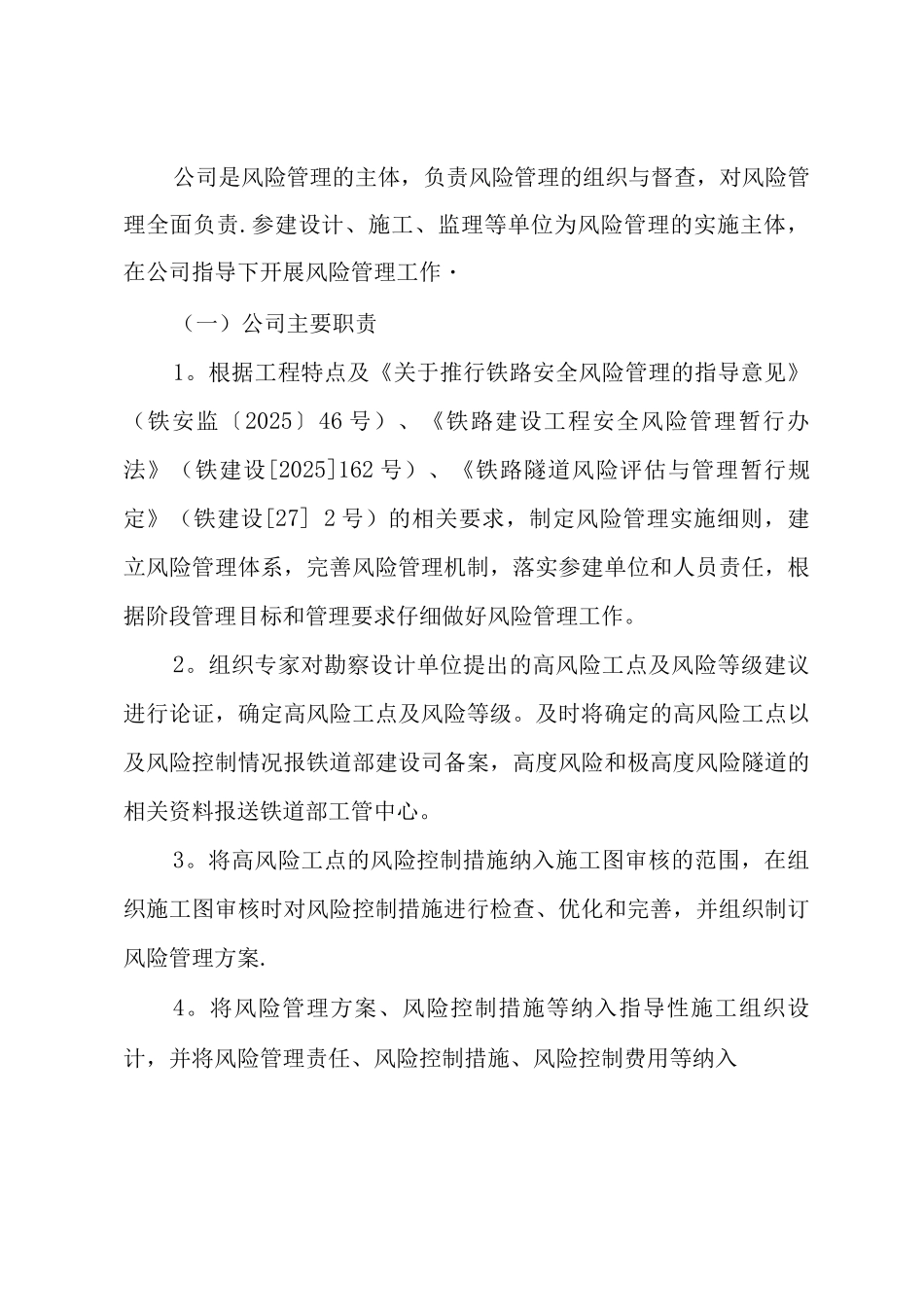

京福铁路客运专线安徽有限责任公司质量安全风险管理“一图四表”法实施细则为贯彻部党组全面推行风险管理的决定,根据铁道部《关于推行铁路安全风险管理的指导意见》(铁安监[2025]46 号),为进一步强化质量安全风险意识,最大程度地降低铁路建设质量安全安全风险,确保铁路工程建设和运营安全,结合我公司实际,特制定本实施细则.一、指导思想以科学进展观为指导,坚持“安全第一、质量至上、预防为主、综合治理”的工作方针,把风险管理的理念和方法贯穿到铁路建设管理的全过程,通过风险识别、风险评估、风险应对、风险监控和后评估,不断增强全员的风险防范意识,不断提高标准化管理水平,最大限度减少或消除风险。二、基本原则遵循前伸后延、准确研判、标准化管理、科学有用、动态监控的原则。三、工作目标根据各项目不同实施阶段,实现尽早识别各种风险、尽力避开风险事件、尽量降低风险损害、尽快总结风险教训的目标。四、各方职责公司是风险管理的主体,负责风险管理的组织与督查,对风险管理全面负责.参建设计、施工、监理等单位为风险管理的实施主体,在公司指导下开展风险管理工作・(一)公司主要职责1。根据工程特点及《关于推行铁路安全风险管理的指导意见》(铁安监〔2025〕46 号)、《铁路建设工程安全风险管理暂行办法》(铁建设[2025]162 号)、《铁路隧道风险评估与管理暂行规定》(铁建设[27] 2 号)的相关要求,制定风险管理实施细则,建立风险管理体系,完善风险管理机制,落实参建单位和人员责任,根据阶段管理目标和管理要求仔细做好风险管理工作。2。组织专家对勘察设计单位提出的高风险工点及风险等级建议进行论证,确定高风险工点及风险等级。及时将确定的高风险工点以及风险控制情况报铁道部建设司备案,高度风险和极高度风险隧道的相关资料报送铁道部工管中心。3。将高风险工点的风险控制措施纳入施工图审核的范围,在组织施工图审核时对风险控制措施进行检查、优化和完善,并组织制订风险管理方案.4。将风险管理方案、风险控制措施等纳入指导性施工组织设计,并将风险管理责任、风险控制措施、风险控制费用等纳入施工合同及监理合同。5.负责超前地质预报实施大纲的审批,并对地质预报工作的实施情况进行监督和检查。6. 督导设计、施工单位进行风险评估工作・7. 必要时委托相关专业机构进行风险监测.8.检查、监督、协调、处理评估工作中的有关问题。对风险控制工作实施动态管理,已评估并有防范措施的工程风险发...
