公厕公共厕所电气工程专项方案一、电气配管施工(1)箱、盒测位:根据施工图纸确定箱、盒轴线位置,以土建弹出的水平线为基准,挂线拉平,线坠找正,标出箱、盒实际位置
成排、成列的箱、盒位置,应挂通线或十字线
(2)暗配的电线管路宜沿最近的路线敷设,并应减少弯曲;埋入墙体或混凝土内的导管,与墙体或混凝土表面的净距不应小于 15mm
(3)剔槽孔:砖墙或砌体墙需剔槽时,应在槽两边弹线,用快錾子剔
槽宽及槽深均以比管外径大 5mm 为宜
预制圆孔时,楼板上灯位打孔位置,用手锤由板下往上打;预制实心板上灯位打孔,可先在板上面用电锤打孔,在板下面用手锤、铣子扩孔,孔大小比灯盒稍大为宜
(4)管子切断:常用钢锯、无齿锯、砂轮锯进行切管,将需要切断的管子长度量准确,放在钳品内卡牢固,断处平齐不歪斜,管刮铣光滑、无毛刺,管内铁屑除净
(5)稳注箱、盒:根据施工管路的要求,加工箱、盒时注意引出管的定向
砖墙、砌体墙及预制楼板的箱、盒,用强度不小于 M10 的水泥砂浆稳住,灰浆应饱满、平整、牢固、坐标正确
预制楼板上的灯头盒应安装好卡铁,在楼板下面装设托板后再稳注,现制混凝土墙及楼板上的箱、盒,应先安装好卡铁或轿杆,将卡铁或轿杆点焊在钢筋上;如为木模板时可用钉子、细铅丝将箱、盒绑扎固定在模板上

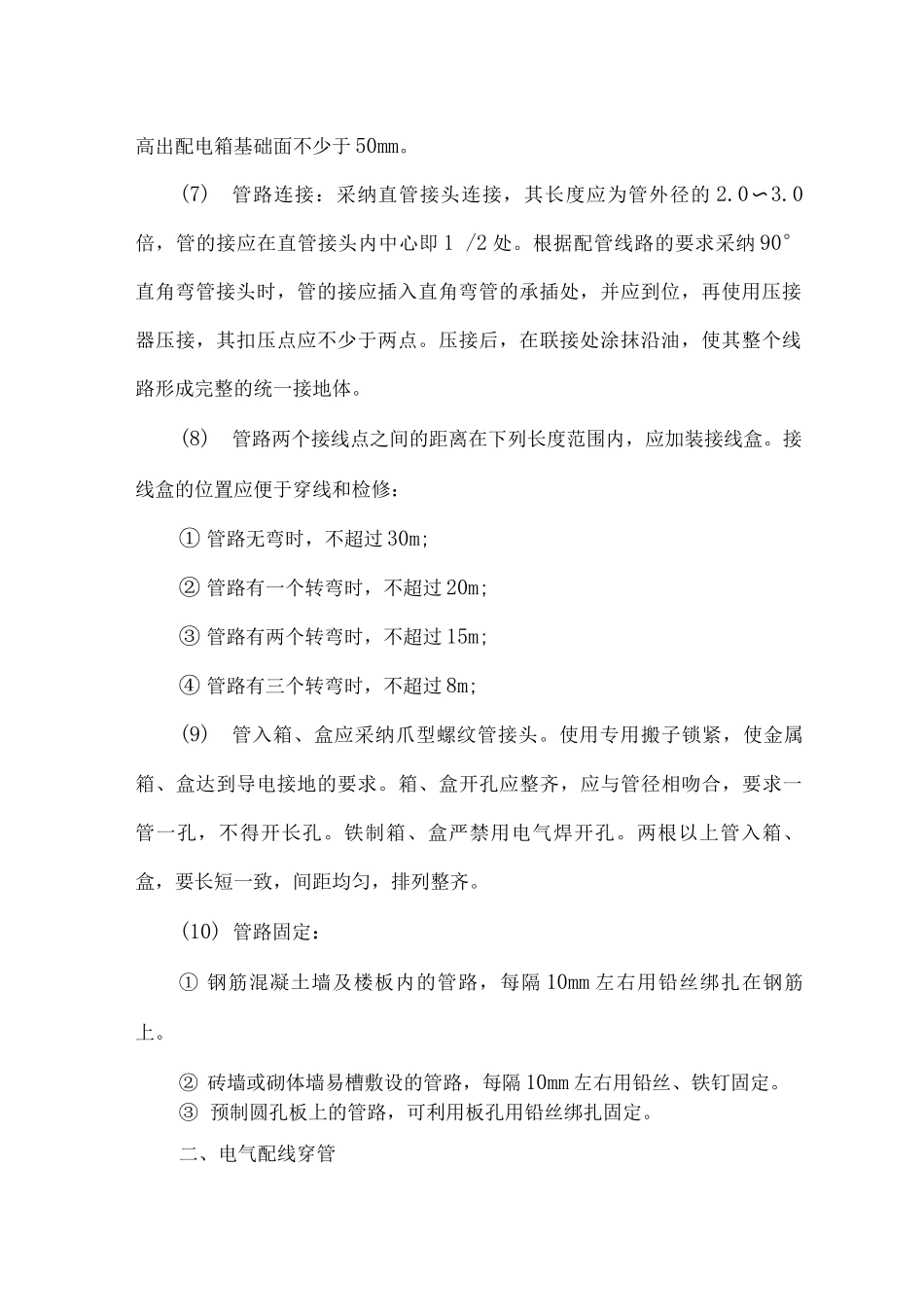

(6)进入落地式配电箱、屏的电线管路,排列应整齐,管应高出配电箱基础面不少于 50mm
(7)管路连接:采纳直管接头连接,其长度应为管外径的 2
0倍,管的接应在直管接头内中心即 1 /2 处
根据配管线路的要求采纳 90°直角弯管接头时,管的接应插入直角弯管的承插处,并应到位,再使用压接器压接,其扣压点应不少于两点
压接后,在联接处涂抹沿油,使其整个线路形成完整的统一接地体
(8)管路两个接线点之间的距离在下列长度范围内,应加装接线盒

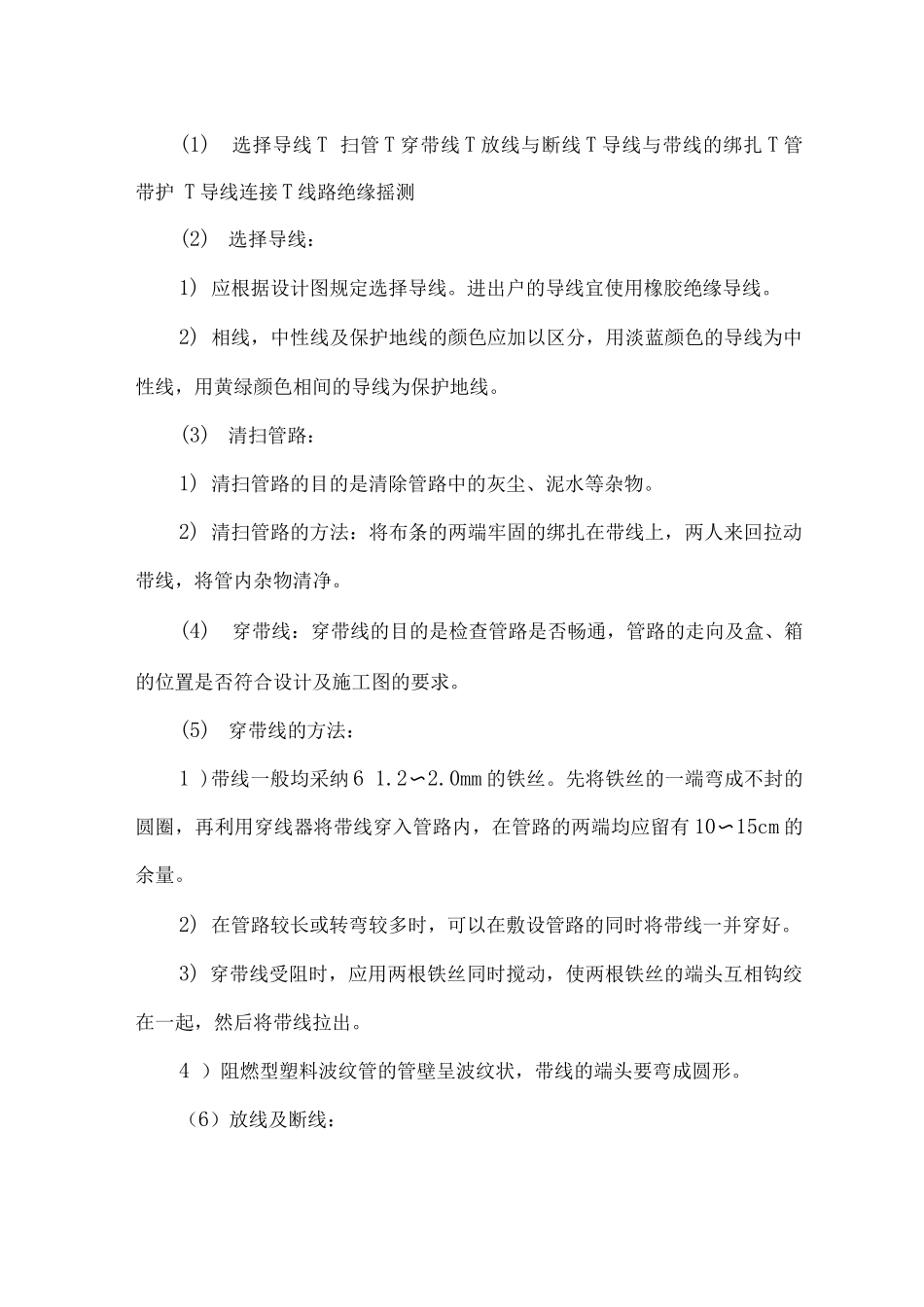

接线盒的位置应便于穿线和检修:① 管路无弯时,不超过 30m;②
