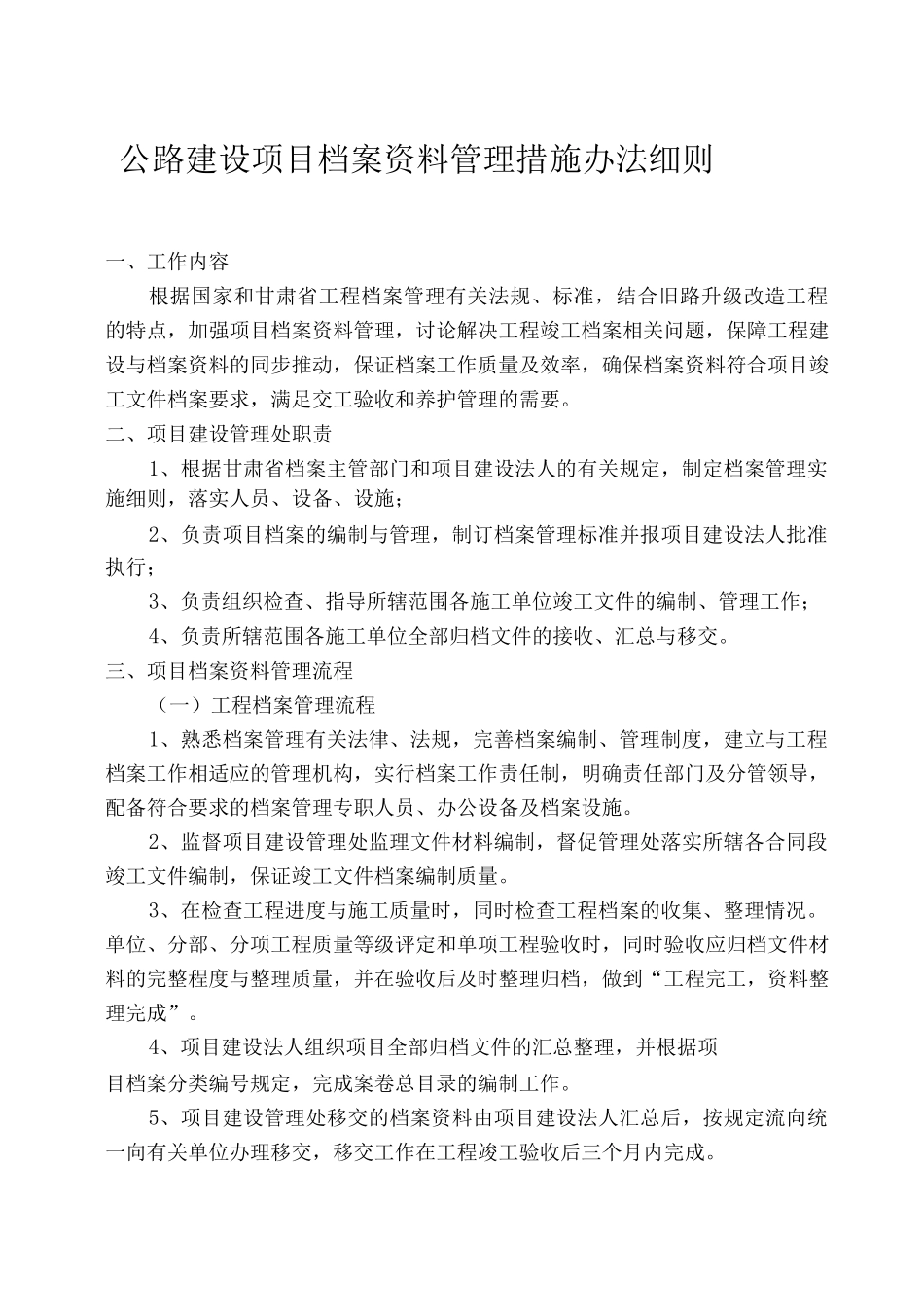

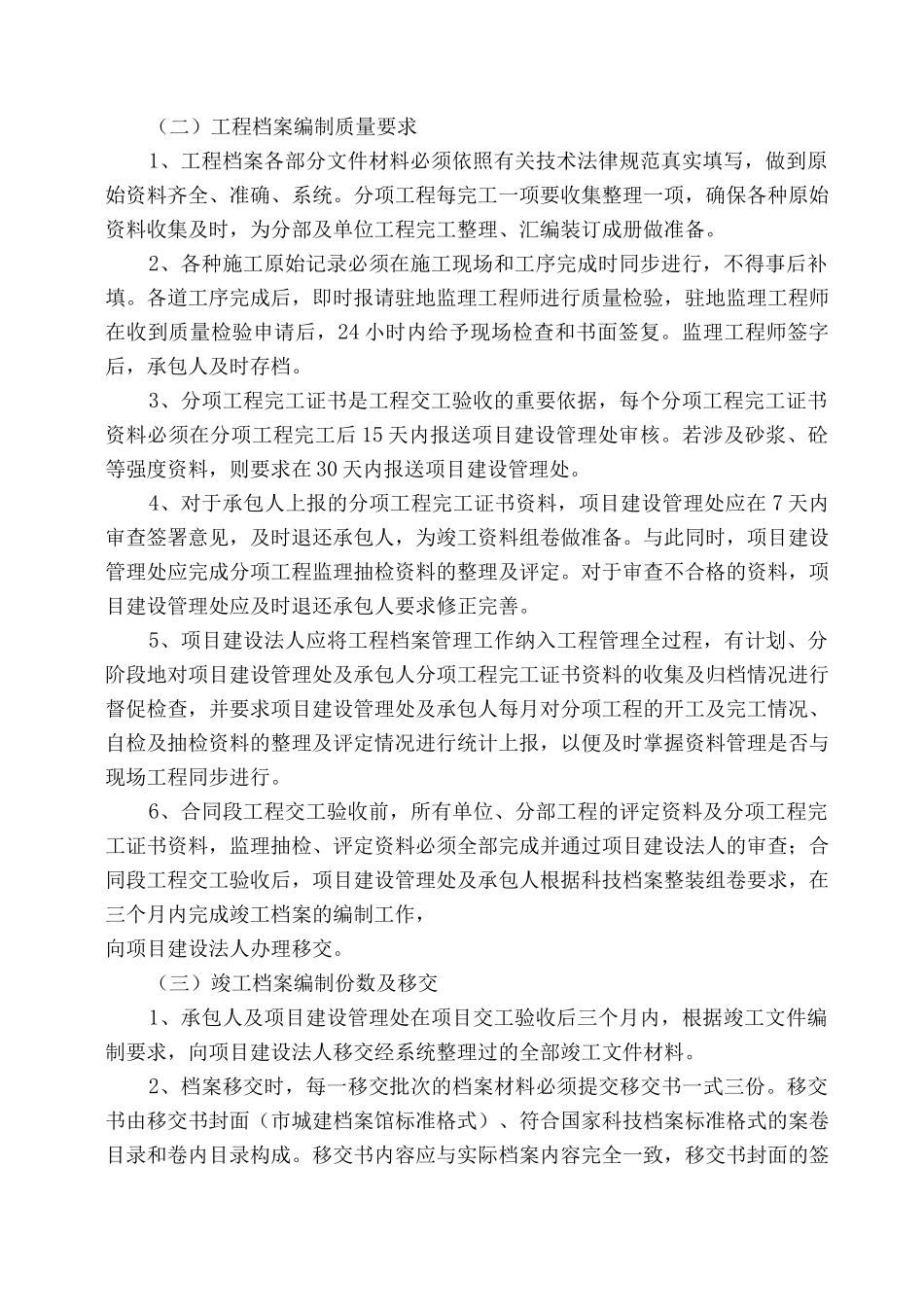

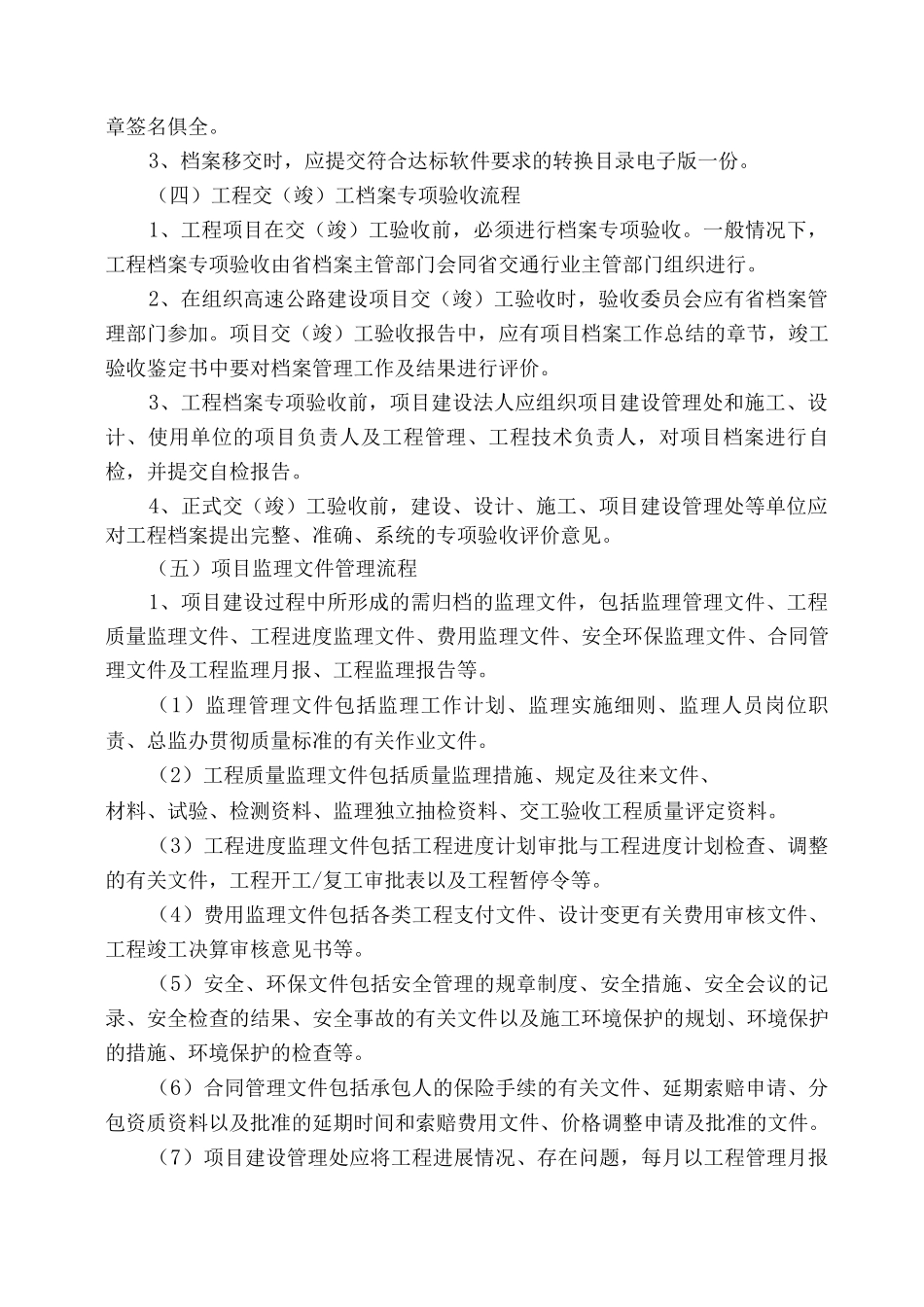

公路建设项目档案资料管理措施办法细则一、工作内容根据国家和甘肃省工程档案管理有关法规、标准,结合旧路升级改造工程的特点,加强项目档案资料管理,讨论解决工程竣工档案相关问题,保障工程建设与档案资料的同步推动,保证档案工作质量及效率,确保档案资料符合项目竣工文件档案要求,满足交工验收和养护管理的需要。二、项目建设管理处职责1、根据甘肃省档案主管部门和项目建设法人的有关规定,制定档案管理实施细则,落实人员、设备、设施;2、负责项目档案的编制与管理,制订档案管理标准并报项目建设法人批准执行;3、负责组织检查、指导所辖范围各施工单位竣工文件的编制、管理工作;4、负责所辖范围各施工单位全部归档文件的接收、汇总与移交。三、项目档案资料管理流程(一)工程档案管理流程1、熟悉档案管理有关法律、法规,完善档案编制、管理制度,建立与工程档案工作相适应的管理机构,实行档案工作责任制,明确责任部门及分管领导,配备符合要求的档案管理专职人员、办公设备及档案设施。2、监督项目建设管理处监理文件材料编制,督促管理处落实所辖各合同段竣工文件编制,保证竣工文件档案编制质量。3、在检查工程进度与施工质量时,同时检查工程档案的收集、整理情况。单位、分部、分项工程质量等级评定和单项工程验收时,同时验收应归档文件材料的完整程度与整理质量,并在验收后及时整理归档,做到“工程完工,资料整理完成”。4、项目建设法人组织项目全部归档文件的汇总整理,并根据项目档案分类编号规定,完成案卷总目录的编制工作。5、项目建设管理处移交的档案资料由项目建设法人汇总后,按规定流向统一向有关单位办理移交,移交工作在工程竣工验收后三个月内完成。(二)工程档案编制质量要求1、工程档案各部分文件材料必须依照有关技术法律规范真实填写,做到原始资料齐全、准确、系统。分项工程每完工一项要收集整理一项,确保各种原始资料收集及时,为分部及单位工程完工整理、汇编装订成册做准备。2、各种施工原始记录必须在施工现场和工序完成时同步进行,不得事后补填。各道工序完成后,即时报请驻地监理工程师进行质量检验,驻地监理工程师在收到质量检验申请后,24 小时内给予现场检查和书面签复。监理工程师签字后,承包人及时存档。3、分项工程完工证书是工程交工验收的重要依据,每个分项工程完工证书资料必须在分项工程完工后 15 天内报送项目建设管理处审核。若涉及砂浆、砼等强度资料,则要求在 30 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

公路建设项目档案资料管理措施办法细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
