信宜(桂粤界)至茂名高速公路 T11 合同段(K114+280~K121+910, K121+910-K126+838
511 电白连接线)路基砼排水沟工程首件总结报告 编 制: 审 核: 申 报 日 期: 中国铁建港航局集团 信宜(桂粤界)至茂名高速公路T11合同段项目经理部现浇混凝土矩形排水沟施工技术交底 nrIWg
一 施工准备1 技术准备 1
1 仔细审核施工图纸及设计说明,并就图纸不明处向项目部报告
施工前应根据图纸标明的现况位置在施工
3 水沟施工前,必须验槽,经签认合格后方可进行下道工序施工
根据设计图纸进行施工测量,定出水沟中线、高程和宽度,确定水沟变形缝的位置,并对控制桩进行加密和保护
对原材料和半成品进行检验、试验

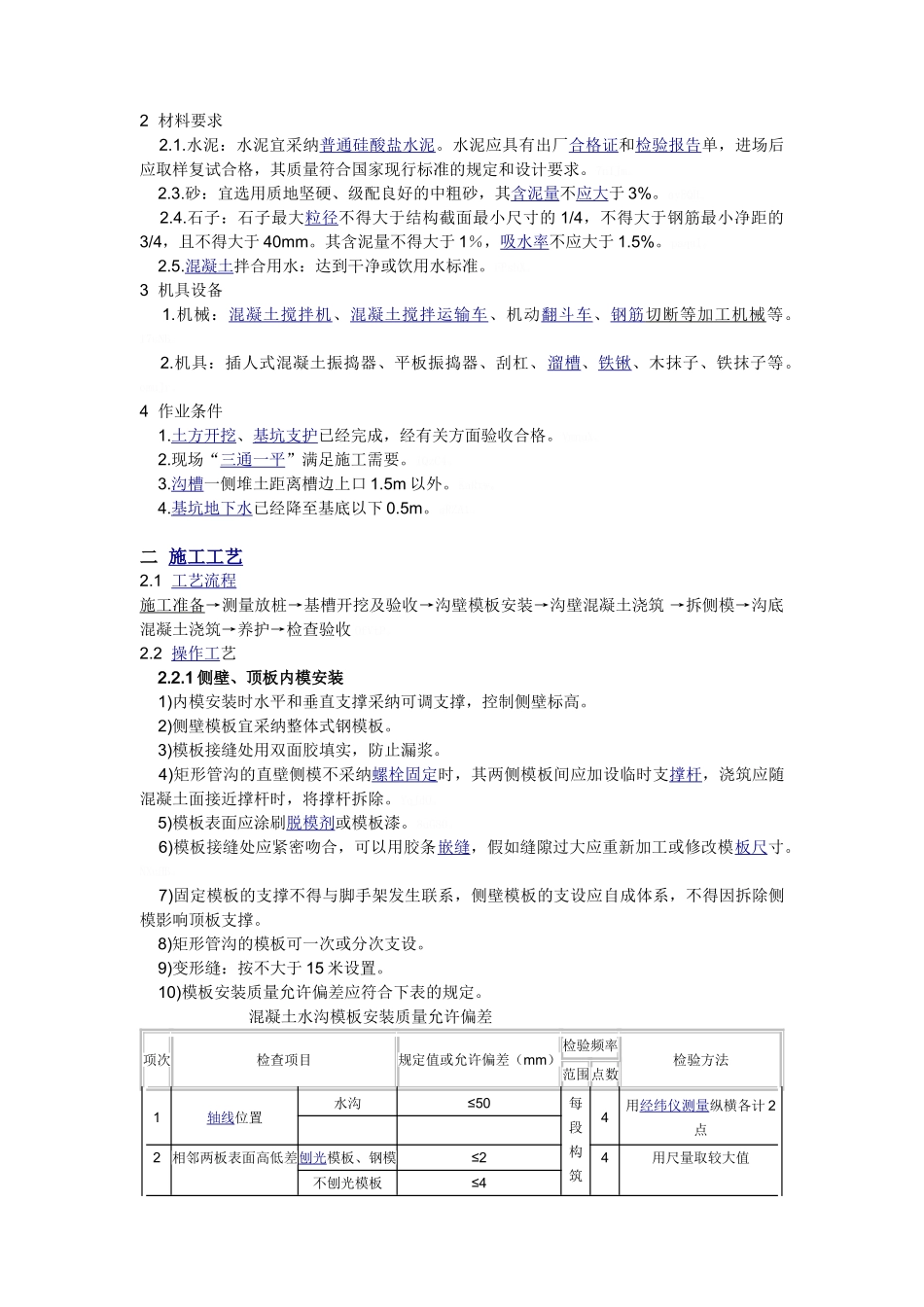

2 材料要求 2
水泥:水泥宜采纳普通硅酸盐水泥
水泥应具有出厂合格证和检验报告单,进场后应取样复试合格,其质量符合国家现行标准的规定和设计要求
砂:宜选用质地坚硬、级配良好的中粗砂,其含泥量不应大于 3%
石子:石子最大粒径不得大于结构截面最小尺寸的 1/4,不得大于钢筋最小净距的3/4,且不得大于 40mm
其含泥量不得大于 1%,吸水率不应大于 1
混凝土拌合用水:达到干净或饮用水标准
3 机具设备 1
机械:混凝土搅拌机、混凝土搅拌运输车、机动翻斗车、钢筋 切断等加工机械 等
机具:插人式混凝土振捣器、平板振捣器、刮杠、溜槽、铁锹、木抹子、铁抹子等

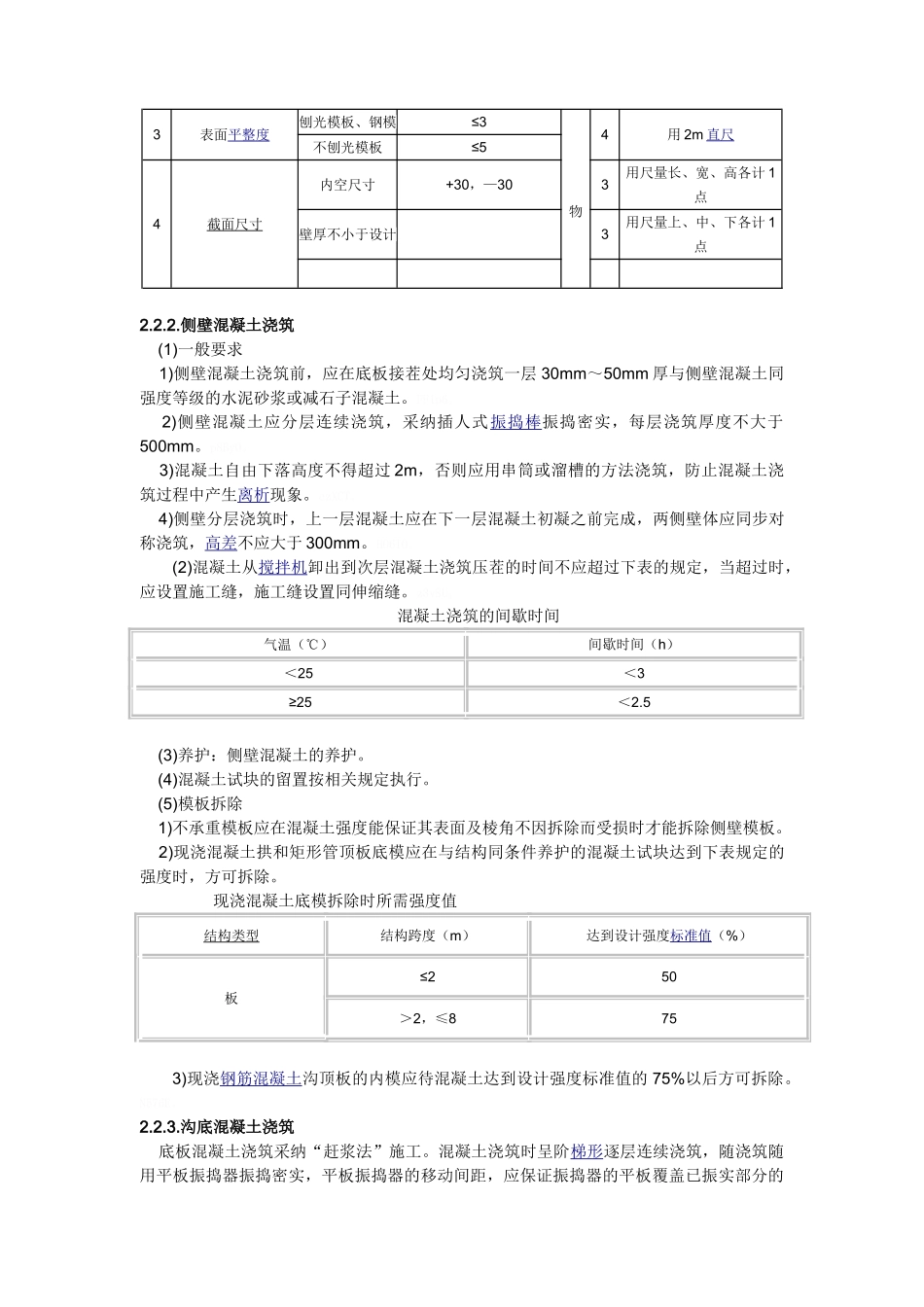

4 作业条件 1
土方开挖、基坑支护已经完成,经有关方面验收合格
现场“三通一平”满足施工需要
沟槽一侧堆土距离槽边上口 1
