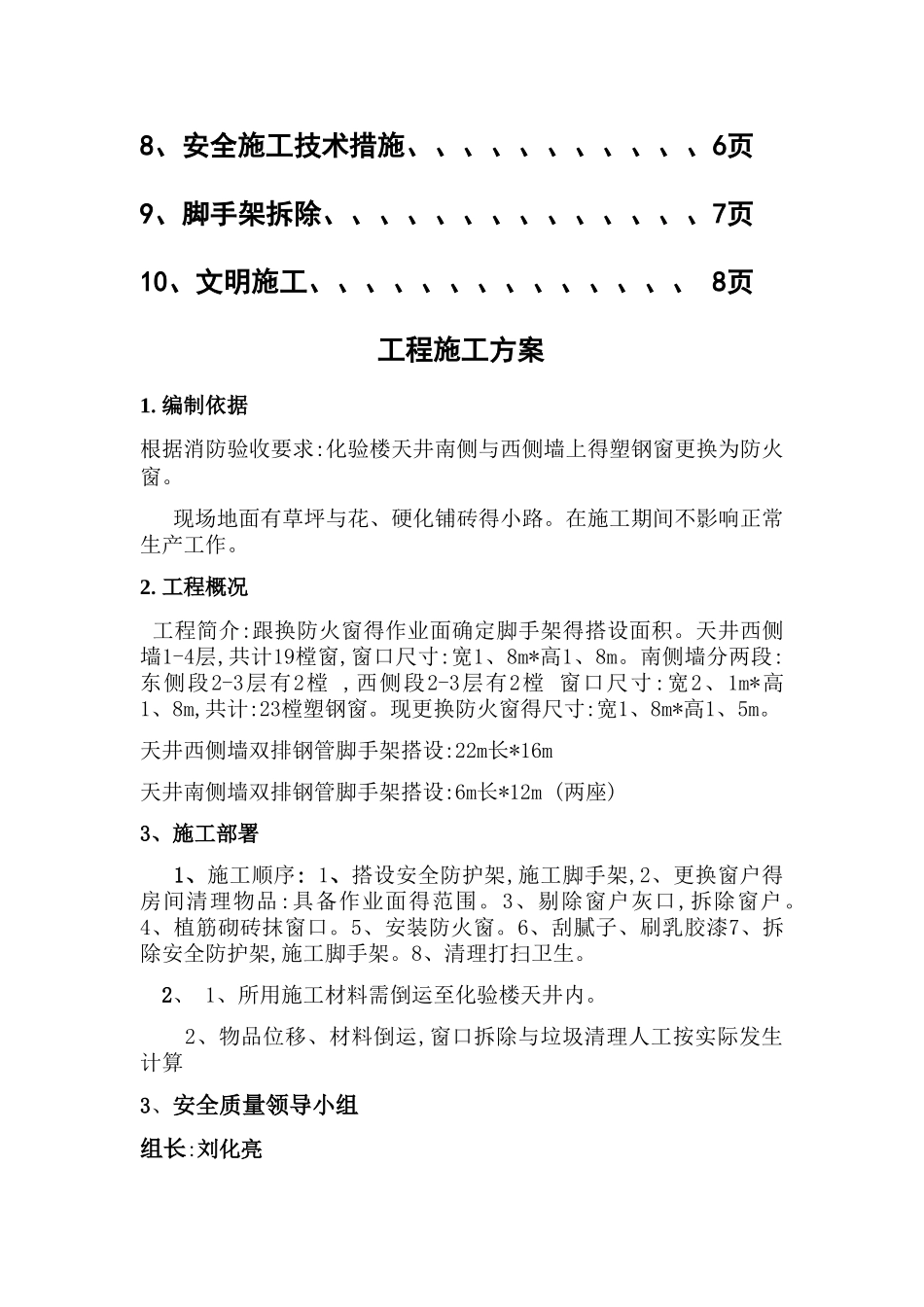

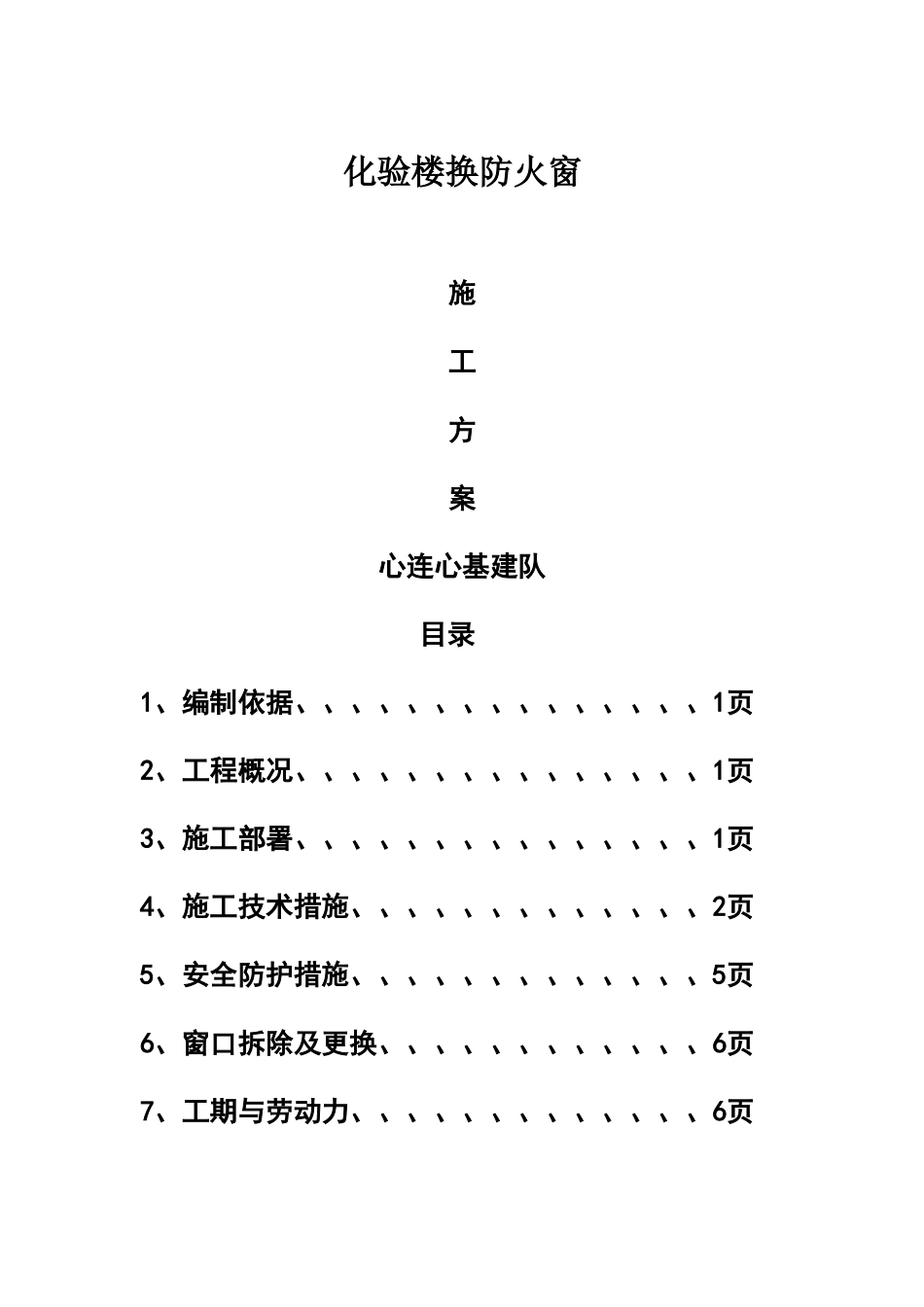

编制依据根据消防验收要求:化验楼天井南侧与西侧墙上得塑钢窗更换为防火窗
现场地面有草坪与花、硬化铺砖得小路
在施工期间不影响正常生产工作
工程概况 工程简介:跟换防火窗得作业面确定脚手架得搭设面积
天井西侧墙1-4层,共计19樘窗,窗口尺寸:宽1、8m*高1、8m
南侧墙分两段: 东侧段2-3层有2樘 ,西侧段2-3层有2樘 窗口尺寸:宽2、1m*高1、8m,共计:23樘塑钢窗
现更换防火窗得尺寸:宽1、8m*高1、5m
天井西侧墙双排钢管脚手架搭设:22m长*16m 天井南侧墙双排钢管脚手架搭设:6m长*12m (两座)3、施工部署 1、施工顺序: 1、搭设安全防护架,施工脚手架,2、更换窗户得房间清理物品:具备作业面得范围
3、剔除窗户灰口,拆除窗户
4、植筋砌砖抹窗口
5、安装防火窗
6、刮腻子、刷乳胶漆7、拆除安全防护架,施工脚手架
8、清理打扫卫生
2、 1、所用施工材料需倒运至化验楼天井内

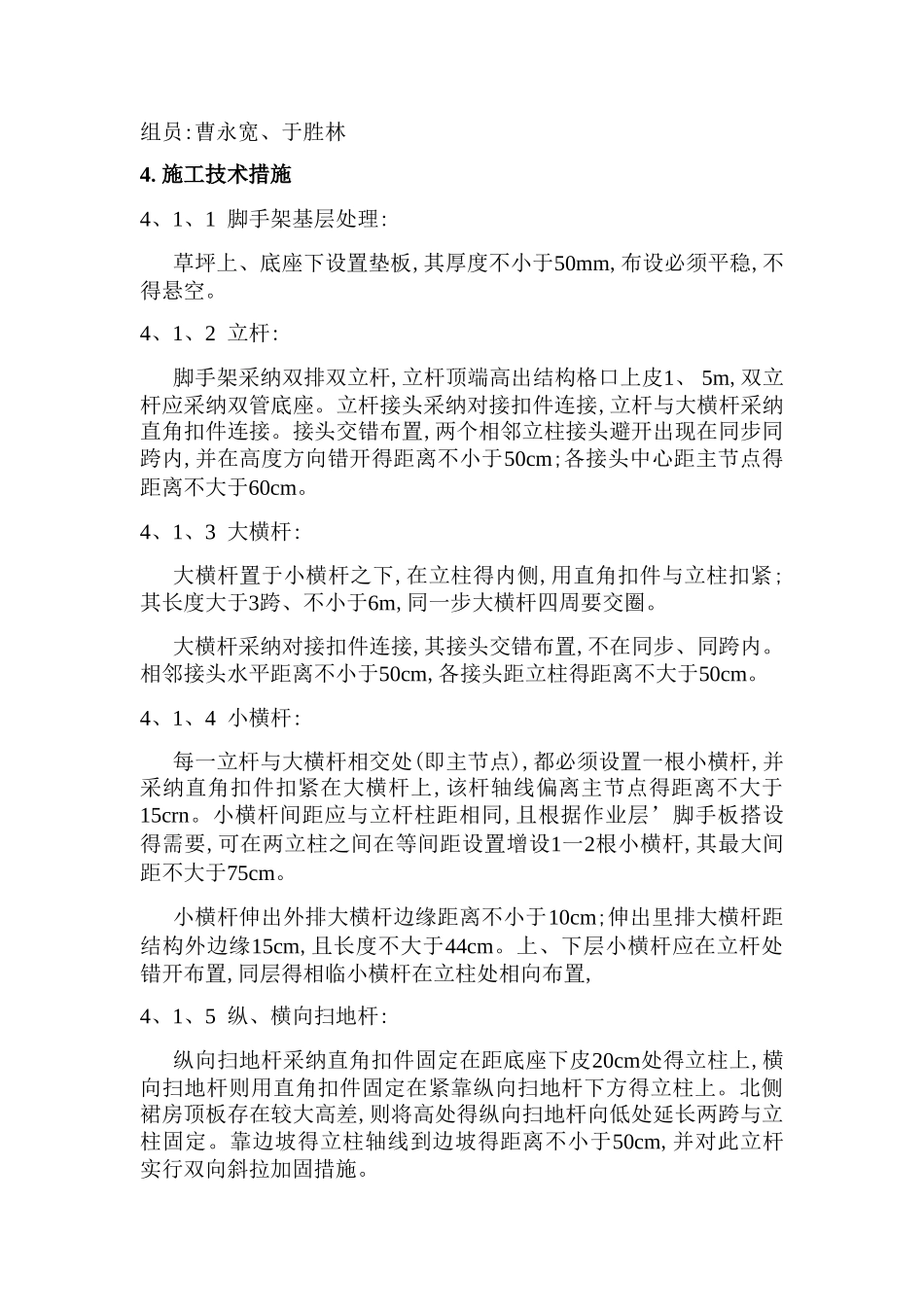

2、物品位移、材料倒运,窗口拆除与垃圾清理人工按实际发生计算3、安全质量领导小组组长:刘化亮 组员:曹永宽、于胜林4
施工技术措施4、1、1 脚手架基层处理:草坪上、底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空
4、1、2 立杆:脚手架采纳
