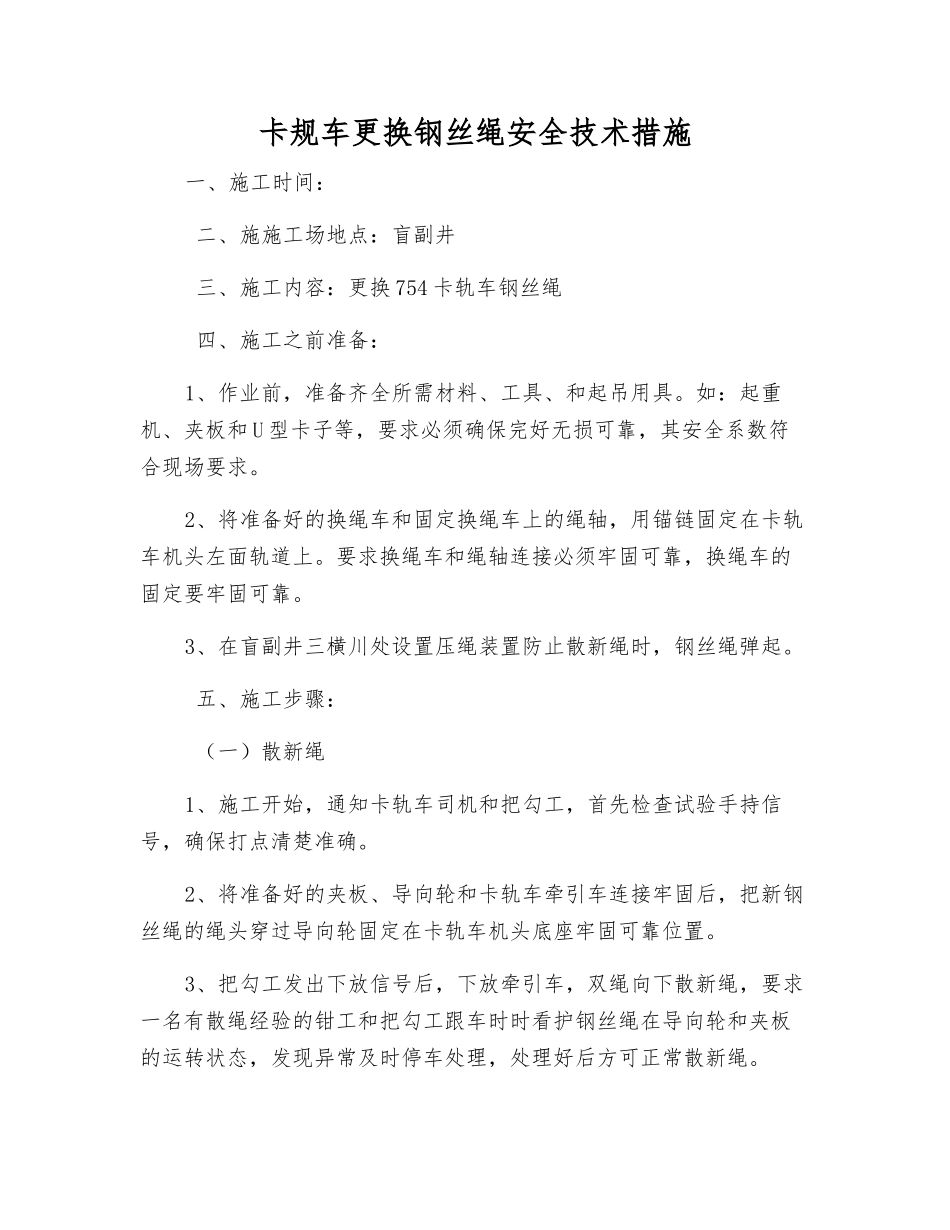

卡规车更换钢丝绳安全技术措施一、施工时间: 二、施施工场地点:盲副井 三、施工内容:更换 754 卡轨车钢丝绳 四、施工之前准备:1、作业前,准备齐全所需材料、工具、和起吊用具。如:起重机、夹板和 U 型卡子等,要求必须确保完好无损可靠,其安全系数符合现场要求。2、将准备好的换绳车和固定换绳车上的绳轴,用锚链固定在卡轨车机头左面轨道上。要求换绳车和绳轴连接必须牢固可靠,换绳车的固定要牢固可靠。3、在盲副井三横川处设置压绳装置防止散新绳时,钢丝绳弹起。 五、施工步骤: (一)散新绳1、施工开始,通知卡轨车司机和把勾工,首先检查试验手持信号,确保打点清楚准确。2、将准备好的夹板、导向轮和卡轨车牵引车连接牢固后,把新钢丝绳的绳头穿过导向轮固定在卡轨车机头底座牢固可靠位置。3、把勾工发出下放信号后,下放牵引车,双绳向下散新绳,要求一名有散绳经验的钳工和把勾工跟车时时看护钢丝绳在导向轮和夹板的运转状态,发现异常及时停车处理,处理好后方可正常散新绳。4、设专人看护绳轴,发现异常情况时及时发出停车信号,停车处理好后,方可正常作业。5、当绳轴上钢丝绳散净时,看护绳轴人员发出停车信号,停车。将绳头抽出继续下放卡轨车到机尾轮处,并留有能够缠绕机尾轮的余绳。6、将牵引车上的导向轮卸下,把新散的钢丝绳放到轨道一侧,发出信号牵引车上行至卡轨车牵引车停车位置。将另一换绳车上的绳头固定在牵引车紧绳滚筒上,牵引车下行将钢丝绳散开至上一根新绳,绳头位置并留有足够插接倍数的钢丝绳。7、人力向下散缠绕在牵引车滚筒上的余绳足够用后,将钢丝绳断开,把钢丝绳固定的另一端和换绳车的固定锚链打开,将两换绳车拉到 754 车场,准备升井。8、发出上行信号把牵引车上行到卡轨车机头处,用阻车器或锚链将牵引车固定。开始插接两钢丝绳接头。 (二)撤旧绳换新绳1、用符合规定的起重机将机头部配重铁吊起,将牵引车紧绳滚筒上钢丝绳松开,卸下楔形铁,撤出旧绳放在轨道另一边轮侧。2、把轨道侧边轮卸下,撤出旧绳放在轨道旧边轮侧,将新绳放在边轮里,恢复好边轮。把道心的旧绳从夹绳轮撤出放在旧绳侧,将新绳放在轨道中心夹绳轮和托绳轮上。3、将机尾压顶子撤掉,松开固定地脚螺丝,用起重机将机尾轮上压板吊起,卸下螺栓撤出旧绳更换新绳,并从新将机尾轮固定牢固。4、将新绳绳头穿过机头配重铁前的压绳轮和摩擦轮,往牵引车紧绳滚筒上缠绕新绳,把新绳两绳头根据相关规定穿过牵引车上...
