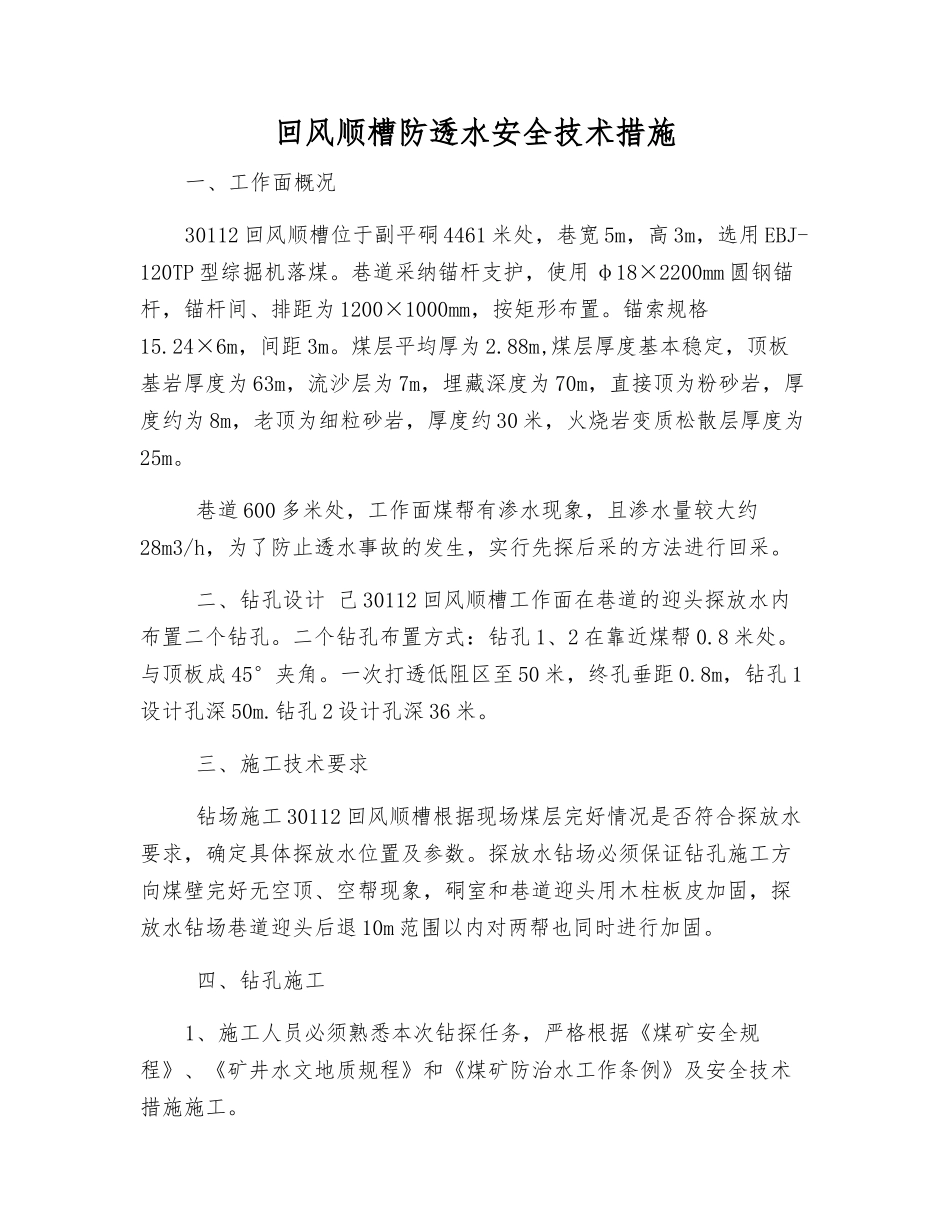

回风顺槽防透水安全技术措施一、工作面概况30112 回风顺槽位于副平硐 4461 米处,巷宽 5m,高 3m,选用 EBJ-120TP 型综掘机落煤

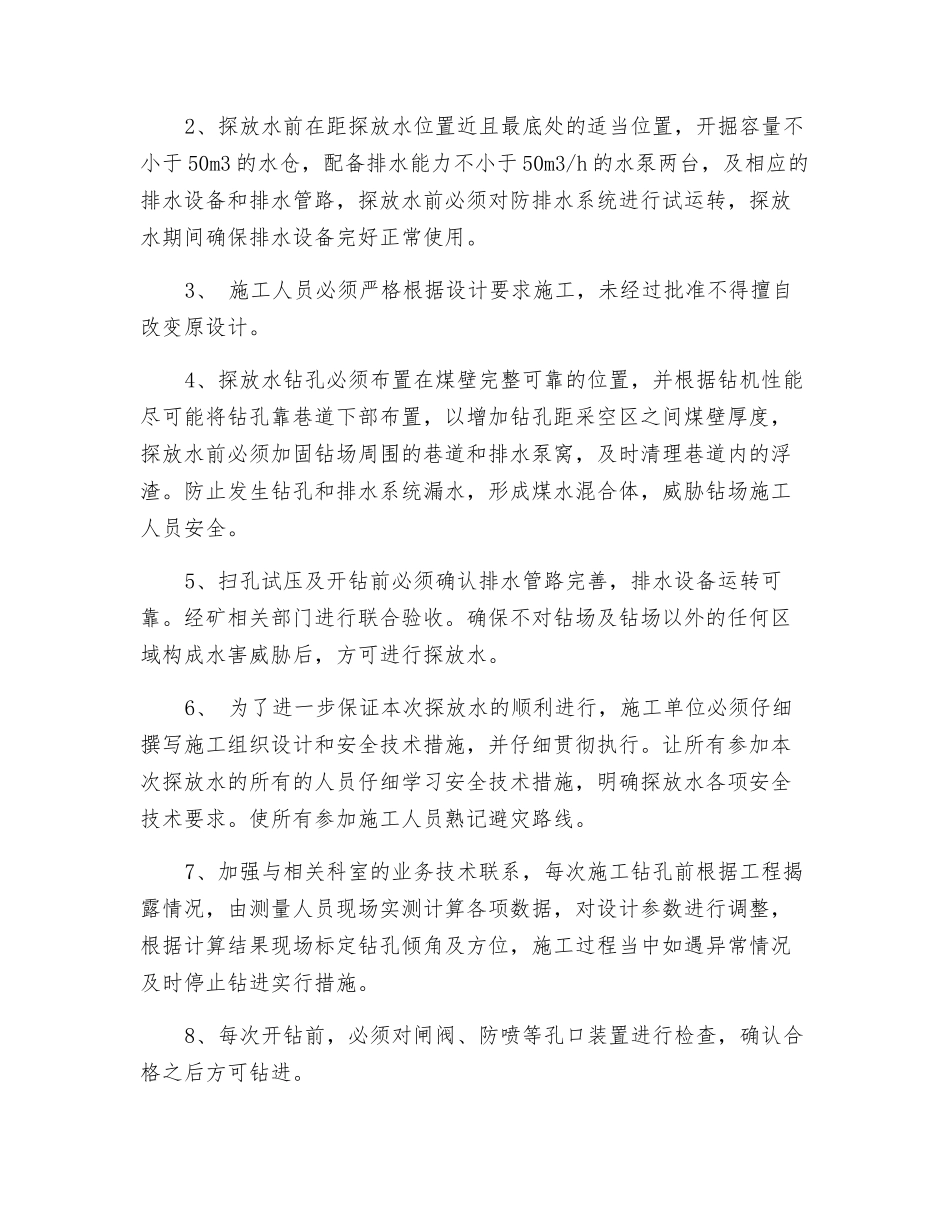

巷道采纳锚杆支护,使用 φ18×2200mm 圆钢锚杆,锚杆间、排距为 1200×1000mm,按矩形布置
锚索规格15
24×6m,间距 3m
煤层平均厚为 2
88m,煤层厚度基本稳定,顶板基岩厚度为 63m,流沙层为 7m,埋藏深度为 70m,直接顶为粉砂岩,厚度约为 8m,老顶为细粒砂岩,厚度约 30 米,火烧岩变质松散层厚度为25m
巷道 600 多米处,工作面煤帮有渗水现象,且渗水量较大约28m3/h,为了防止透水事故的发生,实行先探后采的方法进行回采
二、钻孔设计 己 30112 回风顺槽工作面在巷道的迎头探放水内布置二个钻孔

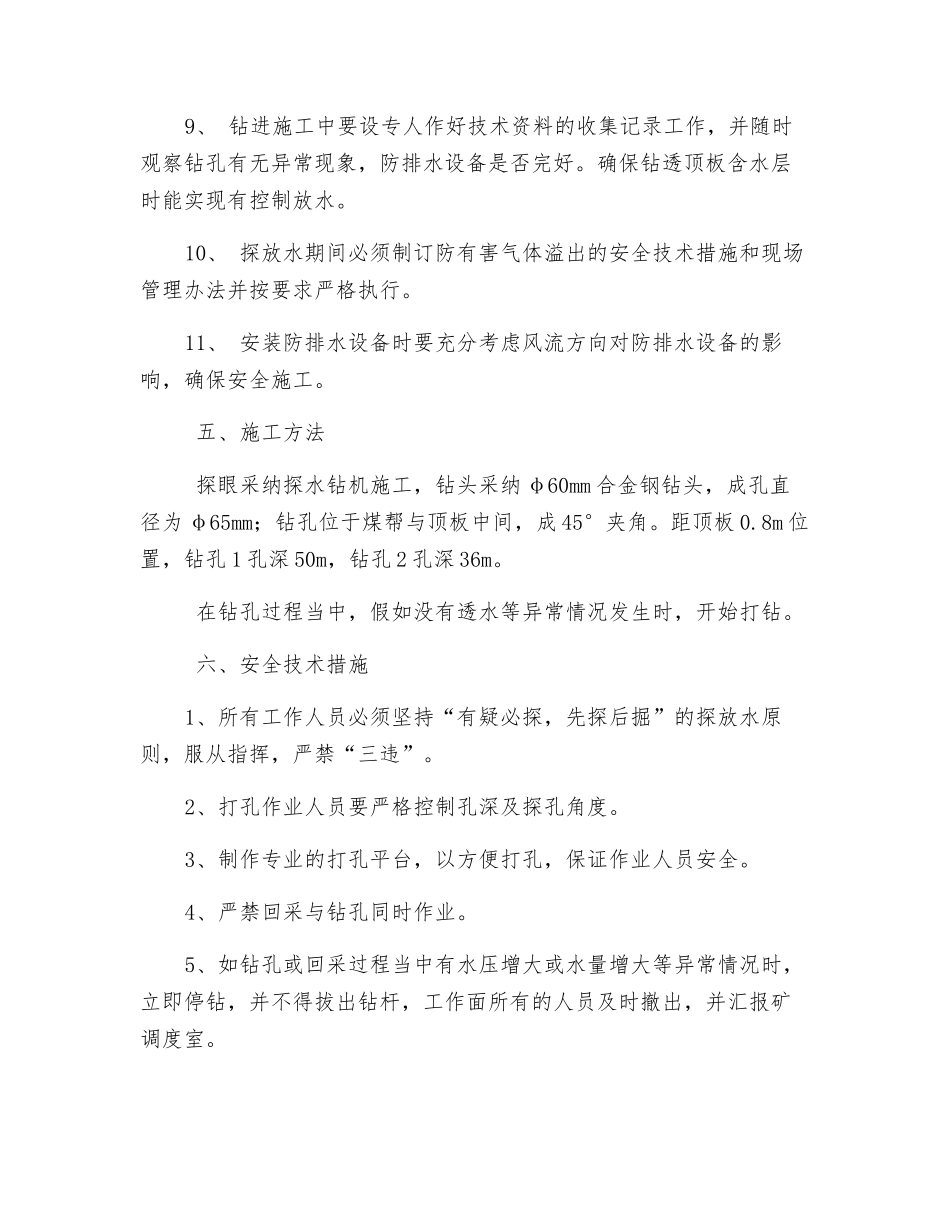

二个钻孔布置方式:钻孔 1、2 在靠近煤帮 0
与顶板成 45°夹角
一次打透低阻区至 50 米,终孔垂距 0
8m,钻孔 1设计孔深 50m
钻孔 2 设计孔深 36 米
三、施工技术要求 钻场施工 30112 回风顺槽根据现场煤层完好情况是否符合探放水要求,确定具体探放水位置及参数
探放水钻场必须保证钻孔施工方向煤壁完好无空顶、空帮现象,硐室和巷道迎头用木柱板皮加固,探放水钻场巷道迎头后退 10m 范围以内对两帮也同时进行加固
四、钻孔施工1、施工人员必须熟悉本次钻探任务,严格根据《煤矿安全规程》、《矿井水文地质规程》和《煤矿防治水工作条例》及安全技术措施施工
2、探放水前在距探放水位置近且最底处的适当位置,开掘容量不小于 50m3 的水仓,配备排水能力不小于 50m3/h 的水泵两台,及相应的排水设备和排水管路,探放水前必须对防排水系统进行试运转,探放水期间确保排水设备完好正常使用
3、 施工人员必须严格根据设计要求施工,未经过批准不得擅自改变原设计
4、探放水钻孔
