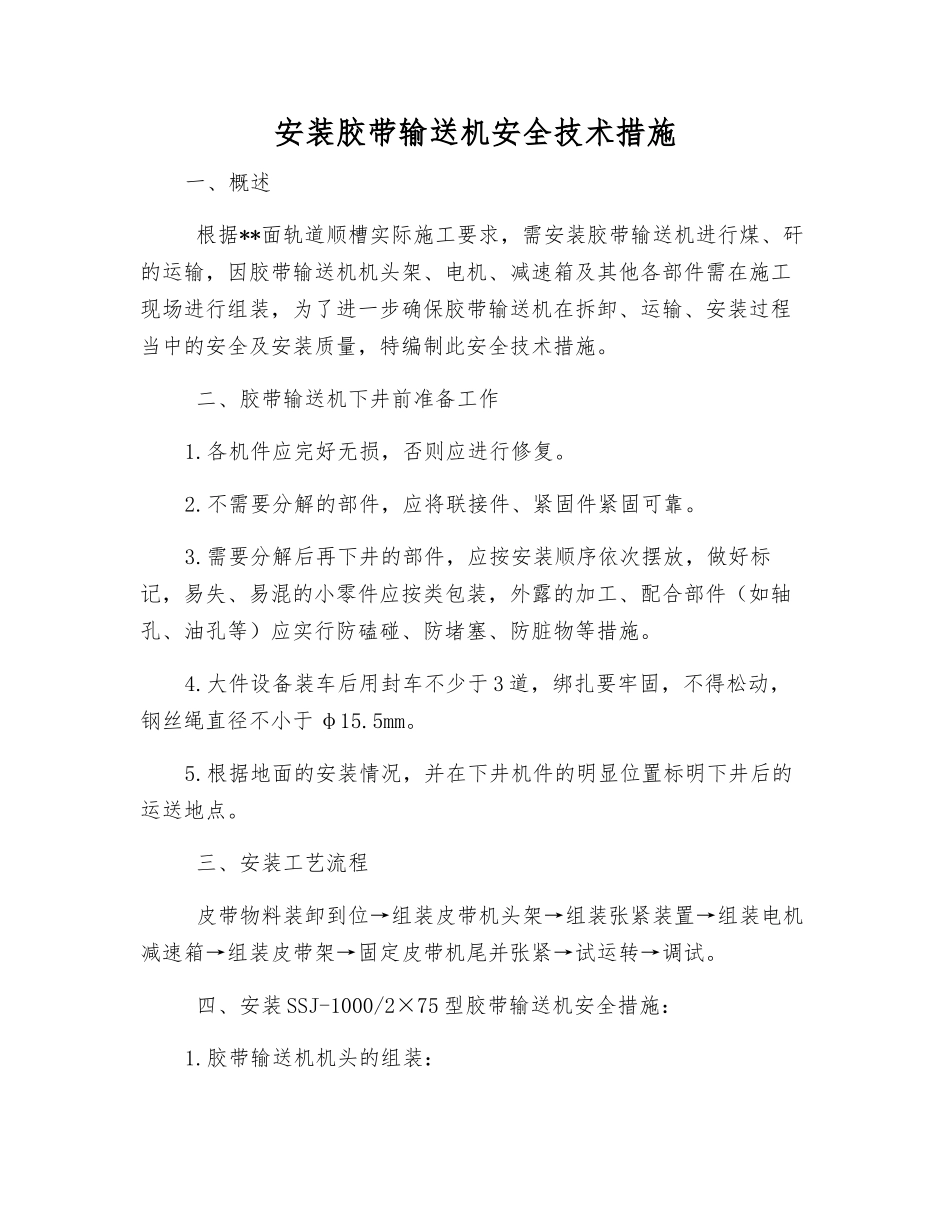

安装胶带输送机安全技术措施一、概述 根据**面轨道顺槽实际施工要求,需安装胶带输送机进行煤、矸的运输,因胶带输送机机头架、电机、减速箱及其他各部件需在施工现场进行组装,为了进一步确保胶带输送机在拆卸、运输、安装过程当中的安全及安装质量,特编制此安全技术措施
二、胶带输送机下井前准备工作1
各机件应完好无损,否则应进行修复
不需要分解的部件,应将联接件、紧固件紧固可靠
需要分解后再下井的部件,应按安装顺序依次摆放,做好标记,易失、易混的小零件应按类包装,外露的加工、配合部件(如轴孔、油孔等)应实行防磕碰、防堵塞、防脏物等措施
大件设备装车后用封车不少于 3 道,绑扎要牢固,不得松动,钢丝绳直径不小于 φ15
根据地面的安装情况,并在下井机件的明显位置标明下井后的运送地点
三、安装工艺流程 皮带物料装卸到位→组装皮带机头架→组装张紧装置→组装电机减速箱→组装皮带架→固定皮带机尾并张紧→试运转→调试
四、安装 SSJ-1000/2×75 型胶带输送机安全措施:1
胶带输送机机头的组装: (1)安装胶带输送机要按施工技术要求认真校核尺寸,找准胶带输送机机头的安装中心线和高度
(2)清理洁净安装现场,将胶带输送机机头移置在基础底座上,按施工要求用混凝土灌浆打机头底座
(3)组装胶带输送机机头大架时,每六人一组,设一人为安全责任人
四人起抬机头大架,两个人负责串螺栓连接紧固
(4)起抬机头大架时,口号一致,同起同落,防止用力不匀伤人
(5)整机安装必须达到完好标准,零部件齐全无变形,各部位螺栓、垫圈、平垫齐全紧固,卸载滚筒必须用高强螺栓固定牢固
(6)减速箱、电机、拉紧装置、Φ200 滚筒、Φ320 滚筒、Φ400 滚筒严格根据起吊重物施工安全措施执行
胶带输送机输送带的组装: (1)组装输送带时,每组五人
(三人负责调整 H 架、组装架管,
