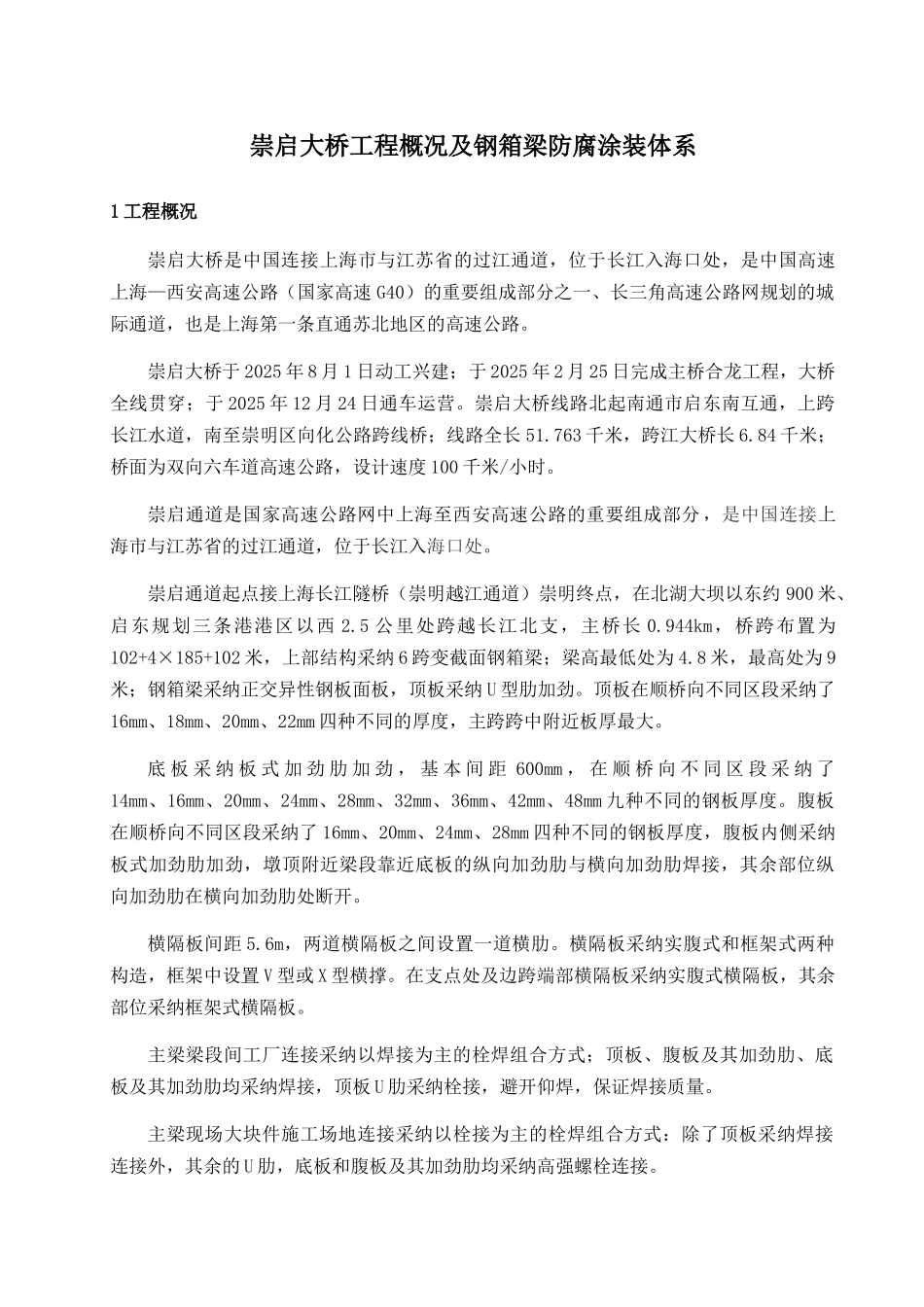

崇启大桥工程概况及钢箱梁防腐涂装体系1 工程概况崇启大桥是中国连接上海市与江苏省的过江通道,位于长江入海口处,是中国高速上海—西安高速公路(国家高速 G40)的重要组成部分之一、长三角高速公路网规划的城际通道,也是上海第一条直通苏北地区的高速公路
崇启大桥于 2025 年 8 月 1 日动工兴建;于 2025 年 2 月 25 日完成主桥合龙工程,大桥全线贯穿;于 2025 年 12 月 24 日通车运营
崇启大桥线路北起南通市启东南互通,上跨长江水道,南至崇明区向化公路跨线桥;线路全长 51
763 千米,跨江大桥长 6
84 千米;桥面为双向六车道高速公路,设计速度 100 千米/小时

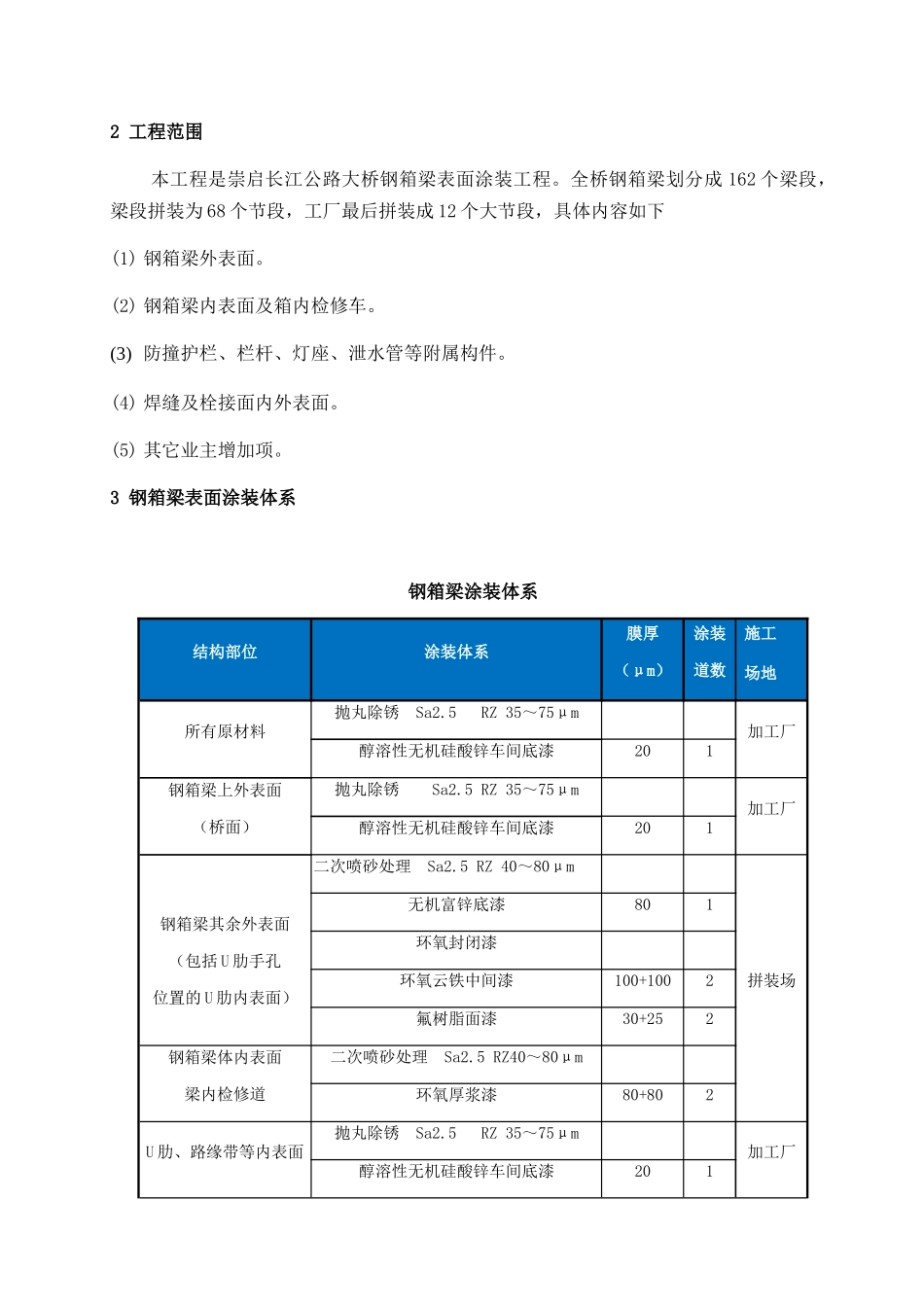

崇启通道是国家高速公路网中上海至西安高速公路的重要组成部分,是中国连接上海市与江苏省的过江通道,位于长江入海口处

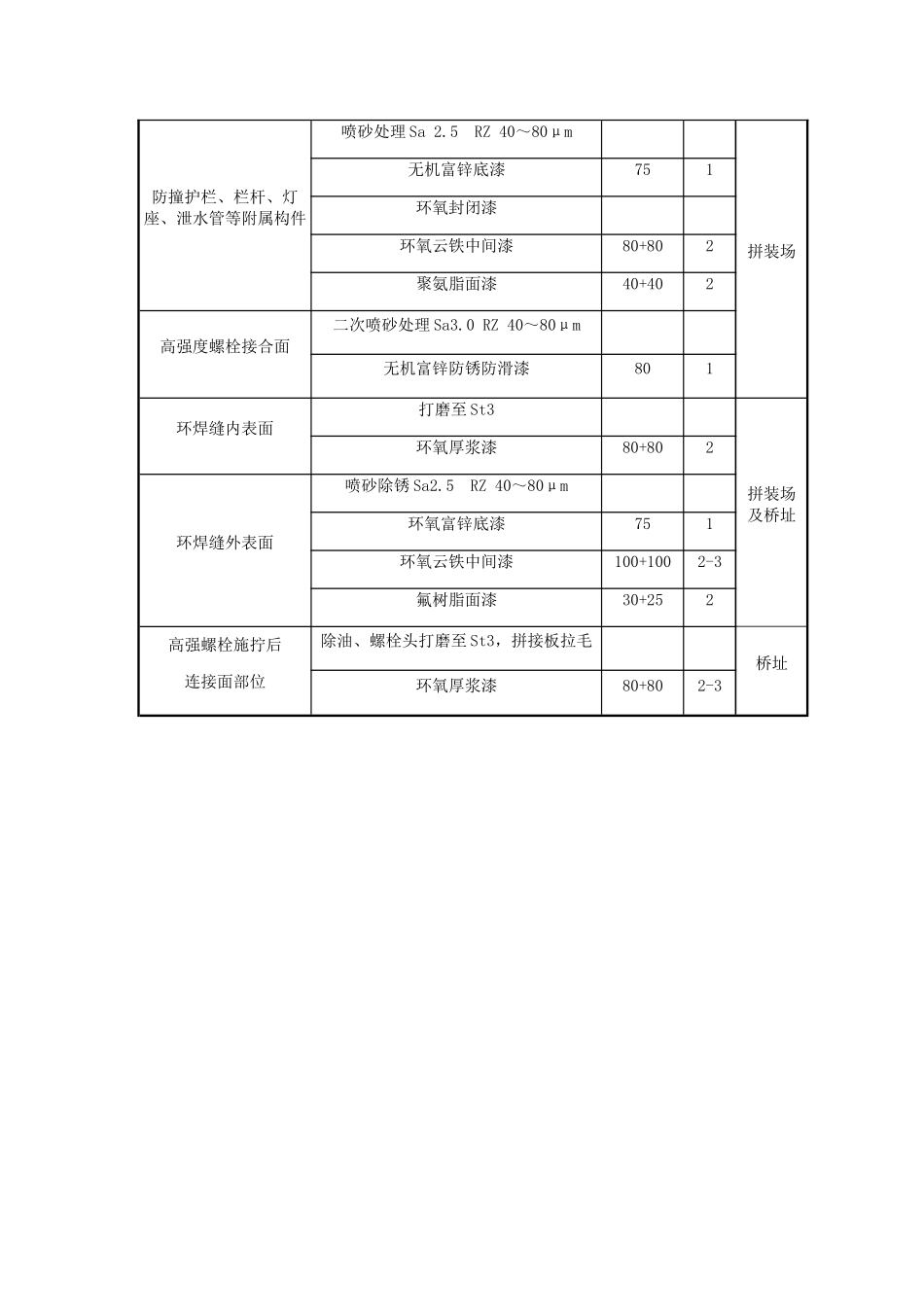

崇启通道起点接上海长江隧桥(崇明越江通道)崇明终点,在北湖大坝以东约 900 米、启东规划三条港港区以西 2
5 公里处跨越长江北支,主桥长 0
944km,桥跨布置为102+4×185+102 米,上部结构采纳 6 跨变截面钢箱梁;梁高最低处为 4
8 米,最高处为 9米;钢箱梁采纳正交异性钢板面板,顶板采纳 U 型肋加劲
顶板在顺桥向不同区段采纳了16mm、18mm、20mm、22mm 四种不同的厚度,主跨跨中附近板厚最大
底 板 采 纳 板 式 加 劲 肋 加 劲 , 基 本 间 距 600mm , 在 顺 桥 向 不 同 区 段 采 纳 了14mm、16mm、20mm、24mm、28mm、32mm、36mm、42mm、48mm 九种不同的钢板厚度
腹板在顺桥向不同区段采纳了 16mm、20mm、24mm、28mm 四种不同的钢板厚度,腹板内侧采纳板式加劲肋加劲,墩顶附近梁段靠近底板的纵向加劲肋与横向加劲肋焊接,其余部位纵向加劲肋在横向加劲肋处断开
横隔板间距 5
