工作面拉移串车安全技术措施

工作面拉移串车安全技术措施_第1页
1/6
工作面拉移串车安全技术措施_第2页
2/6
工作面拉移串车安全技术措施_第3页
3/6

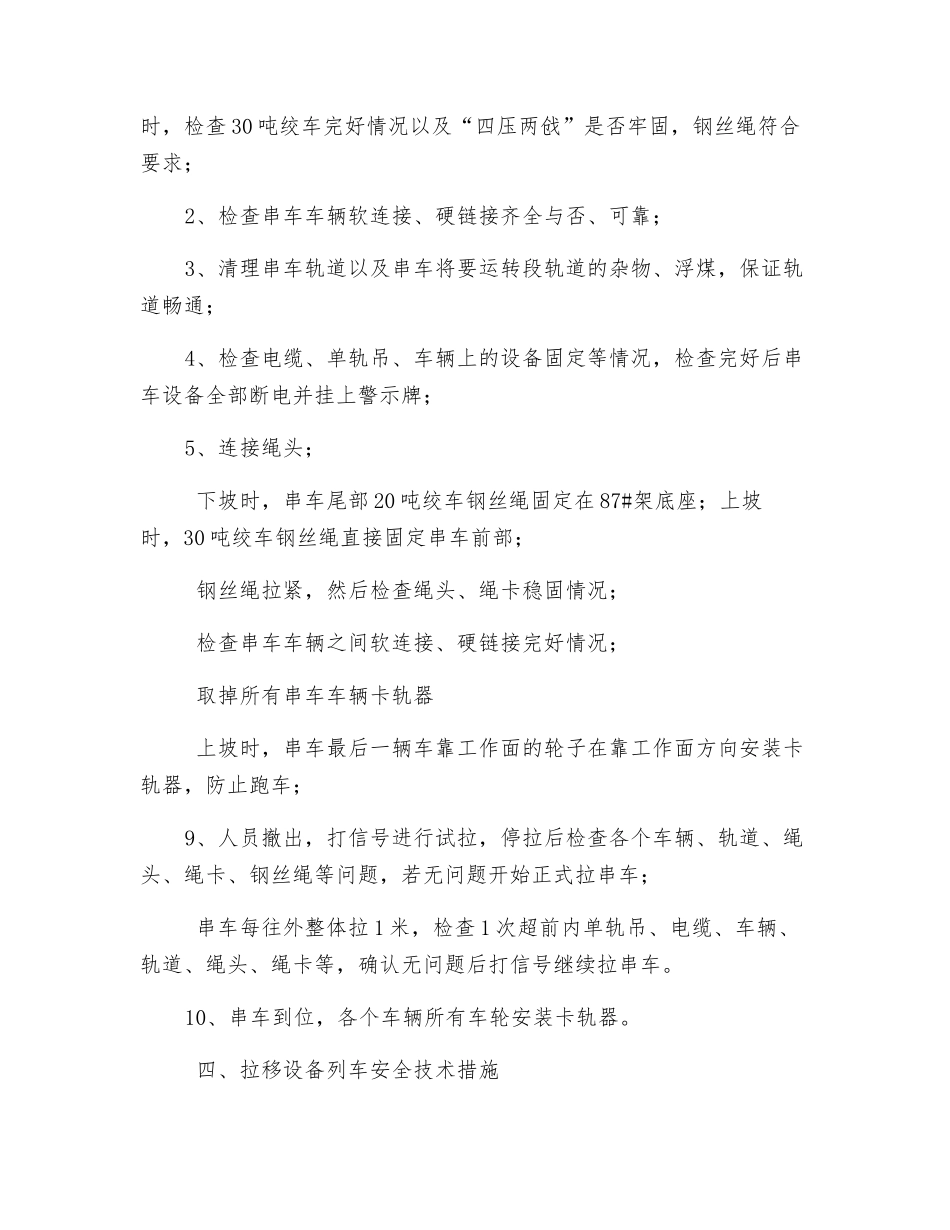

工作面拉移串车安全技术措施一、概述 为了进一步保证综采区工作面的正常推动,需将设备列车定期往前拉移;以及不必要拉移列车时,需先拉移单轨吊电缆,以保证工作面工作正常推动。为了进一步保证在此期间的安全,并顺利完成工作,特制定此安全技术措施,综采区全员要认真学习并严格执行。 二、施工组织机构 组 长:周 清 副组长:孟世林 成 员:综采区检测、修理班组 组长职责:统一计划与协调,全权负责拉移串车作业的准备及现场安全管理工作,拉串车时组长必须在现场指挥; 副组长职责:协助组长做好现场管理与协调,负责现场的人员调配和分工,落实检查拉串车的各个步骤、环节是否严格根据要求进行作业,如在作业中发生问题负次要责任。 成员:具体施工,其中电工负责设备停、送电与接地装置的拆除、安装。 三、拉串车施工工序1、检查绞车 检查各绞车信号、通讯装置完好,下坡时,检查串车尾部 20 吨绞车完好情况以及绞车平板车连接固定情况,钢丝绳符合要求;上坡时,检查 30 吨绞车完好情况以及“四压两戗”是否牢固,钢丝绳符合要求;2、检查串车车辆软连接、硬链接齐全与否、可靠;3、清理串车轨道以及串车将要运转段轨道的杂物、浮煤,保证轨道畅通;4、检查电缆、单轨吊、车辆上的设备固定等情况,检查完好后串车设备全部断电并挂上警示牌;5、连接绳头; 下坡时,串车尾部 20 吨绞车钢丝绳固定在 87#架底座;上坡时,30 吨绞车钢丝绳直接固定串车前部; 钢丝绳拉紧,然后检查绳头、绳卡稳固情况; 检查串车车辆之间软连接、硬链接完好情况; 取掉所有串车车辆卡轨器 上坡时,串车最后一辆车靠工作面的轮子在靠工作面方向安装卡轨器,防止跑车;9、人员撤出,打信号进行试拉,停拉后检查各个车辆、轨道、绳头、绳卡、钢丝绳等问题,若无问题开始正式拉串车; 串车每往外整体拉 1 米,检查 1 次超前内单轨吊、电缆、车辆、轨道、绳头、绳卡等,确认无问题后打信号继续拉串车。10、串车到位,各个车辆所有车轮安装卡轨器。 四、拉移设备列车安全技术措施 所有从事此项工作的作业人员必须学习此安全技术措施,组长在班前会必须提前告知作业风险源以及其注意事项,副组长提前组织安排好作业人员,分工明确和作业内容; 拉串车前,必须检查绞车信号及人员通讯装置(对讲机)是否完好,对讲机电量充足,绞车钢丝绳是否符合要求; 拉串车前,必须指派专人检查绞车的钢丝绳完好情况、做好记录,发现钢丝绳断股...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工作面拉移串车安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
