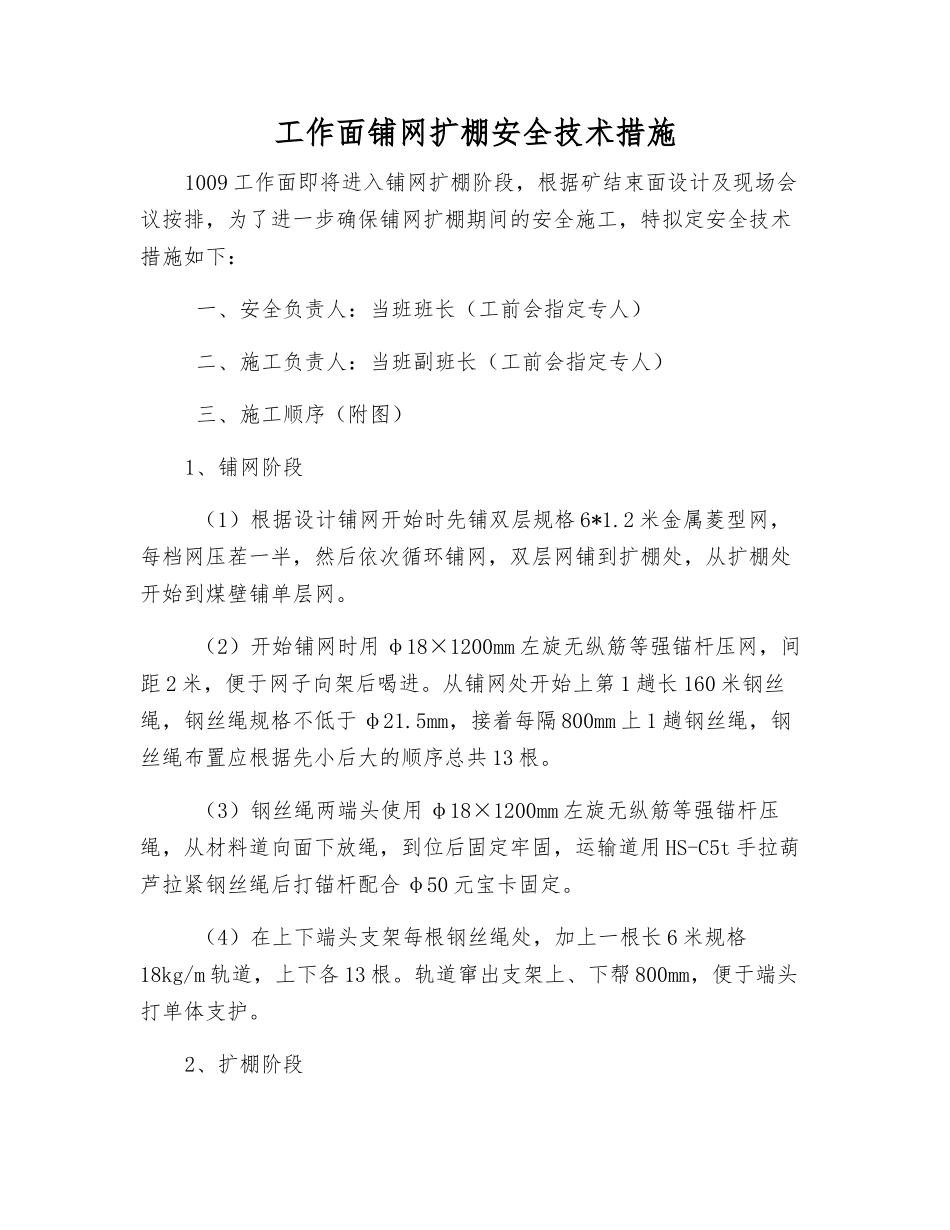

工作面铺网扩棚安全技术措施1009 工作面即将进入铺网扩棚阶段,根据矿结束面设计及现场会议按排,为了进一步确保铺网扩棚期间的安全施工,特拟定安全技术措施如下: 一、安全负责人:当班班长(工前会指定专人) 二、施工负责人:当班副班长(工前会指定专人) 三、施工顺序(附图)1、铺网阶段 (1)根据设计铺网开始时先铺双层规格 6*1.2 米金属菱型网,每档网压茬一半,然后依次循环铺网,双层网铺到扩棚处,从扩棚处开始到煤壁铺单层网。 (2)开始铺网时用 φ18×1200mm 左旋无纵筋等强锚杆压网,间距 2 米,便于网子向架后喝进。从铺网处开始上第 1 趟长 160 米钢丝绳,钢丝绳规格不低于 φ21.5mm,接着每隔 800mm 上 1 趟钢丝绳,钢丝绳布置应根据先小后大的顺序总共 13 根。 (3)钢丝绳两端头使用 φ18×1200mm 左旋无纵筋等强锚杆压绳,从材料道向面下放绳,到位后固定牢固,运输道用 HS-C5t 手拉葫芦拉紧钢丝绳后打锚杆配合 φ50 元宝卡固定。 (4)在上下端头支架每根钢丝绳处,加上一根长 6 米规格18kg/m 轨道,上下各 13 根。轨道窜出支架上、下帮 800mm,便于端头打单体支护。2、扩棚阶段 (1)当第 13 排钢丝绳、轨道上完后,第一档网铺到支架后老塘底板处,开始把支架连结前溜子的连接头拆掉,用单体把溜子抵到煤壁用煤机扩棚,扩棚净宽不低于 3500mm。够一档锚杆、锚索距离及时支护。 (2)扩棚期间要打 5 排锚杆,锚杆为 φ18×1800mm 左旋无纵筋等强螺纹钢锚杆,间距为 1000mm,排距 800mm。第一根锚杆与支架前梁间距 150mm。锚杆上沿工作面倾斜方向使用长 4000mm、φ12mm 钢筋梯子梁压网,搭茬不得低于 100mm。 (3)扩棚期间,顶板采纳 φ15.24*6300mm 锚索加强支护,“五花”布置,间距 4500mm,排距 1000mm,总计 3 排。第一排锚索与支架前梁间距 750mm。溜尾 20 架不跟底板可使用 φ15.24*5300mm 锚索,锚索打入岩层不低于 1000mm。 (4)煤壁侧采纳 φ18*1200mm 的左旋无纵筋等强锚杆支护,间距 1000mm,排距 1500mm,挂单层金属网。下锚杆垂直煤壁距底板1250mm,上锚杆与煤壁夹角 15 度。 四、质量要求1、铺网期间网与网压茬一半,双层网压茬对接时,联网采纳三角形联网法,纽扣用双股 14#扎丝扣实扎紧,间距 200mm 成三角形联网。2、铺网过程当中上钢丝绳时,钢丝绳要用铁丝扎紧,钢丝绳与网子之间每隔 1000mm 用铁丝与金属网捆成整...
