停车生产操作规程(6 页)Good is good, but better carries it
精益求精,善益求善
停车生产操作规程山东沙洲精细化工有限公司编制:审核:批准:开
停车生产操作规程一
基建完工后的第一次开车基建完工后的第一次开车,一般按四个阶段进行:开车前的准备工作;单机试车;联动试车;化工试车;下面分别予以简单介绍

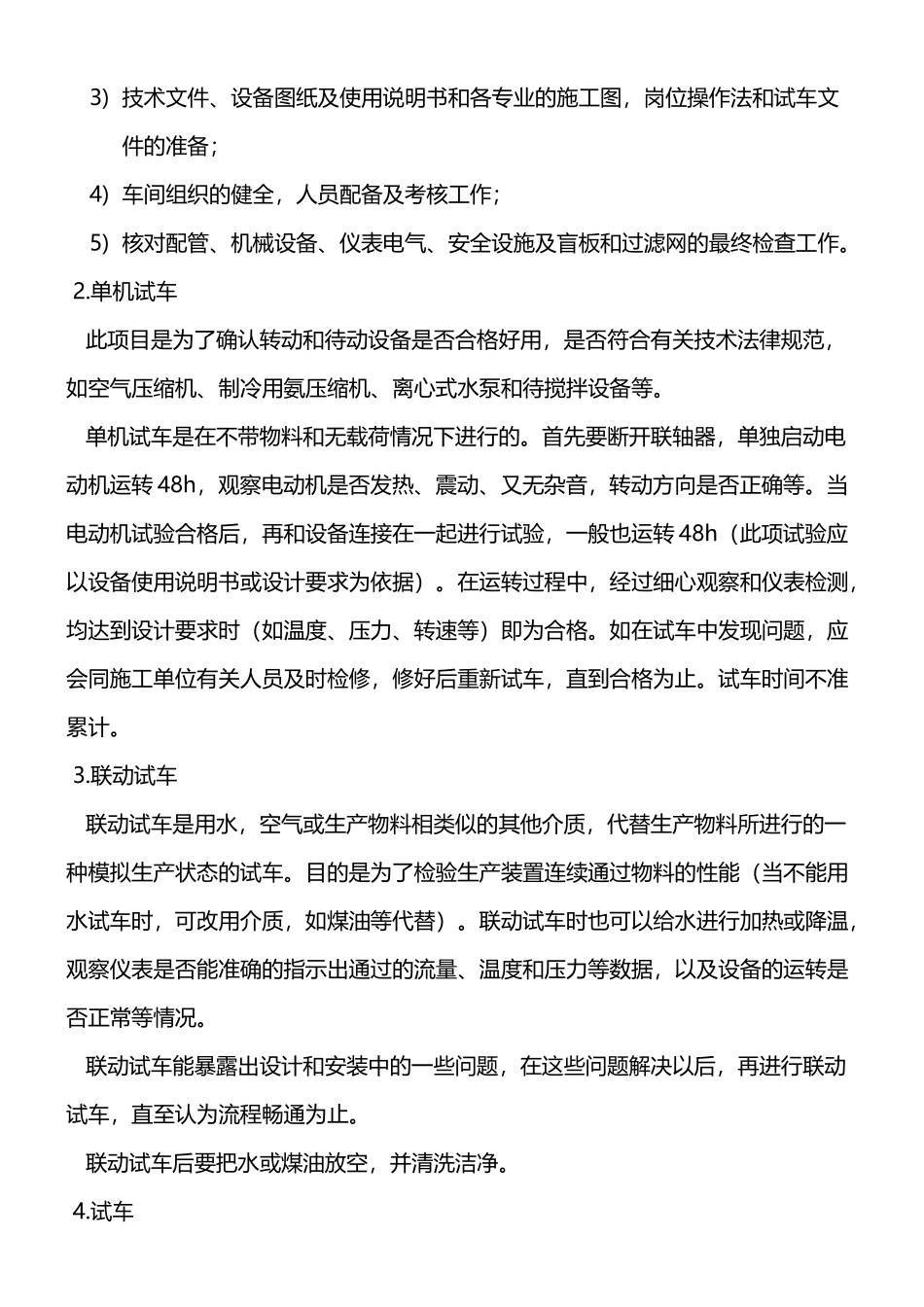

开车前的准备工作1) 施工工程安装完毕后的验收工作;2) 开车所需原料、辅助原料、公用工程(水、电、气),以及生产所需物资的准备工作;3) 技术文件、设备图纸及使用说明书和各专业的施工图,岗位操作法和试车文件的准备;4) 车间组织的健全,人员配备及考核工作;5) 核对配管、机械设备、仪表电气、安全设施及盲板和过滤网的最终检查工作
单机试车 此项目是为了确认转动和待动设备是否合格好用,是否符合有关技术法律规范,如空气压缩机、制冷用氨压缩机、离心式水泵和待搅拌设备等
单机试车是在不带物料和无载荷情况下进行的
首先要断开联轴器,单独启动电动机运转 48h,观察电动机是否发热、震动、又无杂音,转动方向是否正确等
当电动机试验合格后,再和设备连接在一起进行试验,一般也运转 48h(此项试验应以设备使用说明书或设计要求为依据)
在运转过程中,经过细心观察和仪表检测,均达到设计要求时(如温度、压力、转速等)即为合格
如在试车中发现问题,应会同施工单位有关人员及时检修,修好后重新试车,直到合格为止
试车时间不准累计
联动试车 联动试车是用水,空气或生产物料相类似的其他介质,代替生产物料所进行的一种模拟生产状态的试车
目的是为了检验生产装置连续通过物料的性能(当不能用水试车时,可改用介质,如煤油等代替)
联动试车时也可以给水进行加热或降温,观察仪表是否能准确的指示出通过的流量、温度和压力等数据,以及设备的运转是否正常等情况
