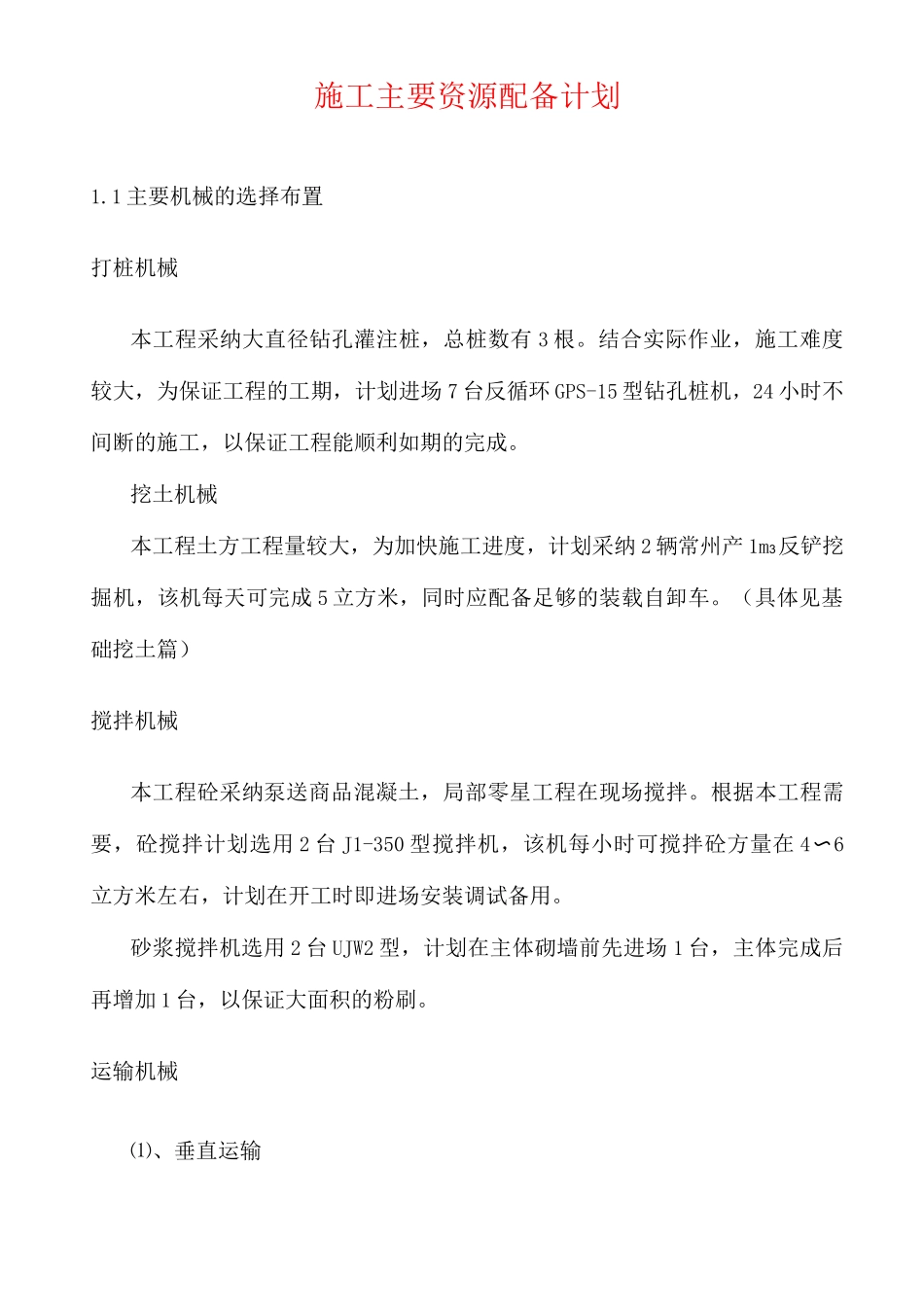

施工主要资源配备计划1
1 主要机械的选择布置打桩机械本工程采纳大直径钻孔灌注桩,总桩数有 3 根
结合实际作业,施工难度较大,为保证工程的工期,计划进场 7 台反循环 GPS-15 型钻孔桩机,24 小时不间断的施工,以保证工程能顺利如期的完成
挖土机械本工程土方工程量较大,为加快施工进度,计划采纳 2 辆常州产 1m3反铲挖掘机,该机每天可完成 5 立方米,同时应配备足够的装载自卸车
(具体见基础挖土篇)搅拌机械本工程砼采纳泵送商品混凝土,局部零星工程在现场搅拌
根据本工程需要,砼搅拌计划选用 2 台 J1-350 型搅拌机,该机每小时可搅拌砼方量在 4〜6立方米左右,计划在开工时即进场安装调试备用
砂浆搅拌机选用 2 台 UJW2 型,计划在主体砌墙前先进场 1 台,主体完成后再增加 1 台,以保证大面积的粉刷
运输机械⑴、垂直运输垂直运输主要采纳 2 台 60t
m 塔吊,2 台人货施工升降电梯,在装饰工程施工阶段,2 台塔吊拆除
②、施工电梯:本工程计划设 2 台人货施工电梯,型号为 SCD2J 型,额定载重量为 2*20Kg,搭设高度 80 米左右
♦布置:施工电梯必须紧靠建筑物,具体见总平面布置图
♦注意事项:施工电梯应有专人管理,并应设置防雷装置
施工电梯应与建筑物进行有效的拉结,保证安全
⑵、商品砼输送本工程所有砼计划全部采纳泵送商品砼(零星工程除外),输送泵基础阶段计划选用 2 台汽车泵,主体阶段选用 2 台固定泵,进场根据浇捣需求决定,要求泵送能力达到 30ms/h,砼浇筑通过泵管进行,垂直泵管沿楼面结构预留孔送至浇捣部位
(预留孔不得在结构有特别要求处,如厕所)1

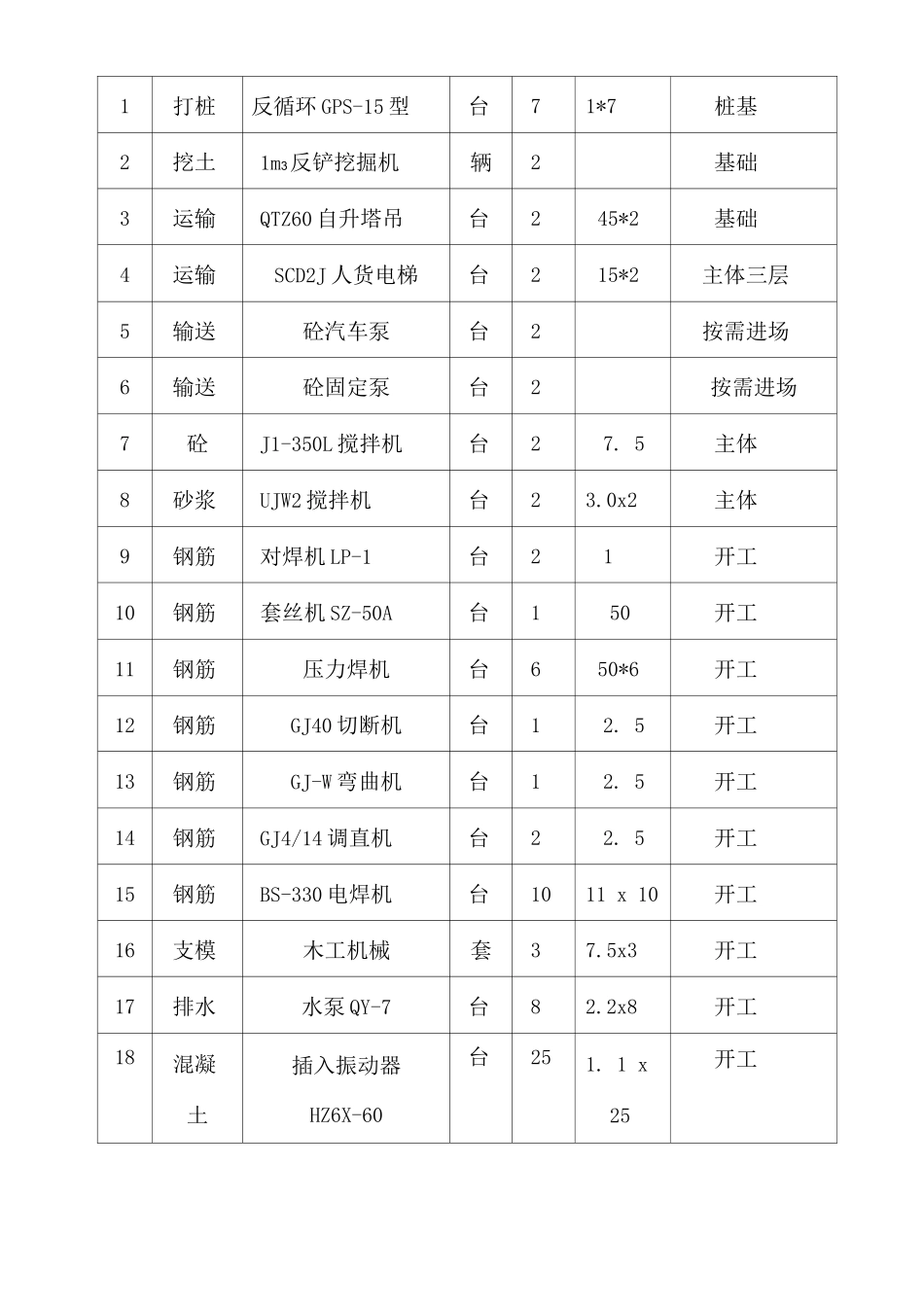

2 施工机械设备计划表根据选定的施工方案,计划投入的机械设备及进场时间如下表(安装机械见安装工程篇):主要机械设备及进场时间序用途机械名称单数功率进场形象部位量KW位1打桩反循环 GPS
