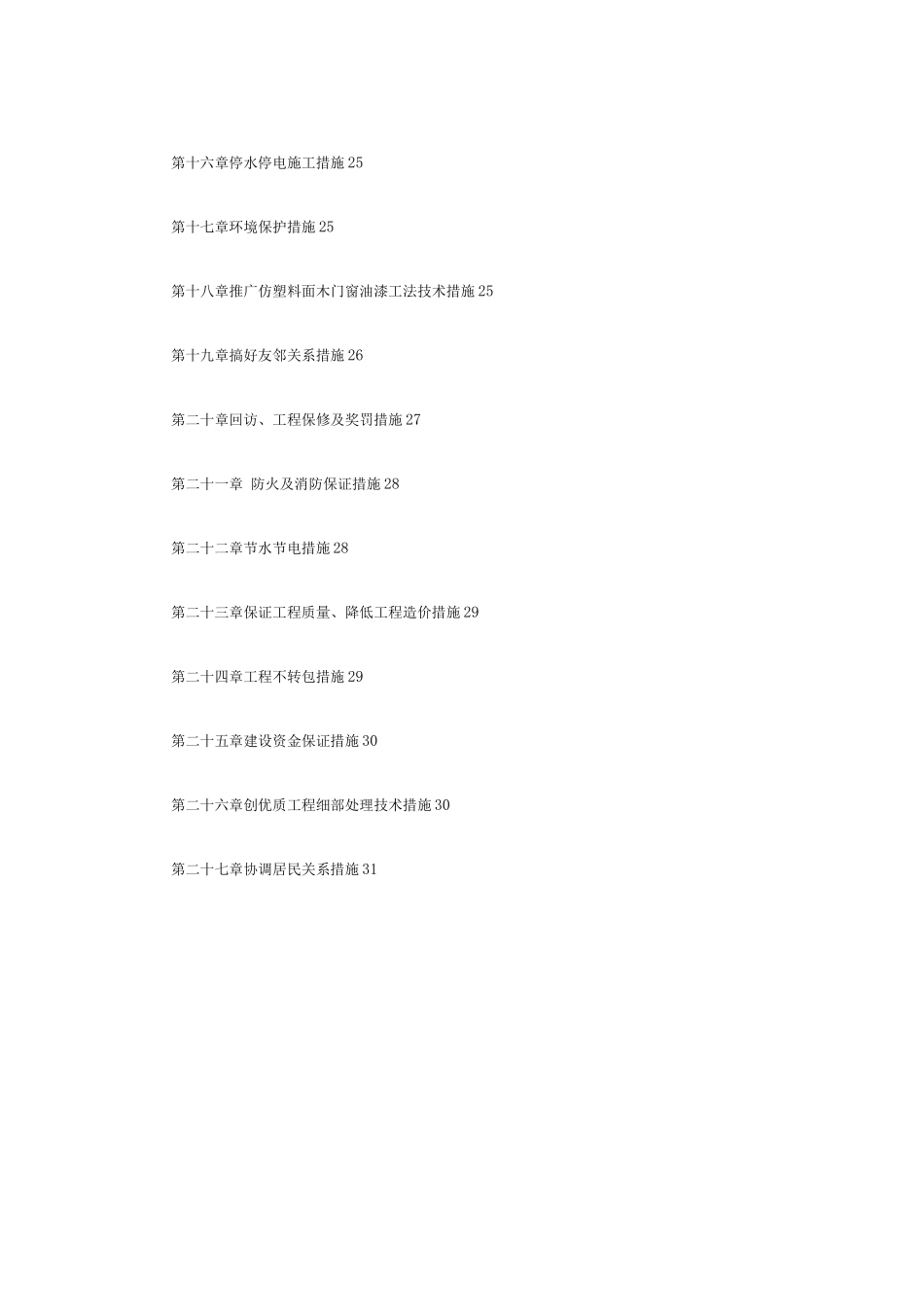

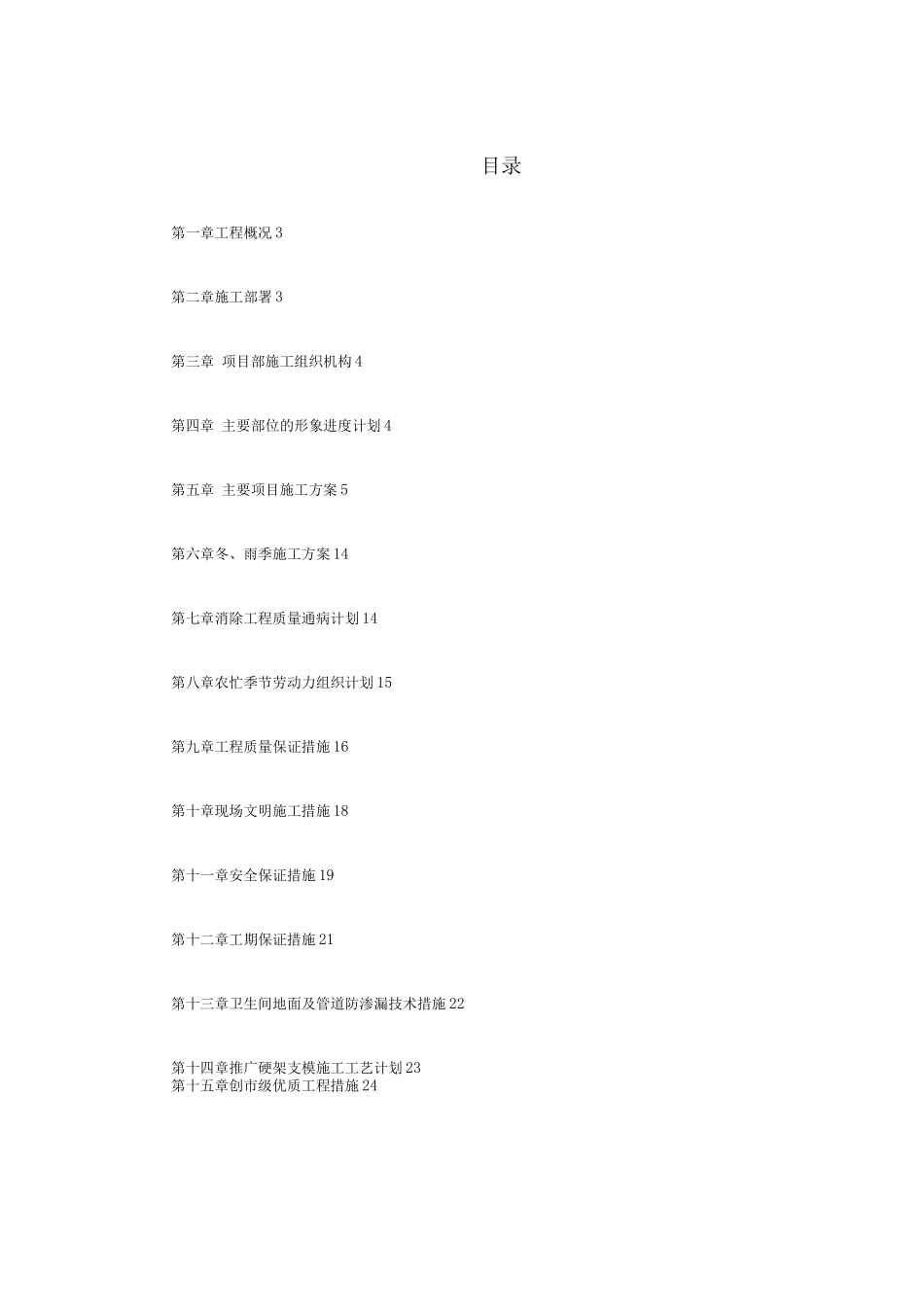

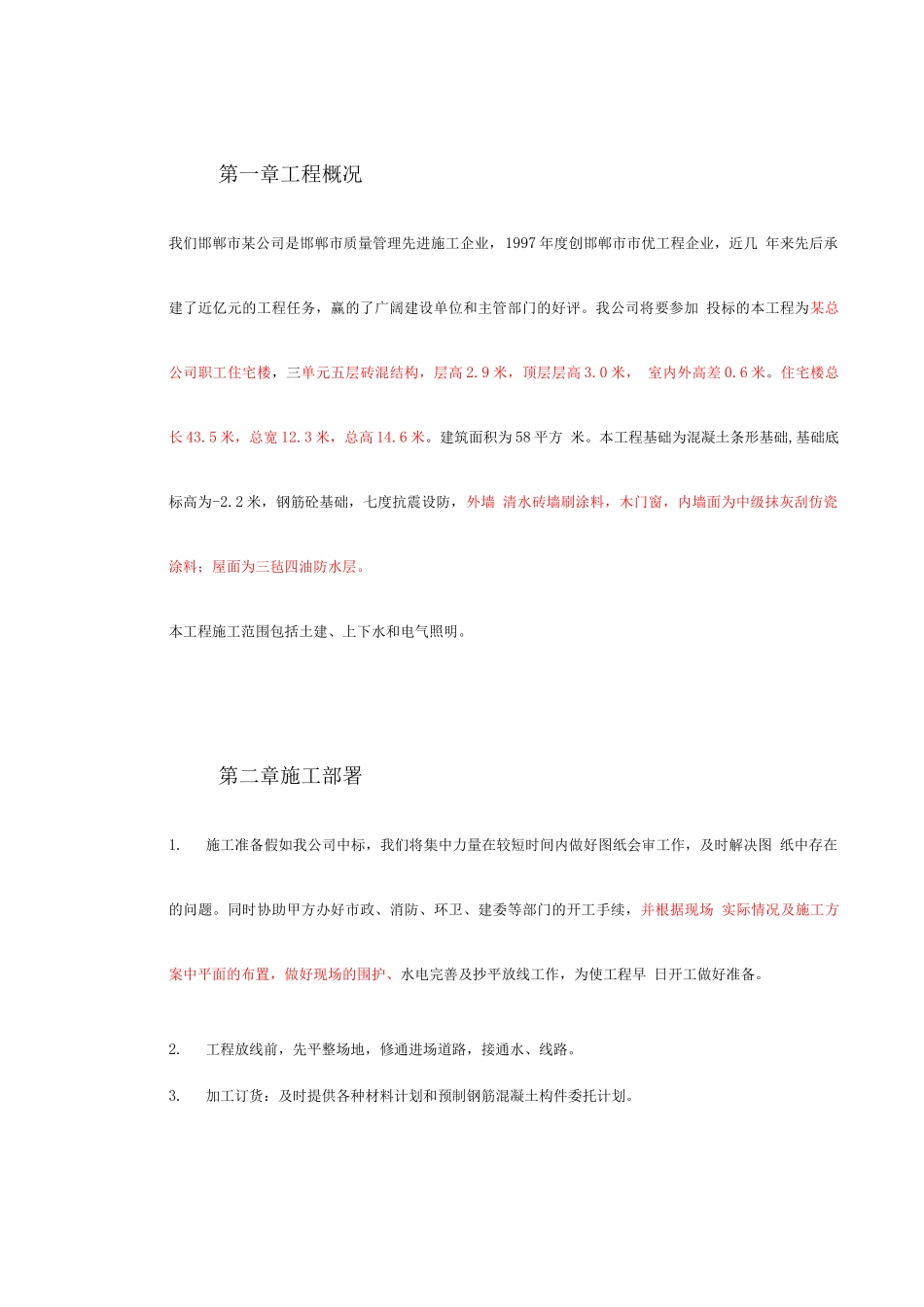

目录第一章工程概况 3第二章施工部署 3第三章 项目部施工组织机构 4第四章 主要部位的形象进度计划 4第五章 主要项目施工方案 5第六章冬、雨季施工方案 14第七章消除工程质量通病计划 14第八章农忙季节劳动力组织计划 15第九章工程质量保证措施 16第十章现场文明施工措施 18第十一章安全保证措施 19第十二章工期保证措施 21第十三章卫生间地面及管道防渗漏技术措施 22第十四章推广硬架支模施工工艺计划 23第十五章创市级优质工程措施 24第十六章停水停电施工措施 25第十七章环境保护措施 25第十八章推广仿塑料面木门窗油漆工法技术措施 25第十九章搞好友邻关系措施 26第二十章回访、工程保修及奖罚措施 27第二十一章 防火及消防保证措施 28第二十二章节水节电措施 28第二十三章保证工程质量、降低工程造价措施 29第二十四章工程不转包措施 29第二十五章建设资金保证措施 30第二十六章创优质工程细部处理技术措施 30第二十七章协调居民关系措施 31第一章工程概况我们邯郸市某公司是邯郸市质量管理先进施工企业,1997 年度创邯郸市市优工程企业,近几 年来先后承建了近亿元的工程任务,赢的了广阔建设单位和主管部门的好评。我公司将要参加 投标的本工程为某总公司职工住宅楼,三单元五层砖混结构,层高 2.9 米,顶层层高 3.0 米, 室内外高差 0.6 米。住宅楼总长 43.5 米,总宽 12.3 米,总高 14.6 米。建筑面积为 58 平方 米。本工程基础为混凝土条形基础,基础底标高为-2.2 米,钢筋砼基础,七度抗震设防,外墙 清水砖墙刷涂料,木门窗,内墙面为中级抹灰刮仿瓷涂料;屋面为三毡四油防水层。本工程施工范围包括土建、上下水和电气照明。第二章施工部署1.施工准备假如我公司中标,我们将集中力量在较短时间内做好图纸会审工作,及时解决图 纸中存在的问题。同时协助甲方办好市政、消防、环卫、建委等部门的开工手续,并根据现场 实际情况及施工方案中平面的布置,做好现场的围护、水电完善及抄平放线工作,为使工程早 日开工做好准备。2.工程放线前,先平整场地,修通进场道路,接通水、线路。3.加工订货:及时提供各种材料计划和预制钢筋混凝土构件委托计划。第三章项目部施工组织机构为优质高效率的完成复兴粮油贸易总公司职工住宅楼的建设任务,我们邯郸市第一建筑安装公 司将尽最大努力完成该工程施工任务。并成立工程项目部,负责工程施工和甲乙双方的业务往 来。本工程严格实行专款...
