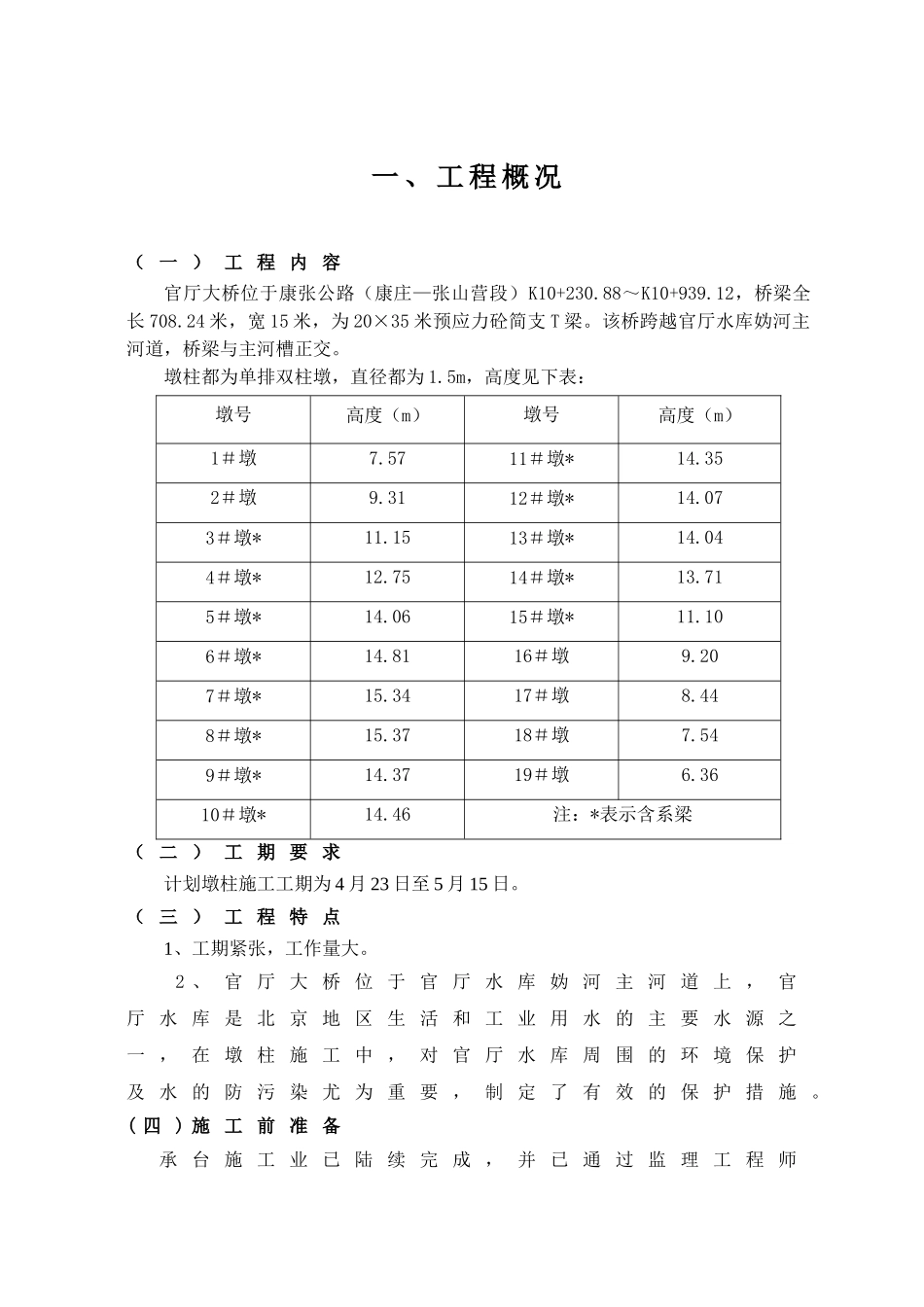

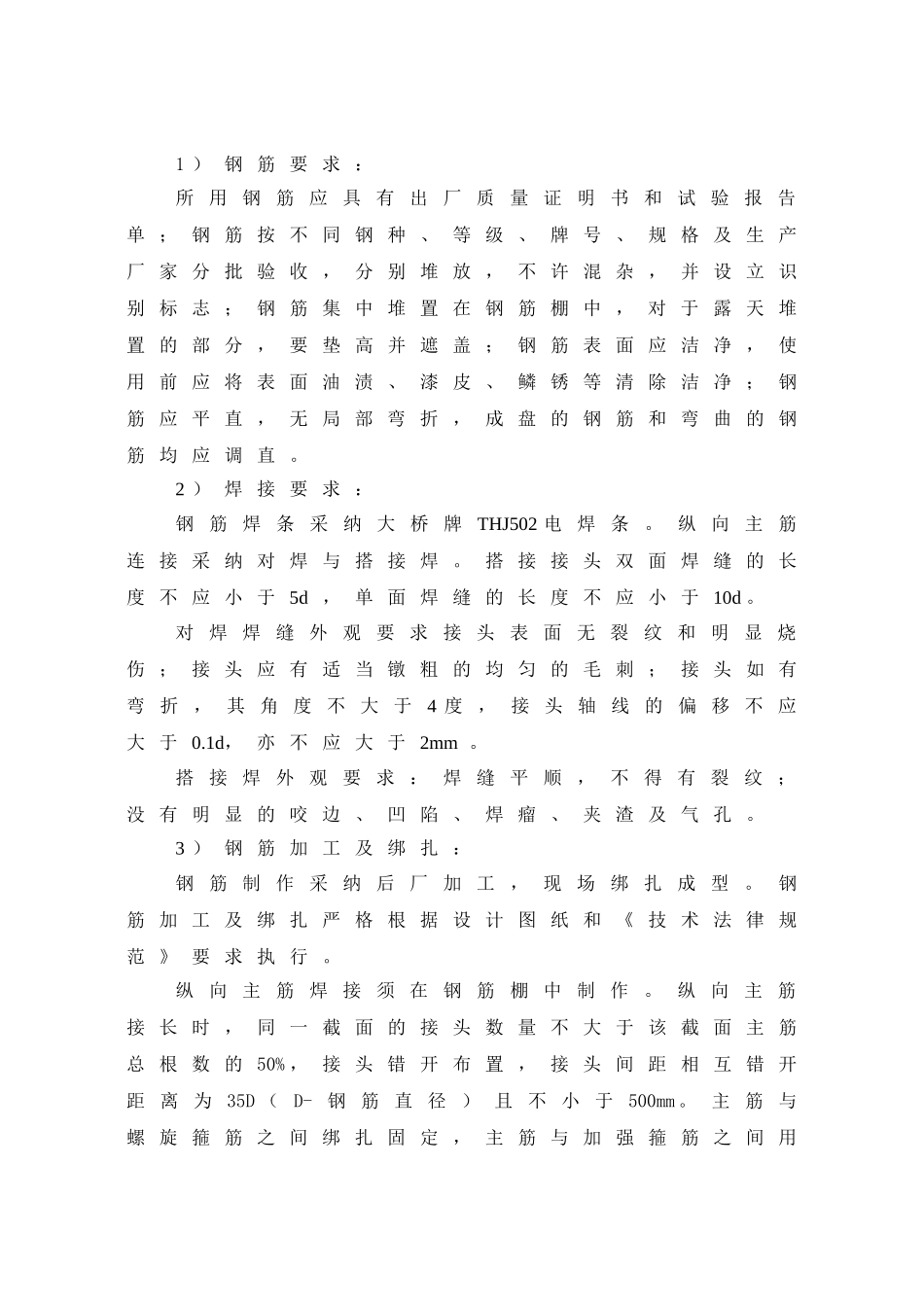

一 、 工 程 概 况( 一 ) 工 程 内 容官厅大桥位于康张公路(康庄—张山营段)K10+230.88~K10+939.12,桥梁全长 708.24 米,宽 15 米,为 20×35 米预应力砼简支 T 梁。该桥跨越官厅水库妫河主河道,桥梁与主河槽正交。墩柱都为单排双柱墩,直径都为 1.5m,高度见下表:墩号高度(m)墩号高度(m)1#墩7.5711#墩*14.352#墩9.3112#墩*14.073#墩*11.1513#墩*14.044#墩*12.7514#墩*13.715#墩*14.0615#墩*11.106#墩*14.8116#墩9.207#墩*15.3417#墩8.448#墩*15.3718#墩7.549#墩*14.3719#墩6.3610#墩*14.46注:*表示含系梁( 二 ) 工 期 要 求计划墩柱施工工期为 4 月 23 日至 5 月 15 日。( 三 ) 工 程 特 点1、工期紧张,工作量大。2 、 官 厅 大 桥 位 于 官 厅 水 库 妫 河 主 河 道 上 , 官厅 水 库 是 北 京 地 区 生 活 和 工 业 用 水 的 主 要 水 源 之一 , 在 墩 柱 施 工 中 , 对 官 厅 水 库 周 围 的 环 境 保 护及 水 的 防 污 染 尤 为 重 要 , 制 定 了 有 效 的 保 护 措 施 。( 四 ) 施 工 前 准 备承 台 施 工 业 已 陆 续 完 成 , 并 已 通 过 监 理 工 程 师的 认 可 , 符 合 法 律 规 范 及 设 计 要 求 。墩柱施工的各种准备工作已完成,满足施工需要的临建设施及水电配置已完成,储料场、钢筋棚已按有关要求设置,且已投入使用;施工用的各种原材料和半成品已通过自检和监理工程师抽检,测量放样已完毕,并经复核满足技术法律规范要求,设计图纸已会审,各种施工原始记录表格及其他准备工作已完成;包括人员、设备在内的试验室已成立,各种检测设备已标定,试验室已取得临时资质,砼配合比已完成;包括技术人员、各工种、生产工人在内的现场施工组织机构和以项目经理为质量第一责任人的质量保证体系已建立,具备了墩柱开工的条件。二 、 墩 柱 施 工 工 艺( 一 ) 质 量 目 标 及 技 术 质 量 要 求1 、 质 量 目 标 : 墩 柱 ( 系 梁 ) 分 项 工 程 合 格 率100% 。2 、 技 术 质 量 要 求 :1 )断 面 尺 寸 : 最 大 偏 差 ±15mm 。2 )轴 线 偏 位 : 最 大 偏 差 10mm。3 )混 凝 土 强 度 : 符 合 设 计 要 求 。4 )柱顶...
