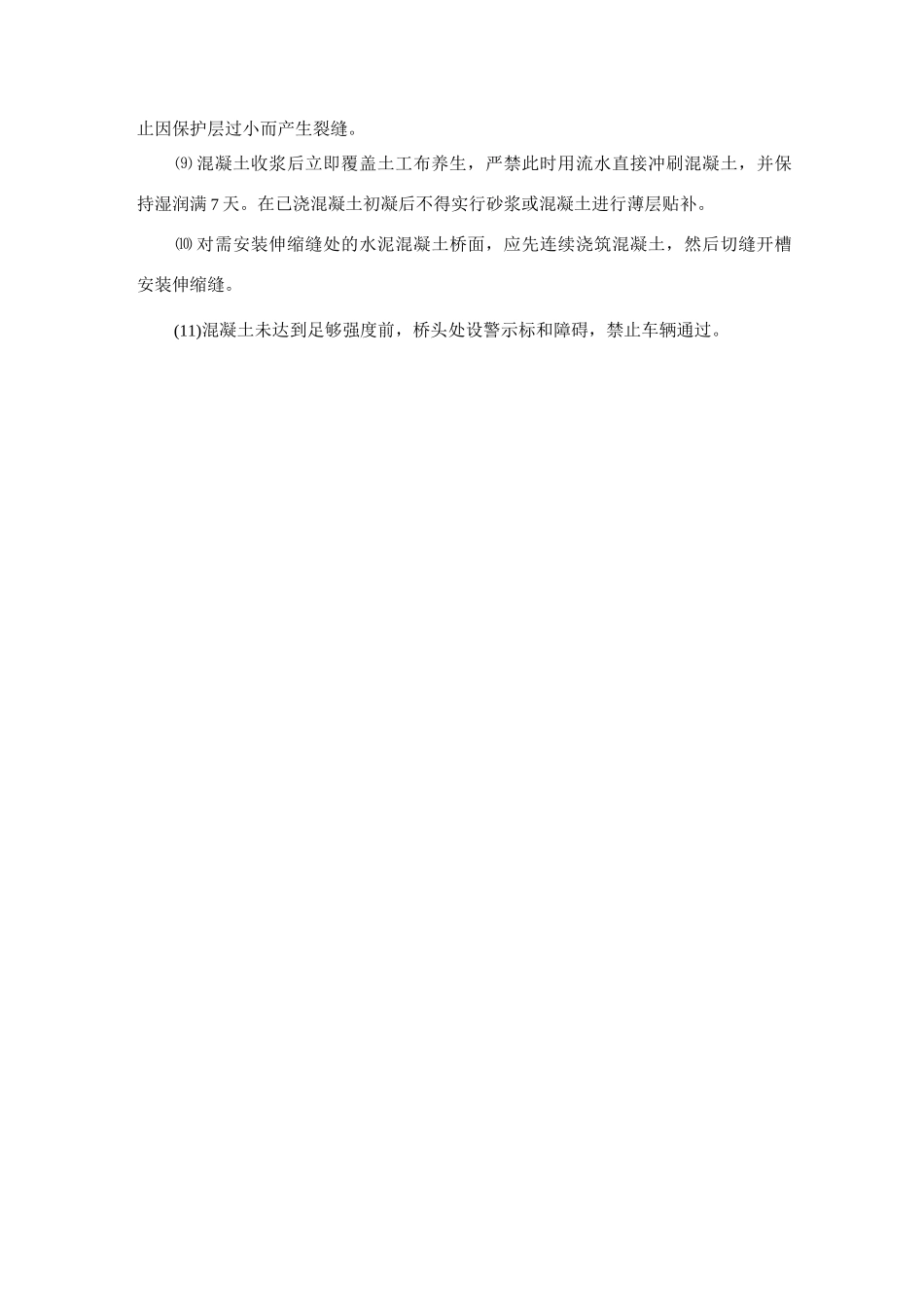

桥面铺装施工工艺及施工方法要点1、桥面铺装施工艺清除桥面浮渣、清洗桥面 T 精确放样 T 绑扎钢筋 T 安装模板并清扫 T 安装振动梁T 混凝土浇筑 T 整平、水冲、养生。2、桥面铺装施工方法要点⑴ 桥面湿接缝施工前后,均应对梁面进行纵、横向联测并提交梁顶实测标高,凡相邻梁片翼板高差施工误差大于 2cm 以上,应实行措施调整,并经监理工程师批准后方可施工,以确保桥面铺装的厚度。凿除浮渣、浮浆,清除杂物,并用高压水枪冲洗洁净,且保持湿润,没有积水。⑵ 按设计位置进行钢筋绑扎,严格控制钢筋网标高,钢筋网垫石推举采纳未经磨光的石板片,钢筋网宜采纳点焊。⑶ 用滚筒进行提浆粗平,有专人检查与混凝土面接触情况,并及时填挖。使滚筒保持滚动状态,而且与混凝土面没有空隙。混凝土的施工要注意平整度的控制,养护采纳土工布覆盖洒水养护。⑷ 摊铺时混凝土料应略高于模板,采纳刮尺刮平,刮尺应紧贴模板,横桥向反复撮动,纵桥向平稳前移,并观察与混凝土面接触情况,及时调整混凝土坍落度,刮尺必须有足够的强度,防止变形。用直尺检查平整度,并由熟练工人精平。⑸ 精平完毕后,用喷洒设备喷洒高效缓凝剂于桥面铺装混凝土表面,使其表面3〜5mm 厚范围内的混凝土凝聚时间长于构件内部混凝土凝聚时间,形成一个时间差;当桥面铺装内部混凝土达到凝聚,但表层混凝土未达到凝聚时,用冲洗设备对表层混凝土进行冲洗,去除表层的浮浆和部分细集料,使粗集料部分裸露(1/3〜1/2 粒径)形成粗糙表面。⑹ 做一段铺装作为试验段,仔细总结,符合要求后方再大面积施工。⑺ 夏季施工,避开在中午 11 点至 15 点高温天气下施工。做好防雨措施,准备一定长度的人字型避雨蓬,遇雨时,应立即停止施工,做好已施工段的防雨工作。⑻ 根据模板高度合理调整钢筋的高度,合理分配上保护层与下保护层的大小,防止因保护层过小而产生裂缝。⑼ 混凝土收浆后立即覆盖土工布养生,严禁此时用流水直接冲刷混凝土,并保持湿润满 7 天。在已浇混凝土初凝后不得实行砂浆或混凝土进行薄层贴补。⑽ 对需安装伸缩缝处的水泥混凝土桥面,应先连续浇筑混凝土,然后切缝开槽安装伸缩缝。(11)混凝土未达到足够强度前,桥头处设警示标和障碍,禁止车辆通过。
