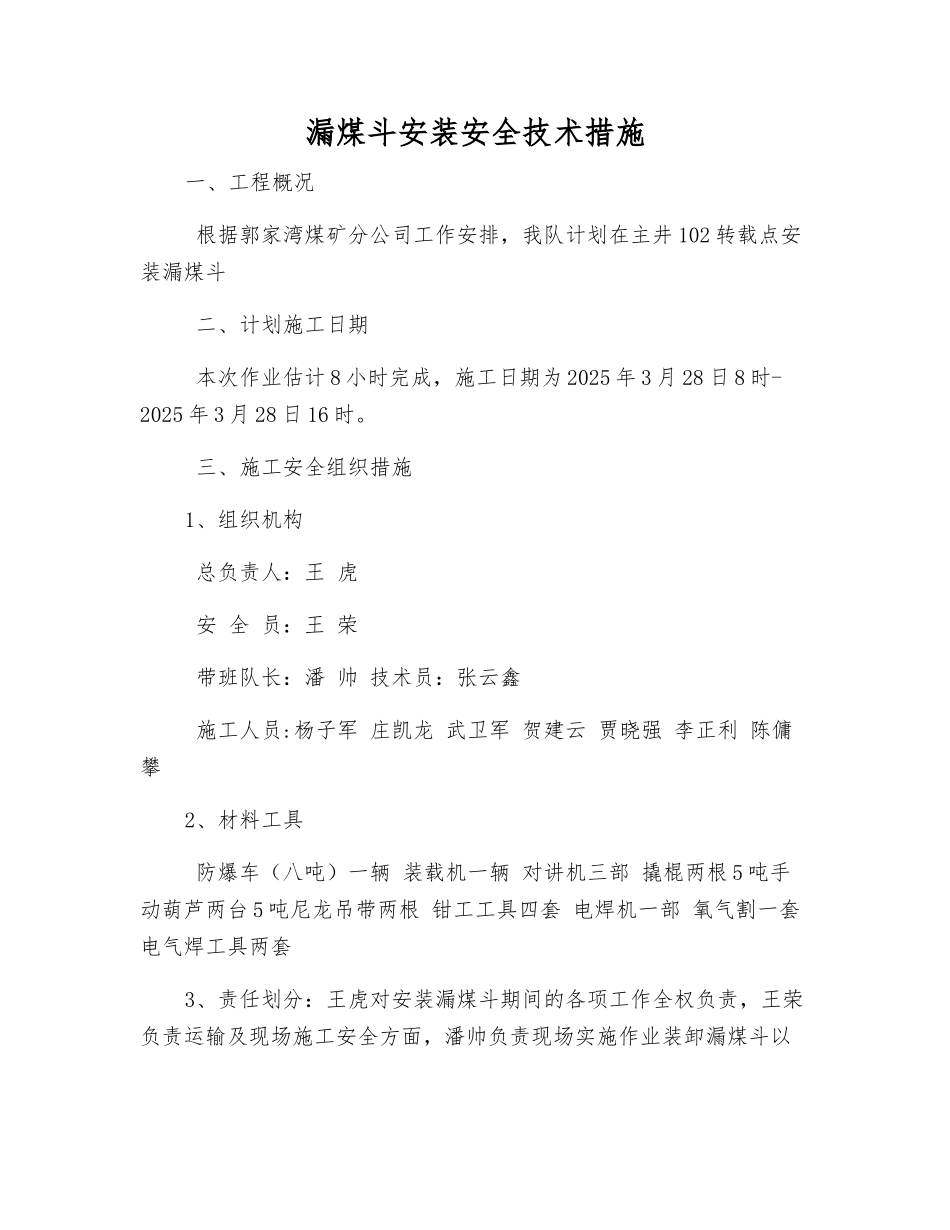

漏煤斗安装安全技术措施一、工程概况 根据郭家湾煤矿分公司工作安排,我队计划在主井 102 转载点安装漏煤斗 二、计划施工日期 本次作业估计 8 小时完成,施工日期为 2025 年 3 月 28 日 8 时-2025 年 3 月 28 日 16 时
三、施工安全组织措施1、组织机构 总负责人:王 虎 安 全 员:王 荣 带班队长:潘 帅 技术员:张云鑫 施工人员:杨子军 庄凯龙 武卫军 贺建云 贾晓强 李正利 陈傭攀2、材料工具 防爆车(八吨)一辆 装载机一辆 对讲机三部 撬棍两根 5 吨手动葫芦两台 5 吨尼龙吊带两根 钳工工具四套 电焊机一部 氧气割一套 电气焊工具两套3、责任划分:王虎对安装漏煤斗期间的各项工作全权负责,王荣负责运输及现场施工安全方面,潘帅负责现场实施作业装卸漏煤斗以及漏煤斗安装,张云鑫负责编制各种安全技术措施,并现场协助潘帅组织装卸与安装
四、施工作业安全技术措施1

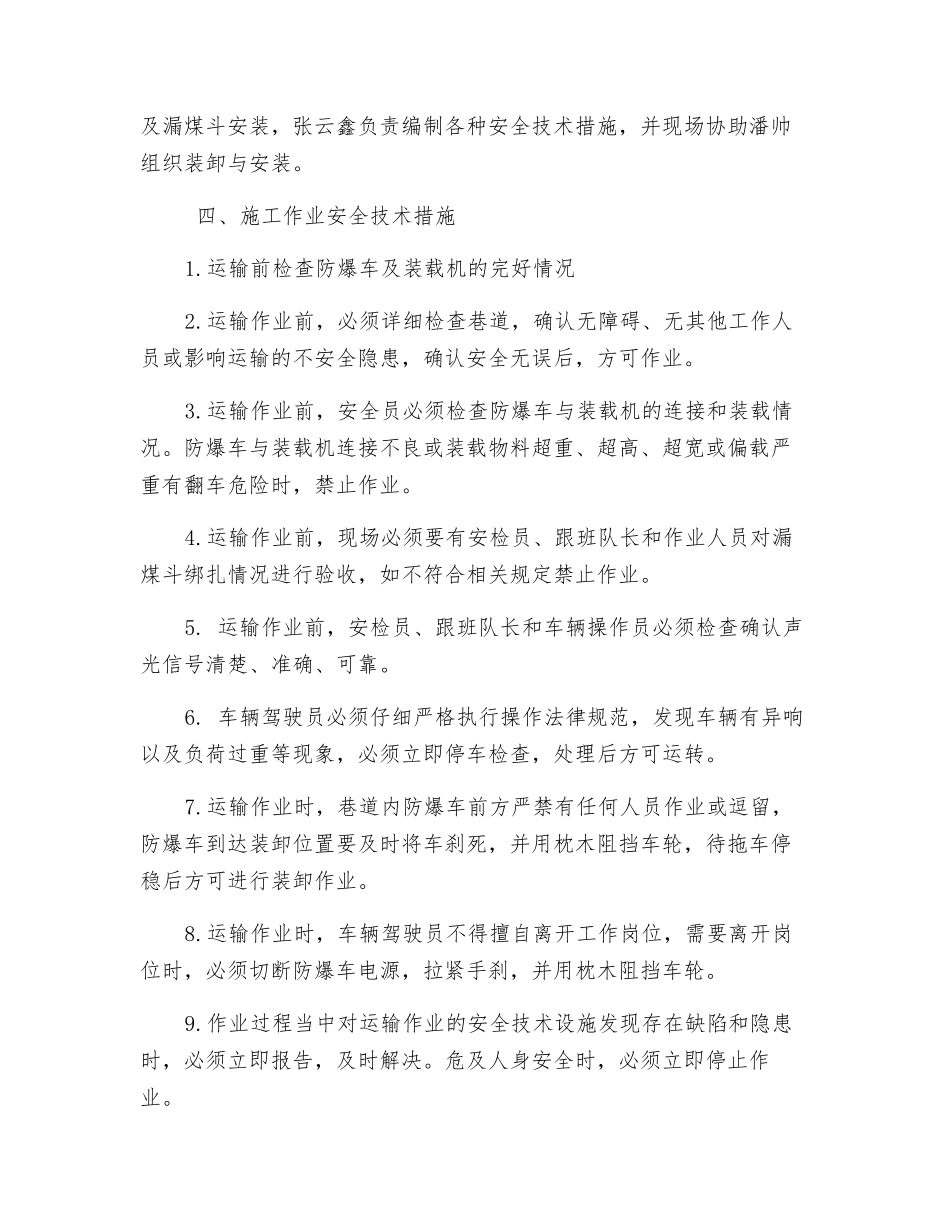

运输前检查防爆车及装载机的完好情况2
运输作业前,必须详细检查巷道,确认无障碍、无其他工作人员或影响运输的不安全隐患,确认安全无误后,方可作业
运输作业前,安全员必须检查防爆车与装载机的连接和装载情况
防爆车与装载机连接不良或装载物料超重、超高、超宽或偏载严重有翻车危险时,禁止作业
运输作业前,现场必须要有安检员、跟班队长和作业人员对漏煤斗绑扎情况进行验收,如不符合相关规定禁止作业
运输作业前,安检员、跟班队长和车辆操作员必须检查确认声光信号清楚、准确、可靠

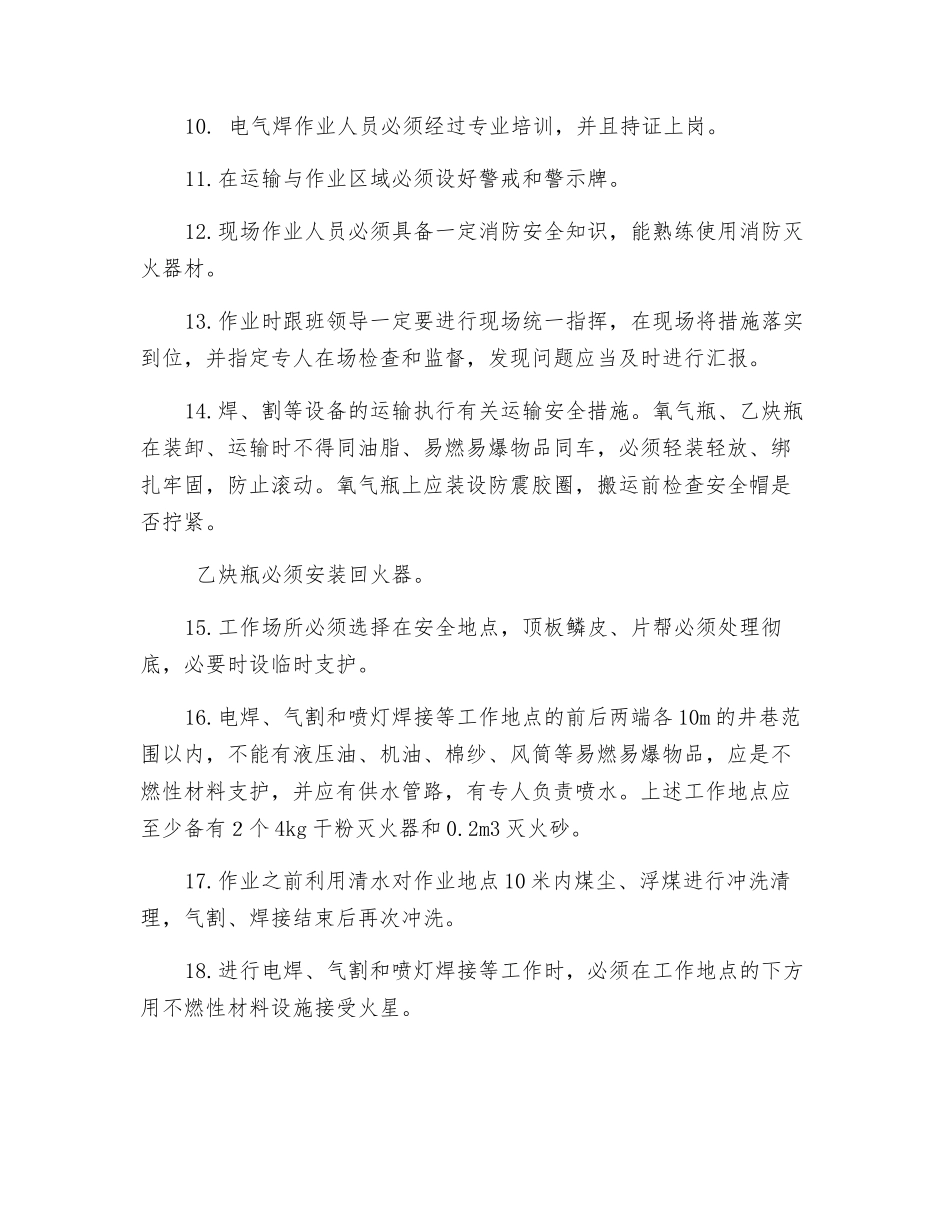

车辆驾驶员必须仔细严格执行操作法律规范,发现车辆有异响以及负荷过重等现象,必须立即停车检查,处理后方可运转
运输作业时,巷道内防爆车前方严禁有任何人员作业或逗留,防爆车到达装卸位置要及时将车刹死,并用枕木阻挡车轮,待拖车停稳后方可进行装卸作业
运输作业时,车辆驾驶员不得擅自离开工作岗位,需要离开岗位时,
