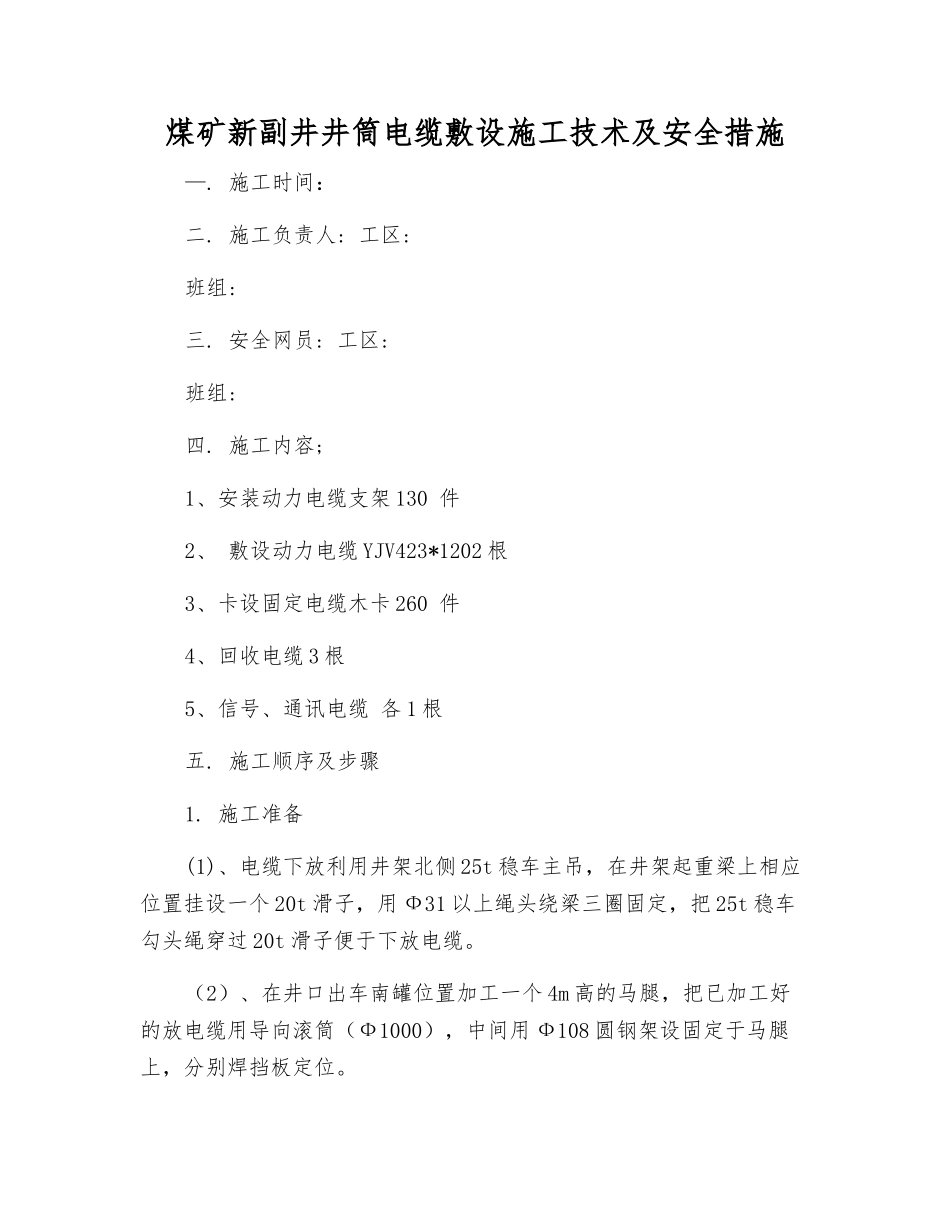

煤矿新副井井筒电缆敷设施工技术及安全措施—
施工时间:二
施工负责人: 工区:班组:三
安全网员: 工区:班组:四
施工内容;1、安装动力电缆支架 130 件2、 敷设动力电缆 YJV423*1202 根3、卡设固定电缆木卡 260 件4、回收电缆 3 根5、信号、通讯电缆 各 1 根五
施工顺序及步骤1
施工准备(1)、电缆下放利用井架北侧 25t 稳车主吊,在井架起重梁上相应位置挂设一个 20t 滑子,用 Ф31 以上绳头绕梁三圈固定,把 25t 稳车勾头绳穿过 20t 滑子便于下放电缆
(2)、在井口出车南罐位置加工一个 4m 高的马腿,把已加工好的放电缆用导向滚筒(Ф1000),中间用 Ф108 圆钢架设固定于马腿上,分别焊挡板定位

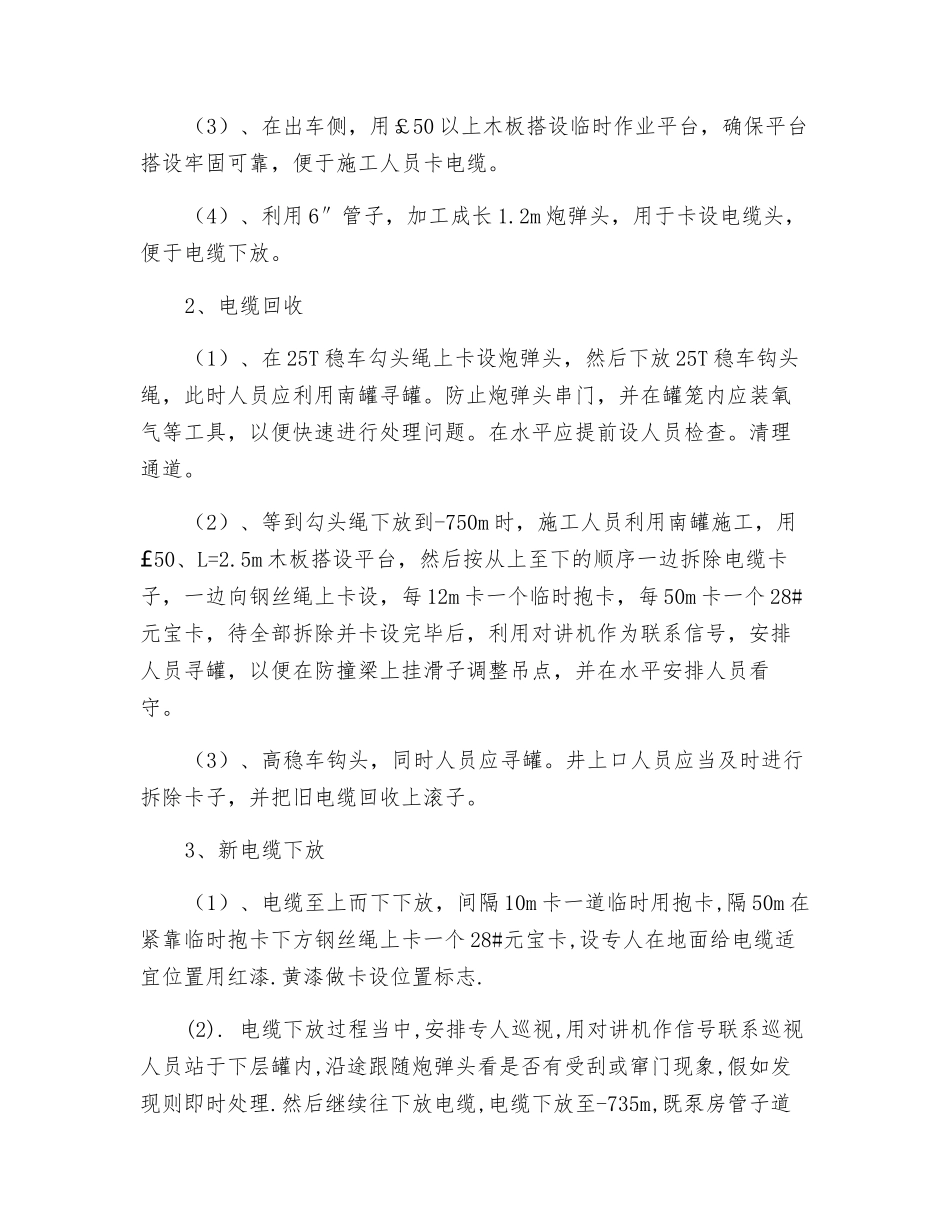

(3)、在出车侧,用£50 以上木板搭设临时作业平台,确保平台搭设牢固可靠,便于施工人员卡电缆
(4)、利用 6″管子,加工成长 1
2m 炮弹头,用于卡设电缆头,便于电缆下放
2、电缆回收(1)、在 25T 稳车勾头绳上卡设炮弹头,然后下放 25T 稳车钩头绳,此时人员应利用南罐寻罐
防止炮弹头串门,并在罐笼内应装氧气等工具,以便快速进行处理问题
在水平应提前设人员检查
(2)、等到勾头绳下放到-750m 时,施工人员利用南罐施工,用50£、L=2
5m 木板搭设平台,然后按从上至下的顺序一边拆除电缆卡子,一边向钢丝绳上卡设,每 12m 卡一个临时抱卡,每 50m 卡一个 28#元宝卡,待全部拆除并卡设完毕后,利用对讲机作为联系信号,安排人员寻罐,以便在防撞梁上挂滑子调整吊点,并在水平安排人员看守
(3)、高稳车钩头,同时人员应寻罐
井上口人员应当及时进行拆除卡子,并把旧电缆回收上滚子
3、新电缆下放(1)、电缆至上而下下放,间隔 10m 卡一道临时用抱卡,隔 50m 在紧靠临时抱卡下方钢丝绳上卡一个 28#元宝
