厅门安装质量管理1、范围适用于额定载重量 50kg 及以下,额定速度 3m/s 及以下各类国产曳引驱动电梯厅门安装工程
2、施工准备2
1 设备、材料要求:2
1 厅门部件应与图纸相符,数量齐全
2 地坎、门滑道、厅门扇应无变形、损坏
其它各部件应完好无损,功能可靠
3 制作钢牛腿和牛腿支架的型钢要符合要求
4 电焊条和膨胀螺栓要有出厂合格证
5 水泥、砂子要符合第二章的规定
2 主要机具:台钻、电锤、水平尺、钢板尺、直角尺、电焊工具、气焊工具、线坠、斜塞尺、铁锹、小铲、头、凿子
3 作业条件:2
1 各层脚手架横杆位置应不阻碍稳装地坎、厅门安装的施工要求
2 各层厅门及脚手板上洁净,无杂物
防护门安全可靠
有防火措施,设专人看火
3、操作工艺3
1 工艺流程:稳装地坎 T 安装门立柱、上滑道、门套一安装厅门、调整厅门一机锁、电锁安装3
2 稳装地坎:3

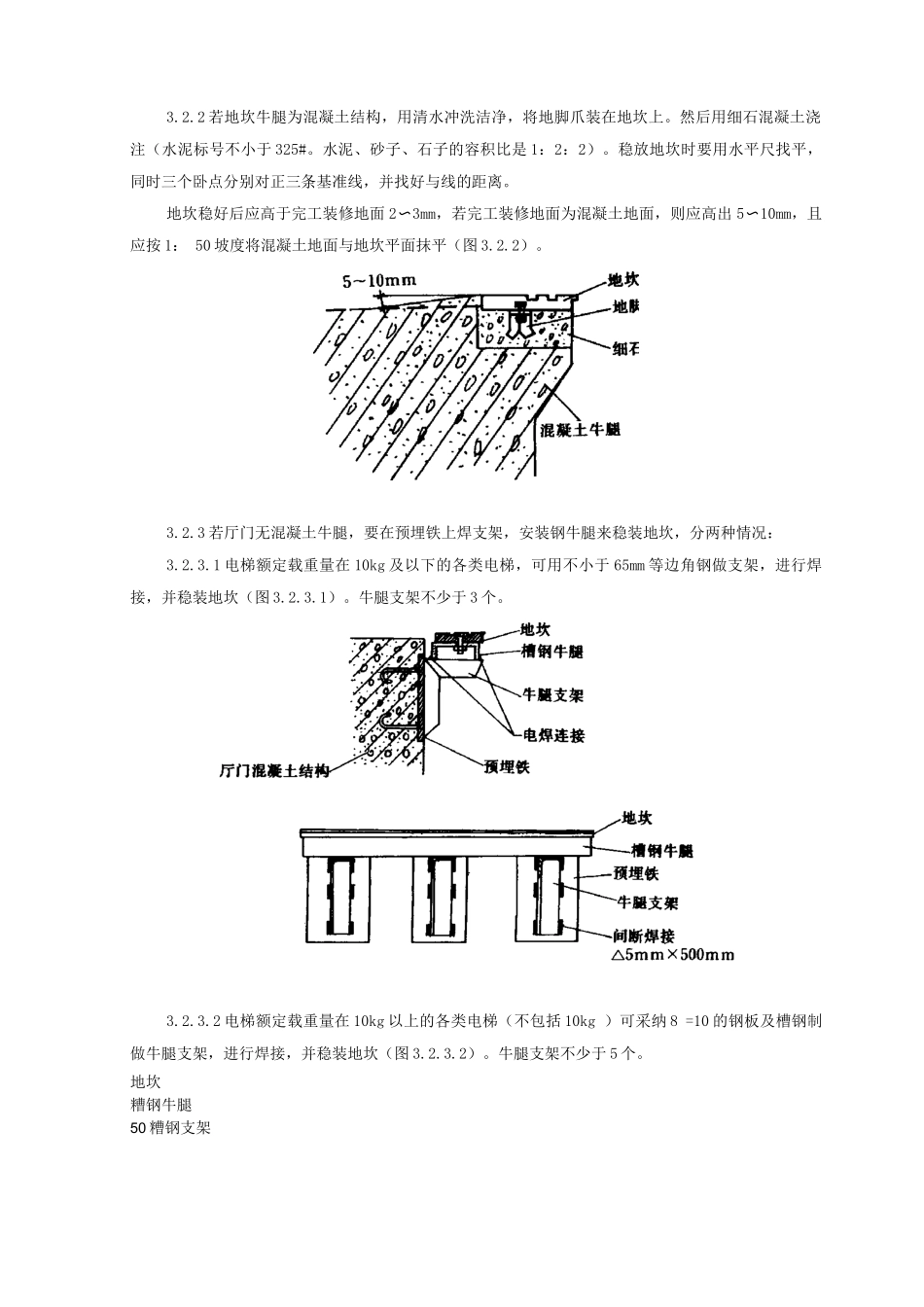

1 按要求由样板放两根厅门安装基准线(高层梯最好放三条线,即门中一条线,门两边两条线),在厅门地坎上划出净门宽度线及厅门中心线,在相应的位置打上三个卧点,以基准线及此标志确定地坎、牛腿及牛腿支架的安装位置(图 3
2 若地坎牛腿为混凝土结构,用清水冲洗洁净,将地脚爪装在地坎上
然后用细石混凝土浇注(水泥标号不小于 325#
水泥、砂子、石子的容积比是 1:2:2)
稳放地坎时要用水平尺找平,同时三个卧点分别对正三条基准线,并找好与线的距离
地坎稳好后应高于完工装修地面 2〜3mm,若完工装修地面为混凝土地面,则应高出 5〜10mm,且应按 1: 50 坡度将混凝土地面与地坎平面抹平(图 3
3 若厅门无混凝土牛腿,要在预埋铁上焊支架,安装钢牛腿来稳装地坎,分两种情况:3

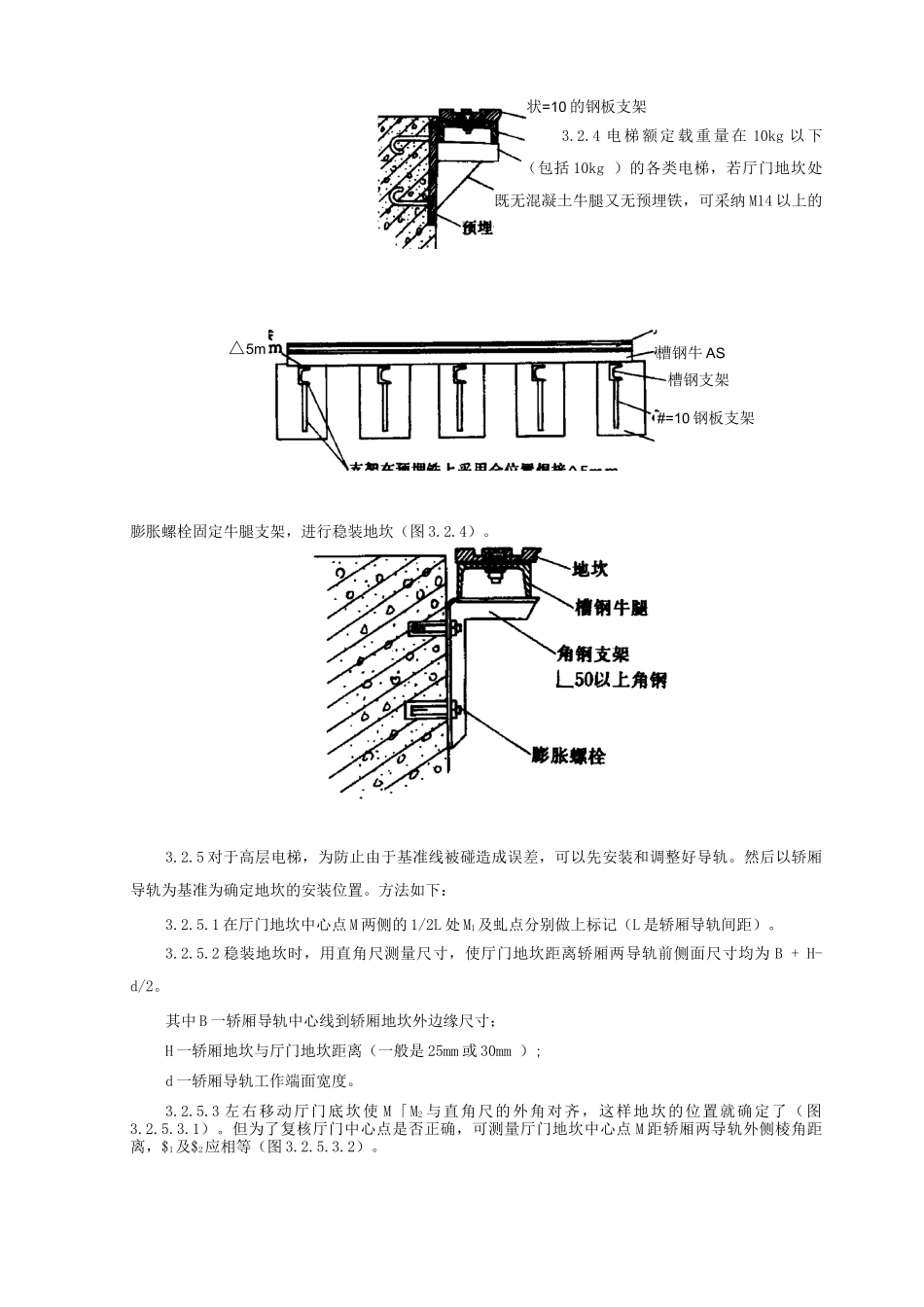

1 电梯额定载重量在 10kg 及以下的各类电梯,
