电气工程施工技术方案1
1 电气管路预留预埋(1)预留预埋是建筑安装工程首要关键的一环,它的时间跨度大,效益低,要依赖于土建进度一直从基础到主体封顶,砌体完成,但其预埋不仅直接影响到安装工程的质量进度及有关安装方案的顺利进行,而且也关系到土建的工程质量和进度
因此强调预埋管路敷设走向、位置、标高必须正确、系统完整、规格符合设计图纸要求,不得漏埋、错埋,更不允许任意破坏结构强度
(2)本工程在现浇砼中暗设电气保护管为 JDG 管、PVC 管,预埋应在土建底板筋绑扎后,附加筋绑扎之前进行
暗配管路敷设的原则,要求管路敷设长度不得超过法律规范规定数值,若有超过者要增加过渡盒
弯头宜少,转弯半径要大于 10d,以便于穿线
暗配管路的施工工序是:管材选择(根据设计图纸规格及材料标准选择所需管材)-管路加工(根据图纸与现场实际进行)切管-线路敷设
(3)管路敷设应注意事项:1)埋入墙或砼中的管子保护层距管表面净距不少于 15mm,管高出地坪不少于 2mm,管路减少交叉,如交叉,大管应放在下面,成排暗配管间隙应不小于25mm,进入落地式配电箱的管路应排列整齐,管高出基础面不小于 50mm
管线穿基础地梁需加套管保护
2)暗埋管路的弯曲半径不应小于管外径 10 倍,弯曲处不应皱褶折、凹陷和裂缝等缺陷
弯扁度小于 10%管外径,管路连接套管长度为 1
5〜3 倍被连接管的直径
3)热镀锌钢导管(JDG)采纳套管套接扣压连接
4)接线盒、灯头盒预埋位置正确,标高、坐标应符合设计及法律规范要求
安装端正、牢固,盒内塞满水泥纸等,盒应紧贴模板不留缝隙,用铁钉固定牢固,防止水泥砂浆进入盒中,造成堵塞
5)管路敷设经过建筑物的变形缝(包括沉降缝、伸缩缝、抗震缝等)时应实行补偿措施

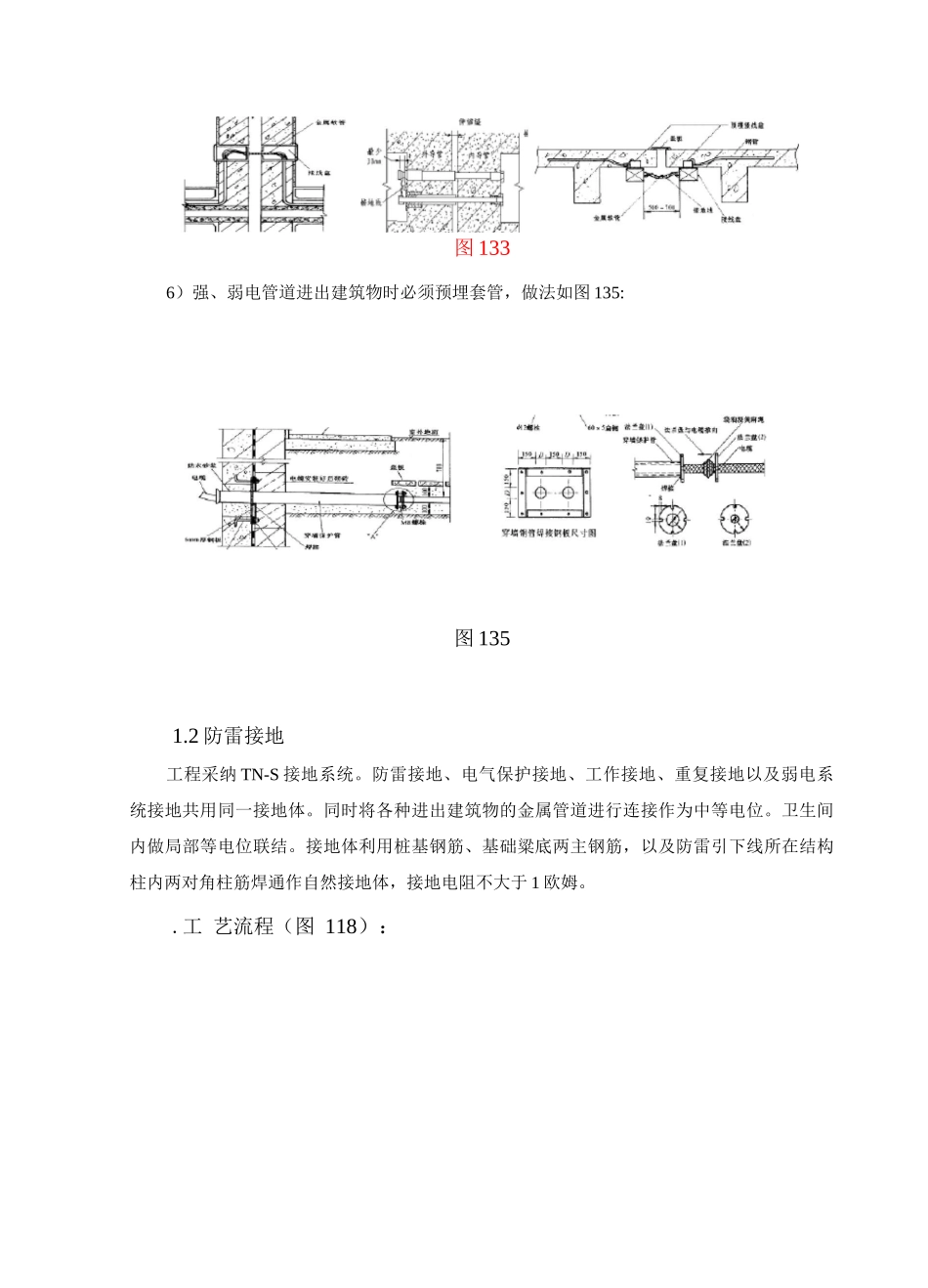

如图 133 所示:图 1336)强、弱电管道进出建筑物时必须预埋套管,做法如图 135:图 1351

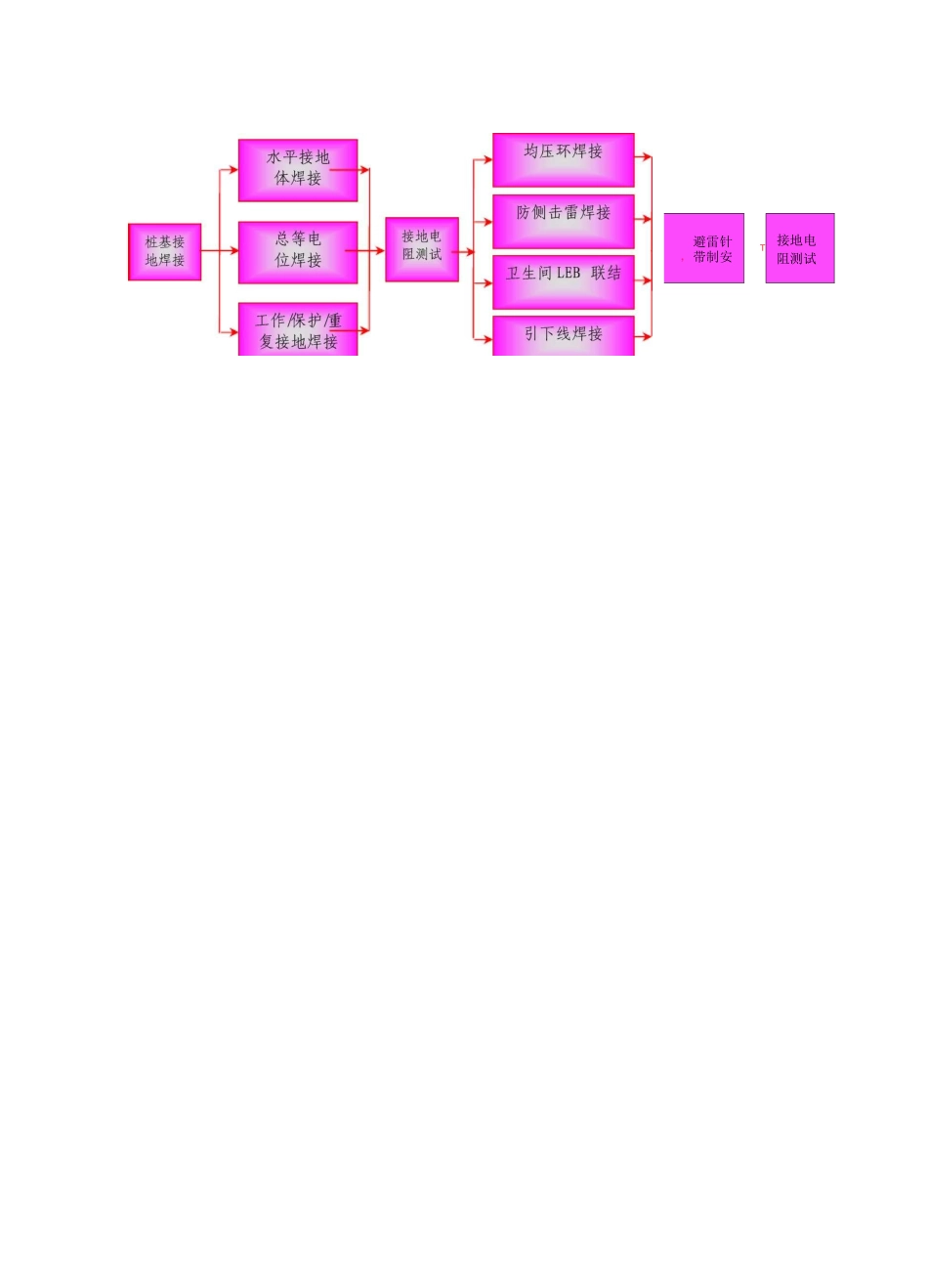

2 防雷接地工程采
