电气电缆敷设施工技术交底交底内容:1、施工技术措施1
1 电缆保护管加工及敷设的施工程序和方法1
1 电缆保护管的施工程序 图纸会审-材料,工器具准备-实地测量尺寸、位置-加工-敷设-检查验收1
2 依照施工图纸及现场情况,确定电缆管的位置、路径、数量
3 实地测量所敷设电缆管的有关尺寸,如长度、高度、转弯度等
4 电缆保护管的加工
1 电缆管的弯制一般均采纳弯管机冷弯
2 电缆管的弯曲半径应当符合其所穿电缆弯曲半径的要求
3 每根电缆管最多不应超过三个弯头,直角弯不允许多于两个
4 加工好的电缆管管口应磨光,使其光滑无毛刺
5 电缆管的连接 金属电缆管应该先去除管口的毛刺,一般不可对口焊接,应采纳大一级的短套管焊接
套管的长度为连接管外径的 1

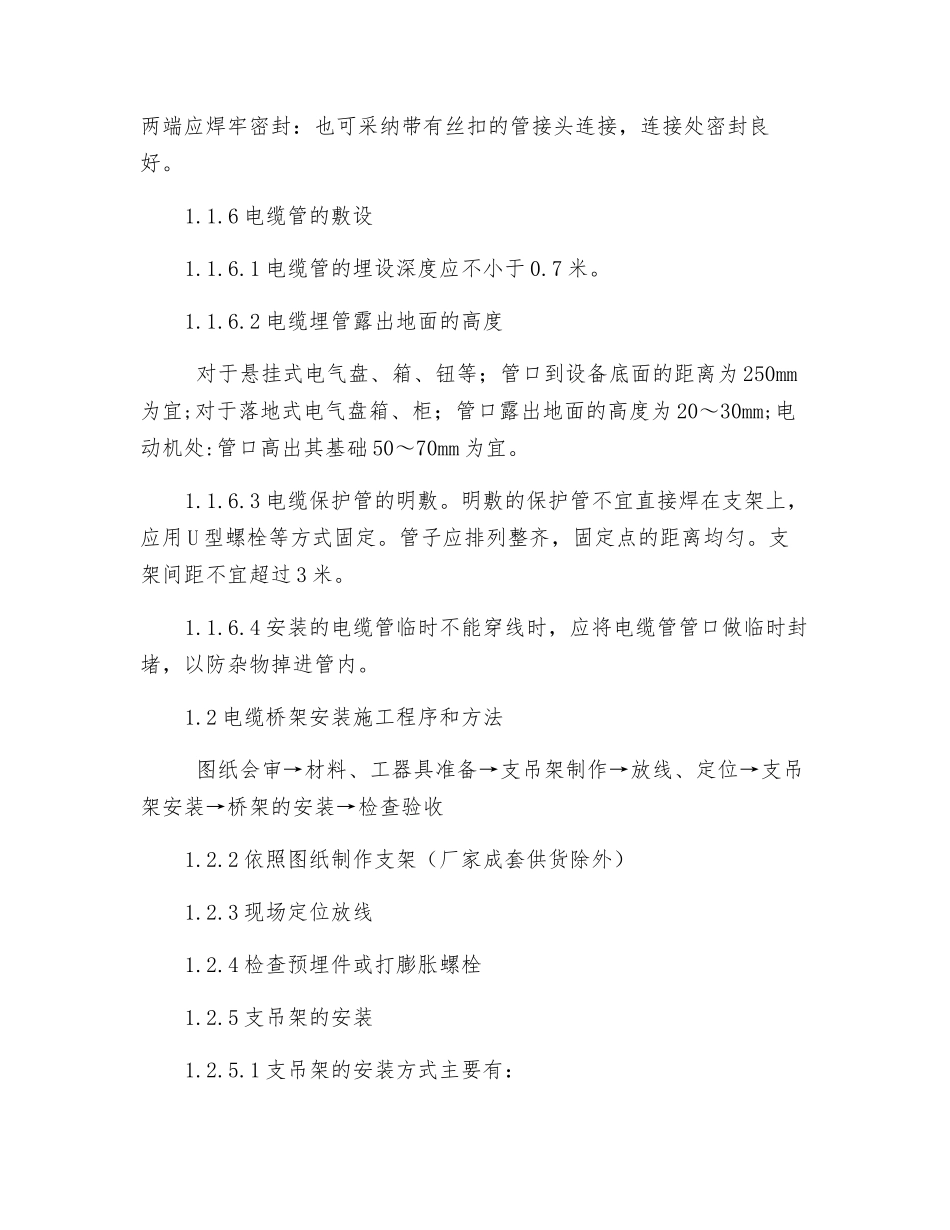

短管的两端应焊牢密封:也可采纳带有丝扣的管接头连接,连接处密封良好
6 电缆管的敷设1
1 电缆管的埋设深度应不小于 0
2 电缆埋管露出地面的高度 对于悬挂式电气盘、箱、钮等;管口到设备底面的距离为 250mm为宜;对于落地式电气盘箱、柜;管口露出地面的高度为 20~30mm;电动机处:管口高出其基础 50~70mm 为宜
3 电缆保护管的明敷
明敷的保护管不宜直接焊在支架上,应用 U 型螺栓等方式固定
管子应排列整齐,固定点的距离均匀
支架间距不宜超过 3 米
4 安装的电缆管临时不能穿线时,应将电缆管管口做临时封堵,以防杂物掉进管内

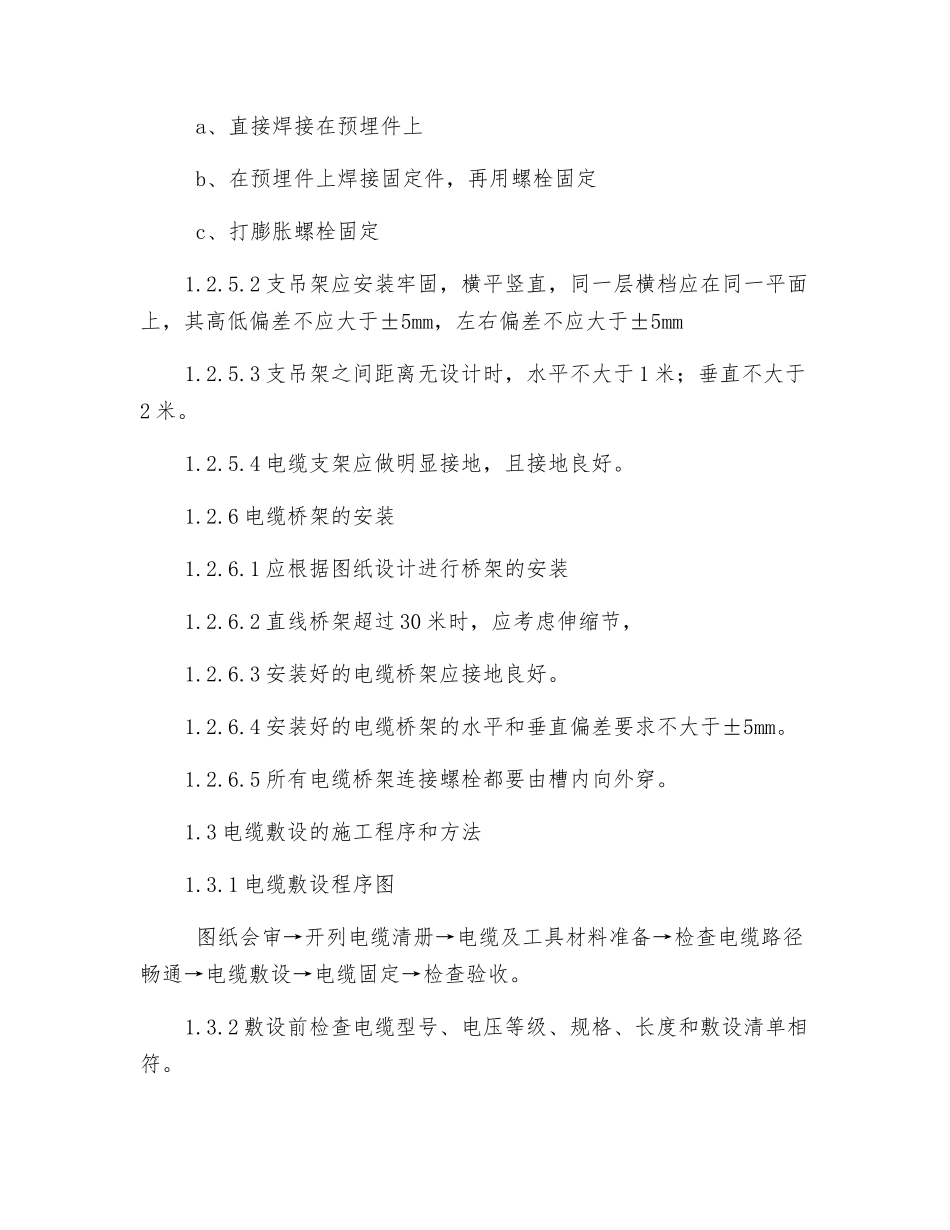

2 电缆桥架安装施工程序和方法 图纸会审→材料、工器具准备→支吊架制作→放线、定位→支吊架安装→桥架的安装→检查验收1
2 依照图纸制作支架(厂家成套供货除外)1
3 现场定位放线1
4 检查预埋件或打膨胀螺栓1
5 支吊架的
