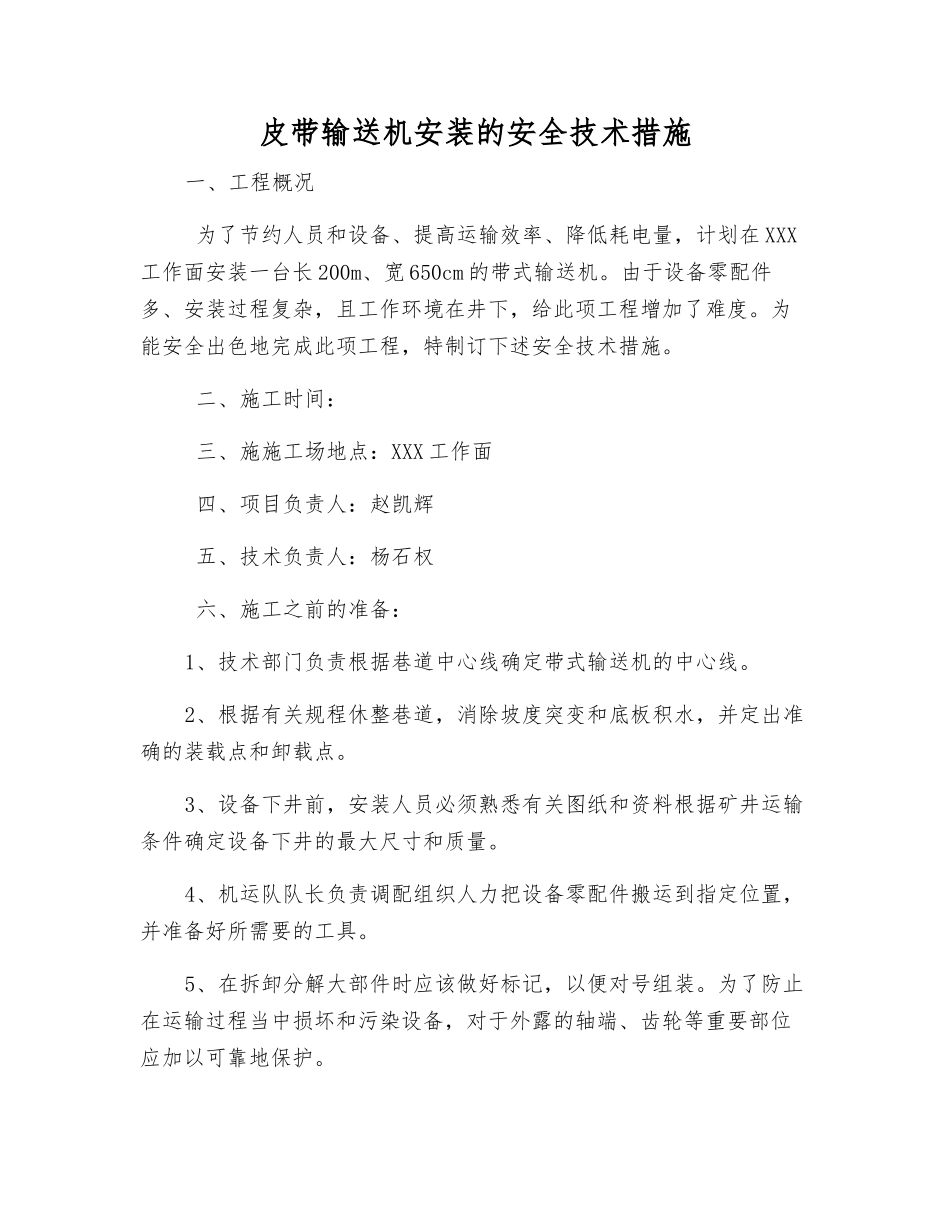

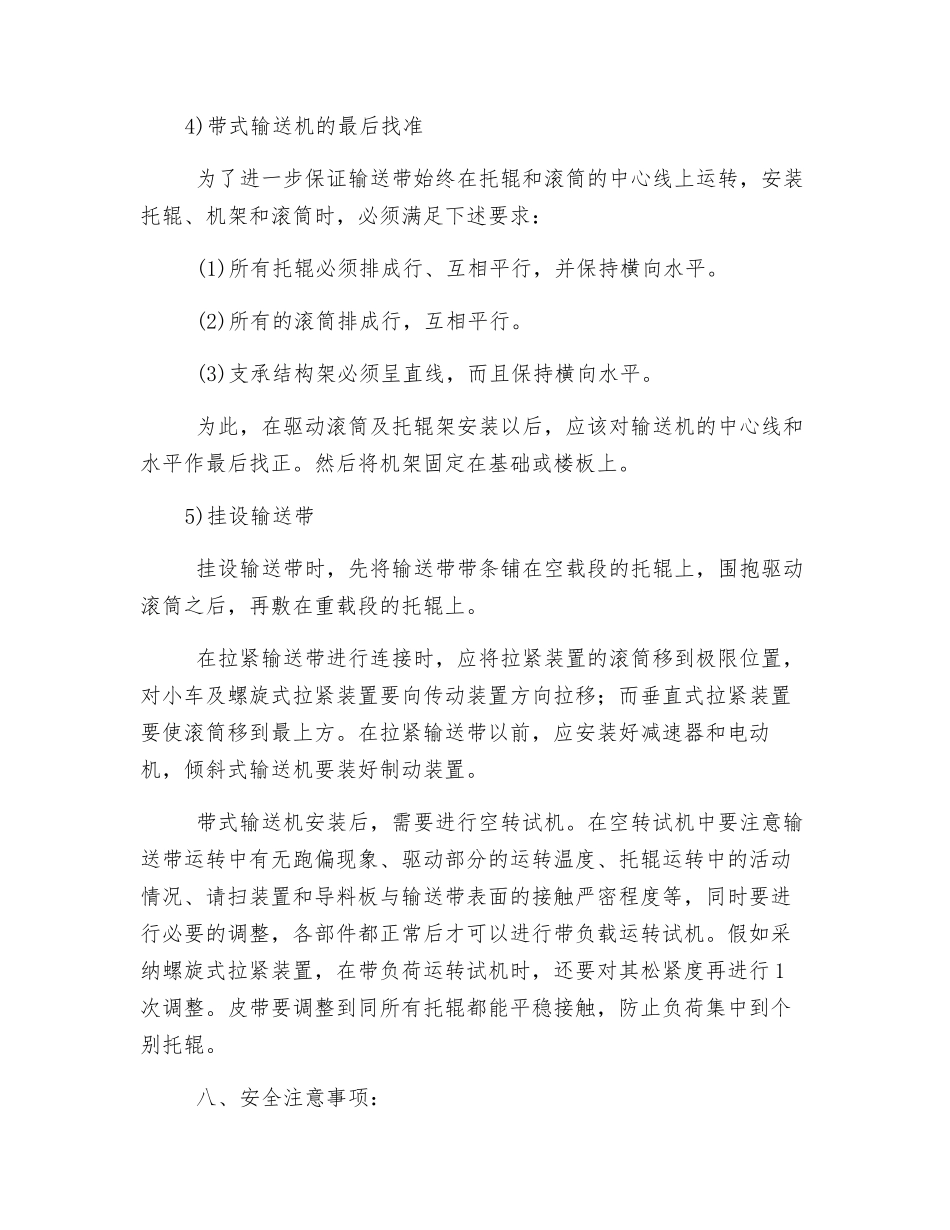

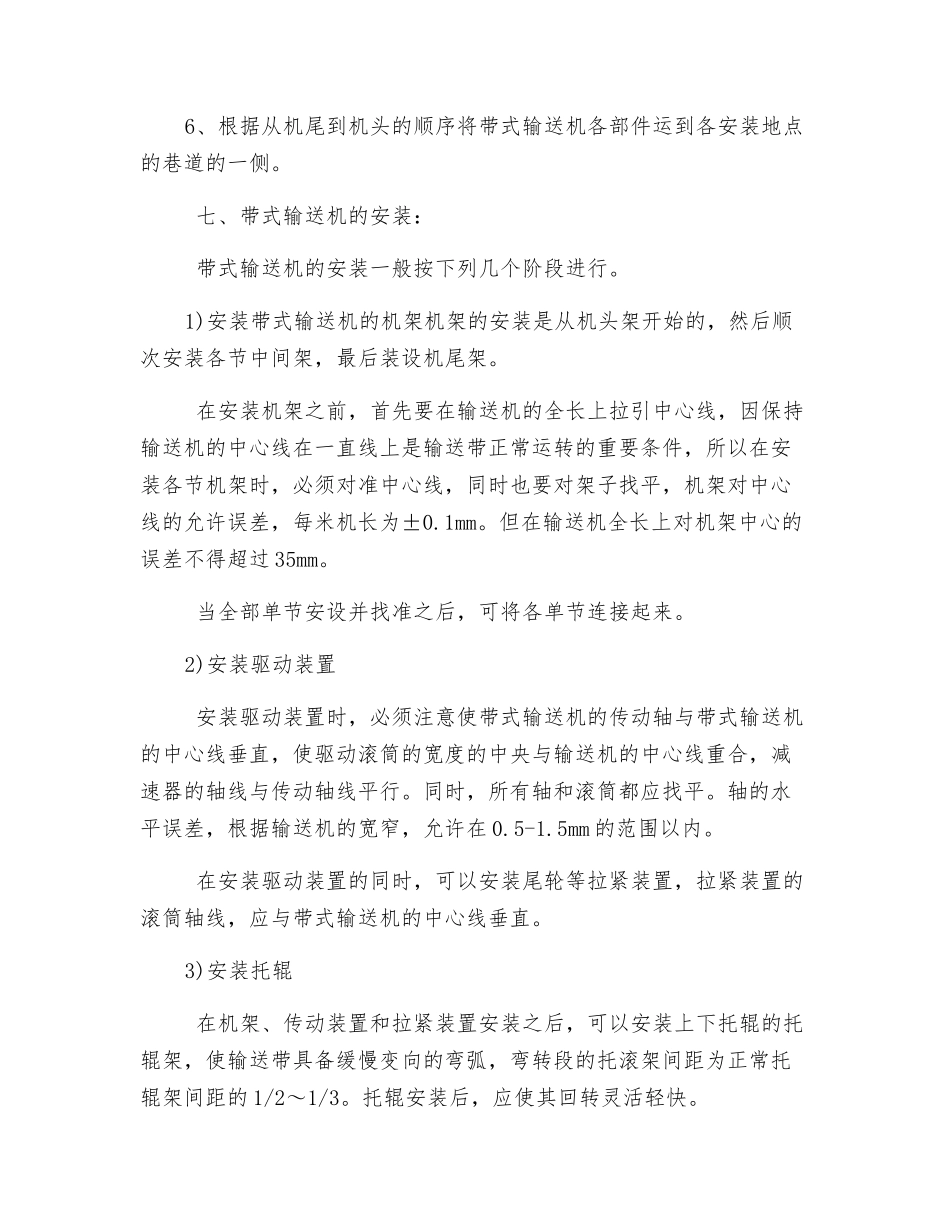

皮带输送机安装的安全技术措施一、工程概况 为了节约人员和设备、提高运输效率、降低耗电量,计划在 XXX工作面安装一台长 200m、宽 650cm 的带式输送机。由于设备零配件多、安装过程复杂,且工作环境在井下,给此项工程增加了难度。为能安全出色地完成此项工程,特制订下述安全技术措施。 二、施工时间: 三、施施工场地点:XXX 工作面 四、项目负责人:赵凯辉 五、技术负责人:杨石权 六、施工之前的准备:1、技术部门负责根据巷道中心线确定带式输送机的中心线。2、根据有关规程休整巷道,消除坡度突变和底板积水,并定出准确的装载点和卸载点。3、设备下井前,安装人员必须熟悉有关图纸和资料根据矿井运输条件确定设备下井的最大尺寸和质量。4、机运队队长负责调配组织人力把设备零配件搬运到指定位置,并准备好所需要的工具。5、在拆卸分解大部件时应该做好标记,以便对号组装。为了防止在运输过程当中损坏和污染设备,对于外露的轴端、齿轮等重要部位应加以可靠地保护。6、根据从机尾到机头的顺序将带式输送机各部件运到各安装地点的巷道的一侧。 七、带式输送机的安装: 带式输送机的安装一般按下列几个阶段进行。1)安装带式输送机的机架机架的安装是从机头架开始的,然后顺次安装各节中间架,最后装设机尾架。 在安装机架之前,首先要在输送机的全长上拉引中心线,因保持输送机的中心线在一直线上是输送带正常运转的重要条件,所以在安装各节机架时,必须对准中心线,同时也要对架子找平,机架对中心线的允许误差,每米机长为±0.1mm。但在输送机全长上对机架中心的误差不得超过 35mm。 当全部单节安设并找准之后,可将各单节连接起来。2)安装驱动装置 安装驱动装置时,必须注意使带式输送机的传动轴与带式输送机的中心线垂直,使驱动滚筒的宽度的中央与输送机的中心线重合,减速器的轴线与传动轴线平行。同时,所有轴和滚筒都应找平。轴的水平误差,根据输送机的宽窄,允许在 0.5-1.5mm 的范围以内。 在安装驱动装置的同时,可以安装尾轮等拉紧装置,拉紧装置的滚筒轴线,应与带式输送机的中心线垂直。3)安装托辊 在机架、传动装置和拉紧装置安装之后,可以安装上下托辊的托辊架,使输送带具备缓慢变向的弯弧,弯转段的托滚架间距为正常托辊架间距的 1/2~1/3。托辊安装后,应使其回转灵活轻快。4)带式输送机的最后找准 为了进一步保证输送带始终在托辊和滚筒的中心线上运转,安装托辊、机架和滚筒时,必须满足下述...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

皮带输送机安装的安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
