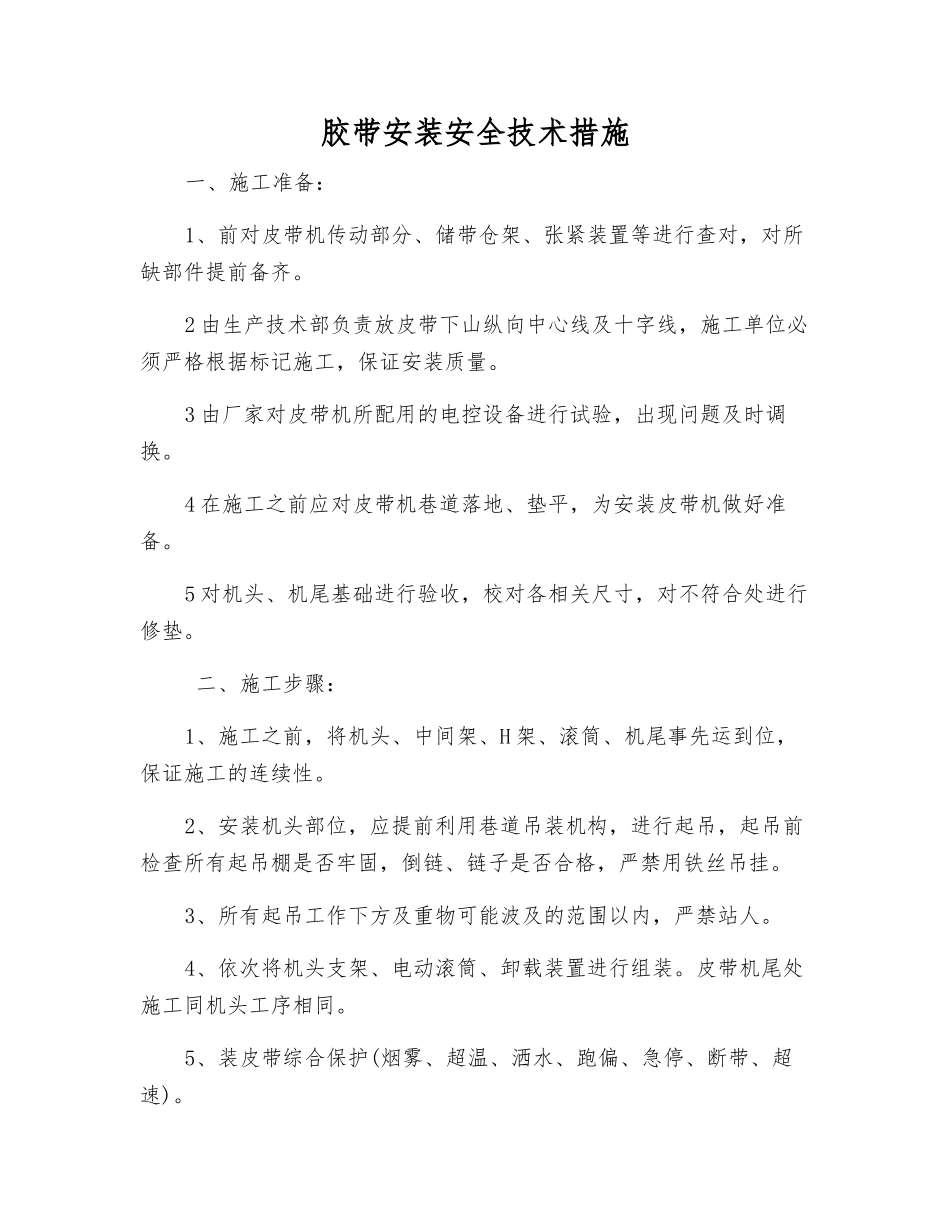

胶带安装安全技术措施一、施工准备:1、前对皮带机传动部分、储带仓架、张紧装置等进行查对,对所缺部件提前备齐
2 由生产技术部负责放皮带下山纵向中心线及十字线,施工单位必须严格根据标记施工,保证安装质量
3 由厂家对皮带机所配用的电控设备进行试验,出现问题及时调换
4 在施工之前应对皮带机巷道落地、垫平,为安装皮带机做好准备
5 对机头、机尾基础进行验收,校对各相关尺寸,对不符合处进行修垫
二、施工步骤:1、施工之前,将机头、中间架、H 架、滚筒、机尾事先运到位,保证施工的连续性
2、安装机头部位,应提前利用巷道吊装机构,进行起吊,起吊前检查所有起吊棚是否牢固,倒链、链子是否合格,严禁用铁丝吊挂
3、所有起吊工作下方及重物可能波及的范围以内,严禁站人
4、依次将机头支架、电动滚筒、卸载装置进行组装
皮带机尾处施工同机头工序相同
5、装皮带综合保护(烟雾、超温、洒水、跑偏、急停、断带、超速)

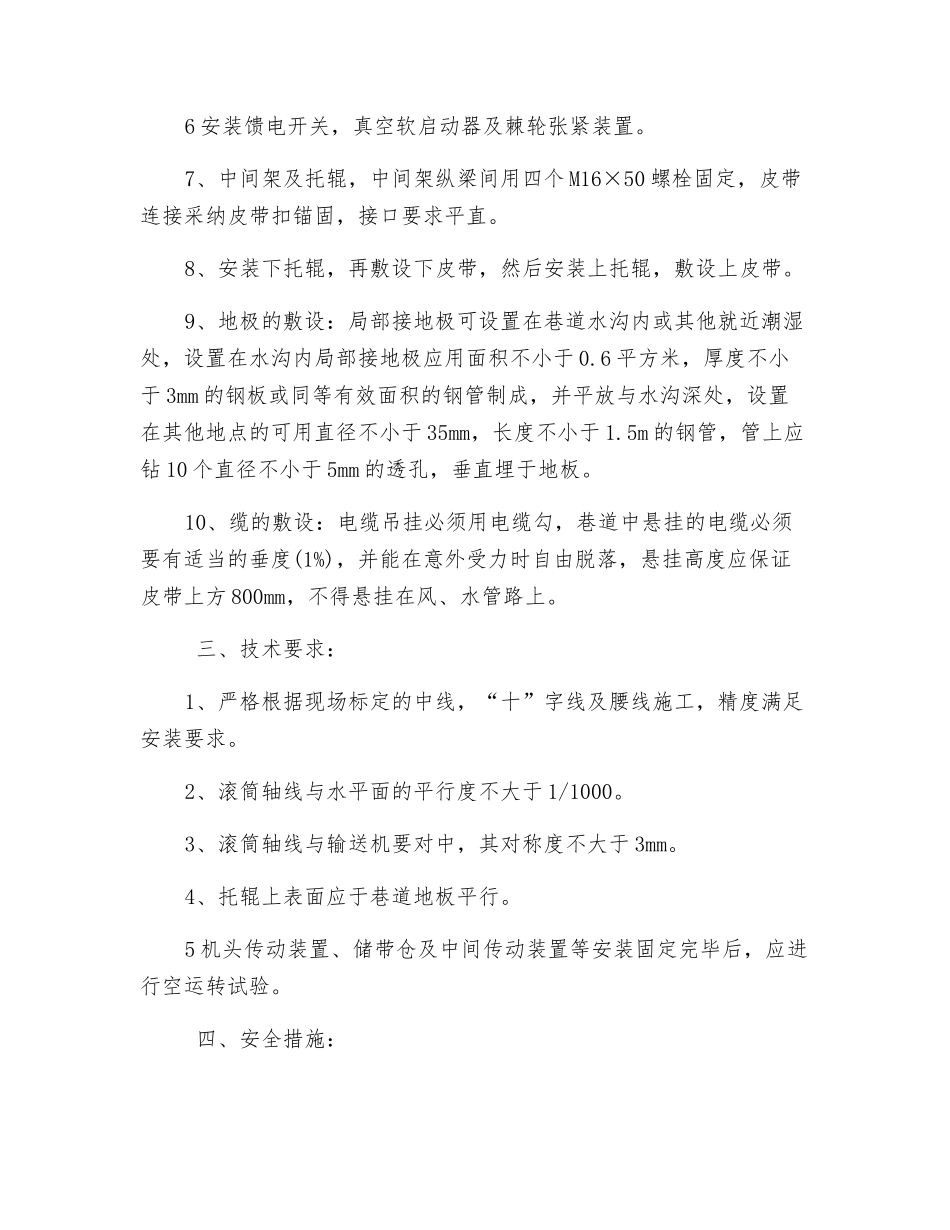

6 安装馈电开关,真空软启动器及棘轮张紧装置
7、中间架及托辊,中间架纵梁间用四个 M16×50 螺栓固定,皮带连接采纳皮带扣锚固,接口要求平直
8、安装下托辊,再敷设下皮带,然后安装上托辊,敷设上皮带
9、地极的敷设:局部接地极可设置在巷道水沟内或其他就近潮湿处,设置在水沟内局部接地极应用面积不小于 0
6 平方米,厚度不小于 3mm 的钢板或同等有效面积的钢管制成,并平放与水沟深处,设置在其他地点的可用直径不小于 35mm,长度不小于 1
5m 的钢管,管上应钻 10 个直径不小于 5mm 的透孔,垂直埋于地板
10、缆的敷设:电缆吊挂必须用电缆勾,巷道中悬挂的电缆必须要有适当的垂度(1%),并能在意外受力时自由脱落,悬挂高度应保证皮带上方 800mm,不得悬挂在风、水管路上
三、技术要求:1、严格根据现场标定的中线,“十”字线及腰线施工,精度满足安装要求
2、滚筒轴线与水平面的平
