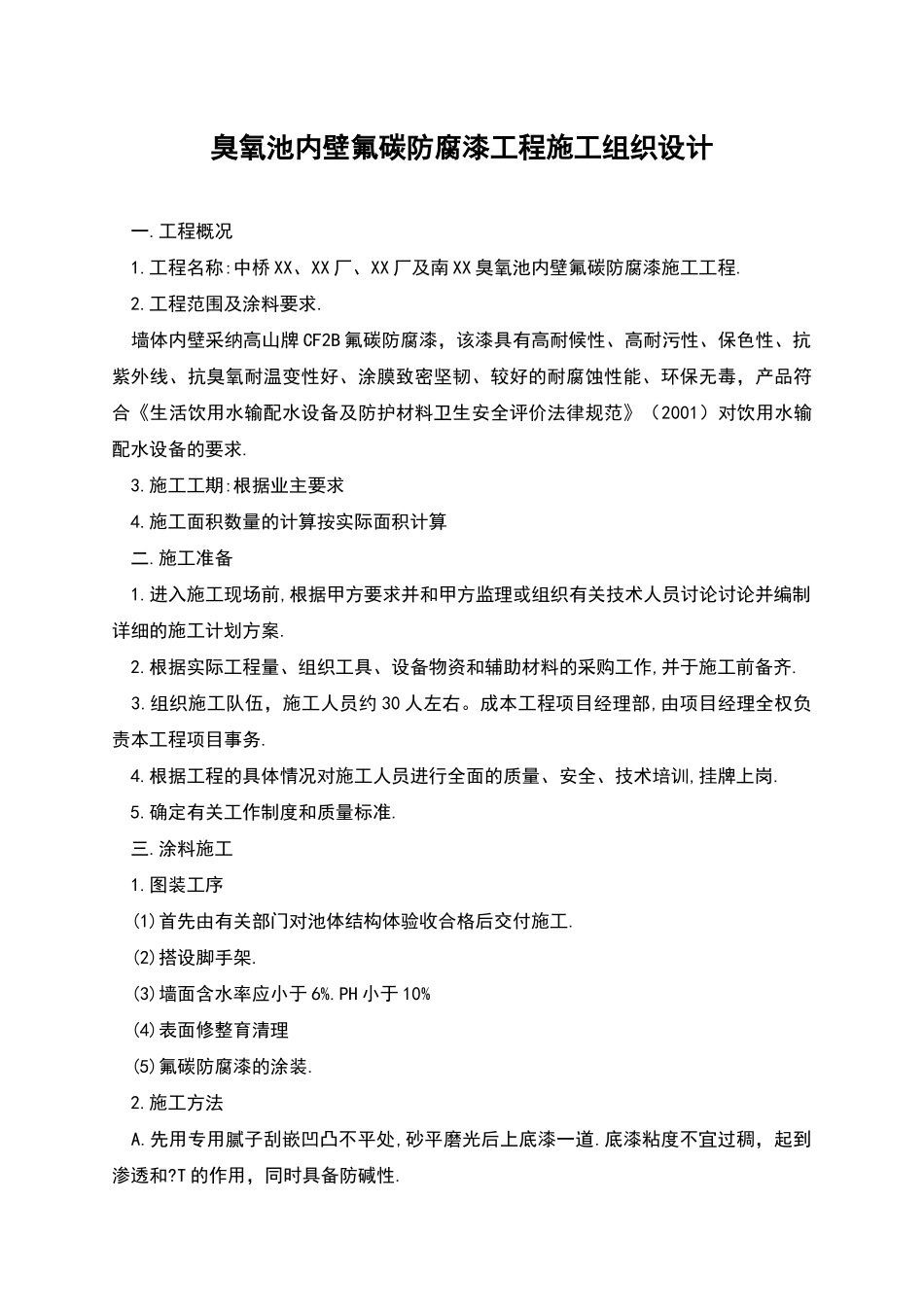

臭氧池内壁氟碳防腐漆工程施工组织设计 一
工程概况 1
工程名称:中桥 XX、XX 厂、XX 厂及南 XX 臭氧池内壁氟碳防腐漆施工工程
工程范围及涂料要求
墙体内壁采纳高山牌 CF2B 氟碳防腐漆,该漆具有高耐候性、高耐污性、保色性、抗紫外线、抗臭氧耐温变性好、涂膜致密坚韧、较好的耐腐蚀性能、环保无毒,产品符合《生活饮用水输配水设备及防护材料卫生安全评价法律规范》(2001)对饮用水输配水设备的要求
施工工期:根据业主要求 4
施工面积数量的计算按实际面积计算 二
施工准备 1
进入施工现场前,根据甲方要求并和甲方监理或组织有关技术人员讨论讨论并编制详细的施工计划方案
根据实际工程量、组织工具、设备物资和辅助材料的采购工作,并于施工前备齐
组织施工队伍,施工人员约 30 人左右
成本工程项目经理部,由项目经理全权负责本工程项目事务
根据工程的具体情况对施工人员进行全面的质量、安全、技术培训,挂牌上岗
确定有关工作制度和质量标准
涂料施工 1
图装工序 (1)首先由有关部门对池体结构体验收合格后交付施工
(2)搭设脚手架
(3)墙面含水率应小于 6%
PH 小于 10% (4)表面修整育清理 (5)氟碳防腐漆的涂装
施工方法 A
先用专用腻子刮嵌凹凸不平处,砂平磨光后上底漆一道
底漆粘度不宜过稠,起到渗透和
T 的作用,同时具备防碱性
面漆颜色按甲方要求而定
涂装方式:滚涂、刷涂相结合
涂装道数:一底、面漆三道
E 涂装间隔时间:温度在 251℃,底漆 24 小时干燥后,再涂面漆,面漆涂装间隔 8 小时以上 3

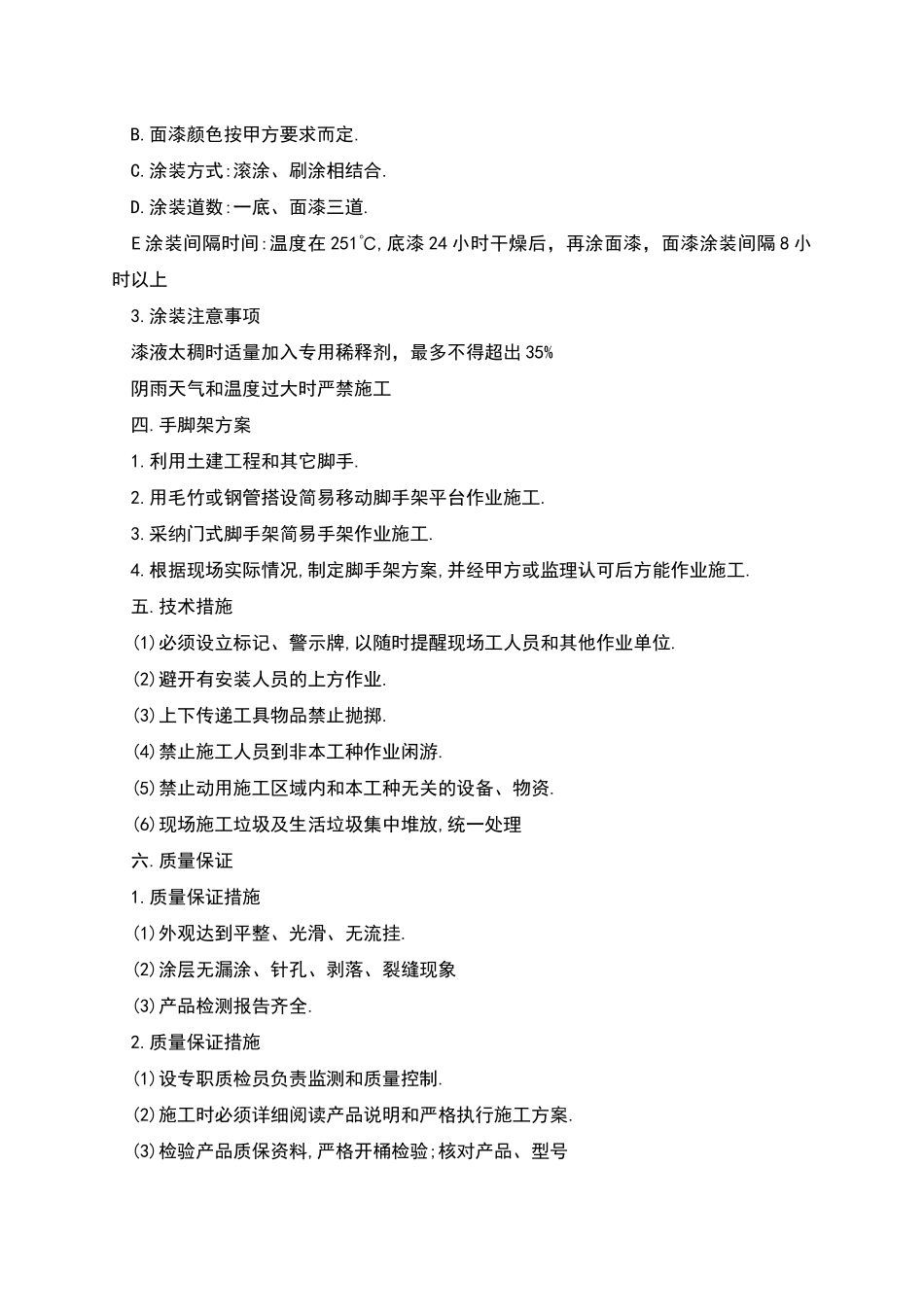

涂装注意事项 漆液太稠时适量加入专用稀释剂,最多不得超出 35% 阴雨天气和温度过大时严禁施工 四
手脚架方案 1
利用土建工程和其它脚手

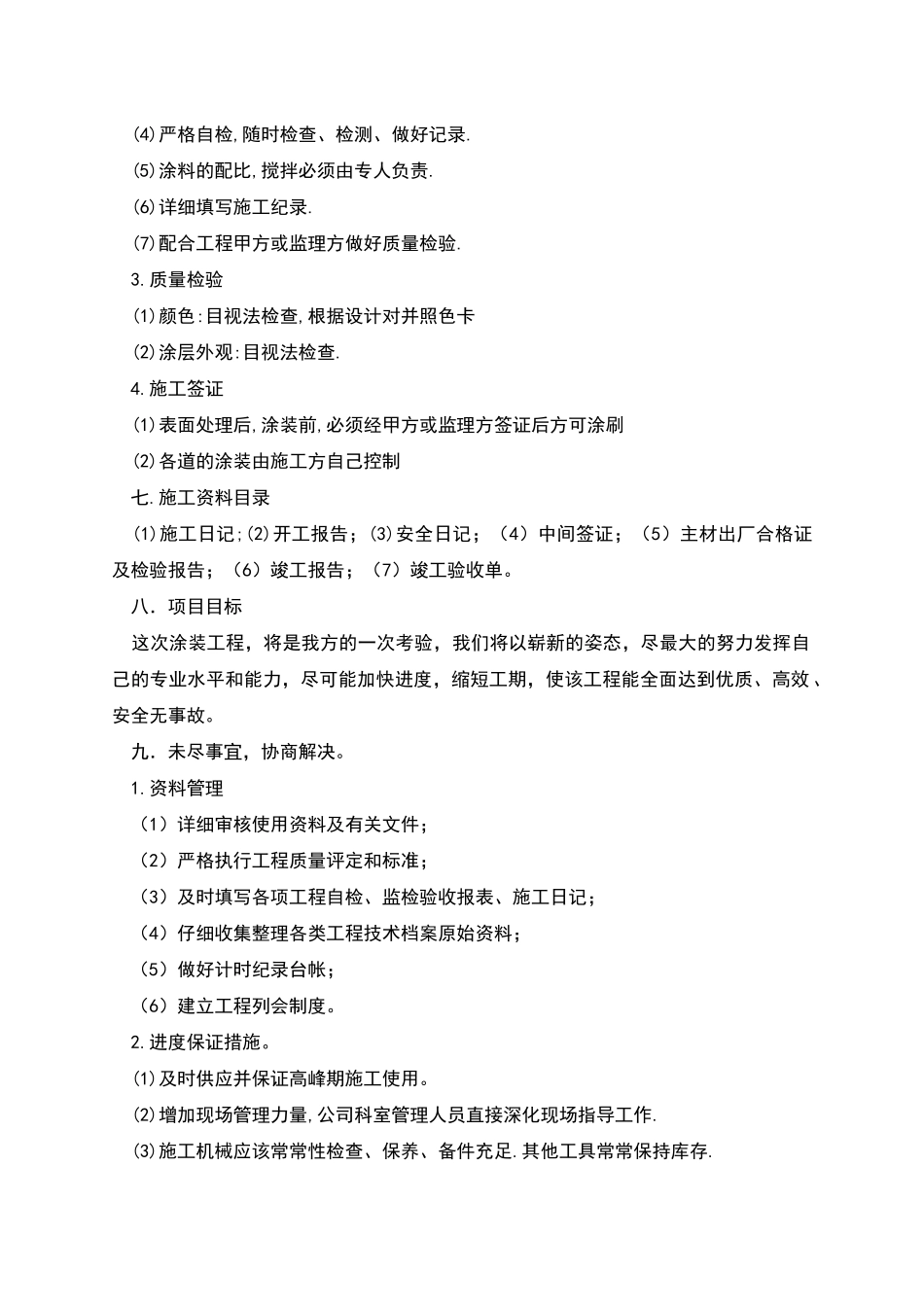

用毛竹或钢管搭设简易移动脚手架平台作业施工
