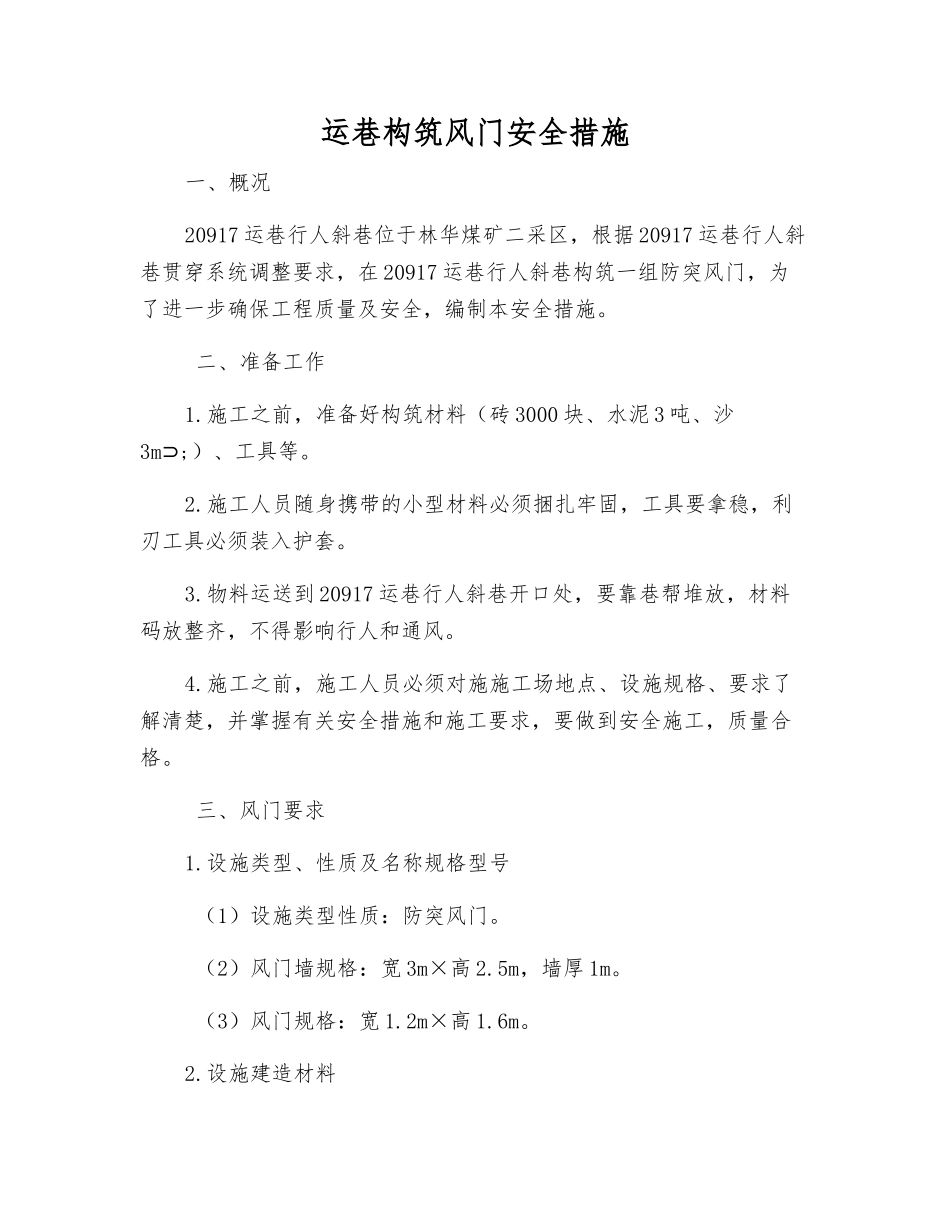

运巷构筑风门安全措施一、概况20917 运巷行人斜巷位于林华煤矿二采区,根据 20917 运巷行人斜巷贯穿系统调整要求,在 20917 运巷行人斜巷构筑一组防突风门,为了进一步确保工程质量及安全,编制本安全措施
二、准备工作1
施工之前,准备好构筑材料(砖 3000 块、水泥 3 吨、沙3m;⊃ )、工具等
施工人员随身携带的小型材料必须捆扎牢固,工具要拿稳,利刃工具必须装入护套
物料运送到 20917 运巷行人斜巷开口处,要靠巷帮堆放,材料码放整齐,不得影响行人和通风
施工之前,施工人员必须对施施工场地点、设施规格、要求了解清楚,并掌握有关安全措施和施工要求,要做到安全施工,质量合格
三、风门要求1
设施类型、性质及名称规格型号 (1)设施类型性质:防突风门
(2)风门墙规格:宽 3m×高 2
5m,墙厚 1m
(3)风门规格:宽 1
2m×高 1

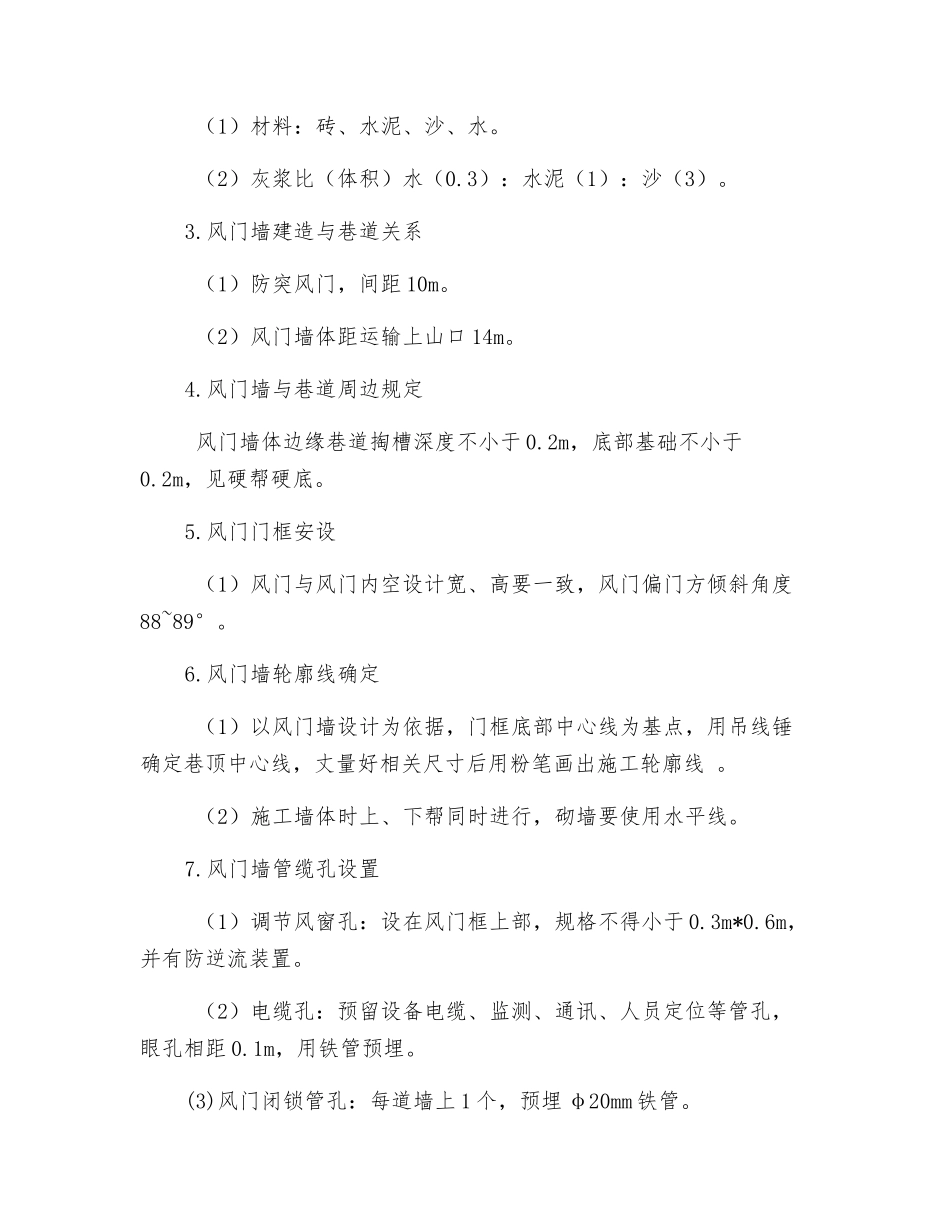

设施建造材料 (1)材料:砖、水泥、沙、水
(2)灰浆比(体积)水(0
3):水泥(1):沙(3)
风门墙建造与巷道关系 (1)防突风门,间距 10m
(2)风门墙体距运输上山口 14m
风门墙与巷道周边规定 风门墙体边缘巷道掏槽深度不小于 0
2m,底部基础不小于0
2m,见硬帮硬底
风门门框安设 (1)风门与风门内空设计宽、高要一致,风门偏门方倾斜角度88~89°
风门墙轮廓线确定 (1)以风门墙设计为依据,门框底部中心线为基点,用吊线锤确定巷顶中心线,丈量好相关尺寸后用粉笔画出施工轮廓线
(2)施工墙体时上、下帮同时进行,砌墙要使用水平线
风门墙管缆孔设置 (1)调节风窗孔:设在风门框上部,规格不得小于 0
6m,并有防逆流装置
(2)电缆孔:预留设备电缆、监测、通讯、人员定位等管孔,眼孔相距 0
1m,用铁管预埋
(3)风门闭锁管孔:每道墙上 1 个
